收藏 分销(赏)

高速铁路施工临建设施方案审查.doc

上传人:仙人****88 文档编号:8519712 上传时间:2025-02-16 格式:DOC 页数:5 大小:36.50KB 下载积分:10 金币
下载 相关 举报
高速铁路施工临建设施方案审查.doc_第1页
第1页 / 共5页
高速铁路施工临建设施方案审查.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

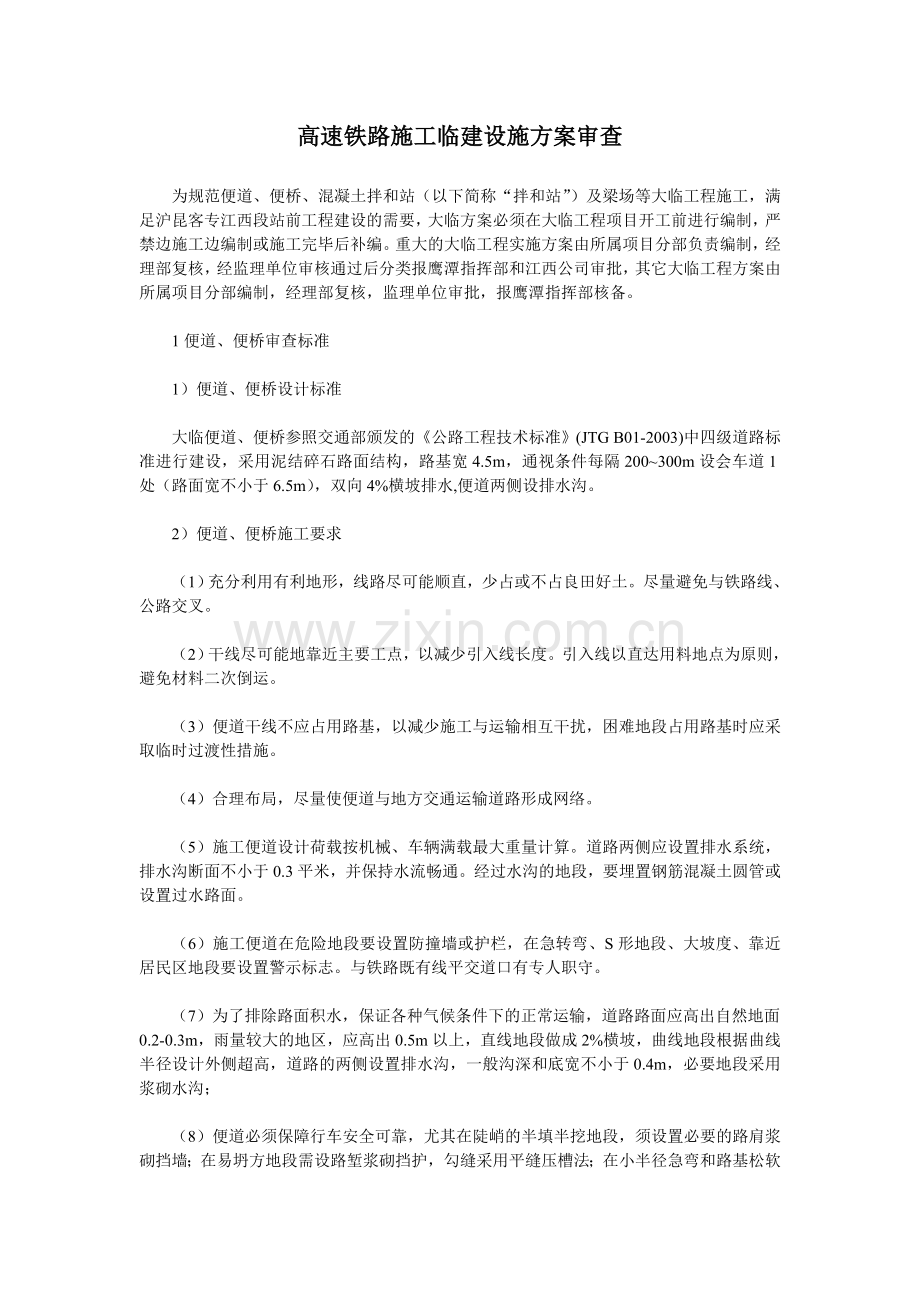

高速铁路施工临建设施方案审查   为规范便道、便桥、混凝土拌和站(以下简称“拌和站”)及梁场等大临工程施工,满足沪昆客专江西段站前工程建设的需要,大临方案必须在大临工程项目开工前进行编制,严禁边施工边编制或施工完毕后补编。重大的大临工程实施方案由所属项目分部负责编制,经理部复核,经监理单位审核通过后分类报鹰潭指挥部和江西公司审批,其它大临工程方案由所属项目分部编制,经理部复核,监理单位审批,报鹰潭指挥部核备。   1便道、便桥审查标准   1)便道、便桥设计标准   大临便道、便桥参照交通部颁发的《公路工程技术标准》(JTG B01-2003)中四级道路标准进行建设,采用泥结碎石路面结构,路基宽4.5m,通视条件每隔200~300m设会车道1处(路面宽不小于6.5m),双向4%横坡排水,便道两侧设排水沟。   2)便道、便桥施工要求   (1)充分利用有利地形,线路尽可能顺直,少占或不占良田好土。尽量避免与铁路线、公路交叉。   (2)干线尽可能地靠近主要工点,以减少引入线长度。引入线以直达用料地点为原则,避免材料二次倒运。   (3)便道干线不应占用路基,以减少施工与运输相互干扰,困难地段占用路基时应采取临时过渡性措施。   (4)合理布局,尽量使便道与地方交通运输道路形成网络。   (5)施工便道设计荷载按机械、车辆满载最大重量计算。道路两侧应设置排水系统,排水沟断面不小于0.3平米,并保持水流畅通。经过水沟的地段,要埋置钢筋混凝土圆管或设置过水路面。   (6)施工便道在危险地段要设置防撞墙或护栏,在急转弯、S形地段、大坡度、靠近居民区地段要设置警示标志。与铁路既有线平交道口有专人职守。   (7)为了排除路面积水,保证各种气候条件下的正常运输,道路路面应高出自然地面0.2-0.3m,雨量较大的地区,应高出0.5m以上,直线地段做成2%横坡,曲线地段根据曲线半径设计外侧超高,道路的两侧设置排水沟,一般沟深和底宽不小于0.4m,必要地段采用浆砌水沟;   (8)便道必须保障行车安全可靠,尤其在陡峭的半填半挖地段,须设置必要的路肩浆砌挡墙;在易坍方地段需设路堑浆砌挡护,勾缝采用平缝压槽法;在小半径急弯和路基松软陡坡区段,为保证全天候运输,应进行必要的硬化处理。   (9)施工便桥基础必须坚实可靠,墩台可采用钢管柱、石砌和混凝土。上部结构采用工字钢梁、军用梁、贝雷片,万能杆件拼装梁等,视实际地形、水流量及水面宽度,经荷载计算和经济比选后确定,桥面高度要考虑洪水位。桥面净宽单车道为4.5m。桥面设1.1m高栏杆扶手。桥头两端按规范设置限速、限载标志。   (10)临时交通工程应派专人进行检查、维修与养护,确保安全、畅通、平顺和无扬尘。通往各项目部和工点的岔道口处,应设置醒目规范的指示标识,并注明相距距离,其他主要交通路口必要时应设标志、标线,并视现场实际需要派专人指挥、疏导交通。   2 拌和站审查标准   1)拌和站建设审查要求   (1)拌和站建设应综合考虑施工生产情况,合理划分拌和作业区、材料计量区、材料库及运输车辆停放区等。   (2)拌和站应根据标段内工程情况集中设置,宜采用封闭式管理。   (3)使用散装水泥的拌和站,应设水泥储存罐。散装水泥按不同厂家、品种、标号、批次分罐保存。   (4)拌和站的场地处理应符合下列要求:   A)拌和站的所有场地应进行混凝土硬化处理,硬化承载力满足场内作业要求。场地硬化按照四周低,中心高的原则进行,面层排水坡度不应小于1.5%,场地四周应设置排水沟,排水沟底面采用水泥砂浆进行抹面。   B)应将集水池、沉淀池和污水过滤池纳入场区规划,与工厂同时设计、同时施工、同时投入使用。严禁将厂内生产废水直接排放。   (5)拌和站生产能力和规模应符合下列要求:   A)拌和站应达到三仓式自动计量标准,总装机能力以满足最大批混凝土数量需要为原则。   B)拌和站应配备满足施工生产需要的备用发电机。   (6)拌和站配合比标识牌应符合下列要求:   A)拌和机混凝土配合比标识牌应悬挂于操作间前醒目位置,规格统一。   B)标识牌应及时更新。   C)标识牌应包括混凝土设计和施工配合比、时间、集料的计算和实测含水量、各种材料的每盘用量、坍落度等内容。   (7)石灰、粉煤灰等掺和料不得露天堆放,并注意采取防潮措施。不同种类的材料应储存于不同库房,严禁混淆。   (8)拌和站内砂石料存放场应符合下列规定:   A)用于正式工程的砂石料应分不同粒径、不同品种、不同检验状态分仓存放。不得混堆或交叉堆放,分料仓应砌筑墙体隔开,并采用水泥砂浆抹面,仓内地面设坡度,不得积水。   B)砂石料存放场骨料清洗区应设置单向排水坡;上料通道应结合拌和站配料机设备参数进行平面和坡度设置。   C)砂石料应按规定进行材料的质量检验状态标识,标识包括材料名称、产地、规格、数量、进料时间、检验状态、试验报告号、检验批次等。   (9)拌和站车辆运输做到不洒、不漏。临近城区作业,出入车辆应清洗车轮。运输车辆在拌和站内统一指挥,定点停放;拌和站机械操作人员应严格遵守作业安全规范要求;拌和站使用后应及时对场地进行清理;拌合站应建立半成品质量检验体系,确保出产半成品为合格品,并具有可追溯性。   2)拌和站审查内容   (1)申请混凝土拌和站启用提交材料份数   一式三份,待审查合格后,施工单位、监理单位和江西公司(鹰潭指挥部)各留一份。   (2)提交材料项目   A)申请表。   B)拌和站人员从业资格证书。现场对照人员查看证件和身份证。   C)设备检定证书。现场查看证件和实地标签。   D)混凝土外加剂匀质性试验报告。现场查看试验报告和记录。   E)执行的标准、规范、规程及管理文件清单。现场查看清单和实物。   上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。   (3)检查项目   A)组织机构及人员   组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。现场对照人员查看证件和身份证,以及有关培训或学习记录。   B)仪器设备   符合项目要求,全部通过检定。现场查看证件和实物标签。   C)拌和站工作规章制度。至少应建立以下规章制度,并做到思路清晰、内容全面、方法流程正确、责任明确、操作性强,并由负责人审批。   (A)组织与管理机构图。现场检查书面和上墙图文。   (B)工作程序与质量管理。现场检查书面和上墙图文。   (C)岗位责任制。现场检查书面和上墙图文。   (D)仪器设备操作规程、保养维修及管理。现场检查书面和上墙图文。   (E)仪器设备的计量检定、校准及管理。现场检查书面和上墙图文。   (F)拌和站安全、卫生、环保管理制度。现场检查书面和上墙图文。   (G)文档资料管理制度。现场检查书面和上墙图文。   (H)有关标准、规范、规程、方法等技术文件齐全。现场检查目录清单和实物。   (I)混凝土配合比控制和管理制度。现场检查书面和上墙图文。   (J)混凝土生产、运输和调度管理制度。现场检查书面和上墙图文。   (K)原材料质量控制措施。现场检查书面和上墙图文。   (4)现场管理   A)料场场地和行车道路必须进行地基处理和表面硬化,并满足重载车辆通行要求;场地应排水设施完善、排水畅通,无明显积水或坑凹现象。现场实地查看。   B)砂子、碎石必须实行分区存放,按“待检区”和“合格区”分别设置,并每个区内应按不同品种和规格用隔离墙分离,同时设置或预留必要的冲洗或筛分设施。现场实地查看。   C)砂子、碎石堆放场地应加设棚盖,必要时设置侧面封闭围挡,达到遮阳、防雨、防尘等目的,并设置或预留夏季降温措施,保证混凝土温度符合要求。现场实地查看。   D)所用水泥、粉煤灰应妥善保管,防止受潮、变质。实地查看。   E)各种原材料应按ISO9000 标准要求进行产品标识,做到标识内容齐全、醒目和规范。现场实地查看。   F)混凝土外加剂匀质性试验。试验参照《混凝土外加剂匀质性试验方法》GB/T8077-2000 进行,结果满足工程要求。查看试验报告和记录。   G)混凝土试拌。在报审前必须进行混凝土试拌,报监理工程师旁站并形成记录和签认。现场查看试验报告和记录。   H)生产能力。设备配置和生产能力满足供应管段工程需要。与管段工程量、工期等进行对比分析。 文章来源于: 的转帖分享!

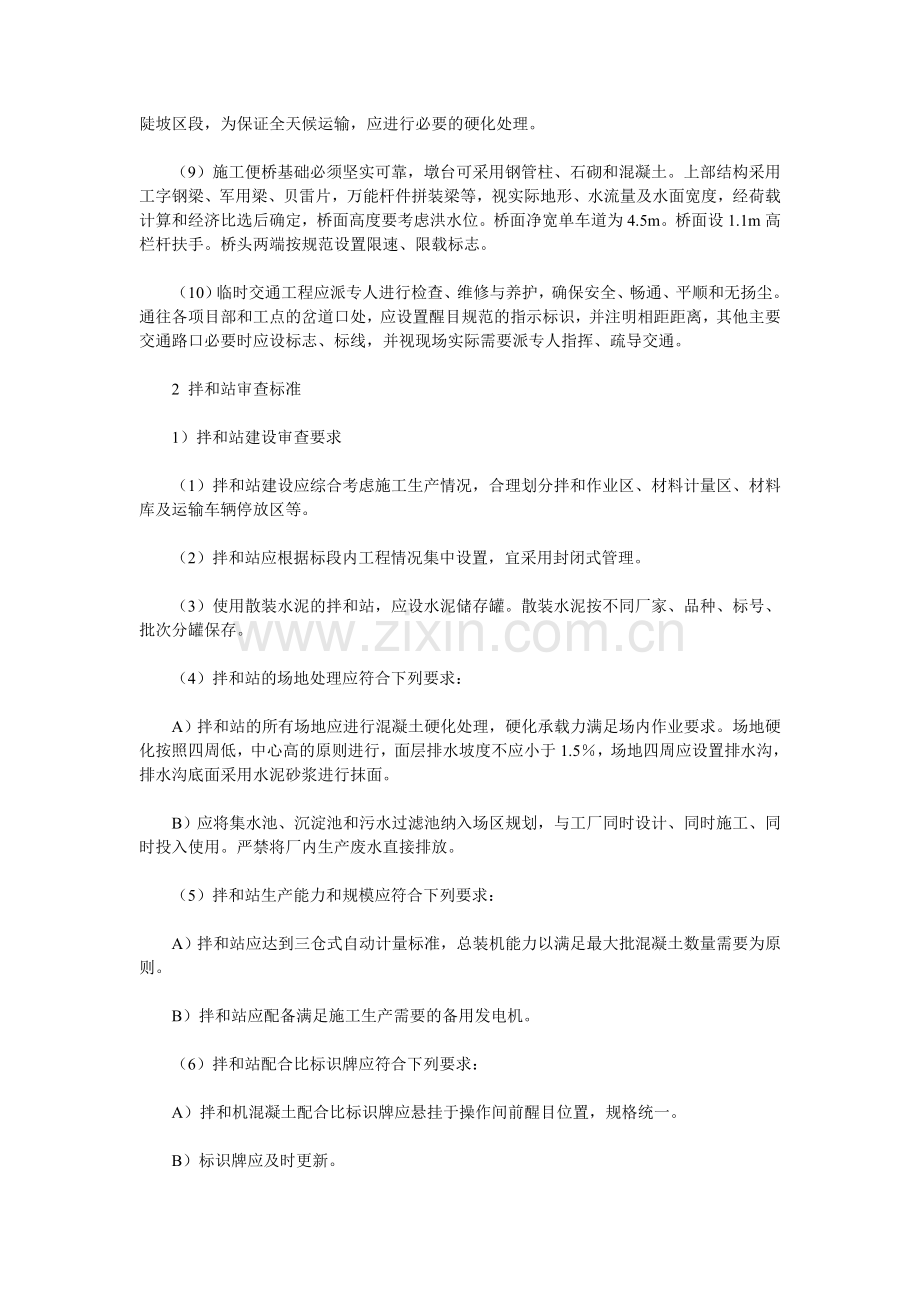

展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 教育专区 > 小学其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
