资源描述
----------------------------精品word文档 值得下载 值得拥有----------------------------------------------
----------------------------------------------------------------------------------------------------------------------------------------------

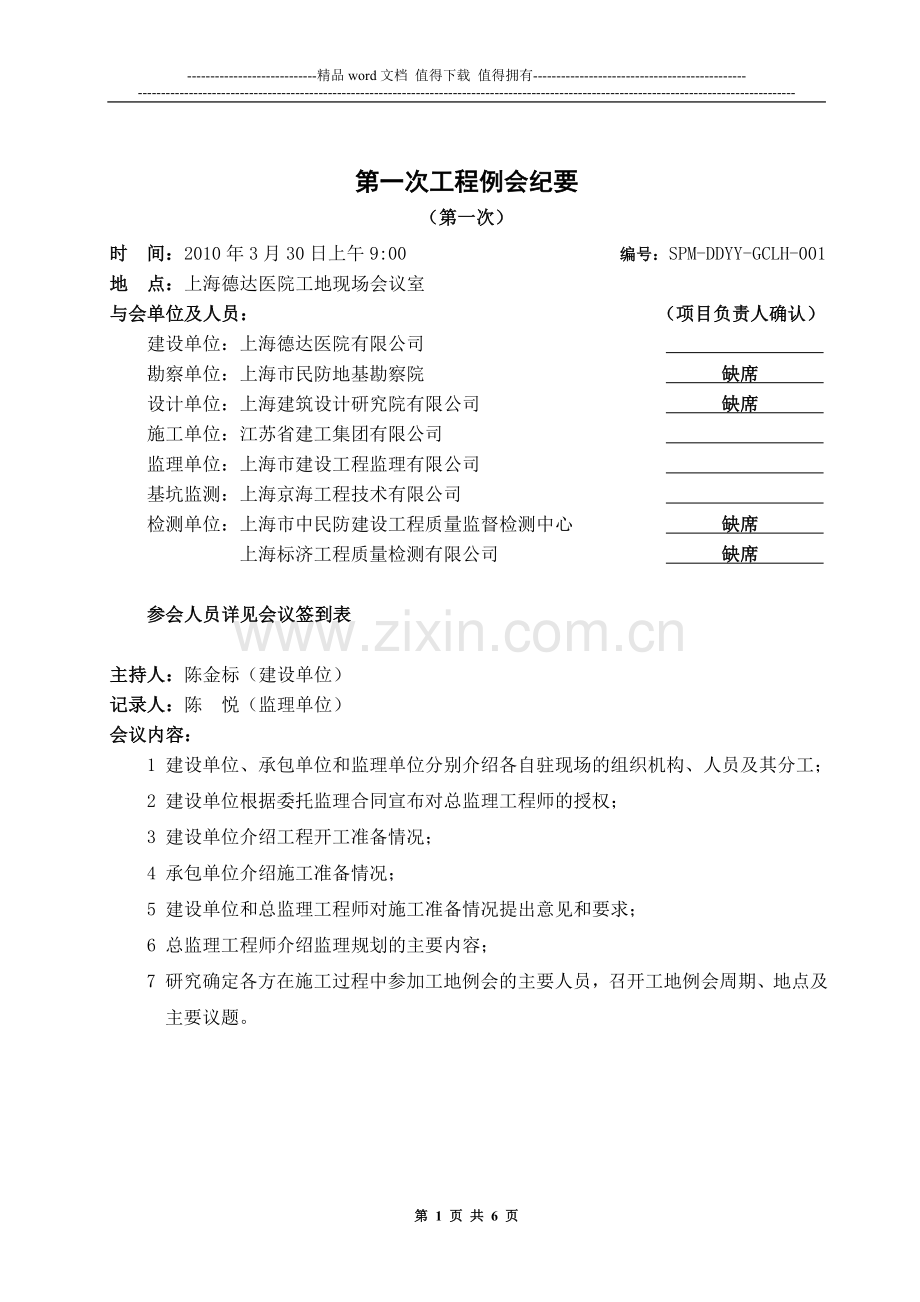

第一次工程例会纪要
(第一次)
时 间:2010年3月30日上午9:00 编号:SPM-DDYY-GCLH-001
地 点:上海德达医院工地现场会议室
与会单位及人员: (项目负责人确认)
建设单位:上海德达医院有限公司
勘察单位:上海市民防地基勘察院 缺席
设计单位:上海建筑设计研究院有限公司 缺席
施工单位:江苏省建工集团有限公司
监理单位:上海市建设工程监理有限公司
基坑监测:上海京海工程技术有限公司
检测单位:上海市中民防建设工程质量监督检测中心 缺席
上海标济工程质量检测有限公司 缺席
参会人员详见会议签到表
主持人:陈金标(建设单位)
记录人:陈 悦(监理单位)
会议内容:
1 建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构、人员及其分工;
2 建设单位根据委托监理合同宣布对总监理工程师的授权;
3 建设单位介绍工程开工准备情况;
4 承包单位介绍施工准备情况;
5 建设单位和总监理工程师对施工准备情况提出意见和要求;
6 总监理工程师介绍监理规划的主要内容;
7 研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。
一、建设单位、承包单位和监理单位分别介绍各自驻现场的组织机构人员:
1、建设单位负责人KP(陈金标):
对建设单位的现场的管理人员向各方做了介绍,项目管理班子已基本到位,满足项目的开工条件。
2、承包单位项目经理张传界:
对承包方现场管理人员向各方做了介绍,专业人员已逐步到位,质量保证体系及安全保证体系已建全,满足现场管理的需要,我们保证按计划完成业主交给我们的各项施工任务。
3、监理单位总监理工程师宋菊芳:
对现场监理人员向各方做了介绍,根据工程进展情况,以后的各专业人员将逐步到位。
二、建设单位根据委托监理合同宣布对总监理工程师授权:
建设单位根据委托监理合同宣布宋菊芳为上海德达医院总监理工程师,实施总监理工程师的职责;并依据本工程监理合同的授权范围对本工程实施监理。
三、建设单位介绍工程开工准备情况;
建设单位已完成下列工作,已具备开工条件
1、施工图设计文件审查;
2、施工许可证(开工报告)等有关手续;
3、建设单位对基坑工程的现状、相邻设施、相邻工程及管网的情况的调查、处理和移交交底情况;
4、基坑工程的勘察、设计、施工、监理、检测、监测等的发包;
勘察:上海市民防地基勘察院
设计:上海建筑设计研究院有限公司
施工:江苏省建工集团有限公司
监理:上海市建设工程监理有限公司
监测:上海京海工程技术有限公司
检测:上海市中民防建设工程质量监督检测中心
上海标济工程质量检测有限公司
5、图纸会审、勘察设计交底、设计变更等;
6、深基坑工程事故(险情)的应急处置预案;
四、承包单位介绍施工准备情况;
承包单位已完成下列工作,已具备开工条件
1、单位资质、人员资格(项目管理人员的资格、特殊工种上岗证等);
2、分包单位资质及总包对分包单位的质量、安全管理;
3、施工组织设计及专项方案的制定与审批;
4、施工规范和技术标准的执行;
5、建筑材料、构配件、(大型)设备和预拌混凝土等的检验;
6、安全专项资金的使用情况;
7、场地布置和安全设施的落实情况。
8、对工程潜在风险的辨识和分析,应急预案的编制。
五、建设单位和总监理工程师对施工准备情况提出意见和要求;
1、单位资质、人员资格(项目管理人员的资格、特殊工种上岗证等);
要跟从业人员报审表上面的一致,如发生变动及时变更。
3、施工组织设计及专项方案的制定与审批;
要求总包单位本周提供本工程专项方案清单与计划,并要求专项方案到公司审批前先召集各方讨论,
资料申报:要求5份,总包2份,监理1份、业主2份,所有5份资料均报监理审批。
5、建筑材料、构配件、(大型)设备和预拌混凝土等的检验;
建筑材料、构配件、(大型)设备和预拌混凝土上海均实现备案制度,因此本项目材料供应商一定要在上海备案,凡没有上海进行备案,不能进场。(现监理发现已申报材料供应商有的没有进行备案)
6、安全专项资金的使用情况;
尽快提交安全专项资金的使用情况清单,与合同一致。
六、总监理工程师介绍监理规划的主要内容;
1、介绍了关于印发《危险性较大的分部分项工程安全管理办法》的通知建质[2009]87号
本工程需加强对危险性较大的分部分项工程安全管理,明确安全专项施工方案编制内容,规范专家论证程序,确保安全专项施工方案实施,积极防范和遏制建筑施工生产安全事故的发生。
危险性较大的分部分项工程是指建筑工程在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程。危险性较大的分部分项工程范围详联系单
2、需加强对现阶段危险性较大的分部分项工程管理,
1—1◆ 开挖深度超过5m(含5m)的基坑(槽)支护、降水工程
2—1—1◆ 开挖深度超过5m(含5m)的基坑(槽)的土方开挖工程
4—1 采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程
4—2 采用起重机械进行安装的工程
4—3 起重机械设备自身的安装、拆卸
3、介绍了沪建安质监[2011]113号《关于进一步加强本市建设工程施工过程中技术核定单管理的通知》
强调:由于设计原因或建设单位原因发生变更、补充设计的,应当由设计单位出具设计变更通知单,不得由施工单位出具技术核定单。
4、介绍了建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知 (建市[2002]189号 )
强调:旁站监理人员的主要职责是:
(一)检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况;
监理旁站目的是检查施工单位质量保证体系是否正常运行,避免监理人员直接面对施工人员
5、介绍了《上海市建设工程监理管理办法》(2011年10月27日上海市人民政府令第72号公布)
强调:本工程要平行检验,建设工程材料和设备未经项目监理机构验收合格,不得在建设工程中使用或者安装。
分部工程、分项工程未经项目监理机构验收合格,施工单位不得进入下一工序施工。
督促施工单位进行安全生产自查,并巡查施工现场安全生产情况。
对施工单位安全防护措施费的使用和管理进行审查,并将审查的情况报建设单位。
核查施工单位的安全生产许可证以及项目负责人、专职安全管理人员和特种作业人员的资格证书。
6、介绍了沪建建管[2012]4号 《关于启用“建设工程施工监理报告信息系统”的通知 》
本次会议监理对建设工程施工监理报告信息系统做了详细介绍
7、介绍了沪建安质监[2011]80号《关于2011年上海市基坑工程质量专项检查的通报 》
强调避免以下问题:
1、严格按图施工。
2、坑边堆载不能超过设计要求。
3、边坡及坑内临时留坡坡度不能过陡。
4、钢筋、土钉钢管、原材料质保书必须齐全。
5、按要求进行质量检验,砼试块组数量必须满足要求。
6、工程施工记录要齐全。
7、基坑周边的管线要进行水平位移监测,工程监测方案补充应急预案。
8、监测方案及报表责任人需签字。
七、研究确定各方在施工过程中参加工地例会的主要人员,召开工地例会周期、地点及主要议题。
1、参加工地例会的主要人员
建设单位:
施工单位:
监测单位:
监理单位:宋菊芳、张代涛、龚和忠、沈龙官、陈悦
监理要求:各单位的项目经理、技术负责人、专职安全负责人必须参加会议。
2、工地例会周期、地点
时间:每周一上午10::30,
地点:上海德达医院工地现场会议室
3、主要议题
1 检查上次例会议定事项的落实情况,分析未完事项原因;
2 检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施;
3 检查分析工程项目质量状况,针对存在的质量问题提出改进措施;
4 检查工程量核定及工程款支付情况;
5 解决需要协调的有关事项;
6 其他有关事宜。
八、其他事项
1、明天上午9:30各方负责人员去现场组织验收土钉墙。
2、监测单位要加强对东面自来水管的监测,避免破裂,造成不必要的损失,必须要有水平位移观测。
3、安全文明措施费每月报监理审批,必须使用,不能节省。
4、监理在巡视中发现3-3剖面道路有5mm裂缝,请施工单位对管线进行保护。
5、土方开挖前先报给监理,取得总监在开挖令上签字后方可开挖,开挖部位必须与批准的开挖令一致。
九、补充事项
由于会议时间较紧,监理遗漏了对4区开挖的补充要求
从目前开挖的土质情况看,4区土质较差,望监测单位对四区加强观测次数。
记录: 陈 悦
日期: 2012 年4月23日
备注:本会议内容为记录者对会议的理解,会议参加方对会议内容如有异议,应在收到会议内容2个工作日内书面向记录者提出,否则应落实本会议议定事项。
第 6 页 共 6 页
展开阅读全文
