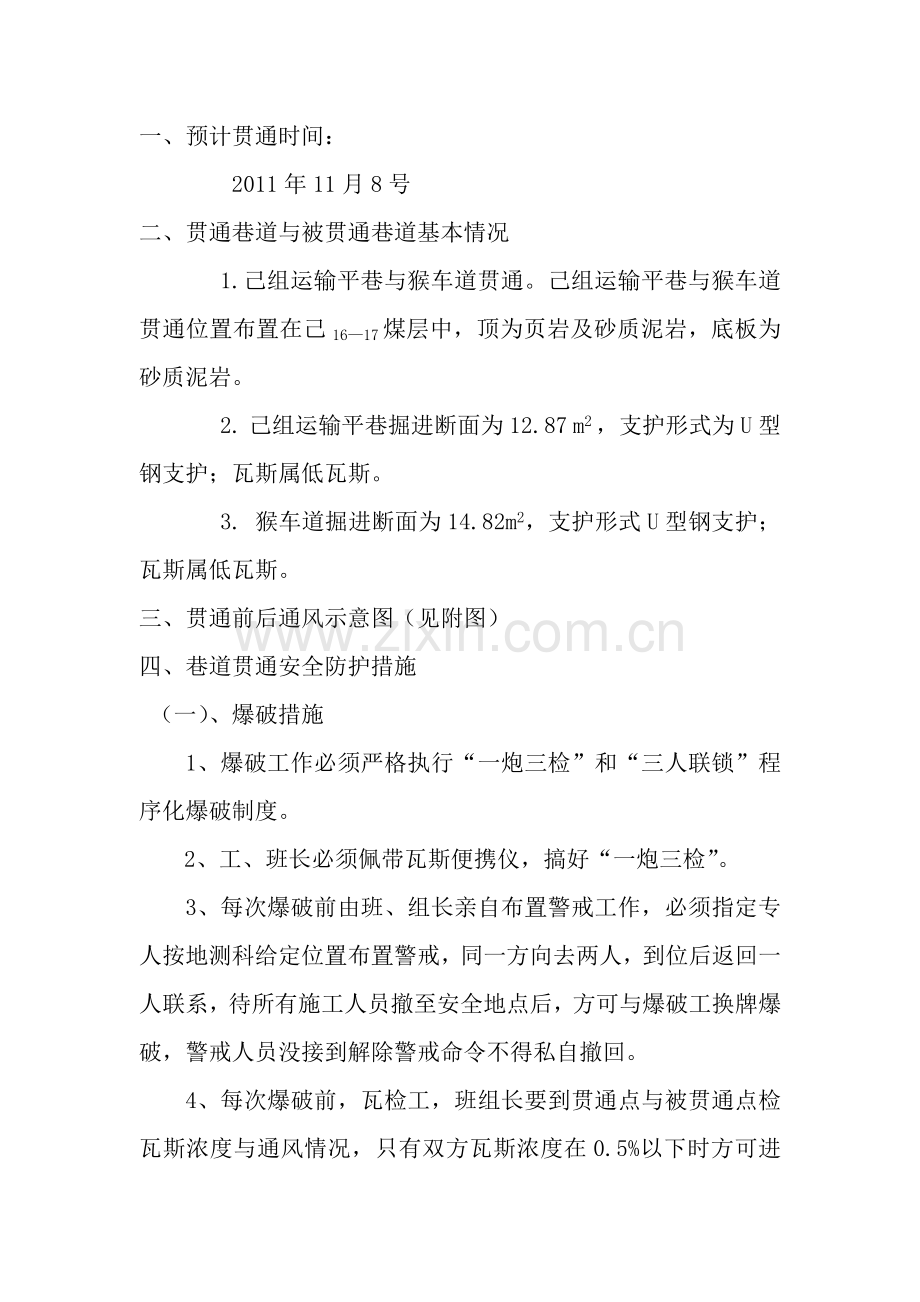

一、预计贯通时间:
2011年11月8号
二、贯通巷道与被贯通巷道基本情况
1.己组运输平巷与猴车道贯通。己组运输平巷与猴车道贯通位置布置在己16—17煤层中,顶为页岩及砂质泥岩,底板为砂质泥岩。
2. 己组运输平巷掘进断面为12.87 m2 ,支护形式为U型钢支护;瓦斯属低瓦斯。
3. 猴车道掘进断面为14.82m2,支护形式U型钢支护;瓦斯属低瓦斯。
三、贯通前后通风示意图(见附图)
四、巷道贯通安全防护措施
(一)、爆破措施
1、爆破工作必须严格执行“一炮三检”和“三人联锁”程序化爆破制度。
2、工、班长必须佩带瓦斯便携仪,搞好“一炮三检”。
3、每次爆破前由班、组长亲自布置警戒工作,必须指定专人按地测科给定位置布置警戒,同一方向去两人,到位后返回一人联系,待所有施工人员撤至安全地点后,方可与爆破工换牌爆破,警戒人员没接到解除警戒命令不得私自撤回。
4、每次爆破前,瓦检工,班组长要到贯通点与被贯通点检瓦斯浓度与通风情况,只有双方瓦斯浓度在0.5%以下时方可进行爆破掘进工作。

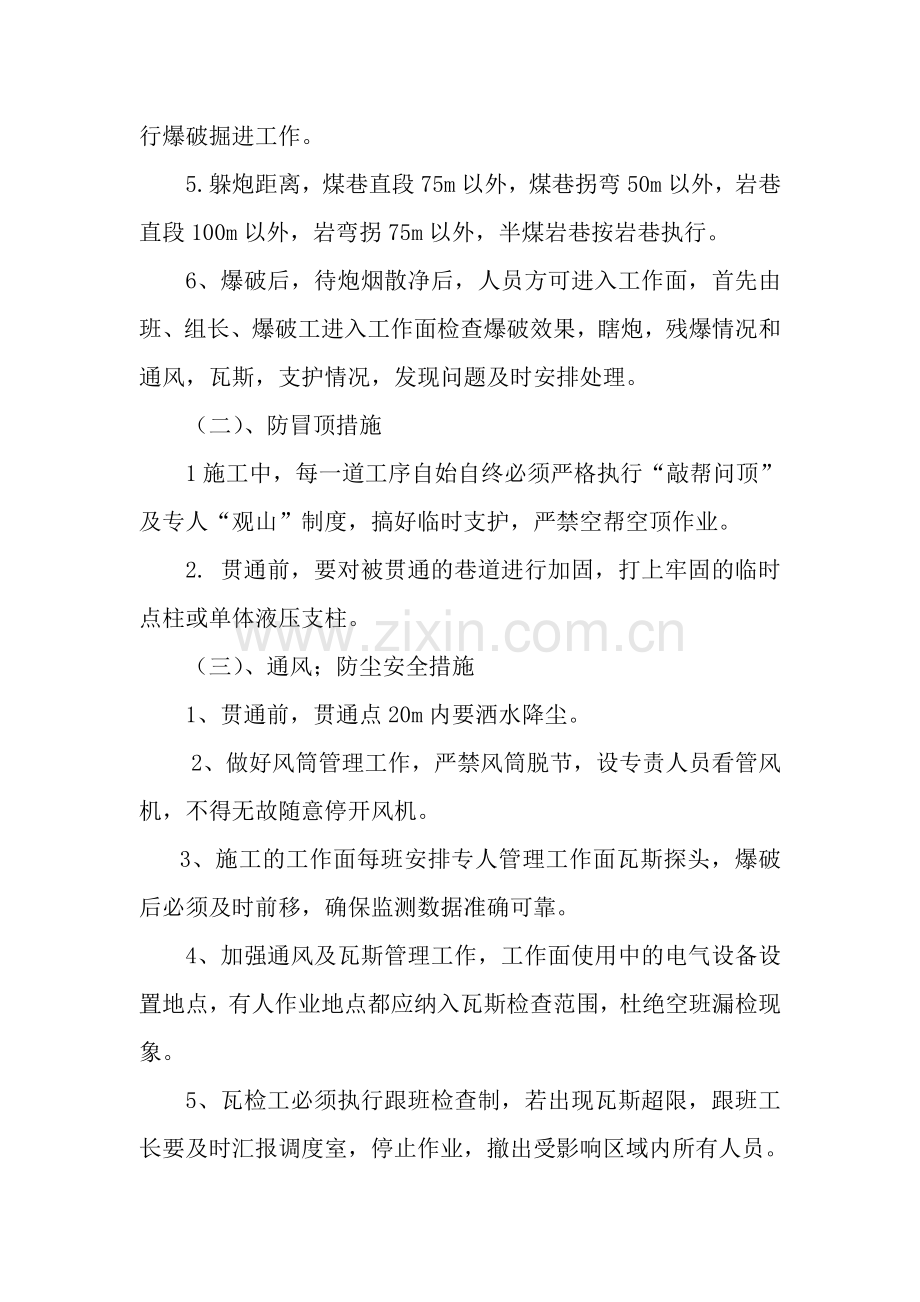

5.躲炮距离,煤巷直段75m以外,煤巷拐弯50m以外,岩巷直段100m以外,岩弯拐75m以外,半煤岩巷按岩巷执行。
6、爆破后,待炮烟散净后,人员方可进入工作面,首先由班、组长、爆破工进入工作面检查爆破效果,瞎炮,残爆情况和通风,瓦斯,支护情况,发现问题及时安排处理。
(二)、防冒顶措施
1施工中,每一道工序自始自终必须严格执行“敲帮问顶”及专人“观山”制度,搞好临时支护,严禁空帮空顶作业。
2. 贯通前,要对被贯通的巷道进行加固,打上牢固的临时点柱或单体液压支柱。
(三)、通风;防尘安全措施
1、贯通前,贯通点20m内要洒水降尘。
2、做好风筒管理工作,严禁风筒脱节,设专责人员看管风机,不得无故随意停开风机。
3、施工的工作面每班安排专人管理工作面瓦斯探头,爆破后必须及时前移,确保监测数据准确可靠。
4、加强通风及瓦斯管理工作,工作面使用中的电气设备设置地点,有人作业地点都应纳入瓦斯检查范围,杜绝空班漏检现象。
5、瓦检工必须执行跟班检查制,若出现瓦斯超限,跟班工长要及时汇报调度室,停止作业,撤出受影响区域内所有人员。按《平煤三矿灾害防治及应急避险措施》进行处理。
(四)电气设备防爆及防护措施
1、贯通前,要对被贯通巷道内的管线,电缆以及通风设施、运输设备要移开或进行可靠保护。
2、每班必须设专职电工,按规定对电器设备进行全面检查,并做好记录,杜绝失爆
3、接地极要按标准埋设,各种保护必须齐全,严禁甩掉各种保护。
4、工作面停送电由跟班干部指派专人,停送电必须办理手续,严防出现停送电事故。
(五)、其它安全技术措施
1、由于开口距离贯通点较近,开口必须执行本措施。
2、贯通余5m要采取“先探后掘,长探短掘”的施工方法。每循环采用3.8m长钎子靠工作面右侧打超前探眼。
3、余2m时应打浅眼放小炮,并控制每眼装药量。余1m时采用镐刷透贯通点。
4、严格按地测科给定的中腰线施工.确保巷道安全贯通。
5、贯通前通风部门要做好风路调节工作,
6、贯通应安排在八点班,贯通前,矿成立相应的专业领导小组;贯通时,队干部和有关科室领导要到现场亲自指挥,确保巷道安全贯通。
7、余按己组运输大巷作业规程及审批意见执行。
戊9-10——11162机巷及切眼铺道安全技术措施
施工单位:掘进一队
施工队长:
措施编制:
编制日期:2011-11-3
己组运输大巷补充安全技术措施
施工单位:掘进一队
施工队长:
措施编制:
编制日期:2011-11-25
