压浆、封锚作业试题.doc

上传人:xrp****65 文档编号:8365961 上传时间:2025-02-10 格式:DOC 页数:2 大小:32.50KB 下载积分:10 金币
下载 相关 举报
压浆、封锚作业试题.doc_第1页
第1页 / 共2页
压浆、封锚作业试题.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

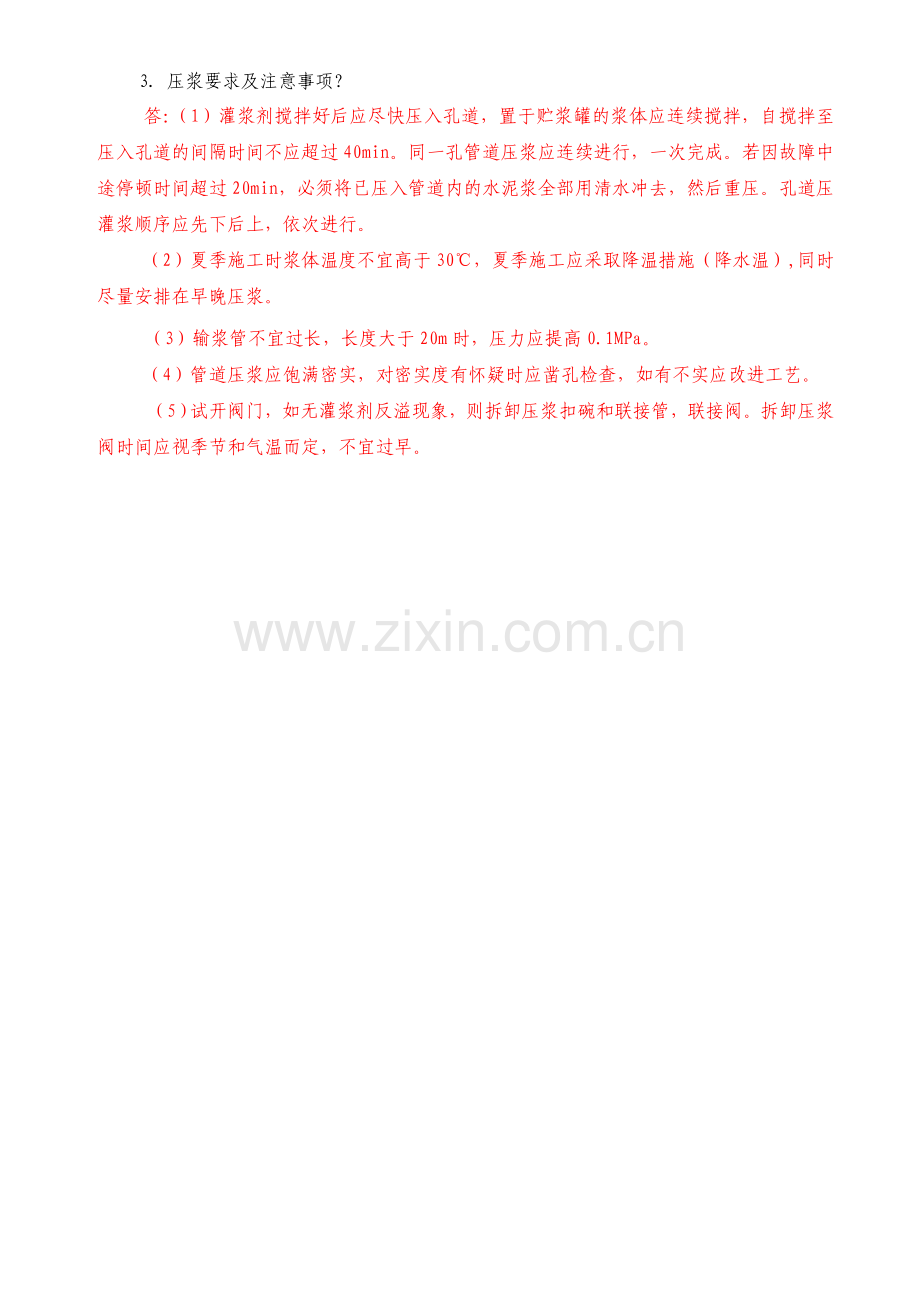

压浆、封锚作业试题答案 一、填空题:(每空3分,共60分) 1.终张拉完毕之后,宜在48h内进行压浆。 2.压浆顺序应是先下后上,保压3min以上,同一管道压浆应连续进行,一次完成。 3.水泥浆搅拌结束至压入管道的时间间隔不应超过40min。 4.压浆用的胶管若超过30m则应增加0.1MPa。 5.夏季压浆时气温不宜高于35℃;冬季压浆时,对梁体须采取预热,梁体温度不低于15℃,拌制水泥浆应采用不高于40℃的温水拌合 6.当环境温度或梁体温度低于5℃时,不得压浆,压浆时及压浆后3d内,梁体及环境温度不得低于5℃。 7.压浆时孔道真空度应控制在-0.06MPa到-0.08MPa之间。 8.锚穴凿毛按一丁三凿处理,确保封锚混凝土与梁体有效粘结。 9.封锚混凝土强度应采用和梁体同强度的无收缩混凝土,抗压强度不低于设计要求。 10.管道出浆口应装有三通管,必须确认出浆浓度与进浆浓度一致时,方可封闭保压。 二、问答题:(第1小题10分,第2、3小题各15分,共40分) 1.简述压浆的工艺流程? 答:清除管道内杂物及积水→用水泥砂浆密封锚具 →清理锚垫板上的灌浆孔→确定抽真空端及灌浆端,安装引出管、堵阀和接头→搅拌水泥浆→抽真空→灌浆泵灌浆→出浆稠度与灌入的浆体相同时,关闭抽真空端所有的阀→灌浆泵保压→ 关闭灌浆泵及灌浆端阀门→拆卸外接管路、灌浆泵→浆体初凝后拆卸并清洗出浆端堵阀。 2.封锚质量控制要点有哪些? 答:(1)锚穴凿毛应凿出新鲜混凝土; (2)封锚混凝土及防水涂料按配合比施工控制; (3)封锚后的锚穴加强养护,防止封锚混凝土冻坏及收缩开裂; (4)封锚的尺寸应符合要求,确保梁端平顺; (5)封锚的配筋网片应按设计要求进行联结固定; (6)封锚混凝土采用C55干硬性补偿收缩混凝土,要求封平压光;每层混凝土均在人工捣固密实后再装填余下的混凝土,封锚混凝土采用塑料薄膜覆盖、洒水自然养护,养护天数不小于14d。 3. 压浆要求及注意事项? 答:(1)灌浆剂搅拌好后应尽快压入孔道,置于贮浆罐的浆体应连续搅拌,自搅拌至压入孔道的间隔时间不应超过40min。同一孔管道压浆应连续进行,一次完成。若因故障中途停顿时间超过20min,必须将已压入管道内的水泥浆全部用清水冲去,然后重压。孔道压灌浆顺序应先下后上,依次进行。 (2)夏季施工时浆体温度不宜高于30℃,夏季施工应采取降温措施(降水温),同时尽量安排在早晚压浆。 (3)输浆管不宜过长,长度大于20m时,压力应提高0.1MPa。 (4)管道压浆应饱满密实,对密实度有怀疑时应凿孔检查,如有不实应改进工艺。 (5)试开阀门,如无灌浆剂反溢现象,则拆卸压浆扣碗和联接管,联接阀。拆卸压浆阀时间应视季节和气温而定,不宜过早。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
