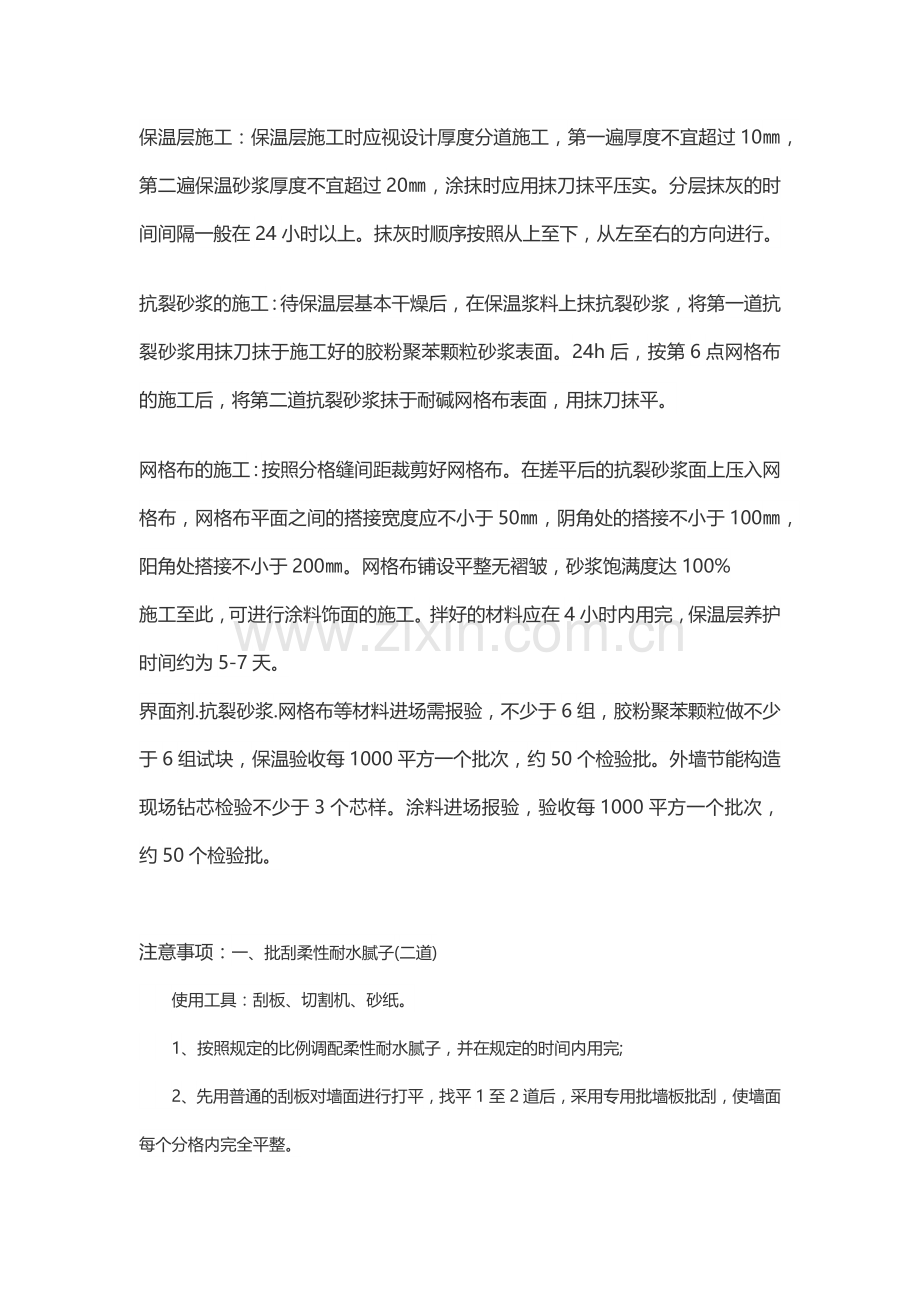

 108胶有三种用法: 第一,在刮腻子之前先把毛墙滚刷一遍108,有利于腻子与墙面之间粘接牢固,防空鼓气泡现象,也可用墙固或界面剂代替之; 第二,搅拌腻子时在纤维素里面加108,可增加腻子的硬度,若用成品腻子膏或耐水腻子等可不用108; 第三用于瓦工拉毛,直接在108里面加水泥与细砂搅拌成浆糊妆上墙,一般用于水泥压光或受力墙等比较光滑的墙面铺贴瓷砖,有利于粘接牢固,防空鼓现象。 白乳胶是用途较广,用量较大的粘接剂。 它广泛用于木器家具、人造板、纸制品、纤维皮革、泡沫塑料、静电植绒、工业用布、纺织、工艺品加工,制作水泥增强剂和涂料工业等许多行业,白乳胶有使用方便,初粘力好、常温固化快、胶粘范围广,生产工艺比较简单等特点。 墙面保温及涂料 工具:刮板、切割机、砂纸、普通滚筒、专用滚筒、专用羊毛刷、专用滚筒、专用羊毛刷、 基层检查与处理:基层墙体应毛糙、基本平整,如偏差太大,先用1:2水泥砂浆找平。混凝土表面要刷界面剂。用喷枪将界面剂均匀喷在基层表面,而后抹保温砂浆。墙面阳角及易磕损部位应按设计先做好护角。施工前先用水润湿墙面。 灰饼冲筋:按照保温层厚度设计要求用保温砂浆做出灰饼冲筋,灰饼最薄处不小于3㎜。本道工序经监理等部门验收合格后才可以进行下到工序。 现场制备砂浆,稠度满足施工要求及操作要求(无干粉团存在)。 保温层施工:保温层施工时应视设计厚度分道施工,第一遍厚度不宜超过10㎜,第二遍保温砂浆厚度不宜超过20㎜,涂抹时应用抹刀抹平压实。分层抹灰的时间间隔一般在24小时以上。抹灰时顺序按照从上至下,从左至右的方向进行。 抗裂砂浆的施工:待保温层基本干燥后,在保温浆料上抹抗裂砂浆,将第一道抗裂砂浆用抹刀抹于施工好的胶粉聚苯颗粒砂浆表面。24h后,按第6点网格布的施工后,将第二道抗裂砂浆抹于耐碱网格布表面,用抹刀抹平。 网格布的施工:按照分格缝间距裁剪好网格布。在搓平后的抗裂砂浆面上压入网格布,网格布平面之间的搭接宽度应不小于50㎜,阴角处的搭接不小于100㎜,阳角处搭接不小于200㎜。网格布铺设平整无褶皱,砂浆饱满度达100% 施工至此,可进行涂料饰面的施工。拌好的材料应在4小时内用完,保温层养护时间约为5-7天。 界面剂.抗裂砂浆.网格布等材料进场需报验,不少于6组,胶粉聚苯颗粒做不少于6组试块,保温验收每1000平方一个批次,约50个检验批。外墙节能构造现场钻芯检验不少于3个芯样。涂料进场报验,验收每1000平方一个批次,约50个检验批。 注意事项:一、批刮柔性耐水腻子(二道)   使用工具:刮板、切割机、砂纸。   1、按照规定的比例调配柔性耐水腻子,并在规定的时间内用完;   2、先用普通的刮板对墙面进行打平,找平1至2道后,采用专用批墙板批刮,使墙面每个分格内完全平整。   二、底漆滚涂(一道)   在柔性耐水腻子批刮完成并干燥后,均匀滚涂弹性专用底漆一道。   ·使用工具:普通滚筒。   ·操作方法(注意事项):   1、将需涂刷的墙面周围做好遮挡保护。   2、滚涂时应先走Z字形,然后先竖后横进行涂刷,以避免底漆流附到涂刷范围以外。   3、滚涂时应注意第一施工段内安排适当人数,人数过多容易造成漏涂现象。   4、在施工段边缘应多涂20cm左右,以避免接搓处漏漆。   ·基本要求:滚刷均匀,无漏底即可。   三、中层漆拉涂一道   ·在底漆干燥后,均匀拉涂弹性中层漆一道。   ·使用工具:专用滚筒、专用羊毛刷。   ·操作方法(注意事项):   1、将需涂刷的墙面周围做好遮挡保护。   2、使用前加适量水的稀释,并搅拌均匀,搅拌速度不宜过快,否则容易产生机械性空气泡。   3、滚涂时应先走Z字形,将料摊开,摊均匀后,再用拉毛滚筒从下往上均匀拉出花纹。   4、根据所要求的花纹高低选用一种进口滚筒均匀的拉涂一层,增加漆膜厚度。   5、如施工段面积过大无法连续施工,必须留搓时,把施工接搓留在分隔条或阴阳角处。   ·基本要示:无接搓,无漏涂,纹路均匀、美观。   四、面漆滚涂二道   ·在中层漆干燥后,均匀滚涂弹性面漆二遍。   ·使用工具:专用滚筒、专用羊毛刷。   ·操作方法(注意事项):   1、将需涂刷的墙面周围做好遮挡保护。   2、使用前加适量清水稀释,并搅拌均匀,搅拌速度不宜过快,否则容易产生机械性空气泡。   3、如施工段面积过大无法连续施工,必须留搓时,把施工接搓留在分隔条或阴阳角处。   ·基本要示:颜色均匀一致,无漏涂,无滚坠,不显接搓。   五、清理退场   ·面漆喷涂完成并干燥后,将外墙面门窗框、玻璃幕墙及不需涂饰的部位和设备的保护清除,对已完成涂刷的墙面进行保护。
