收藏 分销(赏)

蒸压气块的施工工艺.doc

上传人:pc****0 文档编号:8324071 上传时间:2025-02-09 格式:DOC 页数:4 大小:38KB 下载积分:10 金币
下载 相关 举报
蒸压气块的施工工艺.doc_第1页
第1页 / 共4页
蒸压气块的施工工艺.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述

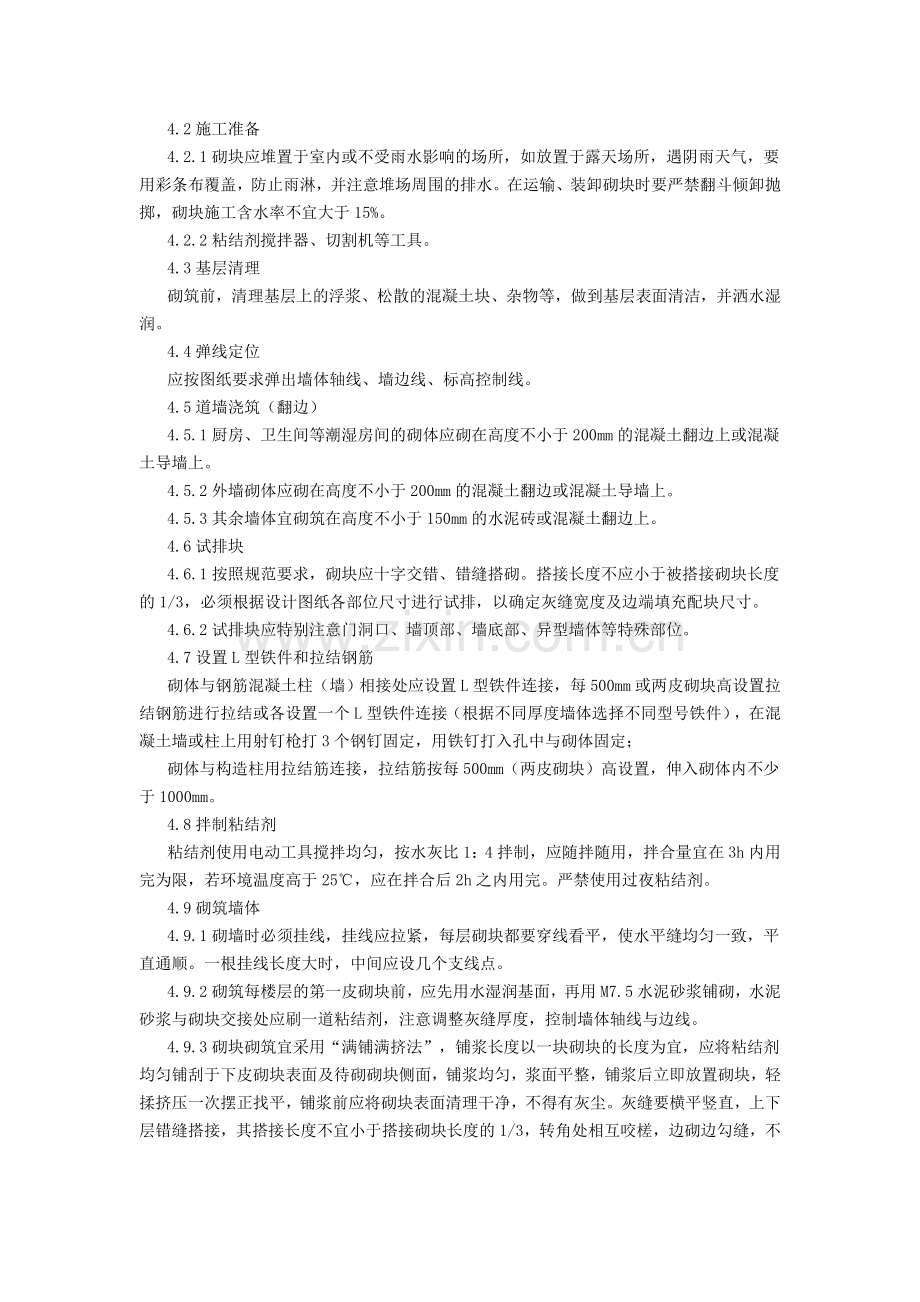

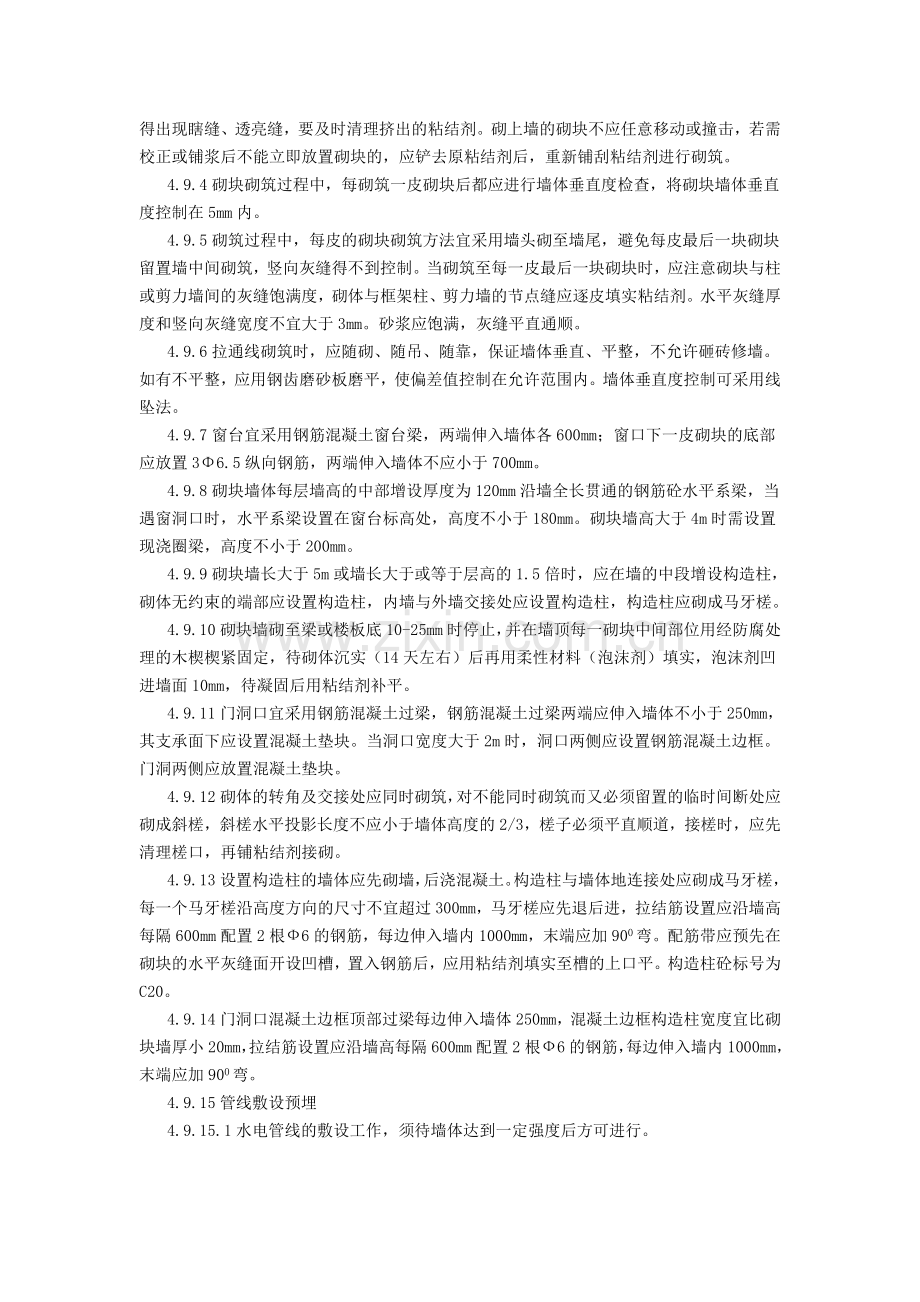

4.2施工准备 4.2.1砌块应堆置于室内或不受雨水影响的场所,如放置于露天场所,遇阴雨天气,要用彩条布覆盖,防止雨淋,并注意堆场周围的排水。在运输、装卸砌块时要严禁翻斗倾卸抛掷,砌块施工含水率不宜大于15%。 4.2.2粘结剂搅拌器、切割机等工具。 4.3基层清理 砌筑前,清理基层上的浮浆、松散的混凝土块、杂物等,做到基层表面清洁,并洒水湿润。 4.4弹线定位 应按图纸要求弹出墙体轴线、墙边线、标高控制线。 4.5道墙浇筑(翻边) 4.5.1厨房、卫生间等潮湿房间的砌体应砌在高度不小于200mm的混凝土翻边上或混凝土导墙上。 4.5.2外墙砌体应砌在高度不小于200mm的混凝土翻边或混凝土导墙上。 4.5.3其余墙体宜砌筑在高度不小于150mm的水泥砖或混凝土翻边上。 4.6试排块 4.6.1按照规范要求,砌块应十字交错、错缝搭砌。搭接长度不应小于被搭接砌块长度的1/3,必须根据设计图纸各部位尺寸进行试排,以确定灰缝宽度及边端填充配块尺寸。 4.6.2试排块应特别注意门洞口、墙顶部、墙底部、异型墙体等特殊部位。 4.7设置L型铁件和拉结钢筋 砌体与钢筋混凝土柱(墙)相接处应设置L型铁件连接,每500mm或两皮砌块高设置拉结钢筋进行拉结或各设置一个L型铁件连接(根据不同厚度墙体选择不同型号铁件),在混凝土墙或柱上用射钉枪打3个钢钉固定,用铁钉打入孔中与砌体固定; 砌体与构造柱用拉结筋连接,拉结筋按每500mm(两皮砌块)高设置,伸入砌体内不少于1000mm。 4.8拌制粘结剂 粘结剂使用电动工具搅拌均匀,按水灰比1:4拌制,应随拌随用,拌合量宜在3h内用完为限,若环境温度高于25℃,应在拌合后2h之内用完。严禁使用过夜粘结剂。 4.9砌筑墙体 4.9.1砌墙时必须挂线,挂线应拉紧,每层砌块都要穿线看平,使水平缝均匀一致,平直通顺。一根挂线长度大时,中间应设几个支线点。 4.9.2砌筑每楼层的第一皮砌块前,应先用水湿润基面,再用M7.5水泥砂浆铺砌,水泥砂浆与砌块交接处应刷一道粘结剂,注意调整灰缝厚度,控制墙体轴线与边线。 4.9.3砌块砌筑宜采用“满铺满挤法”,铺浆长度以一块砌块的长度为宜,应将粘结剂均匀铺刮于下皮砌块表面及待砌砌块侧面,铺浆均匀,浆面平整,铺浆后立即放置砌块,轻揉挤压一次摆正找平,铺浆前应将砌块表面清理干净,不得有灰尘。灰缝要横平竖直,上下层错缝搭接,其搭接长度不宜小于搭接砌块长度的1/3,转角处相互咬槎,边砌边勾缝,不得出现瞎缝、透亮缝,要及时清理挤出的粘结剂。砌上墙的砌块不应任意移动或撞击,若需校正或铺浆后不能立即放置砌块的,应铲去原粘结剂后,重新铺刮粘结剂进行砌筑。 4.9.4砌块砌筑过程中,每砌筑一皮砌块后都应进行墙体垂直度检查,将砌块墙体垂直度控制在5mm内。 4.9.5砌筑过程中,每皮的砌块砌筑方法宜采用墙头砌至墙尾,避免每皮最后一块砌块留置墙中间砌筑,竖向灰缝得不到控制。当砌筑至每一皮最后一块砌块时,应注意砌块与柱或剪力墙间的灰缝饱满度,砌体与框架柱、剪力墙的节点缝应逐皮填实粘结剂。水平灰缝厚度和竖向灰缝宽度不宜大于3mm。砂浆应饱满,灰缝平直通顺。 4.9.6拉通线砌筑时,应随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。如有不平整,应用钢齿磨砂板磨平,使偏差值控制在允许范围内。墙体垂直度控制可采用线坠法。 4.9.7窗台宜采用钢筋混凝土窗台梁,两端伸入墙体各600mm;窗口下一皮砌块的底部应放置3Φ6.5纵向钢筋,两端伸入墙体不应小于700mm。 4.9.8砌块墙体每层墙高的中部增设厚度为120mm沿墙全长贯通的钢筋砼水平系梁,当遇窗洞口时,水平系梁设置在窗台标高处,高度不小于180mm。砌块墙高大于4m时需设置现浇圈梁,高度不小于200mm。 4.9.9砌块墙长大于5m或墙长大于或等于层高的1.5倍时,应在墙的中段增设构造柱,砌体无约束的端部应设置构造柱,内墙与外墙交接处应设置构造柱,构造柱应砌成马牙槎。 4.9.10砌块墙砌至梁或楼板底10-25mm时停止,并在墙顶每一砌块中间部位用经防腐处理的木楔楔紧固定,待砌体沉实(14天左右)后再用柔性材料(泡沫剂)填实,泡沫剂凹进墙面10mm,待凝固后用粘结剂补平。 4.9.11门洞口宜采用钢筋混凝土过梁,钢筋混凝土过梁两端应伸入墙体不小于250mm,其支承面下应设置混凝土垫块。当洞口宽度大于2m时,洞口两侧应设置钢筋混凝土边框。门洞两侧应放置混凝土垫块。 4.9.12砌体的转角及交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于墙体高度的2/3,槎子必须平直顺道,接槎时,应先清理槎口,再铺粘结剂接砌。 4.9.13设置构造柱的墙体应先砌墙,后浇混凝土。构造柱与墙体地连接处应砌成马牙槎,每一个马牙槎沿高度方向的尺寸不宜超过300mm,马牙槎应先退后进,拉结筋设置应沿墙高每隔600mm配置2根Ф6的钢筋,每边伸入墙内1000mm,末端应加900弯。配筋带应预先在砌块的水平灰缝面开设凹槽,置入钢筋后,应用粘结剂填实至槽的上口平。构造柱砼标号为C20。 4.9.14门洞口混凝土边框顶部过梁每边伸入墙体250mm,混凝土边框构造柱宽度宜比砌块墙厚小20mm,拉结筋设置应沿墙高每隔600mm配置2根Ф6的钢筋,每边伸入墙内1000mm,末端应加900弯。 4.9.15管线敷设预埋 4.9.15.1水电管线的敷设工作,须待墙体达到一定强度后方可进行。 4.9.15.2墙体预埋管线宜在垂直方向开槽布设,水平方向不应剔槽,若开槽应控制长度。管线开槽应用切割机和凿槽工具进行,严禁使用锤斧剔槽。管线在墙体内敷设,管线的保护层厚度为大于等于15mm,要保证管线垂直进接线盒,管线应贴近墙面敷设。预埋管线按规定固定好以后,处理粉末,再用水泥砂浆填实,宜比墙面微凹2mm,最后用粘结剂补平。并沿槽长外贴玻纤网格布增强,沿槽两侧各延伸200mm。 4.9.16注意事项 a、加气混凝土砌块墙上不得留置脚手眼。 b、对规定的洞口、管道、沟槽和预埋件应在砌筑墙体时预留和预埋,不得随意打凿已砌好的墙体。必须设置的沟槽,须用切割机开凿沟槽,宽度和深度不应大于50mm,且敷设管线后应采用不少于M5强度的砂浆填塞密实。 c、墙体的转角和交接处应同时砌筑,如不能同时砌起,则应留置斜槎,斜槎水平投影长度不应小于墙体高度的2/3,槎子必须平直顺道,分段位置应在变形缝或门窗口角处。 d、砌体接槎时,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。 e、对砌块墙中缺棱掉角的部位,应随时修补,采用粘结剂进行补平。 f、加气混凝土砌块不得与其他块材混砌。 g、砌体粘结剂必须密实饱满,砌体水平灰缝的砂浆饱满度不小于90%,垂直灰缝的砂浆饱满度不小于80%。粘结剂自拌好后到用完应控制在3h内。 5抹灰工程 5.1施工准备 5.1.1砌体砌筑完成后宜在60天后再进行墙面抹灰,不得少于30天。 5.1.2梁板底与砌块墙顶交接处缝隙用泡沫剂填实后,采用粘结剂补平。 5.1.3构造柱、过梁等砌体墙中的混凝土结构先凿平后,用粘结剂补平。 5.1.4砌体墙中的管线槽采用专用切割机割槽,等埋管后先用水泥砂浆修补,再用粘结剂补平。 5.1.5砌体墙与混凝土交接处预先贴好网格布,并向墙、柱延伸200mm。 5.1.6钢丝网采用0.9mm热镀锌钢丝网,铺设搭接长度为100mm;网格布采用孔径4×4mm重量140g的耐碱玻纤网格布,铺设搭接长度为200mm。 5.2施工工艺 5.2.1 内外墙饰面应严格按设计要求的工序进行,待制品砌筑、安装完毕后不应立即抹灰,应待墙面含水率达15%-20%后再做装修抹灰层。抹灰工序应先做界面处理、后抹底灰,厚度应予控制。当抹灰层超过15mm时应分层抹,一次抹灰厚度不宜超过15mm,其总厚度宜控制在20mm以内; 5.2.2钢丝网钉挂应牢固,网格布应压进界面剂里。 5.2.3使用专用石膏砂浆饰面,粉刷前也应涂抹界面剂。总厚度不宜超过15mm。外墙面粉刷前应涂专用界面剂。找面层大于10mm时应分几次涂抹。可使用专用外墙底批灰,也可用混合砂浆做外墙饰面。 5.2.4卫生间、厨房间墙面贴瓷砖时,应进行防水处理,然后用瓷砖粘结剂贴瓷砖。 5.2.5内墙饰面做法
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
