资源描述

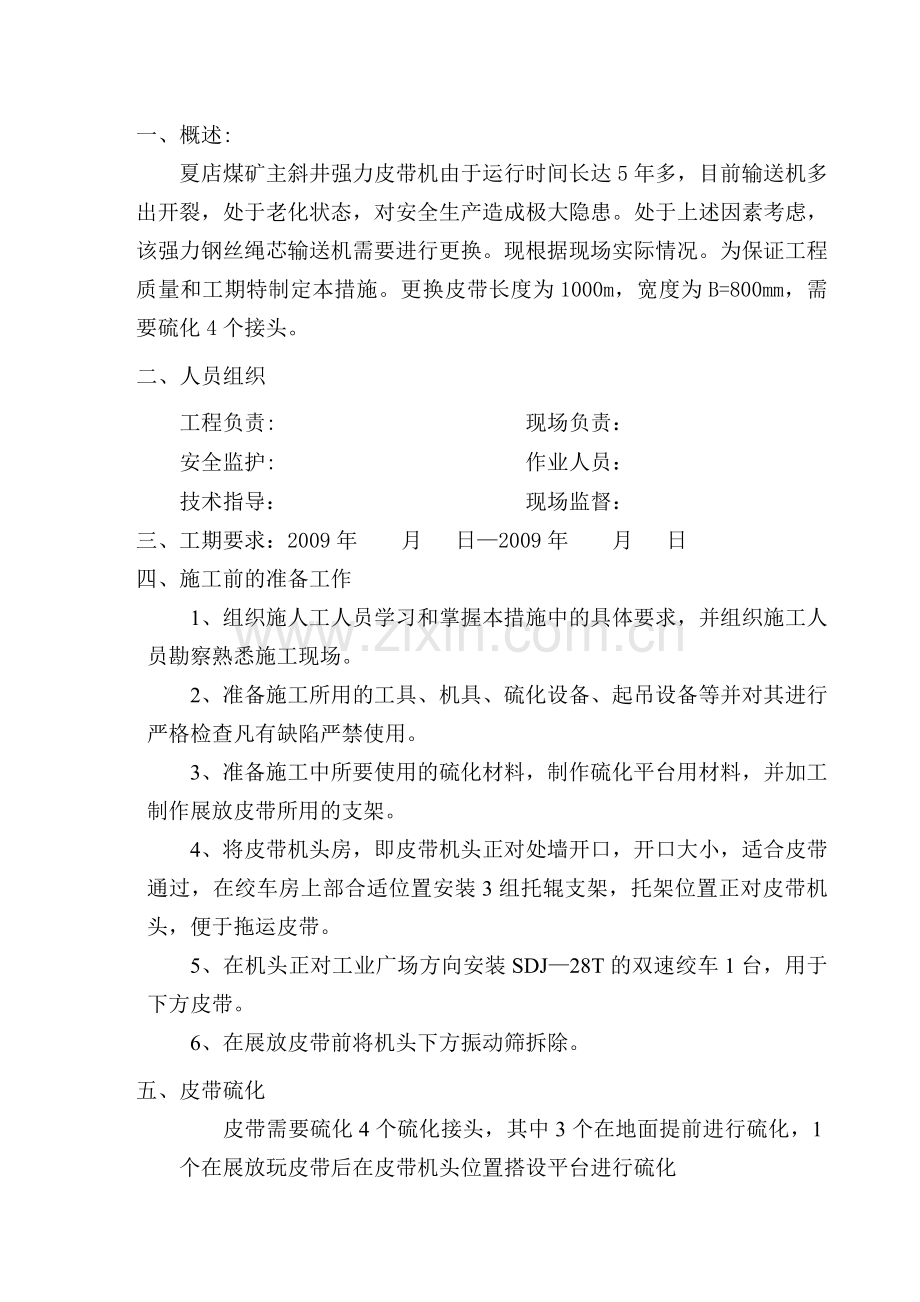

一、概述:
夏店煤矿主斜井强力皮带机由于运行时间长达5年多,目前输送机多出开裂,处于老化状态,对安全生产造成极大隐患。处于上述因素考虑,该强力钢丝绳芯输送机需要进行更换。现根据现场实际情况。为保证工程质量和工期特制定本措施。更换皮带长度为1000m,宽度为B=800mm,需要硫化4个接头。
二、人员组织
工程负责: 现场负责:
安全监护: 作业人员:
技术指导: 现场监督:
三、工期要求:2009年 月 日—2009年 月 日
四、施工前的准备工作
1、组织施人工人员学习和掌握本措施中的具体要求,并组织施工人员勘察熟悉施工现场。
2、准备施工所用的工具、机具、硫化设备、起吊设备等并对其进行严格检查凡有缺陷严禁使用。
3、准备施工中所要使用的硫化材料,制作硫化平台用材料,并加工制作展放皮带所用的支架。
4、将皮带机头房,即皮带机头正对处墙开口,开口大小,适合皮带通过,在绞车房上部合适位置安装3组托辊支架,托架位置正对皮带机头,便于拖运皮带。
5、在机头正对工业广场方向安装SDJ—28T的双速绞车1台,用于下方皮带。
6、在展放皮带前将机头下方振动筛拆除。
五、皮带硫化
皮带需要硫化4个硫化接头,其中3个在地面提前进行硫化,1个在展放玩皮带后在皮带机头位置搭设平台进行硫化

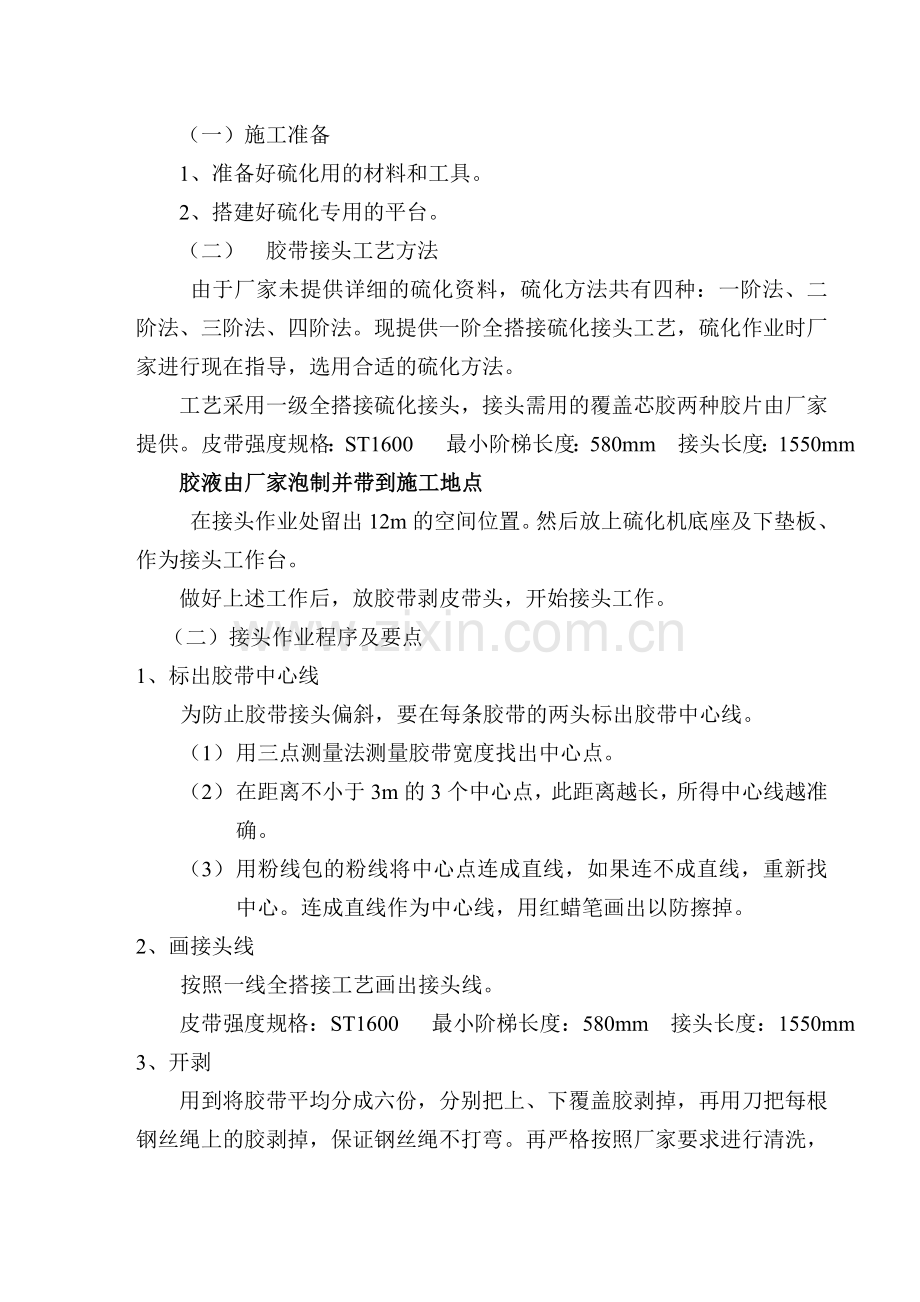

(一)施工准备
1、准备好硫化用的材料和工具。
2、搭建好硫化专用的平台。
(二) 胶带接头工艺方法
由于厂家未提供详细的硫化资料,硫化方法共有四种:一阶法、二阶法、三阶法、四阶法。现提供一阶全搭接硫化接头工艺,硫化作业时厂家进行现在指导,选用合适的硫化方法。
工艺采用一级全搭接硫化接头,接头需用的覆盖芯胶两种胶片由厂家提供。皮带强度规格:ST1600 最小阶梯长度:580mm 接头长度:1550mm
胶液由厂家泡制并带到施工地点
在接头作业处留出12m的空间位置。然后放上硫化机底座及下垫板、作为接头工作台。
做好上述工作后,放胶带剥皮带头,开始接头工作。
(二)接头作业程序及要点
1、标出胶带中心线
为防止胶带接头偏斜,要在每条胶带的两头标出胶带中心线。
(1) 用三点测量法测量胶带宽度找出中心点。
(2) 在距离不小于3m的3个中心点,此距离越长,所得中心线越准确。
(3) 用粉线包的粉线将中心点连成直线,如果连不成直线,重新找中心。连成直线作为中心线,用红蜡笔画出以防擦掉。
2、画接头线
按照一线全搭接工艺画出接头线。
皮带强度规格:ST1600 最小阶梯长度:580mm 接头长度:1550mm
3、开剥
用到将胶带平均分成六份,分别把上、下覆盖胶剥掉,再用刀把每根钢丝绳上的胶剥掉,保证钢丝绳不打弯。再严格按照厂家要求进行清洗,确保干净。割成16.7º斜坡。
4、断钢丝绳
用断线钳截断钢丝绳,用线全搭接时,准备胶接在一起的胶带1和胶带2附图(4)
5、打磨
用手提砂轮机打磨钢丝绳所附橡胶,打磨至钢丝绳附胶时小心打磨,不使钢丝绳镀层受损。
钢丝绳根部的胶面。斜坡面和邻接坡的覆盖胶表面都要仔细打磨成粗糙面。覆盖胶表面打磨宽度为4.5mm左右。
打磨后将胶末清除并用厂家提供专用清洗剂,对钢丝绳进行清洗。
6、钢丝绳搭接
施工工艺祥见(图5)
7、接头成型及硫化。
(1)用汽油涂刷钢丝绳及打磨过的表面(如斜坡等),干燥后涂刷芯胶胶糊两遍,第一遍干燥后再涂第二遍。
(2)将胶带端部固定在硫化机下垫板两端,并对准两条胶带的中心线使在同一直线上。
(3)在下垫板上铺一层玻璃纸,然后铺下覆盖胶胶片至斜面上缘。
(4)用汽油涂刷下覆盖胶胶片,干燥后铺贴下芯胶胶片至斜面。
(5)用芯胶胶液均匀涂刷下芯胶胶片一遍,干燥后接头型式涂在其上排列钢丝绳,要求做到各根钢丝绳,排列均匀及伸张一致,原边胶部为用芯胶胶片填补。
(6)将上芯胶胶片用汽油清擦一遍,干燥后均匀涂刷芯胶胶液一遍。干燥后将涂刷面朝下,铺贴在钢丝绳上,贴至斜坡面。
(7)用汽油清擦上覆盖胶片,干燥将涂擦面朝下贴在芯胶上。
(8)在上覆盖胶表面垫一层玻璃纸,顶好边部垫铁,盖上垫板,紧固螺栓。制作接头时使用的平板硫化机的热板,在长度方向上应每侧比接头至少超出100mm—150mm,在宽度方向上应每侧比输送带至少超出50mm。
(9)加压冷压,其间可升降压一至二次以帮助排除接头内空气。然后放压启开上垫板检查有无缺胶等现象。如有则进行修补,在合上垫板硫化。(其加压时间由厂家指导)
(10)硫化温度:150℃
硫化压力:1.6MPa。
正硫化时间:60分钟。
特注:皮带厂家安排技术人员进行现场指导施工
六、皮带更换措施
(1)根据实际情况采用旧带连接新带,将旧皮带的上皮带和新皮带进行打卡连接,用绞车拖动旧底皮带从而带动新皮带进行更换皮带。
(2)连接时,新旧胶带重合1米,用专用强力皮带扣连接。
(3)固定旧胶带:上带在距机头滚筒10米处打专用夹板(见图3),不少于三处,下带在距机头滚筒15米处打专用夹板,不少于三处,同时用6钢丝绳与皮带架固定牢固。
(4)新皮带用人工将其通过安装在绞车房上部的托辊架拖入机头下方10米位置,用皮带专用夹板夹住新旧皮带皮带(不少于3处)并和1#绞车钢丝绳连接;在距离机头后30米的底皮带处,将旧皮带断开,用皮带专用夹板夹住旧皮带(不少于三处)和2#绞车钢丝绳连接。
(5)观察皮带夹板的受力情况,无异常后,松开上、下固定旧皮带的夹板,发出信号,开动1#绞车,向下放上皮带的新胶带;同时开动2#绞车拉底皮带的旧胶带。
(6)在皮带拉升和下放30m后,将皮带用专用夹板进行固定在中间架上,拆除已拉上的旧皮带,重新对底皮带的旧胶带打卡上专用夹板,用2#绞车拉动底皮带,如此反复交替进行,直至皮带下放完毕。
(7)在皮带下放到位后,用固定胶带的方法使用专用夹板固定上、下新皮带,在皮带机头处搭设平台进行合口硫化。
七、安全措施
(一)、一般安全措施
1、开工前应组织人员进行本规程学习。
2、严禁违章作业,对违章者应及时批评,凡不听者,应立即停止工作。
3、所有参加作业人员必须听从指挥。施工现场由班长统一指挥。
4、施工前应检查所有绞车、钩头、绳索等器具,凡有缺陷者严禁使用。
5、每位工作人员都必须做到自主保安,相互之间搞好联保。
6、用电设备要设专人保管和使用,其他人不得乱动。
7、在更换皮带过程中,皮带机高压开关在断电位置、液力调速器勺杆在最低位,张紧装置处于送开状态。并安排专人看守。
8、绞车操作人员严格按照《绞车司机技术操作规程》进行操作绞车。
9、绞车上下信号畅通,严格按照“一声停、二声开”的规定进行操作。
(二)、硫化安全措施
1、胶接时,应认真遵守"硫化机使用说明书"的一切规定。
2、要注意防火,施工现场要清扫干净,每次下班前要检查,以免留下隐患。
3、硫化作业现场禁止电焊和产生火花的作业。
4、硫化接头时,所用棉纱、包装布等使用后必须放入密封完备的容器内。
5、胶带接头钢丝绳头在硫化前必须清埋干净。
6、硫化作业前,必须由专职瓦斯员检测现场瓦斯,CO、H2S等有害气体。风流中瓦斯、CO、H2S的浓度,CO超过0.0024%;H2S超过0.00066%;瓦斯超过0.5%禁止作业。
7、硫化作业后,所剩余的汽油、胶液等易燃品,必须现场交接管理,如果下一个班不用,上一个班必须及时通知指挥人员进行处理。
8、每处硫化作北现场要各有4个干粉灭火器,消防水箱不低于40升(有洒水管路的地方可以不设消防水箱),消防砂袋5Okg的4个,并由专人管理。消防沙箱(0.6m3)2个
9、硫化现场要有通到调度室的通讯设备。
10、硫化现场20米内不许有易燃物。
11、硫化作用前要清理现场煤尘。
(三)拖运安全措施
1、拖动作业时,要设专人观察皮带情况,发现问题立即停止作业进行处理,且观察者要站在被拖动设备后方5m以外位置。
3、拖运作业时,要用对讲机进行指挥,确保信号灵敏可靠。或用哨声进行指挥:“一声停 二声开”
4、拖运过程严禁强拉硬拽,有问题处理后再作业。
5、拖运皮带过程中,皮带的前方严禁有人。
八、劳动组织安排
起重工:1名
硫化工:6名
安装电工:2名
安装钳工;4名
补充意见:
山西潞安集团磁林山煤业有限公司夏店煤矿
主斜井强力皮带机更换皮带
安全技术措施
建设单位:夏店煤矿
施工单位:中煤第三十一工程处
编制时间:2009年2月13日
审 批 人 员 签 字 表
单 位
姓 名
日 期
单 位
姓 名
日 期
项目经理
月 日
生产经理
月 日
安全经理
月 日
技术经理
月 日
施工队长
月 日
建设单位
月 日
审 核
月 日
编制人
月 日
目 录
一、概述
二、人员组织
三、工期要求
四、施工前的准备工作
五、硫化措施
六、皮带更换措施
七、安全措施
八、劳动组织安排
