1、同沿高速公路B5合同水泥稳定碎石底基层试验段施工方案1、公路工程质量检验评定标准JTG F80/1-20042、公路路面基层施工技术规范JTG F034/-20003、水泥稳定碎石基层施工指导意见4、西部大通道银川武汉公路(宁夏境)同心至沿川子高速公路B5合同段施工图纸设计。同心至固原高速公路全长117.5Km,是西部大通道银川武汉公路(宁夏境)同心至沿川子高速公路的重要组成部分,同时也是宁夏回族自治区规划的”三纵六横”干线公路网的重要组成部分,路基宽度26m,双向四车道高速公路标准。本标段为B5合同段,桩号为K144+400K171+000段,全长26.6 公里。主线底基层为厚30水泥稳定碎

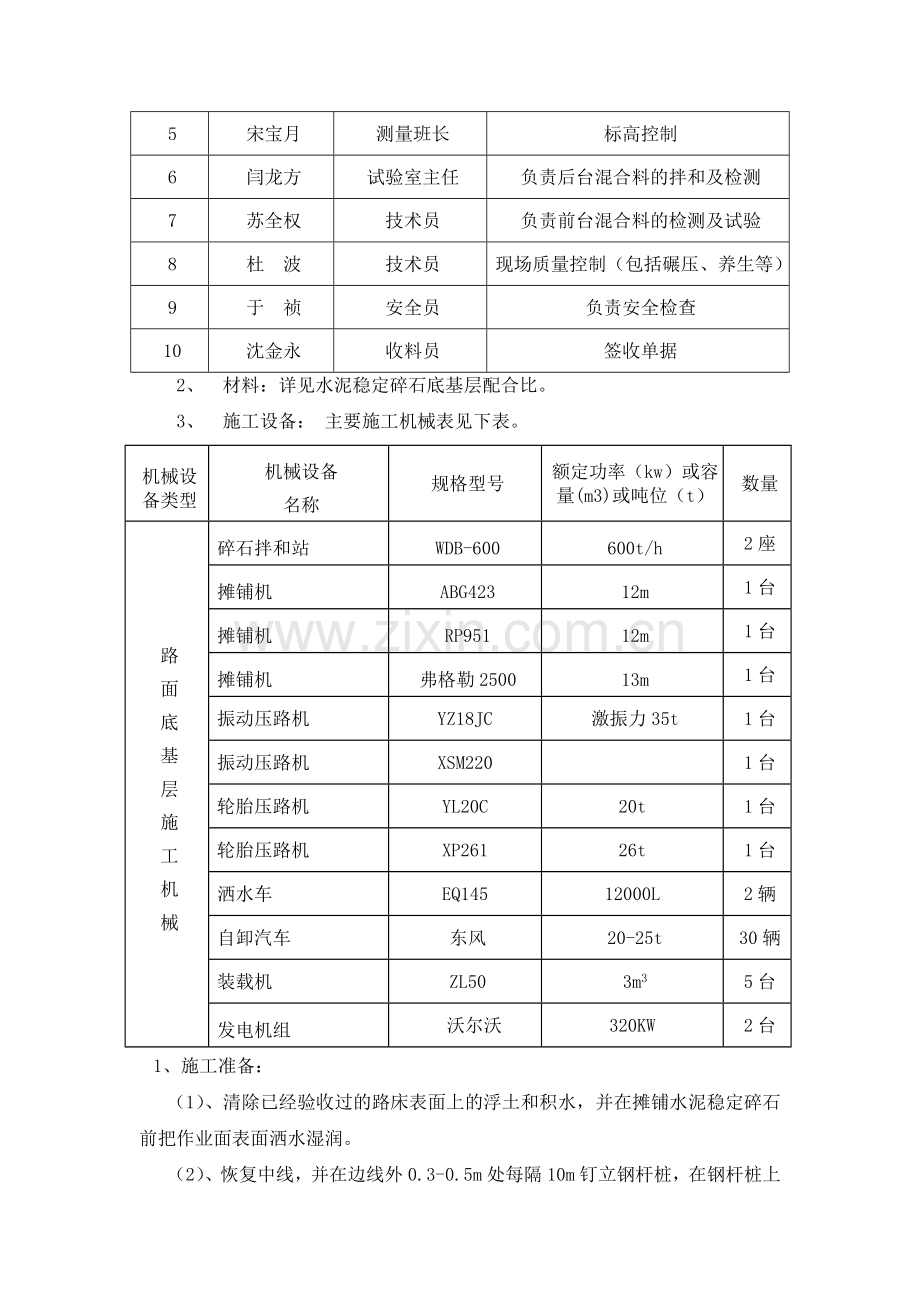

2、石,匝道厚28cm,分两层进行摊铺。 1、 时间:计划2007年7月21日进行水泥稳定碎石底基层试验段的施工。2、 段落:K16K169+850左幅3、目的:为了能够更好的指导水泥稳定碎石底基层的大面积施工,需要通过试验段的施工确定以下主要内容:、验证用于施工的集料配合比;、确定松铺系数;、检验机械性能并确定合理的机械组合。1、人员:为了保证现场科学管理,保质量促进度,根据工程需要人员配备如下:施工主要人员一览表序号姓名职务职责1吕明智项目经理全面协调2杨学义项目总工质量控制3田月新机械部长负责前台的指挥与协调4郑海全材料部长负责后台的指挥与协调5宋宝月测量班长标高控制6闫龙方试验室主任负责后

3、台混合料的拌和及检测7苏全权技术员负责前台混合料的检测及试验8杜 波技术员现场质量控制(包括碾压、养生等)9于 祯安全员负责安全检查10沈金永收料员签收单据2、 材料:详见水泥稳定碎石底基层配合比。3、 施工设备: 主要施工机械表见下表。机械设备类型机械设备名称规格型号 额定功率(kw)或容量(m3)或吨位(t)数量路面底基层施工机械碎石拌和站WDB-600600t/h2座摊铺机ABG42312m1台摊铺机RP95112m1台摊铺机弗格勒250013m1台振动压路机YZ18JC激振力35t1台振动压路机XSM2201台轮胎压路机YL20C20t1台轮胎压路机XP26126t1台洒水车EQ145

4、12000L2辆自卸汽车东风20-25t30辆装载机ZL503m35台发电机组沃尔沃320KW2台1、 施工准备:(1)、清除已经验收过的路床表面上的浮土和积水,并在摊铺水泥稳定碎石前把作业面表面洒水湿润。(2)、恢复中线,并在边线外0.3-0.5m处每隔10m钉立钢杆桩,在钢杆桩上架设直径为4mm的钢丝作为摊铺机的高程控制线。(3)、为保证底基层宽度,同时达到节约材料的目的,支槽钢的(4)、定出松铺系数控制点见(附表1),并测出其高程H1。(5)、料场已由业主备料近10万吨,并经检测合格,可用于底基层施工。(6)、两台水稳拌和站都经过了计量标定,且均已进行试机,运转情况良好。(7)、根据室内

5、配合比,对拌和站进行调试,直到所拌混合料符合级配要求为止,然后进行掺水泥后的试拌,检验水泥剂量与含水量的控制情况,直到符合规范要求。2、 混合料的拌和及运输:(1)、拌和:把符合要求的集料和水泥分别装入下料设备中(水泥与集料按重量比例掺配,并以重量比加水,对加水时间和加水量进行记录),对材料的用量进行调试,直到符合要求,含水量根据气温状况和运输距离予以适当提高,以补偿水分损失。 a、每天开始搅拌前,检查场内各种集料的含水量,计算当天的配合比,外加水与天然含水量的总和要比最佳含水量略高。b、每天开始搅拌之后,出料时要取样检查是否符合设计的配合比,进行正式生产之后,每12小时检查一次拌和情况,抽检

6、其配比、含水量是否变化。早晚与中午的含水量要有区别,要按温度变化及时调整。c、拌和机出料由漏斗出料直接装车运输,装车时车辆前后移动,分三次装料,避免混合料离析。(2)、运输: a、运输车辆在每天开工前,要检验其完好情况,装料前应将车厢清洗干净。运输车辆数量要满足拌和出料与摊铺需要。b、经检验合格的混合料用自卸汽车运输至工地,加盖帆布以防水分蒸发,同时装载高度均匀一致以防止离析。c、在每辆车的发料单上,应注明出场时间,以备运输车在途中出现故障时,能及时对其所运的混合料做出正确评价。d、在车辆倒车准备摊铺时,必须服从指挥,避免撞击摊铺机,以保证混合料摊铺的平整度。(3)、混合料的摊铺:a、摊铺前检

7、查摊铺机各部分运转情况,调整好传感器臂与导向控制线的关系,试铺时松铺系数暂时以1.3进行控制。b、施工时摊铺机两侧架设钢丝绳,摊铺时采用一台ABG423摊铺机和一台RP951半幅一次进行摊铺,两台摊铺机的前后距离保持在10米左右,混合料均匀地摊铺在要求的上。摊铺混合料的含水量宜高于最佳含水量0.51%,以补偿摊铺和碾压过程中水分的损失。c、摊铺机的螺旋面料器应有三分之二埋入混合料中。d、在摊铺机后面设专人消除细集料离析现象,特别铲除局部粗集料“窝”,并用新拌混合料填补。e、在碾压之前,用水准仪测出松铺系数控制点位置处的高程H2。(4)、混合料的碾压:第一种:、一台XSM220振动压路机静压1遍

8、,速度1.5-1.7km/h.、一台XSM220弱振碾压1遍,速度1.5-1.7km/h。、一台YZ18JC振动压路机开强振碾压2-3遍,速度1.8-2.3km/h,直至压实度达到96%。、一台XP261胶轮压路机碾压2遍。第二种:、一台YZ18JC振动压路机静压1遍,速度1.5-1.7km/h.、一台YZ18JC弱振碾压1遍,速度1.5-1.7km/h。、一台XSM220振动压路机开强振碾压2-3遍,速度1.8-2.3km/h,直至压实度达到96%。、一台XP261胶轮压路机碾压2遍。b、稳压要充分,振压不起浪花、不推移。压实时,先稳定(遍数适中,压实度达到90),然后开始轻振动碾压,再强振

9、动碾压,最后胶轮收面,压至无轮迹为止。碾压完成后用灌砂法检测压实度。c、压路机碾压时轮迹应重叠50,在直线和不设超高的平曲线路段内,由两侧路肩开始向路中心碾压.。d、压路机倒车换挡要轻且平顺,不要拉动底基层,在第一遍静压时,倒车后尽量原路返回,换挡位置应在已压好的段落上,在未碾压的一头换挡倒车位置错开,形成齿状(见图一),出现个别拥包时,配工人进行铲平处理。当进行下一段的碾压时,应先消除已压实部分与未碾压段落的齿状接头部分(见图二)。e、碾压要在水泥初凝前及试验确定的延迟时间内完成,并达到要求的压实度,同时没有明显的轮迹。为保证底基层边缘强度,两侧应多压23遍。f、碾压结束后,试验人员立即用灌

10、砂法检测压实度是否合格,同时,测量人员用水准仪测出松铺控制点位置处的高程H3,并计算出松铺系数:松铺系数=(H2H1)/(H3H1) 路基中线碾压顺序 路基边线 (图一)路基中线已经压实 尚未碾压路基边线压路机轨迹 (图二)(5)、接缝处理:结束摊铺时应设横向接缝。在摊铺混合料的末端,用挂线方法将剩余混合料人工找平,经压实后,将已碾压密实且高程符合要求的末端挖成一横向(与路中心垂直)垂直向下的断面。横缝应与路面车道中心线垂直设置,其设置方法:a、人工将含水量合适的混合料末端整理整齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,整平紧靠方木的混合料。b、方木的另一侧用砂砾或碎石回填约

11、3米长,其高度略高出方木。将混合料碾压密实。c、在重新开始摊铺混合料之前,将砂砾或方木撤除,并将作业面顶面清扫干净。d、摊铺机返回到已压实层的末端,重新开始摊铺混合料。(6)、养生:a、碾压成型后立即采用土工布覆盖在碾压完成的底基层顶面,覆盖2小时后,再用洒水车洒水,在7天内要保持底基层处于湿润状态,28天内正常养护。b、养生期不少于7天,养生期内封闭交通,禁止车辆在上行驶,。(7)、施工注意事项:a、严密组织施工,尽量缩短从加水拌和到碾压终了时间,此时间不应超过23小时,并应短于水泥的终凝时间。b、严禁用薄层贴补的办法进行找平,每层的最小压实厚度为10cm。c、应避免纵向工作缝,减少横向工作

12、缝。工作接缝应采用与路表面垂直的平接缝,严禁采用斜接缝。项次检查项目规定值或允许偏差检查方法和频率1压实度()97灌砂法:每200米每车道4处2平整度()123米直尺:每200米测2处10尺3纵断高程()5,15水准仪:每20米测1个断面4宽度()不小于设计尺量:每40米1处5厚度()10每处3点,路中及边缘任选挖坑丈量6横坡()0.3水准仪:每100米测3个断面7强度(MPa)2.0以规定条件养生试件进行评定见附表2:水泥稳定碎石底基层(厂拌)施工工艺流程图本项目安全目标确定为“三无一杜绝一创建”,“三无”即:无工伤死亡事故;无交通死亡事故;无火灾、洪灾事故;“一杜绝”即:杜绝重伤事故;“一

13、创建”即:创建文明工地。1、加强施工安全教育:针对工程特点,对所有从事管理和生产的人员进行全面的安全教育,未经安全教育的人员不准上岗。通过安全教育,增强职工安全意识,树立“安全第一、预防为主”的思想;掌握基本生产知识和安全操作技能;提高职工遵守施工安全纪律的自觉性,认真执行安全操作规定,做到不违章指挥、不违章操作、不伤害自己、不被他人伤害,达到提高职工整体安全防护意识和自我防护能力。2、认真执行安全检查制度:经理部要保证检查制度的落实,要规定检查日期及参加检查的人员,对检查中发现的安全问题按照“三不放过”的原则制定整改措施。现场文明施工的程度直接关系到企业的形象,为保证工程施工文明有序,拟采取

14、如下措施:1、料场内砌筑排水沟,形成排水系统,保证料场内不积水。2、现场文明施工由一名副经理分管。对施工便道定时洒水,保持便道湿润,使产生的灰尘减至最低程度。运输底基层混合料车辆要加盖帆布。3、工地适当位置处设标牌,示出工程施工现场总平面图,标明工程名称、施工单位、工期、工程主要负责人姓名和监督电话,自觉接受社会监督。4、现场施工应注意使工作面尽量平整,各种料具堆放整齐,工程完成后应对现场进行清理,做到“工完料尽场地清”。1、 水泥稳定碎石配合比设计资料2、 施工放样资料目 录一、编制依据:二、工程简介:三、试验段施工的时间、段落及目的:四、资源配备:五、试验段施工方案:六、质量检验评定标准:七、施工工艺流程图:八、安全生产措施:九、文明施工措施:十、附件:水泥稳定碎石底基层(厂拌)施工工艺流程图松铺系数测点平面布置图 路基中线 路基边线 2m 3m 3m 3m K169+750 K169+760 K169+770 K169+780 K169+790 K169+800 K169+810 K169+820 K169+820 K169+840 附件1:水泥稳定碎石底基层配合比资料附件2:
