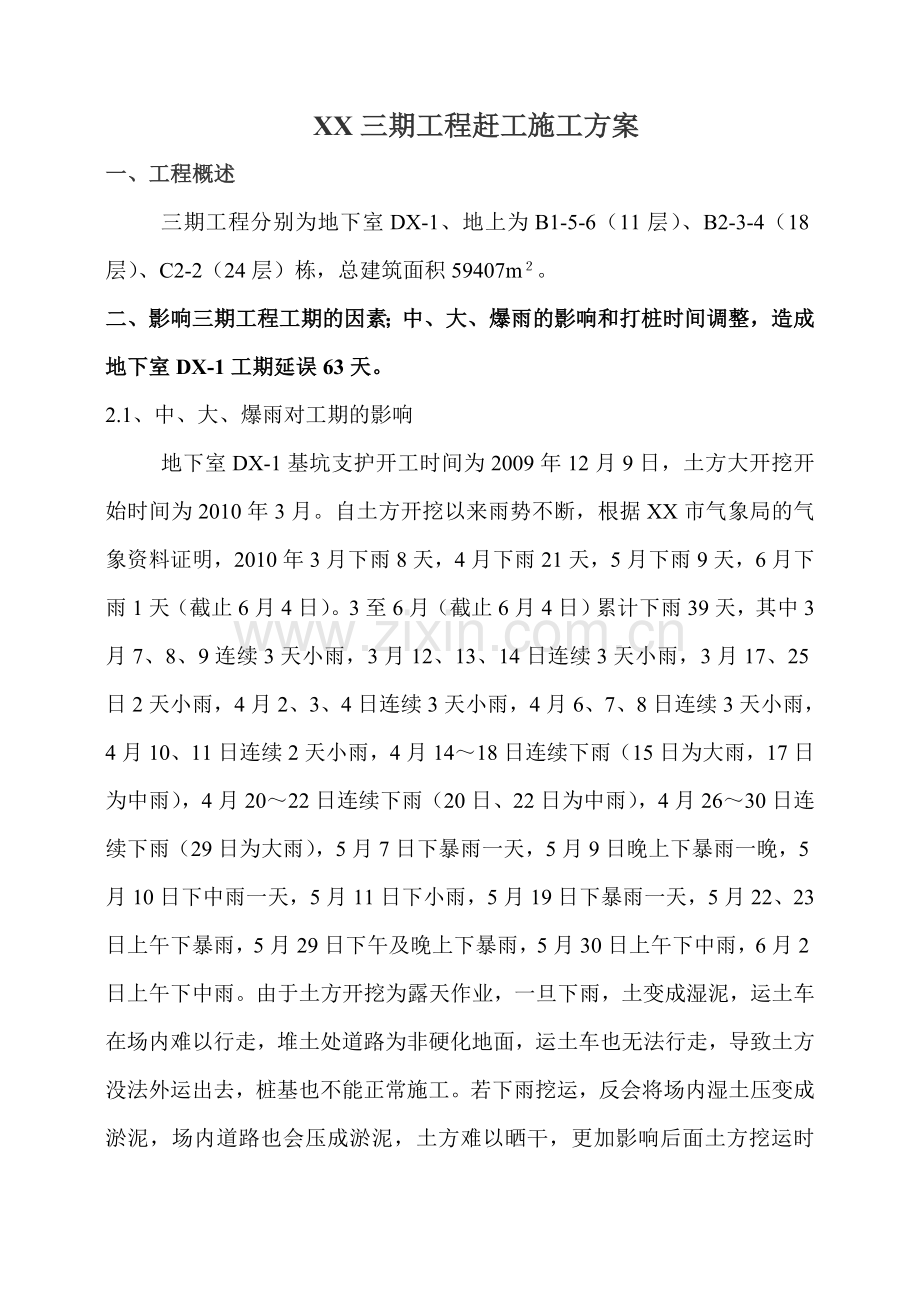

1、XX三期工程赶工施工方案一、工程概述三期工程分别为地下室DX-1、地上为B1-5-6(11层)、B2-3-4(18层)、C2-2(24层)栋,总建筑面积59407m。二、影响三期工程工期的因素;中、大、爆雨的影响和打桩时间调整,造成地下室DX-1工期延误63天。2.1、中、大、爆雨对工期的影响地下室DX-1基坑支护开工时间为2009年12月9日,土方大开挖开始时间为2010年3月。自土方开挖以来雨势不断,根据XX市气象局的气象资料证明,2010年3月下雨8天,4月下雨21天,5月下雨9天,6月下雨1天(截止6月4日)。3至6月(截止6月4日)累计下雨39天,其中3月7、8、9连续3天小雨,3月

2、12、13、14日连续3天小雨,3月17、25日2天小雨,4月2、3、4日连续3天小雨,4月6、7、8日连续3天小雨,4月10、11日连续2天小雨,4月1418日连续下雨(15日为大雨,17日为中雨),4月2022日连续下雨(20日、22日为中雨),4月2630日连续下雨(29日为大雨),5月7日下暴雨一天,5月9日晚上下暴雨一晚,5月10日下中雨一天,5月11日下小雨,5月19日下暴雨一天,5月22、23日上午下暴雨,5月29日下午及晚上下暴雨,5月30日上午下中雨,6月2日上午下中雨。由于土方开挖为露天作业,一旦下雨,土变成湿泥,运土车在场内难以行走,堆土处道路为非硬化地面,运土车也无法行

3、走,导致土方没法外运出去,桩基也不能正常施工。若下雨挖运,反会将场内湿土压变成淤泥,场内道路也会压成淤泥,土方难以晒干,更加影响后面土方挖运时间,。一般情况下,下一次中雨、大雨或爆雨,地下室场内道路要等3天才能行车,影响土方开挖3天时间。经统计3月至6月(截止6月4日)下中雨、大雨、爆雨共计14天,因中雨、大雨、爆雨影响地下室土方38天不能挖运,直接影响工期38天。有时连续几天的下雨也耽误地下室土方的开挖。今年3至6月比往年同期雨水增加了一倍多,是十年来遇到雨水最多的一次,据中山市气象局报道,6月中、下旬还有四次大、爆雨之多。由于本工程地下室面积比较大,而且工期要求非常严格,要保证每个关键节点

4、都按期完成,必须按照工期保证措施认真执行,狠抓落实,才能确保本工程的顺利进行。2.2、环境对对工期的影响 本工程东面紧临XX开发区第四小学,工地与小学仅有一围墙之隔。由于桩基采用的是柴油打桩机打桩,打桩时产生的噪音很大,影响了学生的正常学习生活和学校正常的教学秩序,为此学校向我公司和贵方项目公司多次反映意见,并于2010年6月3日正式向我公司和贵方项目公司提出建议书,建议我公司调整打桩时间,将原来早上6:30至晚上7:30的打桩时间调整为早上6:308:30、中午11:001:30、下午3:307:30这三个时段打桩。我公司在接到建议书之前每天打桩时间为13小时,每天每台桩机能打810条桩基,

5、到2010年6月5日止已完成桩基714条,三期工程共有2082条桩基,还剩1368条桩基未完成。若打桩时间每天按13小时计, 5台桩机每天能打4050条,剩下1368条桩基在30天左右能打完。打桩时间调整后,每天打桩时间只有7个小时,5台桩机每天仅能打25条,剩下1368条桩基需要55天才能打完。由于打桩时间调整,导致桩基的完成时间拖延了25天,影响地下室工期25天。然而由于施工生产中影响进度的因素纷繁复杂,如上述地下室土方、桩基施工期间的频繁下雨、因工地紧邻学校,为了不影响学校正常的教学秩序,白天正常的打桩时间也受到限制等等,这样不可避免地已造成前面节点工期滞后,为了防止一步落后,步步落后的

6、现象发生,保证目标总工期的实现,就必须采取各种措施预防和克服上述影响进度的诸多因素,为此,提出以下具有针对性的赶工措施。三、赶工施工措施1、地下室底板赶工施工措施 1.1垫层赶工措施:桩基施工时,由于湿土承载力不够,土方开挖后在湿土表面铺80110cm厚碎石,因雨多,碎石被打桩机压进了湿土内,整个地下室场地碎石下的湿土被打桩机压成了淤泥,底板垫层混凝土又不能直接浇捣在淤泥上。为了赶工期,不能等到土干后再浇捣混凝土垫层,采取在土方开挖、场地平整后,随即在淤泥上铺20cm厚碎石垫层,再及时浇捣底板垫层混凝土。1.2集水井、非塔楼承台赶工措施:承台、集水井侧模原地下室施工方案做法为砖模,砖模完成后进

7、行承台土方回填,砖模内侧面的抹灰,使用砖模工期长。为了缩短工期,采用垫层砼代承台砖模做法(见下图),即先用木模安装承台侧模,内支撑固定模板后,承台外边垫层砼同底板垫层砼同时浇捣,承台外侧边垫层砼达到一定强度后,将承台模板拆除,再进行承台下道工序钢筋绑扎。这样减少了承台土方的回填、砖胎模砌筑及粉刷等施工工序,为承台提前施工赢得了时间。2、地下室结构赶工施工措施为了缩短工期,地下室加大周转材投入,需大量的钢管及模板,负一、二层地下室墙、柱、梁板采用二套(满足一层施工需要量称为“一套”)全新模板及顶架,不考虑材料周转,为下道工序争取了施工时间,这样不会因拆模而浪费时间和劳动力,配备了二套模板,在负二

8、层结构砼浇捣后,负一层的模板安装不需再等负二层模板拆除,也不用考虑混凝土的拆模强度。由于地下室面积大,需要的劳动力也多,应合理使用劳动力,先满足赶工地下室结构施工期间所必需的劳动力,在负一层顶板混凝土浇捣完毕后,开始上部结构施工时,再安排多余的木工进行地下室模板的拆除,所以合理安排地下室模板拆除时间是负二层结构混凝土浇捣后40天开始拆模。地下室投入的模板(二套)总数量为46364.73、木方2690.77m3,其中柱模数量为6982.54m、梁模板数量为2255.88 m、墙模板数量为16744.71m、楼板模板数量为20381.6m。3、地上结构部分赶工施工措施DX-1地上部分为B1-5-6

9、、B2-3-4、C2-2栋五个单体,为了缩短上部五个单体结构工期,五个单体采用平行施工,同样采取增加模板、门式脚手架等周转材料的投入。每个单体分别配备三套(满足一层施工需要量称为“一套”)模板,方能达到56天完成一层结构的目标,保证了模板施工的连续性,也不担心受混凝土拆模强度的时间的限制,大大缩短了工期。B1-5-6栋投入的模板(三套)总数量为7577.71m、木方229m3,其中柱模数量为1759.87m、梁模板数量为1729.46 m、墙模板数量为1009.1m、楼板模板数量为2278.49m、饰线模板00.79m。B2-3-4栋投入的模板(三套)总数量为8213.57m、木方248.34

10、m3,其中柱模数量为1991.87m、梁模板数量为1630.62 m、墙模板数量为1424.37m、楼板模板数量为2278.68m、饰线模板888.03m。 C2-2栋投入的模板(三套)总数量为751.56m、木方175.1m3,其中柱模数量为771.9m、梁模板数量为916.92m、墙模板数量为1318.63m、楼板模板数量为1386.03m、饰线模板358.08m。4、赶工期间劳动力的投入因赶工拟投入地下室施工的木工为250人、钢筋工150人、泥工50人,地下室结构施工共投入劳动力为450人。拟投入地地上部分结构施工的每个单体木工为40人、每个单体钢筋工15人、每个单体泥工和砼工100人,

11、地上五个结构单体施工共投入木工为200人、钢筋工75人、泥工和砼工500人,地上五个结构单体施工共投入劳动力为775人。5、地下室结构施工完毕后,多余劳动力的安排 地下室结构施工完成进入上部主体结构施工后,部分工种的劳动力出现剩余,钢筋工剩余75人,地下室模板拆除后木工剩余75人,上部结构泥工人数应及时补充。我公司对多余劳动力将按劳动法相关规定妥善安排,除及时发放退场工人工资外,对退场的工人每人补助来回路费300元、每人补助一个月工资2000元。6、夜间施工赶工措施6.1申办夜间施工许可证,夜间施工不超过有关部门所规定的时间标准。6.2保证夜间施工有足够的照明,并安排专门电工跟班,随时排除电线

12、路及机械故障,尽量减少噪声。6.3严格按规范施工,特别是制定严格的安全制度,确保安全生产,文明施工。6.4合理安排夜间施工的工序,实行两班制连续施工。6.5对夜间施工的工人每晚每人次补贴15元。7、赶工措施增加模板费用和夜间施工人工补贴费用的结算.1正常施工情况下定额所耗用模板、木方数量为:地下室DX-1模板3788m、木方209.84m、钢支撑36.48吨,B1-5-6栋模板2539.49m、木方70.53m、钢支撑20.99吨,B2-3-4栋模板4167m、木方119.64m、钢支撑31.86吨,C2-2栋模板3196m、木方98.34m、钢支撑23.214吨。三期工程定额所耗用模板共计3

13、788m2539.49m4167m3196m13690.49 m, 三期工程定额所耗用木方共计209.84m70.53m119.64m98.3m498.31m, 三期工程定额所耗用钢支撑共计36.48吨20.99吨31.86吨23.214吨112.47吨。三期工程赶工实际投入的模板共计46364.73m7577.71m8213.57m751.56m66907.57m, 实际投入的木方共计2690.77m3229m3248.34m3175.1m33343.21m, 实际投入的钢制门式架、钢管共计吨吨吨吨吨。由于赶工投入使用的模板经过一段时间日晒雨淋后,表面会脱落,机压的模板内部也会变得松散而不够

14、紧密,模板周转到结构封顶后已不能再次使用;因赶工导致木方和模板内脚手支撑体系租赁费用远超定额摊销费用。为此应增加赶工而增加投入模板、木方、内脚手支撑费用和夜间施工人工补贴费共4013402.22元(不包含其它因赶工而发生的费用,如底板增加20cm碎石垫层费用),计算如下:、 赶工模板增加费:66907.57m(实际投入的模板)- 13690.49 m(定额摊销模板)37.03元m.0354=2040388.72元。、 赶工木方增加费:3343.21m(实际投入的木方)- 498.31m(定额摊销木方)0.41302.64元m3.0354=1534827.5元。、 赶工内脚手支撑增加费:吨(实际

15、投入的内脚手支撑)- 112.47吨(定额钢支撑)4800元吨.0354=元。、 赶工夜间施工人工补贴费用:100人每晚5元60晚1.0354=93186 元。、 工人退场费:150人300元人(路费)150人2000元人(补助一个月工资)345000元。四、赶工技术措施1、首先必须组织工程技术人员和作业班长熟悉施工图纸,优化施工方案,为快速施工创造条件;制定各分部分项工程施工工艺及技术保障措施(大的如地下室大体积砼施工及养护、地下防水、后浇带施工、支模承重架及拆模、屋面防水节点构造等的施工方法及程序),提前做好一切施工技术准备工作,从而保证严格按审定的进度计划实施。2、落实施工方案,在发生问

16、题时,及时与设计、甲方、监理沟通,根据现场实际,寻求妥善处理方法,遇事不拖,及时解决,加快施工进度。3、施工面积大的有利条件是作业面宽敞,在保证足够劳动力的前提下,进行作业分区管理,通过作业分区来缩小工程规模,地下室底板施工完成后,在各种条件都基本具备的情况下,分3块(B1-5-6栋、B2-3-4栋、C2-2栋)平行施工,以加快进度。每个区段中合理组织、流水作业,主体施工时,各个作业区同时组织钢筋、模板、砼三个作业组,齐头并进。4、建立准确可靠的现场质量监督网络,加强质检控制,保证施工质量,做好成品保护措施,减少不必要的返工、返修,以质量保工期,加快施工进度。5、施工班组人员多,所以每道工序施

17、工前必须做好技术质量交底,制定详细而实施性强的保证各工序顺畅衔接,减少窝工,提高工效。6、针对交叉作业多的情况,施工中统筹安排,合理安排工序之间的流水与搭接。7、实行进度计划的有效动态管理控制并适时调整,使周、月、季计划更具有现实性。以工程总体进度网络为纲,编制各施工阶段详细的实施计划,包括季度、月度、周计划,明确时间要求,据此向各作业队、班组下达任务。在安排施工进度时,各分部分项工程工作安排将根据实际情况,分别予以提前5%10%,以确保工期目标的实现。并根据不同施工阶段及专业特点,把握施工周期中关键线路,决不允许关键线路上的工作事件被延误, 对于非关键线路的工作,则可合理利用时差,在工作完成日期适当调整不影响计划工期的前提下,灵活安排施工机械和劳动力流水施工。做到重点突出,兼顾全局,紧张有序,忙而不乱。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
