收藏 分销(赏)

深路堑专项施工方案.docx

上传人:胜**** 文档编号:813613 上传时间:2024-03-25 格式:DOCX 页数:27 大小:85.75KB
下载 相关 举报
深路堑专项施工方案.docx_第1页
第1页 / 共27页
深路堑专项施工方案.docx_第2页
第2页 / 共27页
深路堑专项施工方案.docx_第3页
第3页 / 共27页
深路堑专项施工方案.docx_第4页
第4页 / 共27页
深路堑专项施工方案.docx_第5页
第5页 / 共27页
点击查看更多>>
资源描述

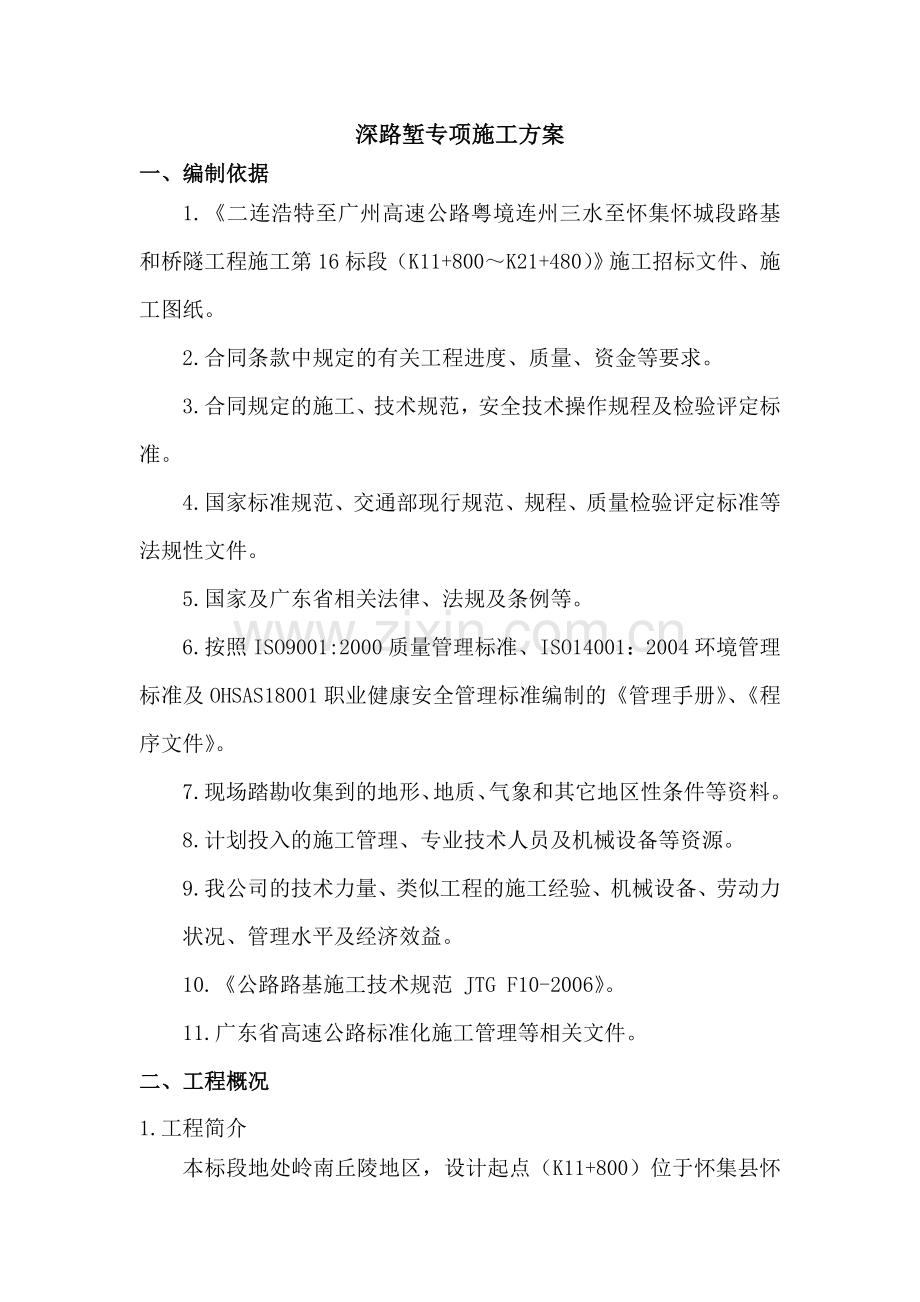

1、深路堑专项施工方案一、编制依据1.二连浩特至广州高速公路粤境连州三水至怀集怀城段路基和桥隧工程施工第16标段(K11+800K21+480)施工招标文件、施工图纸。2.合同条款中规定的有关工程进度、质量、资金等要求。3.合同规定的施工、技术规范,安全技术操作规程及检验评定标准。4.国家标准规范、交通部现行规范、规程、质量检验评定标准等法规性文件。5.国家及广东省相关法律、法规及条例等。6.按照ISO9001:2000质量管理标准、ISO14001:2004环境管理标准及OHSAS18001职业健康安全管理标准编制的管理手册、程序文件。7.现场踏勘收集到的地形、地质、气象和其它地区性条件等资料。

2、8.计划投入的施工管理、专业技术人员及机械设备等资源。9.我公司的技术力量、类似工程的施工经验、机械设备、劳动力状况、管理水平及经济效益。10.公路路基施工技术规范 JTG F10-2006。11.广东省高速公路标准化施工管理等相关文件。二、工程概况1.工程简介本标段地处岭南丘陵地区,设计起点(K11+800)位于怀集县怀城镇鹤塘与二广高速A1合同段交叉(设鹤塘枢纽互通),向西经白屋跨冷坑水、县道X425(设冷坑互通),经连塘水库下游,止于蓝钟河东岸(K21+480),标段路线全长9.68KM。此地区地形、地质复杂,水田、河塘分布广泛;软土地基,高填深挖,工程量大。其中路基分为整体式和分离式,

3、整体式路基宽度为33.5米,分离式宽度为16.75米。2.本标段深路堑有3处,K14+330K14+510左侧,长度180M,最大边坡高度28M;K18+340K18+530左侧,长度190M,最大边坡高度30.7M;K20+820K20+910右侧,长度90M,最大边坡高度26.4M。三、人员、机械设备组织施工前已充分做好各项准备工作,如施工场地规划布置、现场土样击实试验、施工用水、电力供应、施工便道等,以上工作均已完成。采取与路基填筑相结合,在每个施工区段内根据路基作业面推进顺序,并结合先高填方地段后一般地段的原则,靠前安排,为路基尽早开始施工创造条件。1、人员组织:项目部专门组织有关技术

4、人员研究学习有关深路堑的规范、标准及文件等,并且成立了深路堑施工领导小组。施工现场派技术人员跟踪作业,发现问题及时上报处理。组织路基队进行专项施工方案及技术交底,人员组织方面,明确分工,各负其责。现场主要管理人员见后附表1、表2。2、材料准备 :土工格栅、水泥、粗砂、片石等。3、机械设备配置 (见后附表3)表1 主要技术管理人员名单表序号姓 名职 责备 注1刘海涛现场负责人2孙小勇技术负责人3欧思玉质检工程师4高佳星道路工程师5崔 杨测量工程师6柴 玮技术员7杨军威试验员8李 涛质检员9徐 东安全员10刘耀森路基队队长表2 主要施工人员数量表序号工 种人 数备 注1机械司机202普工103其它

5、技术人员6表3 主要设备数量表序号名称规格型号现状数量(台)备注1推土机SD22良好22振动压路机YZ20良好43平地机PY180良好14装载机ZL50良好25挖掘机PC220良好26自卸汽车斯太尔290良好67洒水车6000L良好28全站仪徕卡702良好19水准仪DSZ2良好2四、施工方案1、施工放线开挖前,按设计资料,定出开挖边线,场地清理完成后,应重测地面标高,并将新的横断面图报监理工程师签认后,方可开挖。开挖前须做好临时排水系统。如有地形与实际不符的情况,施工单位要及时通知业主、监理单位、及设计单位进行现场确认。确认后再进行开挖施工。2、路堑开挖施工中应贯彻“不破坏就是最大的保护”的设

6、计理念,合理放坡、加固适度、尽量做到土石填挖平衡,减少征地和弃方。根据深路堑的设计图纸,结合地质勘察资料,了解边坡的岩性、地质结构、地下水的作用和风化程度,采用相应的措施,确保深路堑的安全可靠,加固工程施工应遵循“一次根治、不留后患”的设计原则,采用自稳定为主,加固为辅,排水、防护并重的综合处理措施,进行开挖施工。、施工准备测量放样地质补探确定施工方案修整边坡边坡防护修整基槽验 交挖截水沟土质开挖外运土石质开挖清 碴测 量确定防护方案清 表 图2 深挖路堑施工工艺框图边坡开挖过程中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,必须采取随挖随支护的施工方法,严禁一次开挖到底,应开挖一级,

7、支护一级,然后再开挖下一级。开挖前,充分作好排水设施,设置截水沟以防止路堑上方边坡坡面冲刷。路堑较深处,横向分成几个台阶进行开挖;路堑既长又深时,纵向分段开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施。对风化破碎岩体采用阶梯方法开挖,边坡防护紧随施工,以保证施工中边坡的稳定。对于每个深路堑边坡,应结合工程措施和边坡高度,在适当位置设置检查踏步,以利于边坡的检查、维护;结合地形地貌,在自然山坡凹槽处的坡面设置急流槽。、深挖路堑的边坡严格按设计坡度施工,开挖中发现有较大地质变化时,特别是土质较设计松散时,停止施工,及时反馈给设计单位以便重新进行工程地质补充勘探工作,并根

8、据新的地质资料修正设计及施工方案,报监理工程师审批后实施。深路堑遵循及时防护的原则重点组织施工。、根据路堑深度、长度以及地形、土质、土方调配情况和开挖机械设备条件来确定开挖方式,并将施工方案报监理工程师批准。、充分做好施工前的准备工作,提前修筑施工临时便道,保证施工队伍进场后能顺利开工建设。充分作好临时排水系统,设置截水沟以防路堑上方边坡坡面冲刷。、当路堑较深时,横向分成几个台阶进行开挖;路堑既长又深时,纵向分段开挖,每层先挖出一通道,然后开挖两侧,使各层有独立的出土道路和临时排水设施。、对风化破碎岩体,为保证施工中边坡的稳定和边坡防护的施作,采用阶梯式进行开挖,并尽可能使边坡开挖与边坡防护同

9、步进行。、深路堑刷坡必须从坡口处由上至下进行。、深路堑施工要加强高边坡稳定监测。监测项目有:地表变形监测、地下位移监测、地下水位监测等。3、路堑施工注意事项、认真做好各项工程施工组织计划,充分考虑当地季节性气候对施工工艺的影响,尽量避免安排在雨季施工。新开挖边坡未防护前,雨天须对坡面进行遮挡,防止水流对边坡侵蚀。、开挖前必须现场核实横断面,按设计坡率放样,放线以路线中心线及路基标高为准,所有支挡及防护工程,均按设计型式尺寸挂线放样施工,保证质量。还要根据地形情况、岩层产状等因素合理确定。对陡坡顺层路堑要严格按由上而下,由表及里顺层清方和开挖,严禁 在坡脚大挖槽开挖。、路堑施工时,根据土方调配方

10、案,进行调运,对侧沟及挡护工程的挖基余土,要合理利用,对富余土要清运至弃土场。、边坡开挖施工要保证坡面平整顺直,以利支挡及防护工程施工,边坡开挖中,如有地下水出露,应将地下水排出引入排水系统,不可堵死。路堑边坡要及时清刷整修、加固防护。四、土质深路堑开挖根据土方调配和施工顺序,采用纵向分层自上而下推土机配合挖掘机开挖。挖方运输,采用挖掘机或装载机装车、自卸汽车运输。路基挖方采用机械混合式开挖法,人工配合自上而下整修开挖边坡,进行流水平行分段施工,先清除地表树木杂草,再挖下部土方,开挖后用推土机配合挖掘机或装载机装车,自卸汽车运至填方段或弃土场。本合同段路基填筑利用路基挖方就近调配填筑,弃方按设

11、计要求弃于弃土场。在进行土方调运时充分考虑合理、均衡的原则,并尽量减少各区段、各作业面之间的相互干扰。(1).基床压实当开挖至设计路床标高时采用推土机粗平,平地机精平,然后用振动压路机在最佳含水量范围内碾压到密实。路床的压实度不小于96%。路床顶面标高要充分考虑因压实而产生的下沉量。(2).检验基底压实完毕后及时进行试验自检,合格后报监理工程师检测,待监理工程师检测审批同意后在进行下一道工序施工。特殊路段基层如需换填,应及时报监理工程师现场确认,及时换填。(3).刷坡及防护边坡采用机械,人工配合进行刷坡,刷坡及防护紧跟开挖。需设防护的边坡,当防护不能紧跟开挖时,应留一定的保护层,做护坡时再刷坡

12、挖移。(4).路堑验收 路堑施工完毕后,先由项目部人员进行自检验收,合格后再报监理工程师进行验收。(5). 路堑开挖施工工艺框图方案审批清理场地施工放线分段开挖压实基底检验基底刷坡验收防护施工路堑验收换 填取样装车试验运输填方YN 图1 土质路堑开挖施工工艺图五、石质深路堑开挖1. 开挖前,按设计资料,定出开挖边线,场地清理完成后,应重测地面标高,并将新的横断面图报监理工程师签认后,方可开挖。开挖前须做好排水系统。2.施工期临时排水总体规划和建设,临时排水设施应与永久性排水设施,自然排水系统相协调,排水系统应确保路基不受水的侵害。 3.使用爆破法开挖的路段,应先查明空中缆线的平面位置和高度以及

13、地下管线的平面位置和埋设深度,同时应调查开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响。爆破施工控制要点:(1)收集现场的各种数据,加以分析,对各种爆破方式进行比较制定最优方案。(2) 所用的爆破器材严格遵守国家有关炸药装卸、运输、储存、使用以及人身和财产安全的法令和条令,对爆破所需的各种器材进行严格的检查,必须要有出厂合格证书,方可使用。(3)所有的爆破施工技术人员和现场操作人员必须进行上岗培训,并取得资格证书方可进行爆破作业。(4)对起爆顺序和起爆方式要进行多次分析和比较,以达到最佳效果。在现场施工时,起爆网络要严格按要求和规范进行连接,在使用电

14、雷管和导爆索之前要进行检测,无问题后才能使用。(5) 加强对装药过程的控制:严格按设计药量来控制,不能少装或多装,间隔段填筑物要均匀,按岩石粉的自然密度来装,不能捣实,堵塞的长度要按要求操作。(6)在爆破前要检查起爆网络,无问题后方可施爆。(7)作好防潮和防水措施。4.石质边坡施工时严禁使用大爆破,可依地质条件,边坡形式选用预裂爆破,光面爆破等控制性爆破技术,特别是临近设计坡面5M范围岩层的开挖,可采用小孔(4,深1.52M),小药量(12kg)爆破,以保证边坡岩体的完整。边坡上方的取土爆破必须严格控制,不得松动设计边坡岩层。表4-1 浅孔爆破参数(D=42mm)台阶高度H,孔深h 孔距a(m

15、)抵抗线W(m)爆破岩体体积V(m)单孔装药量(kg)H=1.0, h=1.11.530.951.450.63H=1.5, h=1.651.671.283.201.35H=2.0, h=2.21.741.354.702.25H=2.5, h=2.751.81.376.202.25H=3.0, h=3.31.781.407.52.6表4-2 光面爆破参数岩性风化岩钻孔直径D(mm)32孔距a(m) 600抵抗线 (mm)750线性药量(g/m) 300表4-3 预裂爆破参数岩性风化岩钻孔直径D(mm)90100孔距a(m) 0.61.00.81.2线性药量(g/m) 200500250550(1

16、)石方爆破前,针对不同岩体进行爆破设计、试爆,选择合理的爆破参数。施工过程中,根据地质变化情况及时调整和修改爆破设计,并于爆破前10天报监理审批。(2)对于开挖深度大于6.0m,且石方数量较大的工点,采用小型潜孔钻机钻孔,实施梯段松动控制爆破。(3)对于开挖深度小于6.0m,且石方数量较小的工点,采用凿岩机钻孔,实施梯段松动控制爆破。(4)为提高破碎效果,降低大块率,并降低爆破震动效应,采用宽孔距,小排量。(5)为确保边坡稳定、美观,路堑边坡均采用预留光爆层法进行光面爆破。采用潜孔钻机沿边坡面钻孔进行光面爆破时,如边坡设计有平台,可分平台进行光爆;如设计坡面无平台时,可从堑顶沿坡面钻孔,一次钻

17、到坡脚进行光爆。采用凿岩机钻孔进行光面爆破时,因受钻孔深度限制,采用小台阶式光面爆破。无论采用何种光爆方法,确保炮眼痕迹率达到80%以上。(6)为确保基底平整坚实,不论采用潜孔钻机还是凿岩机钻孔进行爆破,到最底层2.0m时,均用凿岩机钻孔爆破,并严格控制钻孔深度和孔底标高,适当缩小孔距和排距,采用逐排微差起爆方法。(7)顺层路堑开挖时,应自上而下分层开挖、分层防护,分层高度视地质条件决定,一般为23 m,最大不超过4m。(8)顺层路堑开挖应保证顺层清刷,不得欠挖,切忌在坡脚大拉槽开挖,以免形成顺层滑坡,爆破时应严格控制药量,严禁放大炮,坡面不平整处用浆砌片石嵌补。(9)硬质岩石基床,将路基面做

18、成平面,施工时采用控制爆破,做到路基面平顺,肩棱整齐,发现凹凸不平处用渗水料补平,并加强碾压。(10)所用的爆破器材严格遵守国家有关炸药装卸、运输、储存、使用以及人身和财产安全的法令和条令。(11)爆破后,采用推土机配合装载机清碴装车,自卸车运输。5.分项工程开工报告已得到批复,施工现场的人员、施工机械、爆破器材满足施工进度及质量的要求。6.爆破施工工艺流程下图施工放样清理表层及松软岩层爆破设计布设孔位钻孔施工丈量实际孔距、孔深计算药量及装药结构装药堵塞联系起爆网络起爆制度保证检查爆破效果清理废碴及坡面修整路槽顶面修整边坡边沟及边坡防护报监理验收检查平整度、宽度、平面位置及纵断面高程填方利用中

19、央路槽松动情况项目经理部环保领导小组边坡预裂情况调整爆破参数 图3 石方爆破施工工艺框图7.石质路堑施工应符合下列规定: (1)边沟及截、排水设施,应按设计图放样施工。截、排水沟的排泄不得对路基产生危害。(2)上边坡不得有松石,路基边线至顺,曲线圆滑。(3)石质路堑边坡开挖应采用光面爆破或预裂爆破,保证边坡岩体完整。应及时清运碎石,边坡上不得有松石,危石等。,竖孔炮眼残留率不低于85%,对于中硬质岩石,边坡不平整处不应超过15cm。对于软质岩石,边坡不平整处不应超过10cm。凸出及凹进尺寸100,否则应用人工清凿或浆砌片石补砌,以保持岩体稳定。(4)开挖石方应根据岩石的类别、风化程度和节理发育

20、程度等,确定开挖方法。禁止使用大爆破施工方法,石方爆破开挖路基应以光面爆破、预裂爆破技术为主,软弱松散岩质路堑,宜采用分层开挖、分层防护和坡脚预加固技术。 (5)爆破施工宜按以下顺序控制:测量标定炮孔位置、钻孔、炮孔检查、爆破器材准备、装药、连接爆破网络、布设安全岗哨、炮孔堵塞、爆破覆盖、起爆信号、起爆、消除瞎炮、处理危石、解除警戒、石方清运、爆破效果分析及资料记录。(6) 挖方边坡应从开挖线往下分级清刷边坡,下挖23m时,应对新开挖边坡刷坡,对于软质岩石边坡可用人工或机械清刷,对于坚石和次坚石,可使用炮眼法、裸露药包法爆破清刷边坡,同时清除危石、松石。清刷后的石质路堑边坡,不应陡于设计规定。

21、(7)每次爆破完毕后,组织人员和机械进行爆破石方的清运,测量标高,高出设计标高的要进行铲出,直到符合设计要求为止。低于标高的要应采用级配碎石填筑,碾压到施工规范的压实度,达到设计标高为止。边坡的修整,边坡表面的破碎岩石要全部清除掉,按设计要求进行刷坡。开挖排水沟。(8)石质路床底面有地下水时,可设置渗沟进行排导,渗沟应按规定修筑,满足排水的要求。(9)不用爆破石碴应运至指定地,按规定处理。(10)实测项目质量要求参见公路工程质量检验评定标准(JTGF80/-2004)。六、深路堑防护路堑防护的作用和目的有两个:一是控制边坡表层的风化速率;二是防止雨水冲刷。1.残坡积层及全、强风化岩土层得边坡防

22、护;这些边坡的地层已风化呈土状,为了防止坡面受雨水冲刷并兼顾美观,一般采用植物防护,如植草、植树。也可采用分割受水面积、减缓雨水流速和及时引排的措施,如拱型初砌拱、人字型衬砌拱等。(1)人工开挖骨架基槽并挂线砌石,机械拌和砂浆,石料选用强度不小于30Mpa的砂岩或灰岩,大面进行修整,表面石料颜色一致,用M7.5水泥砂浆勾凹缝;(2)沿路线方向每隔3个骨架设置一道2cm宽沉降缝,沉降缝平直贯通,用沥青麻絮填塞20cm深,沉降缝设在拱顶处时,表面用M7.5水泥砂浆勾成凹缝;(3)沿路线方向100200m设一道检查踏步,检查踏步采用M7.5浆砌片石砌筑,宽80cm,台阶高度30cm,表面用M5水泥砂

23、浆抹面;(4)挡水坎采用C20预制砼块加M7.5水泥砂浆砌筑,并用M7.5水泥砂浆抹面。预制块高38cm,厚5cm,长度为30cm(直线段)和10cm(曲线段),埋入坡内30cm,外露8cm,集中预制。2.对强、中风化岩质边坡和坡率较陡,普通植草不易成活的路段,采用客土喷播(TBS)植草防护。3.植草采用适合本地生长的草籽,并掺入一定量的灌木种子混播,有条件时加适量花卉种子。4.对于岩性差且欠稳定的边坡,需要采用格子梁、框粱等加固措施。为减少人工雕凿痕迹,尽可能的与自然相适应,设计采用格子梁嵌入边坡+客土喷播的形式,尽可能的遮蔽坡面污工,增加边坡的绿化和景观效果。深路堑锚杆加固防护:(1)锚杆

24、分为全长黏结锚杆和预应力锚杆。本标段锚杆属于全长黏结锚杆,制作时按设计钢筋长度切割钢筋,钢筋切割时应注意保留锚杆深入格子梁的弯头长度。 (2)钻孔:锚杆孔的钻凿时锚固工程中控制工期的关键工序,也是影响锚固工程效果的主要因素,锚杆孔钻凿应满足设计图纸所示的孔径、长度和倾角,采用适宜的钻孔方法确保精度,要使其后续的锚杆或锚索体插入和注浆作业能顺利的进行。钻孔前,应根据设计要求定出孔位并做出相应标记。钻孔顺序应采用间隔钻孔,防止邻孔干扰。钻孔应采用无水钻进潜孔冲击钻,钻进过程中严禁开水进行冲钻及冲洗孔壁,钻孔孔径、孔深要不小于设计值,并超钻50,钻到设计深度时,需稳钻几秒钟,防止孔底端部形成尖形,达

25、不到设计锚固直径。锚杆钻孔孔位距偏差应10,钻孔轴线与设计轴线偏差应2。(3)清孔:钻孔完成后必须清洗孔内,采用高压空气将钻孔及孔壁上附着的粉尘、泥屑的等全部清除出孔外,以确保注浆与孔壁的黏结强度。钻孔经监理工程师检验合格后方可进行锚杆安装。(4)锚杆安装:安装前,应仔细检查钻孔及锚杆各零件,如有损坏及时修复或更换。推送锚杆时用力要均匀一致,按设计倾角和方位平顺推进,并检查注浆管,应保证锚杆推进至预定深度后注浆管畅通。锚杆体得最终下放深度与设计的误差不得大于10,锁定后其轴线偏差不应超过5。锚杆安装时必须有旁站监理工程师的情况下进行。6)框梁浇筑钢筋混凝土框梁的施工应待锚杆水泥砂浆强度达到设计

26、强度的85后进行,其方法采用钢筋混凝土现场浇注,浇注之前应先修整好边坡,并在坡面上开往深20cm的梁槽和在坡面上打入短钢筋锚钉,绑扎钢筋(用砂浆垫块垫起,与坡面保持一定的距离,并与短钢筋锚钉连接锚固),立模板,加支撑,便可浇注砼。在进行框梁基础开挖等工序的过程中需注意不扰动锚杆。框梁施工时,框梁框格内铺设三维土工格网垫植草护坡,其铺设应在框梁浇注之前完成,锚杆通过两根固定筋与纵梁主筋相连,其中一根固定筋垂直梁主筋,另一根固定筋与第一根固定筋夹角为60。 (7)锚杆拉拔试验锚杆拉拔试验采用拉拔仪进行,目的主要是检验锚杆实施后所能提供的极限锚固力除以安全系数后能否满足设计锚固力的要求,即验证设计锚

27、杆时所取的锚杆体与岩土间粘结强度、锚杆体的锚固长度等是否合适。选择作拉拔试验的锚杆应该具有代表性,主要应该考虑岩土种类、性质、结构、锚杆体与层面交角大小等因素,综合考虑以上因素后,确定一些具有代表性的锚杆作拉拔试验,此时考虑仪器的操作,将这些锚杆的外露长度多留一点,也不会增加多少成本。七、深路堑排水水是影响边坡稳定的主要因素之一。边坡中水的渗入一方面增加来了岩体的容重,产生水压力,增加了下滑力;另一方面也减小了岩体结构面土体的抗剪强度,许多深路堑产生滑塌事故往往是由雨水诱发的。因此排水防水成为加固边坡的重要措施。排水设计是路堑边坡设计的重要组成部分,其主要分为坡体表面排水及坡体内部排水。1.坡

28、体表面排水:每级边坡平台均设平台截水沟;当路堑顶山坡有较大的汇水面积时,在坡顶外5M处设0.6M深、底宽0.5M的矩形截水沟;自然山坡凹槽处的响应坡面设置急流槽。每级边坡平台截水沟两端通过急流槽引入自然水沟。急流槽坡度大于1:2时需做成阶梯状,以起到减缓流速的作用,同时可作为检查步梯使用,节省工程费用。注意事项2.坡体深层排水:对于地下水(孔隙水、裂隙水、断层破碎带赋水或岩溶水等)埋藏丰富的边坡采用斜孔排水的方法,疏导坡体得水,降低地下水位,以提高坡体自身的稳定性。斜孔一般深820M,孔径105,斜孔应有5度10度向外斜率,孔内放置90软式透水管。3.路堑顶截水沟、各级平台截水沟与路堑顶截水沟

29、连接的急流槽,再连接到一级平台的排水沟内,将水引出路基范围。各级截水沟可采用灌木遮挡等措施进行防护,使边坡景观自然协调。八、施工监测及注意事项为达到信息化施工,动态设计的目的,对高危边坡,在施工期间应建立边坡监测系统。监测信息用于指导、监控施工。监测项目主要包括坡顶地面调查、边坡坡面调查、地表位移监测(设置观测桩)、深层位移(测斜)监测及人工巡视监测。1.路堑开挖前,准确测出开挖坡口桩,为有效保护桩位,边桩一率外放20cm,插彩旗或红布条标识,并沿开挖线开挖2020cm沟槽,方便机械司机准确掌握开挖位置。2.首次开挖边坡侧土体,预留20cm左右,以保证边坡不超挖,待整修边坡时清除。石质路堑预留

30、12m(根据岩体最小抵抗线),以便采用光面爆破,保证边坡的平顺度。3.边坡每开挖4-6m深时,要对上部边坡进行刷坡整修。4.路堑开挖一级,防护一级,坡体直接暴露时间不能超过30天。5.开挖距路床1m以内路堑时,与路堑边坡两侧设置腰桩,腰桩采用木桩(石质采用钢筋打入)并挂线(如线绳不醒目,线上悬挂三角彩旗),桩间距10m,腰桩距路床设计标高距离统一取1m或1.5m整数。以利于控制路床开挖一次成型。6.深路堑施工要加强高边稳定监测。检测数据应及时整理,对数据做到周期分析与相关分析,并根据分析结果及时预测坡体变形发展动态,及时上报上级单位进行处理。7.路基施工时,严格按照公路路基施工技术规范 JTG

31、 F10-2006。执行,确保路基的稳定性。九质量、安全、环境保护措施(一)、质量保证措施1、组织保证、为确保质量工作有效展开和质量目标的实现,我部成立了高效的质量检查机构,完善质量保证体系,逐层把好工程质量关。建立以项目经理为工程质量第一责任人的质量检查组织机构和以项目总质检工程师和总工程师负责的质检、试验、测量三位一体的质量保证体系,严格施工过程中的质量控制,确保工程质量。同时为质检、试验、测量体系配备职业道德良好、工作态度认真、责任心强和富有经验的工程技术人员。从人员素质上确保工程质量监控的实现。项目部设置安质部,路基施工队作业工班配兼职质检员,对质量保证工作明确分工,层层负责。加强全过

32、程的质量监控,严把施工操作质量关。严格执行三级质量检验,加强工序控制,每道工序完成后,工班先进行自检,队专职质量工程师再检查,由项目经理部质检工程师检验把关,在自检合格的基础上报监理工程师检查验收,并做好质量记录,每层合格后,才能转入下层施工。、项目经理部设立工地试验室,为试验室配备与工程任务相适应的仪器、设备。保证满足工程试验需要。中心实验室应按照规范、规程要求制定试验操作规程,试验程序、检测项目等,并张贴或悬挂,以明确职责,正确按照程序进行检测试验。、项目经理部设立测量队,配合全站仪、经纬仪、水准仪,以满足本工程所需。测量队负责本标段控制测量和施工放样工作。测量工作由始至终必须严格按测量规程进行操作和控制,做到施工前有控制性测量和施工放样,施工中有测量校核,完工后有成品测量检查,确保施工全过程的测量资料真实、准确。、每项工程开工前,由项目总工组织技术人员进行方案交底,明确控制步骤、重点和技术参数,该项工程的主管工程师对各工艺环节的操作人员进行技术交底,讲清施工重点和注意事项,使所有操作人员心中有数。、严格质量检查制度,对发现的质量问题,分清责任,查明原因,制定纠下、预防措施,并跟踪验证。、主动接受、配合业主和监理工程师对工程质量的监督检查。健 全 机 构 专 人 负 责创优措施质量法规创优规划质量目标质量方针质量管理领导小组质量检查部

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
