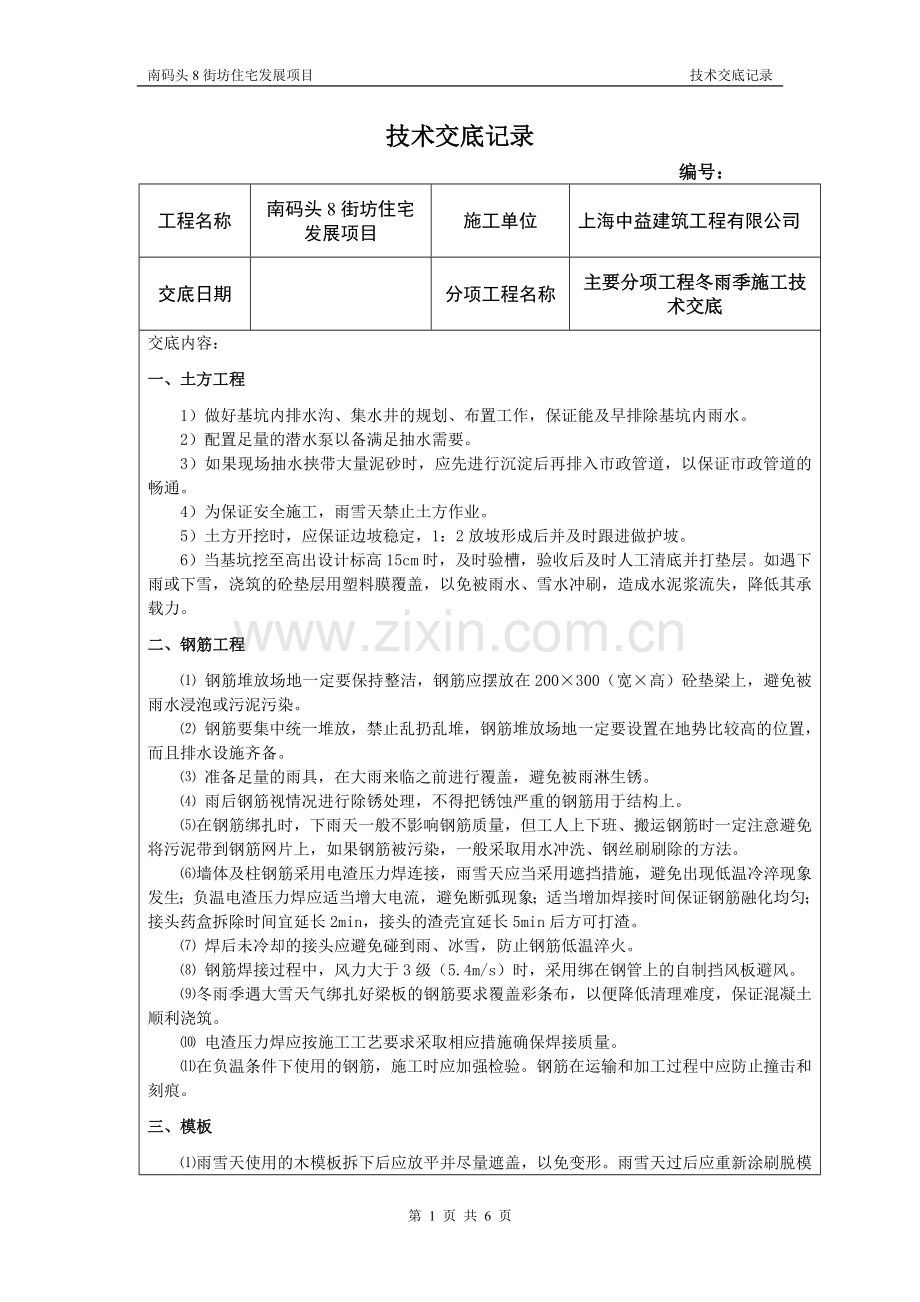

1、南码头8街坊住宅发展项目 技术交底记录技术交底记录编号:工程名称南码头8街坊住宅发展项目施工单位上海中益建筑工程有限公司交底日期 分项工程名称主要分项工程冬雨季施工技术交底交底内容:一、土方工程1)做好基坑内排水沟、集水井的规划、布置工作,保证能及早排除基坑内雨水。 2)配置足量的潜水泵以备满足抽水需要。3)如果现场抽水挟带大量泥砂时,应先进行沉淀后再排入市政管道,以保证市政管道的畅通。4)为保证安全施工,雨雪天禁止土方作业。5)土方开挖时,应保证边坡稳定,1:2放坡形成后并及时跟进做护坡。6)当基坑挖至高出设计标高15cm时,及时验槽,验收后及时人工清底并打垫层。如遇下雨或下雪,浇筑的砼垫层

2、用塑料膜覆盖,以免被雨水、雪水冲刷,造成水泥浆流失,降低其承载力。二、钢筋工程 钢筋堆放场地一定要保持整洁,钢筋应摆放在200300(宽高)砼垫梁上,避免被雨水浸泡或污泥污染。 钢筋要集中统一堆放,禁止乱扔乱堆,钢筋堆放场地一定要设置在地势比较高的位置,而且排水设施齐备。 准备足量的雨具,在大雨来临之前进行覆盖,避免被雨淋生锈。 雨后钢筋视情况进行除锈处理,不得把锈蚀严重的钢筋用于结构上。 在钢筋绑扎时,下雨天一般不影响钢筋质量,但工人上下班、搬运钢筋时一定注意避免将污泥带到钢筋网片上,如果钢筋被污染,一般采取用水冲洗、钢丝刷刷除的方法。 墙体及柱钢筋采用电渣压力焊连接,雨雪天应当采用遮挡措施

3、,避免出现低温冷淬现象发生;负温电渣压力焊应适当增大电流,避免断弧现象;适当增加焊接时间保证钢筋融化均匀;接头药盒拆除时间宜延长2min,接头的渣壳宜延长5min后方可打渣。 焊后未冷却的接头应避免碰到雨、冰雪,防止钢筋低温淬火。 钢筋焊接过程中,风力大于3级(5.4m/s)时,采用绑在钢管上的自制挡风板避风。 冬雨季遇大雪天气绑扎好梁板的钢筋要求覆盖彩条布,以便降低清理难度,保证混凝土顺利浇筑。 电渣压力焊应按施工工艺要求采取相应措施确保焊接质量。 在负温条件下使用的钢筋,施工时应加强检验。钢筋在运输和加工过程中应防止撞击和刻痕。三、模板 雨雪天使用的木模板拆下后应放平并尽量遮盖,以免变形。

4、雨雪天过后应重新涂刷脱模剂。 模板安装后尽快浇筑混凝土,防止模板遇雨雪变形。若模板拼装后不能及时浇筑混凝土,又被雨雪水淋过,则浇筑混凝土前应重新检查、加固模板和支撑。 检查支撑模板的地基是否积水、下沉,若有及时排水处理;检查模板支撑是否松动、变形、模板标高及内尺寸是否准确,若误差超标应及时纠正。 进场新模板均覆盖保存,防止积雪、水及结冰。 使用后模板及时清理并覆盖保存,下部垫垫木防止结冰上冻。 在冬雨季施工过程中,模板使用之前,应彻底清理模板上的积雪、结冰,浇筑前不得浇水湿润模板。四、混凝土工程 混凝土浇筑前,要准确掌握天气预报,尽量避免在雨雪天进行浇筑。 浇筑混凝土时要准备足量的防雨材料,以

5、备浇筑时突然遇雨雪时进行覆盖。 如果在浇筑混凝土时遇大雨、大雪应暂停浇筑,在适当的位置留设施工缝,并对已浇筑的混凝土表面用塑料薄膜覆盖。 遇大雨、大雪时混凝土输送泵料斗上方应采取防雨雪措施,防止雨水进入混凝土内,改变混凝土的水灰比,降低混凝土的强度等级。 如果混凝土在浇筑过程中或浇筑后终凝前遇雨,导致表面受到破坏,雨后应用1:2水泥砂浆进行修补。因现场采用商品砼,故要求商品砼搅拌站采取必要的冬施搅拌措施:按照建筑工程冬雨季施工规范的要求,混凝土入模的温度的温度不低于5,因此保证砼出搅拌机温度不低于10。砼的现场浇筑 遇下雪天气绑扎钢筋,绑好钢筋的部分加盖塑料布,减少积雪清理难度。浇筑混凝土前及

6、时将模板上的冰、雪清理干净。做好准备工作,提高砼的浇筑速度。并在浇筑前将混凝土输送泵管上包裹麻袋。 分层浇筑厚大的整体式结构混凝土时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前不得低于2。 砼的灌注温度,在任何情况下均不低于5,细薄截面砼结构的灌注温度不宜低于10,砼分层连续灌注,中途不间断,每层灌注厚度不大于20Cm,并采用机械捣固。 新、旧混凝土施工缝的清理:1)前层混凝土的强度不得小于1.2Mpa。2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。3)新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。

7、然后再继续浇注新层混凝土。施工缝处的新层混凝土要重点捣实。4)冬雨季施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至进浇注混凝土获得规定的抗冻强度。5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5m范围内的混凝土和长度在1.0m范围内的外露钢筋进行防寒保温。6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cm。混凝土的养护 结合本工程的特点,为保证混凝土养护后的施工质量,采用涂膜养护剂。 墙、柱砼养护:当墙、柱模板拆除后,在混凝土达到临界受冻强度前,采用在墙、柱表面涂刷养护剂。混凝土冬雨

8、季施工的保护措施冬雨季条件下灌注的砼,在遭受冻结之前,采用商品混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。在充水冻融条件下使用的砼,开始受冻时的强度不低于设计标号的70%。当混凝土掺用防冻剂(外加剂)时,其试配强度较设计强度提高一个等级。在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。混凝土拆模冬雨季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定。正常温度下混凝土拆模强度:侧模在混凝土强度达到2.5Mpa以上,且其表面及棱角不因拆模而受损时,方可拆模。底模应在混凝土强度符合以下要求时方

9、可拆模。构件名称结构跨度(m)达到混凝土设计强度的百分率(%)板、拱2502-8758100梁8758100悬臂梁、板2100冬雨季施工混凝土质量检查1、冬雨季混凝土质量检查除满足一般混凝土要求外还要满足建筑工程冬期施工规程中的规定。2、冬雨季施工砼除按规定制作标准养护的试件外,还根据建筑物养护、拆模和承受荷载的需要,制作施工检查试件,借以查明强度的发展情况。施工检查试件的养护应与建筑物相同五、吊装工程1)塔吊要有可靠的避雷接地措施,应测定接地电阻4。2)雨雪后及时检查塔吊的基础情况,大雨、暴雨、大雪以及大风天气要停止吊装作业。3)雨雪后进行吊装作业的高空施工人员,要注意防滑,要穿防滑鞋,不得

10、穿硬底鞋进行高空操作,4)对吊装中可能坠落的物体,一律事先拆除或加以固定,防止物体坠落伤人。六、砌筑工程1)防止砌块砖被雨雪淋得太湿或被雨水浸泡,下雨时要将砌块砖用塑料布覆盖,含水量较多的砌块砖要晾干后才能使用。2)砌筑时如果出现浆水顺墙面流淌,说明砌块砖的含水率达到饱和,则应选择干砖和湿砖搭配砌筑,或使用稠度较小的砂浆。3)下雨前对新砌的砖墙应及时覆盖,以防止砌体被雨水冲刷,如雨后发现砌体砂浆被雨水冲刷严重,应拆除重砌。七、抹灰工程 在进行地下室抹灰前,应将门口和窗口封好,门口和窗口的边缘及外墙脚手眼或孔洞等亦应堵好,施工洞口、运料口及楼梯间等处应封闭保温; 砂浆在搅拌棚中集中搅拌,并应在运

11、输中保温,要随用随拌,防止砂浆冻结。砂浆室内抹灰的环境温度不应低于5。 抹灰工程结束后,在7天以内,应保持室内温度不低于5。抹灰层可采取加温措施加速干燥。 地下室抹灰采用冷作法施工时,使用水泥砂浆或水泥混合砂浆;砂浆内掺入CaCl2、 NaCl、NaNO2等防冻剂。 含氯盐的防冻剂不得高于高压电源部位和有油漆墙面的水泥砂浆基层内。 防冻剂应由专人配制和使用,配制时可先配制20%浓度的标准溶液,然后根据气温再配制成使用浓度溶液。 抹灰基层表面当有冰、霜、雪时,可与抹灰砂浆同浓度的防冻剂溶液冲刷,并应清除表面的尘土。 当施工要求分层抹灰时,底层灰不得受冻。抹灰砂浆在硬化初期应采取防止受冻的保温措施

12、。 地下室墙面抹灰后要进行涂料施工时,抹灰砂浆内所掺的防冻剂品种,应与所选用的涂料材质相匹配,其掺量和使用效果应通过试验确定。抹灰施工时,应注意以下问题:a.现场搅拌砂浆的搅拌机棚必须进行封闭。b.运至现场的白灰膏必须放在有上封盖的灰池内,以免淋雨。c.现场堆放砂石料的料场地面,必须进行硬化;堆放的材料进行三面围挡。d.砂石料必须经常进行含水率检测,以保证搅拌物的配比准确。e.砌墙用的砂浆,必须做到随用随搅,不得一次搅拌出过多砂浆,以防遇雨后材料浪费。八、弹性水泥基防水涂料1、不宜在雨雪天施工,新施工的表面固化前不要被雨淋。施工后48小时内,仍应避免雨淋、霜冻或0以下的长期低温;在空气流通不良

13、或不具备通风条件的情况下(如封闭的矿井或隧道),可采用风扇或鼓风机械协助通风。2、要确保涂层厚度与施工推荐用量。这是保证施工质量和避免施工纠纷的有效方法。尤其是采用涂刷方法施工时,浆料太稀或搅拌不匀,就容易起粉或起壳。3、涂层固化到不会被喷洒水损害时养护就可以开始了,必须养护12天,冬雨季每天喷洒水13次即可(不可结冰),或用潮湿透气的粗麻布、草席覆盖二天。环境湿度较高时,可不必洒水养护。九、脚手架工程1)雨雪季施工期间要特别注意脚手架搭设的质量和安全要求,安全员应经常进行检查,发现问题及时整改。2)脚手架立杆底座必须牢固,立杆下设通长木方,并加扫地杆,脚手架要与建筑物拉接牢固,并做好避雷接地

14、的工作等,3)运料斜道的坡度宜采用1:6,行人斜道的坡度宜采用1:3,脚手板上每隔250300mm设置一根防滑木条,木条厚度为2030mm。4)雨雪前、后对所有脚手架进行全面检查,如有问题,及时纠正。5)外架基础应随时观察,如有下陷或变形,应立即加固处理。十、屋面工程1)保温材料遇雨雪必须覆盖,施工时不得使保温材料浸水。2)保温层的铺设必须避开雨雪天,并及时做找平层和防水层,以免保温层含水过多,影响保温隔热效果。3)如做防水前遇雨雪,应将保温层或找平层覆盖。雨雪后继续施工时,必须对保温层进行取样测含水率,含水率低于9方可施工。4)提前安装好水落管,屋面施工沿雨水流向的逆方向进行。十一、机械设备

15、1)雨雪季必须作好机械设备的防雨、防潮、防锈蚀、防漏电、防雷等项安全防护措施。2)设备库房要保证不漏水,四周要有排水沟,同时保证机械设备不受潮。3)露天放置的机械设备要注意防雨、防潮,对机械的转动部分要经常加润滑剂,并定期让其转动以防锈蚀。所有的机械设备都得有漏电保护装置。4)施工现场比较固定的机械设备(比如搅拌机、电焊机、电锯、电刨等)要搭设防护棚对电机加以保护。5)施工现场的移动机械设备(如打夯机、混凝土振动器等)用完后应放回库房,不得放在坑内或地势低洼处,以防止雨水浸泡、锈蚀。6)室外电气线路的架设高度和与四周临近物的距离应满足最小安全操作距离。7)施工用的电气开关要有防雨防潮措施,使用

16、的电动工具应采取双保险装置,即漏电保护装置和操作者使用的防触电保护用具,同时还应检查电线的绝缘层是否老化、破损、漏电、电线接头是否完好。电线不得浸泡在水中,也不得拴在钢筋、钢管等金属导电体上,要防止电线被踩、压、挤坏,以免发生触电伤亡事故。8)各种机械设备要及时检修,如有异常情况及时处理。交 底 人接受交底人本表由总包单位填写,交底单位与接受交底单位各存一份。0万U豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:5
