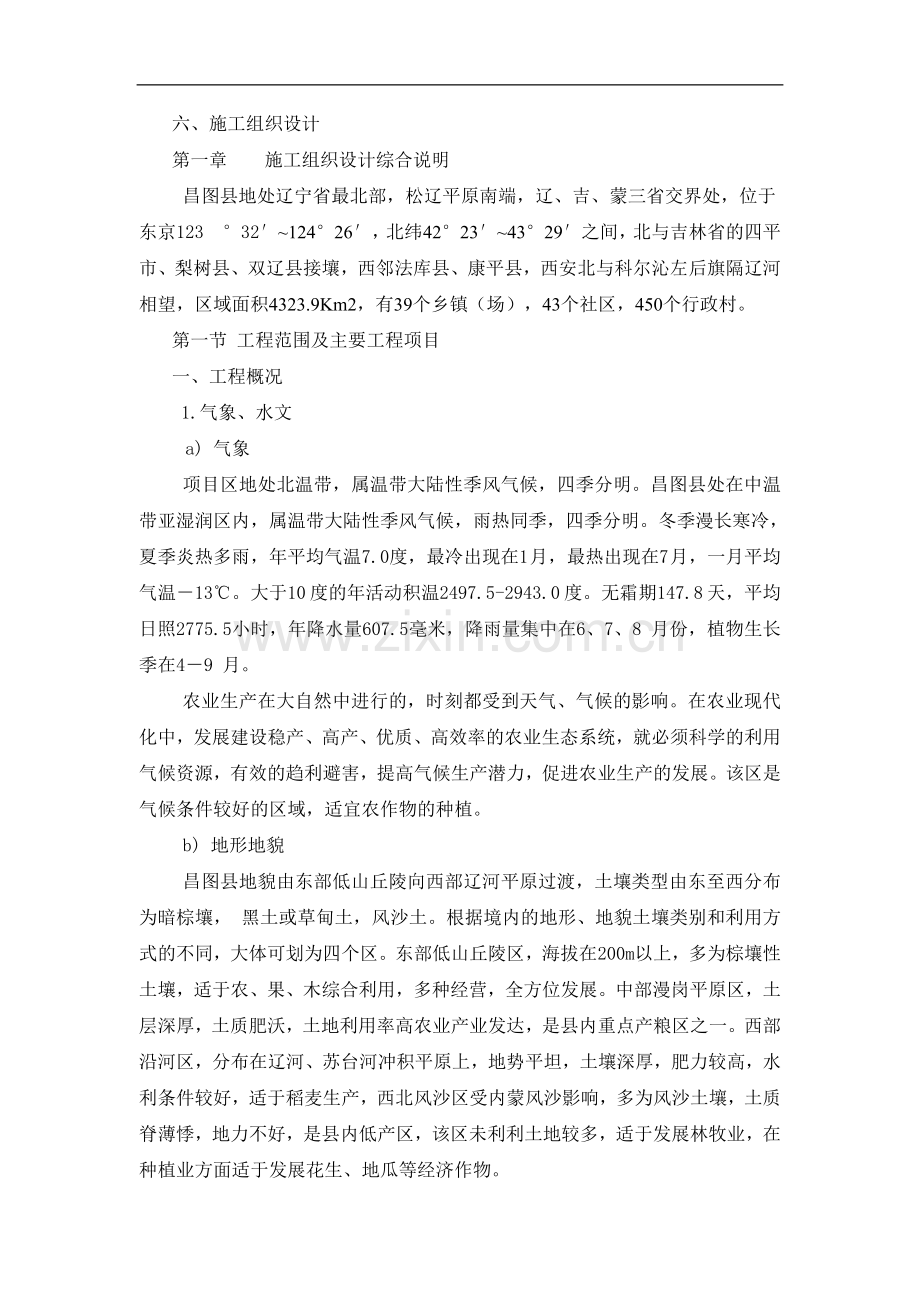

六、施工组织设计
第一章 施工组织设计综合说明
昌图县地处辽宁省最北部,松辽平原南端,辽、吉、蒙三省交界处,位于东京123 °32′~124°26′,北纬42°23′~43°29′之间,北与吉林省的四平市、梨树县、双辽县接壤,西邻法库县、康平县,西安北与科尔沁左后旗隔辽河相望,区域面积4323.9Km2,有39个乡镇(场),43个社区,450个行政村。
第一节 工程范围及主要工程项目
一、工程概况
1.气象、水文
a) 气象
项目区地处北温带,属温带大陆性季风气候,四季分明。昌图县处在中温带亚湿润区内,属温带大陆性季风气候,雨热同季,四季分明。冬季漫长寒冷,夏季炎热多雨,年平均气温7.0度,最冷出现在1 月,最热出现在7 月,一月平均气温-13℃。大于10 度的年活动积温2497.5-2943.0 度。无霜期147.8 天,平均日照2775.5小时,年降水量607.5毫米,降雨量集中在6、7、8 月份,植物生长季在4-9 月。
农业生产在大自然中进行的,时刻都受到天气、气候的影响。在农业现代化中,发展建设稳产、高产、优质、高效率的农业生态系统,就必须科学的利用气候资源,有效的趋利避害,提高气候生产潜力,促进农业生产的发展。该区是气候条件较好的区域,适宜农作物的种植。
b) 地形地貌
昌图县地貌由东部低山丘陵向西部辽河平原过渡,土壤类型由东至西分布为暗棕壤, 黑土或草甸土,风沙土。根据境内的地形、地貌土壤类别和利用方式的不同,大体可划为四个区。东部低山丘陵区,海拔在200m以上,多为棕壤性土壤,适于农、果、木综合利用,多种经营,全方位发展。中部漫岗平原区,土层深厚,土质肥沃,土地利用率高农业产业发达,是县内重点产粮区之一。西部沿河区,分布在辽河、苏台河冲积平原上,地势平坦,土壤深厚,肥力较高,水利条件较好,适于稻麦生产,西北风沙区受内蒙风沙影响,多为风沙土壤,土质脊薄悸,地力不好,是县内低产区,该区未利利土地较多,适于发展林牧业,在种植业方面适于发展花生、地瓜等经济作物。
c) 水文与水文地质
昌图县有辽河、东辽河、招苏太河、亮子河等主要河流15条,大小沟岔677条。昌图县地下水天然资源量28762.77万m3,流域面积 429065.26km2,有充足的水源。
2.交通条件
优越的交通区位条件可为当地经济作物的规模化发展创造广阔的市场,从而增强产业结构调整的可行性,促进当地经济发展。整个项目区大部分区域内部交通网络欠完善,由于对于改造农业基础设施条件的投入有限,项目区内农村道路路面质量较差,基本为土质路面,且大多数路面低于田面,致使路面坑洼,高低不平,通车效果不好,车行尘扬,雨雪天道路泥泞难行,不便于农业机械设备的出入和百姓出行。
总体来说,项目区对外交通条件较好,能够为本项目的实施提供便利的交通条件,但内部交通设施较差,未能形成网络,是项目区农业发展的主要制约因素之一,也是本次土地整理项目的重点工程之一。
3.水电条件
现场已有的水电条件基本满足施工要求。当出现不满足施工用水用电情况时,可设临时发电机,就近用水车拉水,可确保拌和混凝土用水用电,无需新增高低压线路及水源工程。
4.工程材料
砂石料来源于附近的采石(砂场),距离较近。水泥、钢筋和木材可通过采购,从当地市场或铁岭市场购买。
二、主体工程项目及其工作内容
本合同承包人承担的主体工程项目及其工作内容,按招标文件规定为南山城镇下堡村防护堤坝(包括防护堤坝)以南,客砂地块4以东,规模约为2411亩高标准农田建设项目,主要工程项目有:
(一)范围
一标段建设范围为项目区涉及的全部黄氿馆村内的建设区域。
(二)工程量
1、土地平整工程
项目区耕作田块修筑工程,修筑土方量948.27 m3。
2、灌溉与排水工程
(1)水源工程
水源工程:水田混凝土机井编号1—16、旱地混凝土机井编号17—29,共29眼;水田潜水泵16台、旱地潜水泵13台,共29台;配备井盖29个,移动推车29台。
(2)输水工程
涂塑软带φ90:12800米;涂塑软带φ110:9750米。
同时配备设备主要管材如下:
水田:铁弯头(2.5〃)16个;铸铁法兰(4〃)64个;铸铁变径(2.5〃-4〃)16个;逆止阀16个;排气阀16个;压力表16个;水表16个;铁闸阀16个;铁管96米;快速接头(4〃)192个;三通堵头(φ90)192个;电缆800米。
旱地:铁弯头(2.5〃)13个;铸铁法兰(4〃)52个;铸铁变径(2.5〃-4〃)13个;逆止阀13个;排气阀13个;压力表13个;水表13个;铁闸阀13个;铁管(4〃)78米;快速接头(4〃)793个;电缆650米。
(3)排水工程
排水沟:编号7-1、长210米;编号8、长713米;编号9、长952米;编号10、长500米;编号11、长717米;编号12、长421米;编号13、长521米,;编号14-1、长92米,共计4126米。
(4)渠系建筑物工程
涵洞:Φ0.6m,2米长管涵1座,编号为1;Φ1.0米,6米长方涵3座,编号为6、7、8。
2、田间道路工程
(1)田间道
田间道(水泥路面):编号1,长495米;编号2-1,长1917米;田间道(砂石路面):编号1,长585米;编号2,长1220米;编号3,长1652米;编号4-1,长506米;编号12-1,长732米。3米宽3963米,5米宽2412米、3.5米宽732米,共计7107米。
(2) 生产路
生产路编号1、2、3、4、5-1(1460米)、6、18、19、20、22、23、24、32、33、34、35、36、47,2米宽4215米、2.5米宽5003米,共计9218米。
3、农田防护与生态环境保持工程
栽植乔木:修补路边林带:TJD-SS2、TJD-SS3、SCL-5、SCL-22,共栽植乔木1759株。
本标段工程计划2012年11月25日开工,2012年12月25日完工,计划工期31天。
第二节 编制说明
一、编制依据
1、昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段施工招标文件、补发的文件以及相应的会议精神,有关设计图纸及资料。
2、现行的市政工程施工与验收规范、规程和标准,建设部有关建筑工程质量和安全的规定。
3、我公司质量保证体系的有关文件,我公司现有施工力量和技术装备情况和我公司在其他类似工程施工中总结的经验。
4.我公司合作技术力量和行业资源、专业厂商、材料供应商。
5、根据本工程特点、勘察现场所了解的具体情况和施工环境、施工条件分析。
二、编写原则
1、坚决遵照招标文件各项标准和条款要求。
2、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。
3、采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。
4、坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。
5、实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化处置,实现造价、工期、质量目标效果。
6、实行施工、设计和建设单位三结合,做好施工部署,一切忠实业主,一切听从业主:言必行,行必果,标书中的承诺将是我单位中标后忠实不渝的行动准则。
7、贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。
8、充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;使用计算机辅助工程项目实现质量、工期和造价的控制。
9、积极利用新技术、新工艺、新材料,科学地确定施工方案。
第二章 组织机构设置
第一节 施工组织
1、根据昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段建设规模,结合本工程的特点和管理经验,组建本工程项目经理部负责施工全面管理。
2、公司各职能部门对承建工程项目进行协调、控制、支援和对口管理。公司技术管理办公室对各单项工程的施工方案、措施到现场参与研究,确定主要施工方案、技术措施。
3、公司工程管理处参与工程年、季度工程计划确定过程,按月检查月计划执行情况。参与制定重要单项工程进度计划。检查项目施工质量情况,指导项目部按ISO9001标准质量的作业指导书进行质量控制。
4、公司设备管理处按工程进度要求及时调配所需的大型施工设备、关键设备。指导大型设备的安装、运行、维护措施。
5、公司资金管理中心按工程进度情况,对项目所需流动资金给予支持,并按月控制项目成本,提出成本控制动向。
第二节 组织机构设置
如我公司中标,本项目部对工程质量、安全、工期、文明施工、环保、成本、服务全面负责。施工中按照ISO9001质量体系标准进行综合管理,确保各项管理目标的完全实现。
项目经理部划分为计划经营部、质量安全部、工程技术部、物资设备部、后勤保障部等职能部门,人员由经验丰富、服务态度好、责任心强、勤奋实干的管理干部和工程技术人员组成。
第三节 组织机构管理体系
公司成立以项目经理为主的项目经理部,建立健全项目经理责任制,项目经理部各职能部门在项目经理的统一领导下开展工作。
项目管理体系
业主项目总管
公司工程部经理
项目总监
项目经理
项目工程师
项目副经理
物资设备部
后勤保障部
计划经营部
工程技术部
质量安全部
设备员
保管员
劳资员
预算员
技术员
施工员
试验员
资料员
计量员
测量员
安全员
质检员
材料员
各专业施工劳务队
第四节 各职能部门管理职责
工程技术部:主要负责生产调度,现场管理、施工技术、工程测量、文明施工、经营合同、工程结算、计划统计、贯标等工作。
质量安全部:主要负责工程质量、安全生产、消防等监督控制和管理工作。
物资设备部:主要负责各类材料的供应、管理、领用以及机械设备和周转材料及料具的管理工作。
计划经营部:主要负责成本核算、财务收支、劳动工资结算等工作。
后勤保障部:主要负责行政事务、信息收集、综合治理、人事管理、联络、文秘、保卫工作。
第五节 管理职责分工
一、项目经理的职责
项目经理要担任的职责是对项目的计划、组织和控制。项目经理一定要对项目实施监控,跟踪实际工作进程并将其与计划安排进程进行比较。
二、项目技术负责人的职责
在项目经理的领导下,对本项目的技术管理工作负责。主持单位工程设计交底、图纸会审;主持编制施工组织设计,施工方案及作业设计,主持(或参加,有质量总监)编制本项目的质量计划,负责向项目管理人员进行技术交底。主持制定安全技术措施、计量、试验和测量工作。督促各施工班组的技术、质量、安全检查,组织隐蔽工程验收和分部分项工程验收,参与单位工程质量的评定工作。
负责项目技术资料、项目信息化管理,主持整理并办理竣工档案资料立卷、归档等工作。
三、施工员的职责
负责本工程项目的施工质量,对工程技术质量、安全工作负责。
四、技术员的职责
熟悉图纸,参加图纸会审,编制一般工程的施工组织设计或施工方案。组织原材料试验、配合比申请,审查试验结果,发现问题及时上报行。贯彻执行保证工程质量的各项技术、安全措施。负责对不合格品按要求具体处置并做好记录。
五、质检员的职责
执行国家颁发的安装工程质量验评标准和施工验收规范,照章独立行
使质量监督检查权和处罚权。对工程质量检查核定。必要时提出暂停施工,并及时向上级反映。掌握工程技术要点,及时检查施工记录和试验结果。参加隐蔽工程验收并签证,参加分项工程、单位工程的质量评定,定期向项目总工和上级质量管理部门上报质量情况。
六、试验员的职责
按控制规程认真进行各种试验。做好试验原始记录,准确填写试验报告,对试验数据的真实性负责。对试验中出现的不合格项应及时报告主管领导,防止不合格品流转下一过程。负责实施试验室所做的试验室外的检验和试验。负责取样(样品)委托试验室试验,填写委托试验单。
七、材料员的职责
严格贯彻执行有关材料管理规定,负责工程材料采购和收发工作。掌握本工程材料总计划用量及施工进度计划,并编制相应的详细的材料供应计划。根据材料供应计划进行市场询价,确定材料供货商及材料采购价格。熟悉工程施工进度,了解材料市场供应及价格情况,按计划进行采购,并满足质量要求及施工进度要求。
八、安全员的职责
贯彻执行国家安全生产的有关方针、政策和各项规定,搞好安全生产,督促检查安全技术各项措施和操作规程的实施情况。负责工地的安全工作,确保安全生产,保障职工人身、财物的安全。每日进行安全生产巡回检查,做好日检台帐记录,及时处理事故隐患。参与安全事故的调查,提出预防事故重复发生的措施。会同有关部门搞好特殊工种的安全培训和考核。负责工地的安全保卫工作,完成领导交给的临时任务。
第三章 施工进度计划与说明
本施工进度计划按照招标文件的要求及规定的关键控制工期进行总体安排,符合招标总体工期要求,以及各阶段分期施工面貌要求,结合现场实际施工条件。根据工程项目特点,合理组织施工流程,项目进度要适应相应的时令、气候条件。力争提前完工。
第一节 施工总进度编制依据
1、依据昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段施工招标文件。
2、《工程施工组织设计规范》以及有关企业标准。
3、部颁及本企业施工定额。
4、主要施工机械的生产率依据现行定额,结合我公司现有设备的性能和我公司在类似工程施工中的使用经验进行确定,其生产能力在满足施工进度和强度的前提下,留有一定富余。
第二节 施工总进度编制原则
1、严格以招标文件规定的开工、竣工日期以及控制性节点工期为依据,结合我公司相似工程施工经验,合理安排施工进度,只许提前,不许滞后,确保工程在合同工期内优质完成。
2、充分重视和合理安排准备工程的施工进度,为主体工程开工和顺利进行创造良好的条件。
3、结合本工程特点对影响总工期的关键项目进行重点研究,尤其是对一期基坑的开挖和砼浇筑施工、砼浇筑与金属结构安装等各单项工程之间相互关系进行重点分析研究。力求施工程序合理衔接,充分利用人力、物力资源,优化资源配置。同时特别注意各工序之间的施工协调,以保证本标内施工干扰最小。
4、明确工程施工的关键线路,以关键性工程的施工工期和施工程序为主导,协调安排其它各单项工程的施工进度,以便均衡生产,合理利用资源。
5、利用先进的机械化手段进行施工。在本工程的土石方开挖、砼浇筑等项目中均采用先进设备、技术手段进行施工,提高工程质量和生产效率,确保本项目优质、按期顺利完成。
6、关键线路上的项目,采用中等强度安排施工时段,为保障关键线路顺利实现,项目施工时段安排较为充裕,对工程中不可预见的因素留有余地。
7、主要工程项目施工安排,完全按照标书要求。
第三节 施工进度计划及主要项目强度指标
一、控制性工期
控制性工期详见第七章有关内容。
二、施工进度计划
施工进度计划见施工进度计划图
第四章 施工总平面布置图
第一节 布置原则
昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段主要涉及桥过路涵闸、清淤、道路工程等,对此在施工总布置上以满足需要、因地制宜、利于生产、方便生活、快速安全、经济可靠、易于管理,充分利用现场条件以减少临时占地,方便其他各标段施工交通,并以招标文件所规划的区域位置为原则。
第二节 施工布置
昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段施工布置主要有施工道路、施工供水、供电、管理及生活区、混凝土拌和站、施工辅助工厂、施工仓库等。(具体布置详见施工平面布置图)
一、施工对外交通
工程对外交通运输条件较便利。
二、场内施工交通
为方便场内交通运输,机械及人员进场后,拟对外交通道路修一条场内施工主干道,道路型式为土路面,宽5.0m。而后在场内施工主干道至经理部和各工区管理生活区、机修厂、施工仓库修筑施工支道,道路型式为土路,宽5.0m。利用场内施工主干道和施工支道把管理生活区、机修厂、施工仓库、土料场等连成一体,组成场内交通运输网。
三、施工供电
施工用电以网电为主。另外在施工现场布置2台功率为120kw的柴油发电机作为备用电源,确保网电停电时灵活机动使用,使关键项目施工不停工。
四、施工照明
在施工作业区、施工道路、临时设施、办公区和生活区设置足够的照明。在不便于使用电器照明的工作面应采用特殊照明设施。在潮湿和易触及带电体场所的照明供电电压不应大于36V。生活区内主要路口路灯采用500w碘钨灯,施工作业面均采用1000kw碘钨灯,生活区路面照明采用100w白炽灯泡。其照明度应不低于下表的规定。
最低照明度的规定数值表
序号
作业内容和地区
照明度Lx
1
一般施工区、开挖和弃渣区、场内交通道路、临时生活区道路
30
2
室内、仓库、走廊、出口过道
50
3
混凝土浇筑区、现场保养场
50
4
一般施工辅助工厂
110
5
维修车间
200
五、施工用水
昌图县金家镇二小屯村等3个村高标准基本农田建设项目第一标段计划采用分供生活及生产用水,生活用水采用打井的方式供水,施工用水采用抽取河水净化后使用。在项目部生活区建10m3蓄水池一座,打深井一眼,配2.2kw潜水泵2台、净水设备一套,通过供水管路供生活区用水。施工生产用水抽取河水。在建筑工区建20m3蓄水池一座,配备2.2kw潜水泵2台,抽取河水净化后通过供水管路向各用水点供水。
六、施工辅助工厂
根据工程需要,本工程计划在建筑工区设一个钢筋加工厂、一个木工加工厂,一处拌和站;在土方工区设一机械修理厂、一处停车场。
1、钢筋加工厂:钢筋加工厂布置在拌和站后面,占地200m2,内配钢筋弯钩机1台、钢筋调直机1台、钢筋切断机1台、直流电焊机各2台,交流电焊机各2台,用于本工程的钢筋加工任务。
2、木工加工厂:木工加工场紧邻钢筋加工场布置,占地面积150 m2,木工加工场内设木工加工机械各一套,负责模板整修、涂脱模剂以及零星边角、异型模板等材料的加工。
3、机修厂:土方工区设一机修厂。机修厂占地面积80 m2,建机修车间30m2,内设修理设备1套。
4、停车场:主要停放施工用的挖掘机、推土机、自卸汽车等机械。根据需要,在土方工区设置停车场,停车场占地面积300 m2。
5、拌和站:拌和站紧邻水泥仓库和砂石料场布置,紧挨拌和站建蓄水池一个,在拌和站内布置0.75 m3拌和机2台。在砼搅拌系统的场地内,布置砂石料厂和水泥库,砂石料仓分大石、中石、小石、砂子四格,设计储存容量为1000m3。其中石子700m3,砂子300m3。拌和占总占地面积1200m2。
七、施工仓库
1、水泥库:本标段工程建筑物砼、浆砌石使用袋装水泥,水泥库计划布置在建筑工区,水泥仓库内地坪要比仓库外地面高20~30cm,并要做好防潮层,沿水泥仓库的四周要挖好排水沟,以避免仓库内的水泥受潮板结。水泥库建筑面积150 m2,可存放水泥150t。
2、油库:本标段不设油库,配备5T加油车一台每天给各用油机械加油。
3、综合仓库:综合仓库布置建筑工区内,主要存放本工程用零星材料、小型工具、机具及机械配件,综合仓库内建库房50 m2。
八、工地试验室
工地试验室集中设在项目经理部,拟建试验室30m2。内配土方、混凝土、钢筋、水泥砂浆等检测设备及工具各一套。
九、管理及生活区
本工程拟布置三处营地,其中经理部和建筑工区集中布置,土方工区和安装工区单独布置。
1、施工管理用房:经理部生活区内布置2排一层彩板房,每排10间150m2,一排作为各科室办公室,一排作为会议室、经理室、总工室。
2、生活用房:生活用房计划建房与租房相结合。拟建职工宿舍450m2(经理部和建筑工区200m2,土方工区100m2、安装工区150m2)。
十、 弃土区
弃土区布置在招标文件规划的区域内。
十一、通讯
经理部配置直拨电话机一部,传真机一部,另配8部手机、3部对讲机,形成生产指挥通讯系统。
第五章 拟投入的劳动力和设备计划
第一节 主要劳动力配置计划
根据施工准备工作计划、工程进度计划或主要分部分项工程进度计划,套用预算定额或经验资料计算出所需劳动力人数,并编制劳动力需要量计划。
施工前准备阶段,由少量人员进场做准备工作,随准备工作的开展,进入工地的人数逐渐增加,到施工准备工作将要结束、工程全面开工时,人数增加到计划需要量的最高峰;在全面施工阶段,达到前述的高峰人数保持稳定;直到工程的主体全面结束,工程开始进入收尾清理阶段,人员逐步分批分期撤离工地,直到工程结束,人员全部撤离工地。
劳动力计划配置
序号
工种
人数
备注
1
砌筑工
50
高峰
2
电工
6
高峰
3
砼工
50
高峰
4
普工
80
高峰
5
机修工
4
高峰
6
合计
190
高峰
第二节 主要劳机械设备配置计划
根据所采用的施工方案和安排的施工进度计划来确定施工机械类型、数量的进退场时间。确定方法与劳力、材料确定方法相同。
主要机械设备一览表
机械名称
规格型号
数量(台)
进出场时间
自有/租用
挖掘机
小松PC300
1
开工前三天
自有
自卸汽车
斯太尔
10
开工前三天
自有
装载机
ZL-50
3
开工前三天
自有
振捣器
CDL-50
10
开工前三天
自有
发电机
F92-50
3
开工前三天
自有
翻斗车
F20
4
开工前三天
自有
空压机
9m3
2
开工前三天
自有
振动夯
15
开工前三天
自有
第六章 主要工程施工方案
第一节、土地平整工程
一 、机械配置
土方开挖采用1.2 m3 挖掘机开挖,8t自卸汽车运输。土方回填采用8t自卸汽车运土,88kw 推土机碾压。本标段工程拟投入1.2m3挖掘机1台,8t自卸汽车6台,74kw推土机1台,88kw推土机1台。
二、土地平整
(1)本工程土地平整主要为耕地的平整,根据设计要求按照农田田块放正,便于农业机械化耕作的农艺要求进行土地平整,每一格田4~6亩,田面按设计高程施工,应便于土方量少、排水顺畅;土地平整田面高差控制在±3cm,耕作层在20cm以上。具体施工工艺流程如下:
(2)土地平整施工流程
施工准备→按设计图纸→分格田设计平整高程测量放样→田间施工便道布置→机械进场→沿渠道流向,机械剥离表土耕作→在格田内集体堆放耕土层→平整格田→
若新造田块缺少覆耕作土,则翻松30cm处理
→ →交工验收
表土耕作层加覆 → 复核平整后的格田高程
(3)施工方法
①测量放样:
根据设计单位提供的坐标控制点及水准测量点,定出平整开挖区域和填筑区域,根据测量结果和设计图纸进行土方平衡计算,制定合理的土方调度方案。如存在较大差错时,应邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,应按国土资源厅规定的变更程序进行变更。高程复核完后,应对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是应及早进行协调,保证施工机械及人员的安全和耕作侧防渗能力。
②格田土方平整施工:
考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内的树桩、树根、杂草、垃圾、废渣等有碍物利用机械结合人工彻底清除,然后先把表层原田面耕作土25cm用推土机分两层推土剥离后,堆放在格田内,暴雨时需用塑料布遮盖,避免暴雨淋刷使土壤大量流失。表土剥离后,再用平地机进行细平工作,局部高差较大处,由铲运机铲运土方回填,尽量做到挖填同时进行,格田平整后高程符合设计要求。平整时应采取就近原则,挖取高于设计田面标高的土方回填至附近低于设计田面标高田块,开挖及回填时应保证表土回填前田块有足够的保水层。防止表土层底部为漏水层,在施工时应注意田面高程的控制。并按照设计要求用铲运机运土,推土机配合平整进行耕作层回覆,新造田表土翻松则用推土机的松土器进行耙松处理。
③田埂施工
表土回复经监理验收合格后,按设计要求进行田埂施工;田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水试蓄。田埂外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。对于超过1米以上的田坎应种植草皮;当田坎高度较大时,下部应设置于砌石护坡或干砌石挡墙,上部以草皮护坡。
第二节 混凝土工程
一 、基础处理
1、施工程序:
开挖—素描—验收—清基—钢筋安装—验收—砼浇筑。
模板安装(止水)
钢筋(埋件)安装
砼开面前验收
基面清理验收
养护
砼浇筑
拆模
2、施工方法:
对基础的断层,采用风镐开挖,开挖标准执行设计文件,开挖结束后,进行地质素描,经监理人验收后进行砼的施工。
钢筋制安采用在钢筋加工厂制作,用5t载重汽车运至现场、人工绑扎的方法安装。
砼采用10t自卸车运输,门机吊罐入仓,采用Ф100或Ф50振捣器振捣进行砼浇筑。
二、 模板及止水安装
1、模板选型
根据本工程施工特点,以组合钢模板、胶合钢模板为主,辅以钢木混合结构模板。
a、曲模板:用于进水口尾水墩头、廊道顶拱、灯泡管段模板采用钢木结合定型模板。
b、平面异型模板:用于梁、孔洞、牛腿、门槽Ⅱ期砼,采用木模板的型式。
c、组合钢模板:用于墙、板、井等。
d、定型钢木模板:用于尾水挡墙的模板支立。
2、模板支立
模板在加工厂成形后,由汽车运至大坝基坑内,由门机吊至安装部位,键槽模板采用专用模板,支立模按照模板类型设置架立筋,拉筋。模板支立前,先进行准确的测量定位放样,并设置明显的标志。模板支立严格按测量放样进行,保证位置、形状尺寸的准确,同时,在支模过程中进行临时固定,然后按照测量校核修整,准确后再进行固定,以保证在其它工序施工时不变形、不变位。模板支立完成后,在砼浇筑前涂刷脱模剂,以保证拆模后的砼表面光滑。折模严格按规范规定时间进行,且在拆除后及时清理模板表面。
止水安装,事先按照施工部位的止水安装长度、形状等要求制作好,然后随模板支立进行安装,并确保牢固,以便在砼浇筑过程中不发生移位或损坏。3、钢筋(埋件)制安:钢筋制作前,严格按照设计详图及规范《SDJ207-82》中之规定进行钢筋制作料表的编制,同时考虑钢筋原材料的定尺,以减少材料的损耗。钢筋制作遵循使用顺序进行,制作好的钢筋认真按材料表中的编号挂牌,以免混料造成安装错误。并用汽车运输到施工现场,由缆机吊至仓面。钢筋安装前,根据实际需要做好架立筋,然后再进行钢筋安装。钢筋安装严格按施工详图给定的尺寸、位置、间距和保护层要求进行。钢筋的接头必须按照《SDJ-82》规范规定的要求进行。
三 、砼浇筑
混凝土采用拌和机拌制,生料用人工胶轮架子车上料,熟料用1m3机动翻斗车运输至工作面。采用溜槽或溜桶辅以人工入仓。1m3机动翻斗车将混凝土卸入溜槽后,人工用铁锨沿溜槽推料入仓,并由人工用铁锨散料。上料与平仓一般同时进行,分层浇筑,要控制好浇筑混凝土的时间。本工程为冬季施工,要采取一些必要的防冻措施。止水的安装要符合施工图纸的要求,浇筑时要注意对止水的保护。伸缩缝内的填充材料也要注意及时填充,填充材料的厚度、平整度等填充的质量要符合有关规范和的要求。
砼浇筑的全过程严格按规范要求操作,各工序严格检查,确保施工质量。
⑴砼拌制
①优选混凝土级配,减少用水量。根据施工图纸的要求采用相应级配混凝土。
②.必要时添加木质素磺酸钙等外加剂(需由试验确定并经批准),以改善混凝土和易性。
③混凝土开始施工时正值冬春交替的季节,此时气温较低,混凝土自拌制到入仓应快速进行,必要时采取热水拌制、加防冻剂和在仓面搭设暖棚等措施保持砼温度,提高护坡砼质量,必要时经批准可采用早强水泥。
④保证有足够的拌和时间,运输过程中防止拌和物发生离析。
⑵砼浇筑
①浇筑砼的最长间歇时间应按所采用水泥品种及砼凝结条件确定,不应超过下表:
砼浇筑的最长间歇时间要求表
(本表包括砼的运输和浇筑时间,未包括特殊施工所采取的措施)
砼浇筑气温(℃.)
允许间隔时间(min)
普通硅酸盐水泥
矿渣硅酸盐水泥及火山灰硅酸盐水泥
20-30
90
120
10-20
135
180
5-10
195
----
②砼采用溜槽直接入仓,以缩短浇筑时间。
③砼的振捣采用插入式振捣器。
④砼振捣必须密实,至表面泛浆无气泡产生为止。
⑶砼的抹面和养护
①砼振捣密实以后,由人工进仓内用手抹子收面,直至初凝结束。
②在平均气温5℃条件下,用适当的材料覆盖砼并适当洒水,使砼在规定时间内有足够的湿润状态,并符合下列规定:
a.开始养护时间:由温度决定,当最高气温低于25℃时,浇捣完毕12小时内覆盖并洒水养护。当最高气温高于25℃时,浇筑完毕6小时内覆盖并洒水养护。
b.洒水养护时间:对于普通水泥或矿渣水泥拌制的砼,应不少于14昼夜。对掺有缓凝性外加剂的砼,不少于21昼夜。
c.洒水次数:应能保持足够的湿润状态,养护初期水泥水化作用较快,洒水次数要多。气温高时,也应增加洒水次数。
③覆盖材料:大面积结构可采用塑料薄膜覆盖,小面积结构可用草帘覆盖养护。
④.砼必须养护至强度达到3.5Mpa以上,方准在其上行人或组织下一工序的施工。
1、砼裂缝控制措施
由于本工程混凝土浇筑时气温较低,砼水化热高,温度应力、砼自身体积变形和干缩变形作用产生的应力等都容易导致砼产生裂缝。为有效控制砼裂缝的出现和发展,施工中拟从控制砼的水化热温升、延缓降温速率、减少砼收缩、提高砼的极限拉伸强度、改善约束条件等方面全面考虑,结合实际采取如下措施。
⑴在征得监理工程师同意后,优先使用水化热低的水泥。使用级配良好的骨料。砂子采用级配良好的中粗砂,细度模数2.5~2.8,含泥量小于2%;碎石采用连续级配,针片状颗粒含量不大于10%,含泥量小于1%;存放场地铺设砼地坪,保证骨料清洁。
⑵掺加XW-FS型多功能抗裂防水外加剂,减少单位用水量和水泥用量,从而降低水化热引起的温度应力和干缩变形。
⑶选择较适宜的气温进行砼浇筑,本工程砼浇筑时间尽量安排在白天(晚上气温较低),对砼浇筑较为有利。
⑷控制砼坍落度,水灰比不超过0.55,减少砼收缩。
⑸砂石料覆盖、热水拌合、拌和站和砼运输车及浇筑现场搭盖保温设施。
⑹在砼浇筑之后,做好砼的保湿养护。
⑺采取长时间养护和规定合理的拆模时间,以延缓降温时间和速度,充分发挥砼的“应力松弛效应”。拟定模板的拆模时间为砼浇筑3~5天以后,砼养护时间为20天。
⑻加强温度监测与管理,及时调整保温及养护措施,使砼的内外温差不大于25℃,以有效控制裂缝的发生。
⑼采取“二次法”施工。
①二次投料法:使水泥充分扩散,与砂石充分拌和,砼的流动性比较好,离析和泌水现象减少,提高砼早期强度,在强度相同的情况,可节约水泥15%左右。
②二次振捣法:增强砼密实性,可以消除沉降及收缩裂缝。
③二次压光法:排除砼表面过多的泌水、浮浆,可以消除砼表面产生早期收缩裂缝。
第三节砌石施工
一、材料要求
1、砌石
(1)砌石材质质地坚硬、无风化剥落层裂纹水锈等杂质,用于表面的石材色泽均匀,石材表面无污垢。
(2)砌石体石料呈块状,中部厚度不小于15cm。规格小于要求的石料,使用于塞缝,但其用量不超过该处砌体面积的10%。
(3)用于护坡浆砌石,石料外露面修琢加工,砌面高差小于5mm。
2、砂
砂的质量应符合SDl20—84表2.1.2的规定。砂浆的砂料要求粒径为0.15~5mm,细度模数为2.5~3.0。
3、水泥和水
(1)水泥
品种根据施工进度计划和施工图纸,配置混凝土所需的水泥品种,各种水泥均符合本标技术条款指定的国家和行业的现行标准。每批水泥出厂前,均对水泥的品质进行检查复验,每批水泥均附有出厂合格证和复检资料。每批水泥进场后,监理有权对水泥进行查库和抽样检测,当发现库存或到货水泥不符合本技术条款的要求时,停止使用。
水泥运输过程中,注意其品种和标号不混杂,采取有效措施防止水泥受潮。到货的水泥按不同品种、标号、出厂批号、袋装或散装以及是否经复验等,分别贮放在专用的仓库或储罐中,防止因贮存不当引起水泥变质。袋装水泥的出厂日期不超过3个月,散装水泥不超过6个月,快硬水泥不超过1个月,贷装水泥的堆放高度不超过15袋。
(2)水
根据现场条件,砼拌和养护用水,从沟渠内抽取,使用前抽样检验,将结果报请监理工程师审批,经同意后才能使用。
4、水泥砂浆
水泥砂浆的配合比满足施工图纸规定的强度和施工和易性要求的,配合比经过试验确定,在征得监理工程师的同意后使用。砂浆拌制严格按照批准后的配合比料单进行配料。机械拌和不少于2~3min,一般不采用人工拌和,局部少量的人工拌和料至少干拌三遍,再湿拌四遍至色泽均匀后使用。利用小斗运输,人工挑运至作业面。水泥砂浆随拌随用,已初凝的水泥砂浆不使用。
5、反滤料(垫层料)
反滤料(垫层料)可由天然砂砾料中筛选而得。加工后的成品料符合施工图纸和技术条款的规定,经加工的各种反滤料(垫层料)的颗粒级配,符合施工规范的要求,超径颗粒含量不大于3%,逊径颗粒含量不大于5%,针片状颗粒含量不大于10%。加工好的反滤料中小于0.1mm的颗粒含量小于5%。加工好的反滤料(垫层料)分类堆放,不混杂,并防止分离。
二、浆砌石砌筑
1、一般要求
(1)砌石体采用铺浆法砌筑。砌筑时,先铺砂浆后砌筑,砂浆稠度为30~50mm,当气温变化时,适当调整。
(2)采用浆砌法砌筑的砌石体转角处和交接处必须同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并要求砌成斜槎。
(3)砌石体尺寸和位置偏差,不超过GB50203—98表6.1.6中的规定。
(4)当最低气温在0—5℃时,砌筑作业注意表面保护;当最低气温在0℃以下或最高气温超过30℃,停止砌筑。无防雨棚的仓面,遇大雨立即停止施工,妥善保护表面;雨后先排除积水,并及时处理受雨水冲刷部位。
(5)浆砌石护坡砌筑前对下卧土体整坡夯实,经监理工程师检查合格后,按照施工图纸和监理工程师要求进行砌筑。
(6)砌筑石料先刷洗干净,并保持湿润。砌体的石块间有胶结材料粘结、填实。
(7)砌石间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石后填砂浆或干填碎石块的施工方法,石块间不相互接触。
(8)砌体应自下而上均衡上升,永久缝的缝面平整垂直。
2、浆砌石砌筑
浆砌石工程主要为护底、护坡工程及翼墙砌筑等。
(1)砂石垫层
垫层料可由天然砾料筛选而得。加工后的成品料应符合施工图纸和技术条款的规定。经加工的各种垫层料的颗粒级配,应符合施工规范的要求,超径颗粒含量不应大于3%,逊径颗粒含量不大于5%,针片状颗粒含量不大应大于10%。加工好的垫层料应分类堆放,不得混杂。否则,监理人有权指示我方舍弃或进行处理,不得因此要求增加费用。垫层铺筑时要严格控制厚度和坡度。
(2)铺砌
砌石工程应在基底渗水排干、地基或基础工程验收合格、结合面处理完好并经验收合格后再施工。砌筑时,应放样立标、拉(挂)线:石料洒水湿润并刷除表面污垢。浆砌石护坡、护底砌筑前对下卧土体整坡夯实,经监理人检查合格后,按施工图纸及监理人要求铺设土工布。
砌筑石料先刷洗干净,并保持湿润。砌体的石块间有胶结材料粘结、填实。砌石间较大的空隙
