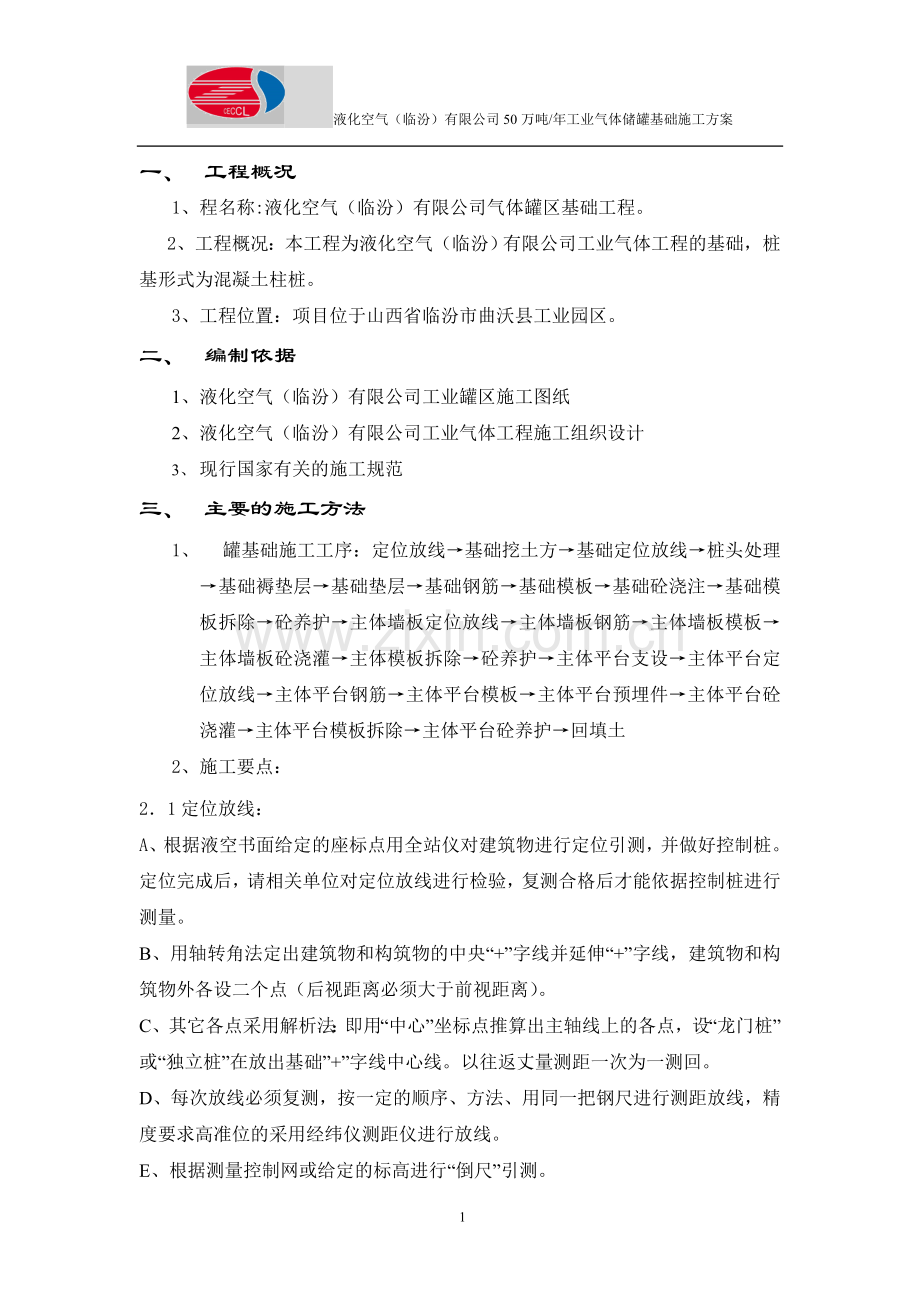

1、 液化空气(临汾)有限公司50万吨/年工业气体储罐基础施工方案一、 工程概况1、 程名称:液化空气(临汾)有限公司气体罐区基础工程。2、工程概况:本工程为液化空气(临汾)有限公司工业气体工程的基础,桩基形式为混凝土柱桩。3、工程位置:项目位于山西省临汾市曲沃县工业园区。二、 编制依据1、 液化空气(临汾)有限公司工业罐区施工图纸2、 液化空气(临汾)有限公司工业气体工程施工组织设计3、 现行国家有关的施工规范三、 主要的施工方法1、 罐基础施工工序:定位放线基础挖土方基础定位放线桩头处理基础褥垫层基础垫层基础钢筋基础模板基础砼浇注基础模板拆除砼养护主体墙板定位放线主体墙板钢筋主体墙板模板主体墙
2、板砼浇灌主体模板拆除砼养护主体平台支设主体平台定位放线主体平台钢筋主体平台模板主体平台预埋件主体平台砼浇灌主体平台模板拆除主体平台砼养护回填土2、施工要点:21定位放线:A、根据液空书面给定的座标点用全站仪对建筑物进行定位引测,并做好控制桩。定位完成后,请相关单位对定位放线进行检验,复测合格后才能依据控制桩进行测量。B、用轴转角法定出建筑物和构筑物的中央“+”字线并延伸“+”字线,建筑物和构筑物外各设二个点(后视距离必须大于前视距离)。C、其它各点采用解析法:即用“中心”坐标点推算出主轴线上的各点,设“龙门桩”或“独立桩”在放出基础”+”字线中心线。以往返丈量测距一次为一测回。D、每次放线必须

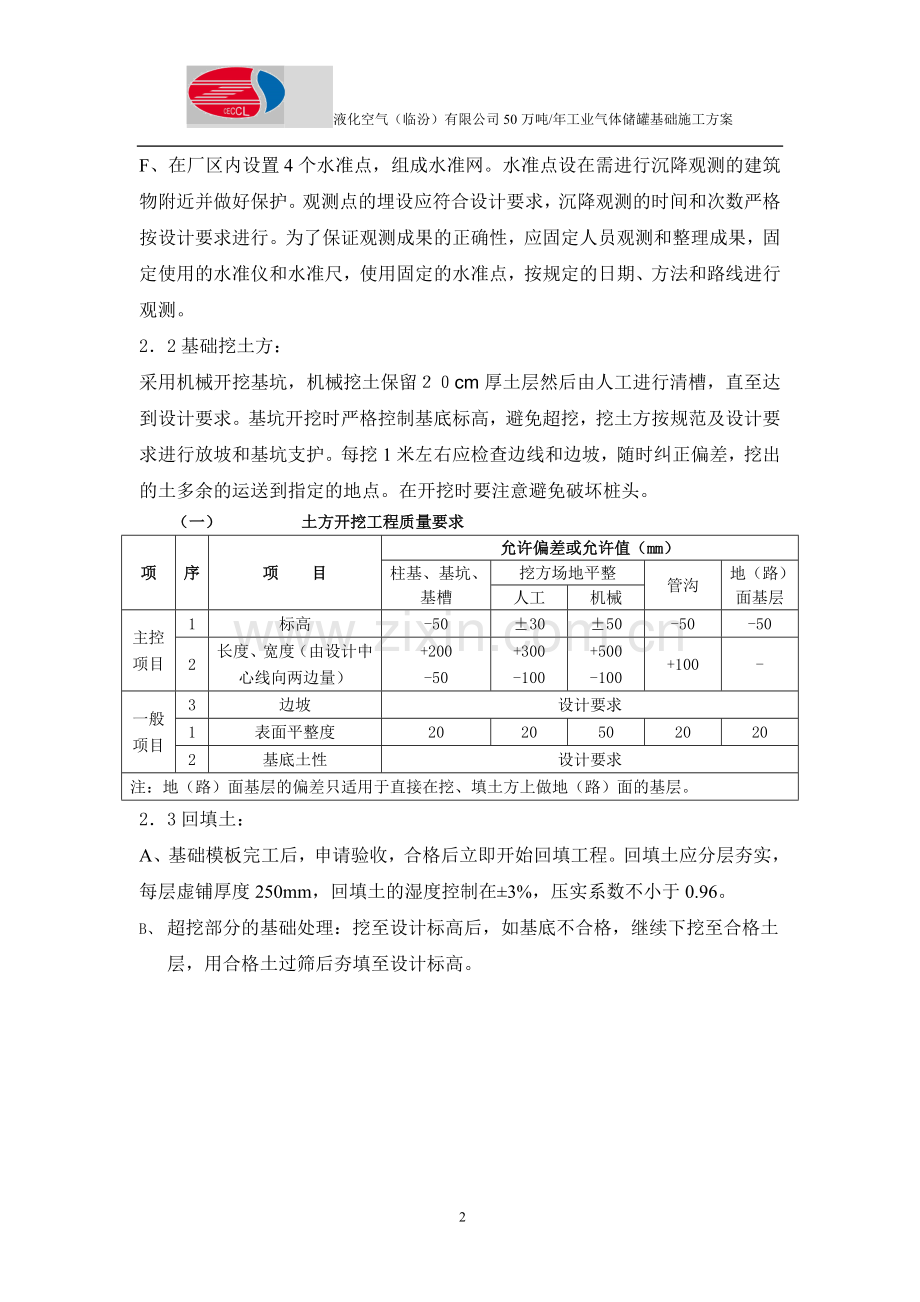

3、复测,按一定的顺序、方法、用同一把钢尺进行测距放线,精度要求高准位的采用经纬仪测距仪进行放线。E、根据测量控制网或给定的标高进行“倒尺”引测。F、在厂区内设置4个水准点,组成水准网。水准点设在需进行沉降观测的建筑物附近并做好保护。观测点的埋设应符合设计要求,沉降观测的时间和次数严格按设计要求进行。为了保证观测成果的正确性,应固定人员观测和整理成果,固定使用的水准仪和水准尺,使用固定的水准点,按规定的日期、方法和路线进行观测。22基础挖土方:采用机械开挖基坑,机械挖土保留cm厚土层然后由人工进行清槽,直至达到设计要求。基坑开挖时严格控制基底标高,避免超挖,挖土方按规范及设计要求进行放坡和基坑支护
4、。每挖1米左右应检查边线和边坡,随时纠正偏差,挖出的土多余的运送到指定的地点。在开挖时要注意避免破坏桩头。(一) 土方开挖工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-100+100-一般项目3边坡设计要求1表面平整度20205020202基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填土方上做地(路)面的基层。23回填土:A、基础模板完工后,申请验收,合格后立即开始回填工程。回填土应分层夯实,每层虚铺厚度250m
5、m,回填土的湿度控制在3%,压实系数不小于0.96。B、 超挖部分的基础处理:挖至设计标高后,如基底不合格,继续下挖至合格土层,用合格土过筛后夯填至设计标高。土方回填工程质量要求项序项 目允许偏差或允许值(mm)柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-502分层压实系数设计要求一般项目1回填土料设计要求2分层厚度及含水量设计要求3表面平整度202030202024砼垫层施工:A、抄标高用短钢筋打入地下,顶部为垫层的上标高,间距1米一根,控制垫层的上平面标高。B、浇筑C10厚100mm的基础垫层,采用平板式振动器振捣,要用木抹子搓平,分二次压光。
6、A、 C10的砼垫层外加剂的掺量按产品说明。25钢筋工程:A、 在厂区内建立钢筋加工棚和钢筋堆放场,钢筋按不同规格和品种分类堆放并标识清楚。钢筋用枕木垫高、不得接触地面。钢筋采用集中下料加工好后运到施工部位绑扎成型。加工后的钢筋表面不得有浮锈、油污、泥土及有害杂质等,并进行保护。B、 进入现场钢筋有合格证,并经复验合格。C、 钢筋配料加工场在专门设置的场地进行所有的调直、切断、弯曲、成型等工序采用机械设备加工。D、 仔细翻阅图纸,严格把好钢筋下料关。发现图纸问题及时与液空或设计人员洽商解决。并按规范要求制作。E、 钢筋接头按设计及规范要求,受力钢筋绑扎连接,接头的部位面积不大于25%。F、施工
7、过程中,在主梁、次梁及板筋交叉处,严格按照其摆放顺序绑扎,并防止钢筋位移,确保钢筋保护层厚度。G、基础钢筋的绑扎,四周两行钢筋的交叉点应每点扎牢,中间部分可每点相隔交错扎牢,双向主筋的钢筋网,则需将全部钢筋相交点扎牢。绑扎时应注意相邻绑扎点的铁丝要成八字型,以免网片歪斜变形。 上下层网片基础钢筋绑扎时,上下层网片间应架设马凳,马凳采用18钢筋,间距1米。H、梁、板钢筋可在预制场加工,运至现场绑扎成型,负弯矩钢筋的位置一定要正确。主、次梁的钢筋在梁底支好后开始绑钢筋,待梁筋绑好后方可支模。梁的受拉筋搭接位置要避开最大弯矩处,接头应互相错开纵向受力筋下部为双排时,钢筋之间应垫直径25mm的短钢筋,
8、梁、板、柱的钢筋保护层采用成品垫块。I、 钢筋工程分制作和绑扎两个作业组。按照施工网络合理组织安排劳动力。保证及时完成制绑工作,使各工序之间能够紧密衔接。钢筋加工的允许偏差 项 目 允许偏差(mm)受力钢筋顺长度方向全长的净尺寸 10弯起钢筋的弯折位置 20箍筋内净尺寸 5钢筋安装位置的允许偏差项 目 允许偏差(mm)绑扎钢筋网长、宽 10网眼尺寸 20绑扎钢筋骨架长 10宽、高 5受力钢筋间距 10排距 5保护层厚度基础 10柱、梁 5板、墙、壳 3绑扎箍筋、横向钢筋间距 20钢筋弯起点位置 20预埋件中心线位置 5水平高差 +3.O26模板工程A、基础采用木板,支撑系统以钢管、扣件为主,对
9、特殊部位不适用钢管支撑外,采用方木支撑系统。支撑系统要有足够的刚度、强度及稳定性,而且符合易拆除、不会破坏砼的特点。B、模板支撑及加固全部采用钢脚手架加固。墙模板采用对拉螺栓配合加固模板, 其布置间距根据墙壁厚度及高度,每450MM的方格内用4条对拉螺栓。对拉螺栓直径为12。罐顶板加固的方法同罐基础模板加固,脚手架的上水平架伸出承台1M做为加固支撑点。模板在安装过程中必须设置防倾覆的临时固定设施。模板与砼接触面应涂隔离剂,对油质类等影响结构或妨碍工程施工的隔离剂不宜采用,严禁隔离剂沾污钢筋与砼接槎处。B、 模板排列过程中,必须做到模板间拼接严密,在砼浇筑时做到不漏浆,拼接时木模板接缝必须刨光。
10、如模板间拼缝大时加密封条。C、 架子搭设时,立杆间距1.2,水平杆间距1.5。立杆底部底落在土壤部位要垫50厚木板以防沉陷,外架与内架相互连接成为一体,以便于模板的加固使用。F、为了更好的控制好模板缝的接口的美观问题,把模板的接口用刨床刨光,在就位前预拼,直至组拼完好后就位。就位后在板缝把支撑点进行加密处理。G、预埋铁件及腰形筒埋设要符合图纸及规范要求,并固定牢固。I、预埋件和预留孔洞的允许偏差项 目允许偏差(mm)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,O预埋螺栓中心线位置2外露长度+10,O预留洞中心线位置10尺 寸+10,0模板安装的允许偏差项 目允
11、许偏差()轴线位置5底模上表面标高5截面内部尺寸基 础lO柱、墙、梁+4, 一5层高垂直度不大于5m6大于5m8相邻两板表面高低差2mm2平整度5mm527砼施工A、砼采用商品砼,按规范规定留置和养护试块,同时留置一组同条件养护。砼采用机械运输和浇筑,对于特殊结构工程部位,采用人工浇筑。B、砼浇筑前应对模板、支架、钢筋等进行细致检查,并作自检和工序交接记录,并应进行各专业综合检查和会签。并经液空或监理会签同意后方可进行砼施工。C、施工缝留设罐的施工分三次完成。施工缝的留设位置分别是基础的上表面、罐顶板的下皮。D、振捣方式:基础及墙体用插入式振捣棒振捣,垫层采用平板式振动器。F、养护:成型后的砼
12、12小时后采用覆盖或浇水养护,如在干燥或强阳光气候施工,应在浇筑后2-3小时内及时覆盖,以防表面泛白或出现温度裂缝。养护设专人进行,对强光照射,干燥及刮风、过热及下雨等采取必要措施。以确保砼结构的成型质量,养护时间不得少于7d。砼应分段分层连续浇筑,如必须间歇应不超过质量验收规范规定。如间歇超过规定时应留施工缝,并应在砼抗压强度达到1.2Mpa以上时,才允许继续浇筑。雨天施工必须采取保证砼质量的措施。G、对于大体积砼的保温及养护应保证砼中心与表面的温度差不超过25,具体措施:在砼上表面先覆盖一层塑料薄膜,然后在在其上表面及侧面覆盖两层草袋。保温及测温工作要持续到砼温度与大气平均温度差在15内,
13、砼设计强度的85以上,在砼内设想个测温孔,承梅花形布置,用温度计进行测量。H、泵送砼应符合下列规定: 砼的供应必须保证输送砼的泵能连续工作;泵送前应先用适量的与砼内成份相同的水泥浆或水泥砂浆润滑输送泵管内壁,预计泵送间歇超过45分钟或当砼出现离析现象时,应立即用压力水冲洗管内残留砼;在泵送过程中,受料斗内应有足够的砼,以防止吸入空气产生阻塞。浇墙板前先浇一层与砼内砂浆成份相同的水泥砂浆,以免产生蜂窝现象。当浇筑高度超过3m时应用用串筒。砼浇筑时要均匀振捣,不得漏捣,振捣棒振捣时不得触动钢筋和预埋件。浇筑板混凝土时,应在平台上搭设跑道,严禁踏踩钢筋,确保钢筋位置正确。在砼浇筑过程中,应经常观察模
14、板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位应及时采取措施进行处理。28模板拆除:A、砼外侧模板拆除,一般应在3天之后进行,除非液批准,采取特殊处理方式的砼模板拆除,亦不少于1天。现浇结构模板拆除时,侧模在砼强度能保证基础及棱角不因拆除模板而受损坏后,方可拆除,底模在砼强度达到设计要求后方可拆除。B、砼的底模拆除:砼板的底模板拆除按现在的气温在15天后强度达到75%后进行。四、 质量保证措施4.1质量目标4.1.1工程质量合格率100%。4.1.2 合同履约率100%。4.2.质量方针:精心施工,确保质量,创精品工程。竭诚服务,持续改进,让顾客满意质量管理体系Project ma
15、nager项目经理:付宏伟Construction manager施工经理:马会双Quality manager质量经理:薛海刚Civil engineer土建工程师:薛玉朝Material engineer材料工程师:林振平Quality engineer质量工程师:薛海刚Foreman工长:刘占柱4.3项目管理责任和职权4.3.1质量经理职责负责整个项目的质量计划,组织全体职工严格执行质量程序并及时处理本项目的质量问题。4.3.2质量工程师职责负责现场工程的质量检查,对液空方面的日常联系及“三检一评”工作。“三检”指自检、互检、交接检。“一评”指质量等级评定。4.4现场质量检测及作业计划项
16、目工程名称:液化空气(临汾)有限公司工业气体工程罐区基础施工单位:中石化建工程建设有限公司序号检 查 点等 级备 注 液空、监理、施工单位监理、施工 单 位施工单位一测绘1建筑物定位放线,抄平规划局2建筑物沉降观测二土方工程1坑,槽边坡2坑,槽边坡尺寸及标高3验槽(土质)质检站4填方密实度(土质)三模板工程1模板及支撑刚度稳定性检查2预埋件(预留洞)位置尺寸3模板的允许偏差检查4模板拆除四钢筋工程1钢筋、焊条材质(品种规格)2钢筋制作允许偏差检查3钢筋绑扎允许偏差检查质检站五砼工程1原材料规格及质量2核对配比及浇灌通知单3坍落度检查4砼施工5试体成型及养护6砼允许偏差检查六基础验收质检站七竣工
17、验收质检站现场质量作业计划项目工程名称:液化空气(临汾)有限公司工业气体工程罐区基础施工单位:中石化建工程建设有限公司序号检 查 点职责分工:责任者关联者技术员质检员材料员施工员一测绘1 建筑物定位放线,抄平2建筑物沉降观测二土方工程1坑,槽边坡2坑,槽边坡尺寸及标高3验槽(土质)4填方密实度(土质)三模板工程1模板及支撑刚度稳定性检查2预埋件(预埋螺栓)位置尺寸3模板的允许偏差检查4模板拆除四钢筋工程1钢筋、焊条材质(品种规格)2钢筋连接性能质量验收3钢筋制作允许偏差检查4钢筋绑扎允许偏差检查五砼工程1原材料规格及质量2核对配比及浇灌通知单3坍落度检查4砼施工5试体成型及养护6砼允许偏差检查
18、4.5.质量控制4.5.1. 施工组织设计审批制度施工组织设计、施工方案必须各级审批并按审批意见进行完善,并经液空同意后方可施工。4.5.2. 技术复核、隐蔽工程验收制度4.5.2.1技术复核一般在施工作业措施中编制复核计划,明确复核内容、部位、复核人员及复核办法。4.5.2.2 一般建筑工程技术复核内容如下: 分部分项主要内容建筑物位置测量定位的轴线标高基础及结构基础土质、位置、尺寸、标高模板尺寸、标高、预埋件规格及预留孔位置钢筋及型钢规格、尺寸、数量、材质砼外观尺寸、标高、强度总图土质、位置、尺寸、标高、工程做法4.5.2.3 技术复核结果应填写相应的数据、归档,隐蔽工程均应请相应部门的人
19、员验收,并在隐蔽工程验收记录上签字归档。4.5.3 砂浆及砼的配合与强度试验管理制度4.5.3.1 土建工程师负责砼、砂浆强度的评定。4.5.3.2 工长负责级配级申请的复核,签发配合比通知单。4.5.3.3 技术部门的试验员负责试块的填表工作。4.5.3.4 根据图纸和设计规范对砼进行测试。4.5.3.5 根据当地主管的质检站和其它相关的中国法规的要求对砼进行测试。4.5.3.6 砼试块要经过指定的实验室测试。4.5.4 施工阶段“砼浇灌”控制4.5.4.1砼浇灌必须严格按砼浇灌通知制度执行签发前的检查及报批工作。4.5.4.2 工长填写“砼浇灌通知”的申请书,土建工程师负责签发前的检查及报
20、批工作。4.5.4.3 “砼浇灌通知”经业主/MWP现场代表批准。4.5.4.4砼浇灌前的准备工作。4.5.4.4.1 模板工程刚度、强度、稳定性检查。4.5.4.4.2 钢筋工程、钢筋的绑扎、几何尺寸、下料长度、搭接长度、接头处理、弯钩的尺寸均符合设计图纸及验收规范。4.5.4.4.3 技术数据、相关的技术数据要填写。4.5.4.4.4 安全工作、施工范围的安全工作落实。 4.5.4.4.5 人员及材料、施工人员、施工机具、施工材料准备完毕。4.5.5 工程质量评定及验收4.5.5.1 分项工程的质量评定:分项工程施工过程中由技术人员填写,有关作业人员签字,监理审批。4.5.5.2分部工程的
21、质量评定:分部工程的质量评定由土建工程师按分项工程统计做出评定并填写,报监理、设计、液空代表审批。4.5.5.3工程竣工验收:工程完工后,向液空代表提交二份竣工图原件,三份竣工图及三套技术档,并向监理、液代表及质检站提出竣工验收。4.5.6 须依据“质量记录控制程序”实施质量记录的标识收集编目、借阅、归档及贮存、保管和处理,以便存取,防止损失、丢失。4.6培训按照公司“培训实施程序”对所有从事与质量有关人员进行培训,以保证其能胜任所从事的工作。4.7 工程质量奖惩制度4.7. 必须培训职工“以我为主人翁”的责任感,进行全面质量管理和追踪管理。4.7.2 在工程施工中对于违反操作规程,不按照施工
22、图纸及国家有关规范规程,项目经理要给其行政处罚。处罚的形式包括停工整顿,经济处罚或开除等。4.7.3 在施工中对按设计图纸及国家有关规范规程施工,施工单项工程达到100%合格的人员机构,项目经理有权对其表扬及经济奖励。4.7.4 项目部定期日检、周检、月检,以此为根据进行表彰或处罚。4.8 服务所有合同要求的服务、质量回访、保修工作要按合同的规定的要求让业主/MWP满意。4.9 . 质量标准基础工程施工及验收规范GB50202-2002土木工程施工及验收规范GB50203-2002混凝土工程施工及验收规范GB50204-20024.10 项目检测实验计划编号检测项目名称检测名称备注1钢筋抗拉强
23、度、弯曲强度、伸长率 2水泥抗压强度、安定性 3砂、石级配、含泥量5砼试块抗压强度6土壤干容重、密实度 7砼配合比 各材料用量及各种材料单项实验 4.11成品保护的措施 所有的分项分部工程完成后,下一工序施工时,均采取交接手续,并应采取措施后方可施工,撤出时组织专人进行验收 ,对于损坏部份,责令其进行修复,否则将给予罚款,以增加施工人员成品保护意识。合理安排工序,尽量减少交叉作业造成的成品破坏。重点部位的成品保护可有专人看护。4.11.1模板工程的成品保护措施4.11.1.1拆模时不得用大锤砸或用撬棍硬撬,以免损坏模板边框,损伤砼表面和棱角。4.11.1.2模板安全拆除以后,必须进行清理,涂刷
24、脱模剂,分类堆放。4.11.1.3在模板面进行钢筋焊接工作时,必须用薄钢板隔离。4.11.1.4拆除的模板如发现脱焊、变形等时应及时修理。4.11.1.5需组拼的木模板要有存放场地,场地要平整夯实,模板平放时,要用木方进行架立,立放时要搭设分类模板架,模板与地接触时要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放重物。4.11.1.6工作面已安装完毕的墙、柱模板,不准在吊装其它模板时碰撞,工作面已安装完毕的平面模板,不可做临时堆料和作业成绩平台,以保证支架的稳定,防止平面模板标高和平整度产生偏差。4.11.1.7所有安装固定好的螺栓、丝扣部位均应将抹凡士林油产用塑料管或帽扣
25、牢。4.11.2钢筋工程的成品保护措施4.11.2.1钢筋加工后,分钢筋型号,绑扎部位分类堆放,并做标记,堆放场地应清理干净,做好排水工作,钢筋应堆放在垫木或砌好的砖土墩上。4.11.2.2绑扎好的钢筋混凝土严禁人员走动,必要时可架设上人马道。4.11.2.3钢模板内面涂隔离剂时不要污染钢筋。4.11.2.4焊接成型钢筋的保护。焊接接头未冷却前,不得接触雨水和冰雪,不得污染钢筋。4.11.3.土方工程的成品保护4.11.3.1施工时应注意保护测量定位桩,轴线桩和水准点桩,防止碰撞位移。4.11.3.2.挖好的基坑四周应作好排水设施,防止受水浸泡。4.11.3.3.机械开挖过程中应预留10厚土层
26、不挖,而采用人工清底,以防地基土扰动。4.11.4砼工程的成品保护措施4.11.4.1.已浇筑的砼表面要加以保护,必须在砼强度达到7.5Mpa以后方准在砼表面上进行操作及安装结构用的支架和模板。4.11.4.2.砼的拆模时间必须在砼强度达到规范规定的要求强度后方可拆除。五、 施工机械施工机械配备计划序号机械或设备名称产地规格数量功率机械来源1挖掘机日本W-1001租用2卡车5t2租用3装载机ZL-301租用4钢筋切断机国产QJ-115.5KW自有5钢筋弯钩机国产MJ10413KW自有6打夯机国产HW-3221.5KW自有7插入式振捣器国产ZX6-531.1KW自有8平板式振捣器国产11.1KW
27、自有9钢筋调直机国产15.5kw自有10木工盘锯国产QJ4013KW自有11水准仪国产S31自有12全站仪国产NTS-3521自有13焊条烘干箱国产350-40013KW自有14砼汽泵1外租六、 施工人员项目/工种按工程施工月份劳动力情况4月份5月份6月份备注木工151520钢筋工152525砼工101010电焊工222架工101015辅工254040管理人员总数122020人力计划详见下表七、施工进度见总施工进度计划附件A八、总平面图见附图九、安全保证措施1、坚决贯彻执行“安全第一、预防为主”的安全生产方针,杜绝重大伤亡事故、机械事故、火灾事故,轻伤事故频率控制在2.5以下。2、 立以项目经
28、理为首的安全保证体系,设质量安全监督科,配备有丰富安全施工管理经验的专职安全员,强化安全施工管理。安全保证体系机构图见附录十。3、 立一系列的安全生产管理制度,如安全生产例会制度,安全生产检查制度,安全生产奖罚制度等,指导施工生产按要求进行。并经常性地开展对施工人员的安全教育,各分部、分项工程开工前要进行安全技术交底,并作书面记录。4、 进入施工现场的所有施工人员均要接受安全生产教育,签订安全生产责任书。现场所有施工人员须配戴安全帽,高处作业系安全带。5、 施工现场要设立各种防护设施及安全标志。6、 进入施工现场的所有机械设备均经检修保养合格,严禁带故障和隐患的机械设备进入施工现场或投入使用。
29、对吊装机具须经安全检查认可后方能投入使用。7、 所有机械设备设专人管理,按机械安全规程操作,并定期维护检修。传动部位和危险部位须设防护装置,各种安全装置必须安全完好。8、 施工现场、仓库须配备足够的消防设施,施工场地严禁吸烟。9、 加强用电安全管理,施工用电严格按批准后临时施工方案进行,遵循“三级配电,两级保护”的原则。现场设专职维修电工2名,专门负责现场用电安全管理。10、 经常性地开展安全生产检查、评比工作,做到警钟长鸣,把事故隐患消灭在萌芽状态之中,争创安全生产标准化工地。11、 现场十、工作危险性分析JOB STEPS工作步骤HAZARDS危险HAZARDS ELIMINATION危险
30、排除方法电气焊切割打磨可能出现的电击、烧伤、飞溅、打击等伤害1、 执行液空的安全程序2、 严格操作规程3、 持证上岗、专业作业4、 班前教育5、 作业场地的清理6、 保持作业设备的完好7、 危险领域专人看守8、 强化个人正确的劳保9、 文明施工10、 作业后清场脚手架施工坠落等意外伤害1、执行液空的安全程序2、严格操作规程3、持证上岗、专业作业4、技术交底5、看护人清场6、班前教育7、正确使用劳保用品8、文明施工9、使用合格的材料挖掘作业地下设施、坍塌、机械伤人1、 班前教育2、 开挖区域警戒,禁止非工作人员进入3、 土方离坑边一定的距离堆放4、 地下设施由业主派专人指认5、 危险区域由专人开
31、挖6、 机械操作持证上岗7、 发现不明管线等及时汇报,并注意保护8、 专人监护9、 地下带电线停电施工 安全组织机构图项目经理:付宏伟安全经理:陈兴志现场经理:马会双防火员:杜玉鹏安全工程师陈兴志工长:刘占柱各专业施工队下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如
32、下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本
33、职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在
34、上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开
35、展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了
36、许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团
37、结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相
38、关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,
39、尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟
40、出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的
41、目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们的工作将更加繁重,要求也更高,需掌握的知识也更高更广。
