收藏 分销(赏)

基坑支护降水施工方案.doc

上传人:胜**** 文档编号:809398 上传时间:2024-03-23 格式:DOC 页数:21 大小:198KB
下载 相关 举报
基坑支护降水施工方案.doc_第1页
第1页 / 共21页
基坑支护降水施工方案.doc_第2页
第2页 / 共21页
基坑支护降水施工方案.doc_第3页
第3页 / 共21页
基坑支护降水施工方案.doc_第4页
第4页 / 共21页
基坑支护降水施工方案.doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

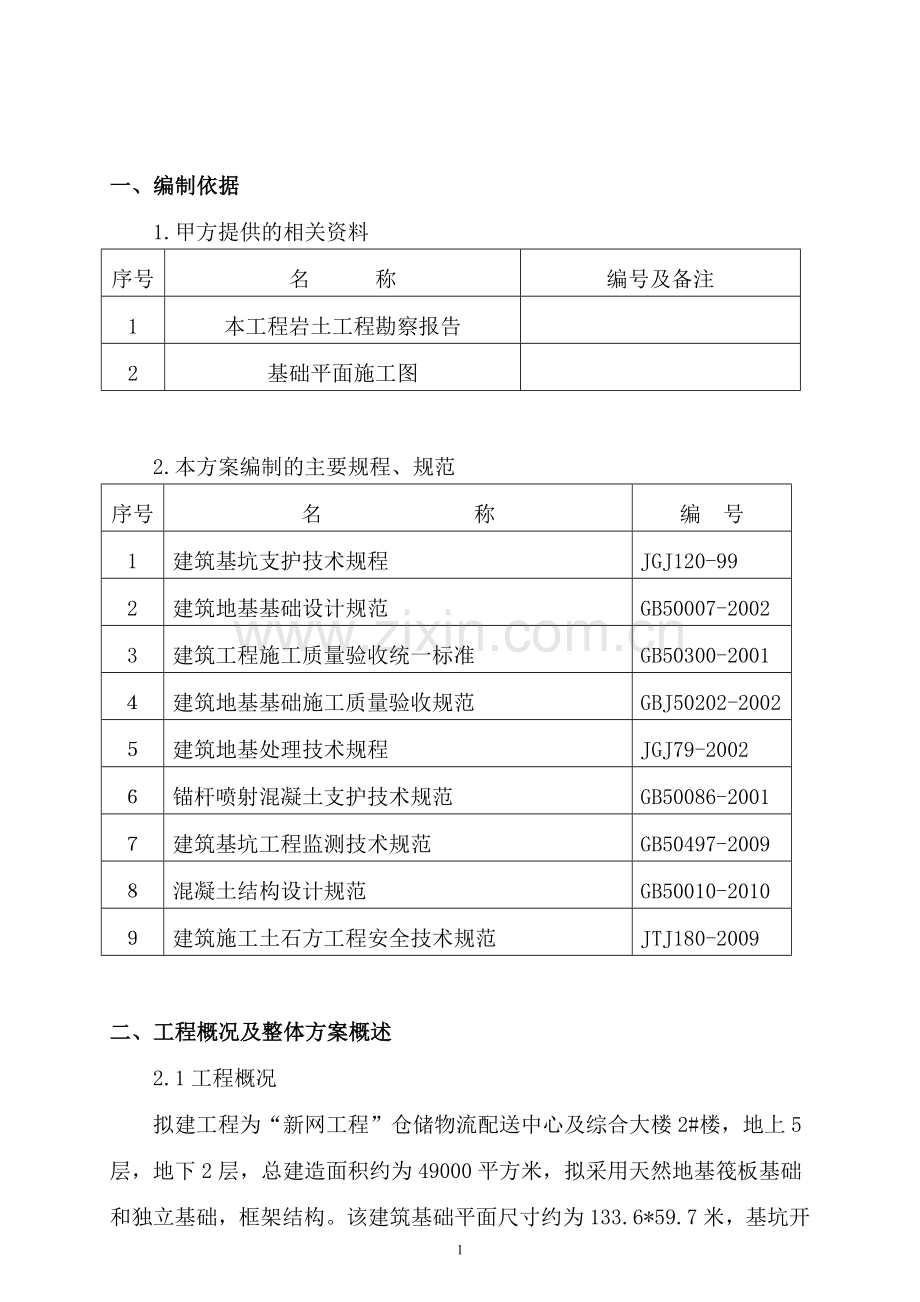

1、 新乡市棉麻公司“新网工程”仓储物流配送中心及综合大厦2#楼工程基坑支护专项施工方案河南省第二建设集团有限公司基础、钢结构施工分公司二一二年七月一、编制依据1.甲方提供的相关资料序号名称编号及备注1本工程岩土工程勘察报告2基础平面施工图2.本方案编制的主要规程、规范序号名称编号1建筑基坑支护技术规程JGJ120-992建筑地基基础设计规范GB50007-20023建筑工程施工质量验收统一标准GB50300-2001建筑地基基础施工质量验收规范GBJ50202-2002建筑地基处理技术规程JGJ79-2002锚杆喷射混凝土支护技术规范GB50086-2001建筑基坑工程监测技术规范GB50497

2、-2009混凝土结构设计规范GB50010-2010建筑施工土石方工程安全技术规范JTJ180-2009二、工程概况及整体方案概述2.1工程概况拟建工程为“新网工程”仓储物流配送中心及综合大楼2#楼,地上5层,地下2层,总建造面积约为49000平方米,拟采用天然地基筏板基础和独立基础,框架结构。该建筑基础平面尺寸约为133.6*59.7米,基坑开挖深度约为8.6米,局部约为10米。2.2水文地质及工程地质概况2.2.1场区施工影响深度范围内的地层及工程特性:详见岩土工程勘察报告。2.2.2水文地质条件:依据新岩土工程勘察报告本场地地下水属孔隙水,勘察时测得的地下初见水位埋深8.9m左右,稳定水

3、位埋深7.2m,水位年变幅2.0m左右,基坑开挖深度约为8.6m,因此基坑设计和施工需考虑降水。2.3基坑支护、降水整体方案概述本工程的实际开挖深度在8.6m左右,根据现场的情况,四侧均有无大放坡空间,综合安全、工期及经济等因素,因此本工程基坑采用土钉墙支护形式。三、基坑支护设计3.1支护设计分析及选择3.1.1护坡设计原则基坑支护的设计原则为“技术先进、经济合理、安全可靠”,从而确保基坑开挖过程及结构施工期间边坡稳定以及周边建筑、道路的安全。3.1.2护坡设计的指导思想与其它科学领域不同,由于土体结构的复杂性,其诸多计算模型、受力机理目前还存在较大的争议,因此岩土工程设计的指导思想为概念性设

4、计,概念性设计的形成归根于大量工程的成功经验的总结,各种理论计算结果是基于概念性设计基础之上的有力补充。3.1.3护坡方案的选择本工程的开挖深度8.6m,根据现场情况采取1:0.4坡率,五排土钉支护。3.2基坑支护设计3.2.1土钉墙支护原理土钉支护是从坑道喷锚支护发展起来的一种柔性支护,其基本原理为“新奥法”,通过密布的压浆土钉,从本质上改变加固区原状土的土体力学性质,形成“加固区”从而抵抗侧向土的压力。土钉施工随挖随支,及时封闭开挖面,使得由于开挖引起的土层应力释放得到控制,约束边坡位移的发展。同时土钉体也具有类似锚杆的作用,将不稳定的土压力引入深处稳定的土层中,通过稳定土层中的锚固力来平

5、衡不稳定的土压力。3.2.2本工程支护方案(1)支护方案设计参数:1-1剖面(四侧均采用同一种支护形式)序号类别设计数值1基坑开挖深度8.6m,坡顶考虑均布荷载30Kpa2土钉墙坡率1:0.43面层钢筋6.5300钢筋网4土钉加强筋110加强筋,菱形布置5成孔直径100mm6砼面层厚度100mm,强度C207水泥净浆水灰比0.58面层砼配合比实验室出具配合比报告设计方案:位置土钉长度竖向间距横向间距钢筋直径角度第一道7m1.5 m1.5m12010第二道9m1.5 m1.5m12010第三道8m1.5 m1.5m12010第四道7m1.5m1.5m12010第五道6m1.5m1.5m12010

6、四、施工部署及工期安排4.1总体施工顺序降水施工及降水运行土钉墙分步至槽底分步支护清底结构施工4.2工程管理目标(含质量、工期与安全文明)1、质量管理目标符合国家现行质量验收规范,质量达到合格标准。2、工期管理目标尽快进行降水、支护工作,充分为结构施工创造工作面,确保整个工程按合同工期如期完成。3、安全文明施工目标文明施工,杜绝人身伤亡事故发生,争创省级安全文明示范功底。4.3项目施工组织机构工程项目部控制和协调本工程的施工管理。形成以项目经理负责制为中心,以合同管理和成本控制为主要内容,以科学的系统管理和先进技术为手段的管理机制。同时,项目部在集团公司领导下充分发挥企业的整体优势,高效地组织

7、和优化公司及社会生产要素。严格按照以ISO9001模式标准建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机辅助管理相结合的科学化管理体制,实现公司的质量方针和质量目标。4.4本工程投入的机械设备 1、测量设备设备名称设备型号数量水准仪DS321全站仪NTS-35212、土钉墙施工机械设备设备名称设备型号数量砼喷射泵PZ-51台空压机13m31台注浆设备UBL-31套搅拌机YE71套3、钢筋加工机械设备设备名称设备型号数量钢筋调直机CT40/141台电焊机BX-3003台钢筋切割机GJ51-321台五、专项施工方案5.1土钉墙施工5.1.1土钉墙施工工艺流程土方开挖修边

8、坡土钉成孔安放土钉注浆绑扎钢筋网土钉同加强筋焊接加垫块设喷射砼厚度控制标志喷射砼养护5.1.2砼钉墙施工要点序号施工工艺施工要点1测量放线根据基坑支护方案测量放出开挖线,用白石灰撒在现场。2开挖工作面,修整边坡基坑边坡应分段分层开挖,采用反铲挖土机,预留10cm20cm人工修坡,开挖深度在土钉孔位下50cm,边开挖边人工修整边坡。人工修整坡时,坡面不平整,坡面不平整度20mm3土钉成孔土钉采用人工洛阳铲成孔。成孔直径100mm,倾角位10。成孔前,在设计孔位处作显著标志,以免钻孔时错位。4钢筋安设钻孔完毕后,应立即将钢筋体和灌浆灌(1根20塑料管)同时插入孔底。土钉使用前应调直、除锈,钢筋长度

9、不够时,可采用搭接焊工艺加长;位保证钢筋杆体位于成孔的中心,在钢筋杆体上焊接3根对称的“V”型6.5的钢筋作为支架,沿钢筋方向均匀布置,间距2m。水泥采用P.C32.5复合水泥,注浆材料宜用1:0.5的水泥净浆。在注浆前,注浆管应插至距孔底250500mm。将搅拌好的水泥浆注入钻孔底部,自孔底向外灌注。5土钉墙钢筋网施工钢筋网与坡面间隙大于20(采用已预制好的垫块控制),钢筋网应与土钉和加强筋联接牢固,保证喷射砼时钢筋不晃动。钢筋为6.5300300,网片之间采用绑扎搭接,搭接长度不小于200mm(坡面上下段钢筋网搭接长度应大于300mm)。6喷射混凝土喷射砼应分段分片依次进行,同一分段内喷射

10、顺序应自下而上,一次喷射厚度为30mm50mm,喷射时,喷头与受喷面应垂直,宜保持0.6m1.0m的距离,喷射人员应控制好水灰比,保持砼表面平整、湿润光泽,无干斑或流淌现象。本工程面临冬季施工,喷射砼终凝2h后,应覆盖草帘被保温养护(在喷射混凝土前将喷射砼厚度控制标志钢筋棍加长,可以兼做悬挂草帘被挂件),养护时间依气温环境条件,确定为1d2d。喷射混凝土强度等级不低于C20。7排水措施为防止土钉墙内有局部渗水,坡顶向外反500mm作为散水面,倾角向坡外,防止地表水流向基坑。如滞水较大,可在坡脚设置临时集水坑,等水沉淀后二次利用或用泵抽处基坑外。8土钉养护土钉支护施工规范上部土钉达到设计强度的7

11、0之后,方可以开挖下步土层。根据本工程情况,需在水泥浆及拌合料中掺加早强剂等外加剂。六、质量目标、方针及质量验收标准6.1质量标准质量标准:合格6.2质量方针我们的质量方针是“建精品工程,树良好信誉,持续地改进,赢顾客满意”。在公司质量方针指导下,将运用先进的技术、科学管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。根据ISO9001质量标准的要求建立文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量设计方案、监督上工序、保证本工序、服务下工序”和QC质量管理活动。强化了质量监测与质量验收专业系统,全面推行了标

12、准化管理,健全了质量管理基础工作,使企业对质量综合保证能力显著提高。6.3质量保证体系根据项目管理的需要,建立、健全项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。项目部全体管理人员及配属队伍将强化质量意识和质量职能;推行责任工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、各专业配属队伍,项目质量目标通过各个方面严谨的管理予以实现。通过明确分工,密切协调与配合,使工程质量得到有效的控制。建立由项目经理领导,现场经理、技术负责人中间控制,专业责任工程师检查的三级管理系统,形成项目经理到各工地方、专业配属队伍的质

13、量管理网络。6.4质量保证程序方案保证方案 经审批方可实施 实施中优化总结 人员素质保证人员 基本要素质量 执行岗位责任制产品质量保证 原材质量保证材料 原材半成品检验 技术资料保证操作过程保证操作 按工艺标准要求 熟悉图纸机具保证机具 监测合格方可使用 周检维修保养6.5过程质量执行程序进入下道工序业主及监理检查认可质量责任工程师复检质量责任工程师处验三工序操作技术交底审批方 案 不合格 不合格 不合格 不合格 6.6分项工程施工质量检验标准土钉墙施工质量检验表项序检查项目允许偏差或允许值检查方法主控项目1土钉长度30mm用钢尺量一般项目1土钉位置100mm用钢尺量2钻孔倾斜度1测钻孔倾角3

14、注浆量大于理论量检查计量数据4土钉墙面厚度10mm用钢尺量5墙体强度设计要求试样送检 七、安全文明施工措施7.1 安全管理目标安全管理方针:安全第一、预防为主。安全生产目标:确保无重大工伤事故,杜绝死亡事故,轻伤事故频率控制在千分之三以内;不发生重大机械事故、火灾事故、急性中毒事故。7.2 安全施工保证措施7.2.1安全保证体系以项目经理为首,由安全、工程、技术、质量、安装、行政和基层专职安全员等各方面的管理人员组成安全保证体系,建立项目经理部安全工作委员会,领导和组织实施安全工作。7.2.2安全管理重点在每个大的施工阶段开始之前,分析该阶段的施工条件、施工特点、施工方法、预测施工安全难点和事

15、故隐患,确定管理点和预防控制措施: 在土方施工阶段,基坑护坡的防塌是难点,除了要有科学的计算依据,良好的施工质量外,还应派专人进行位移监测,并做出切实可靠的安全程度评估。现场所有电气设备均作漏电保护装置,配电线采用三相五线制。施工中应定期检查电源线路和设备的电器部件,确保用电安全。基坑边用架杆搭设1.5米高防护围栏。已挖完的基槽,在雨后 要仔细观察土壤情况,如发现有裂缝、鼓包、滑动等现象,要及时排除险情后方可施工。工人上下基坑要走人行安全通道。喷射砼施工作业中,要经常检查出料弯头、输料管、管路接头等有无磨薄、击穿或松脱现象,发现问题,应及时解决。喷射作业中处理堵管时,应将输料管顺直,必须紧按喷

16、头,严禁喷头随意摆动,以避免伤人,并且疏通管路的工作风压不得超过0.4Mpa.处理机械故障时,应必须先使设备断电、停风。向施工设备送电、送风前,应通知相关人员。喷射第一步混凝土前,应在坡顶设置有效防护措施,避免喷射砼中的石子飞出施工区域,打坏周边建筑的玻璃等。 非操作人员不得进入正进行施工的作业区。施工中,喷头和注浆管前严禁站人。喷射混凝土作业人员工作时,宜采用防尘口罩、防尘帽等防护用品。移动式空气压缩机停置后,应保持水平,轮胎应楔紧,且半径15米以内不得进行焊接或热加工作业。 移动式空气压缩机拖运前应检查行走装置的紧固、润滑等情况,拖运速度不得超过20Km/h。使用压缩空气吹洗零件时,严禁将

17、风口对准人体或其他设备。7.2.3安全管理措施 开工前各级施工管理人员要建立和完善安全管理体系、制度和三级安全技术交底。严格执行国家及菏泽市有关施工现场安全管理条例及办法。 制订施工现场安全防护基本标准,各类施工机械和设备的安全防护标准,施工现场消防工作管理标准等。 建立严格的安全教育制度,坚持入场教育、坚持每周按班组召开安全工作教育研讨会,增强安全意识,使安全工作落到广大群众基础上。编制安全措施,设计和购置安全设施。 强化安全法制观念,严格执行安全工作文字交底,双方认可,坚持特殊工种持安全操作证上岗制度等。进入施工现场人员要带好安全帽,加强施工管理人员的安全考核,增强安全意识,避免违章指挥。

18、7.3文明施工措施 本工程施工机械较多,施工方法较复杂,我们将力争做到文明施工。 合理进行施工现场的平面布置,做到计划用料,使现场材料堆放降到最低值,保证场内道路畅通。 合理安排作业时间,采用低噪音施工机械设备,减少噪音扰民。 夜间灯具集中照射,避免灯光扰民。 所有施工人员应保持现场卫生,生产及生活垃圾均装入运土车带走,不得随处抛撒。 工人宿舍专人或轮流卫生值日,确保室内外整洁、卫生,工地厕所派专人定期打扫。 基坑开挖时,如发现有文物、古迹遗址或化石等,应立即报请有关部门处理后,方可继续施工。八、环境保护措施依据ISO14001环境管理标准,建立环境管理体系,制定环境方针、环境目标和环境指标,

19、配备相应的资源,遵守法规,预防污染,节能减废,力争达到施工与环境的和谐。根据公司的环境管理体系,项目经理部建立环境保护组织机构,明确各岗位的职责和权限,水污染、废弃物等。九、雨冬季施工措施9.1雨季施工措施1、土钉成孔作业时搭设临时雨棚,并保证施工作业场地内无积水。2、钢筋加工区搭设防水棚,并保证所有机械设备在干燥状态下工作。3、微型桩注浆与浇筑施工人员穿好雨衣雨靴,在注浆池旁搭设临时雨棚。4、锚杆、土钉注浆施工人员穿好雨衣雨靴,在注浆池旁搭设临时雨棚。 5、做好现场排水系统,将地面雨水及时排出施工现场外,并安排好抽水设备,防止坑内积水。6、 场地要平整且硬化,在基坑四周砌筑挡水墙,防止雨水流

20、入坑内。 7、维护场内的运输道路,修设路旁排水沟及场内排水沟,做到有组织排水,以保证水流畅通,雨后不滑、不陷、不存水。 8、所有机械要搭设防水棚,机电设备采取防雨、防淹措施,非专业人员不准乱动机电设备,做到安全可靠。 9、及时收集天气预报信息,尽量避免下雨时造成施工损失。10、雨前所有库房、办公室、宿舍等均需全面检查,做好防雨工作。11、雨期施工期间必须派专人昼夜值班,并准备好抢险材料和人力,时刻准备排除险情。12、雨后对用电设备及电线、电杆做全面检查,发现问题及时处理。9.2冬季施工措施根据“建筑工程冬期施工规程”(JGJ104-97)的规定室外日平均气温连续5天稳定低于5即进入冬期施工;当

21、室外日平均气温连续5天稳定高于5 时解除冬期施工。起止日期可经实测确定。 1、材料部门应根据冬施工进度提前做好准备,确保冬施所需要的材料、设备按时进场;劳务部门应作好冬施人员安排,并同工程、安全部门对特殊工种如测温工等进行安全培训、考核;工程部门负责实施作好现场冬施准备工作。 2、机务人员和施工用电管理人员对各种机械设备,用电设备、线路进行检查、维修、保养,保证冬施正常进行。 3、设施保温:现场消防、施工、生活临时用水外露水管等均用岩棉保温材料包裹外缠塑料布保护保温; 4、排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象。 5、加

22、强冬季安全工作,作好防滑、防冻工作。脚手架、上人马道采取铺洒砂或炉渣等防滑措施,霜雪天后及时清扫,严防高空坠落。保证冬期施工顺利贯彻实施。 6、加强冬期施工消防管理,可燃、易燃材料存放地点远离火源,现场严禁明火取暖。 7、土钉注浆体为水泥净浆,浆体制备主要为水泥、水。当室外温度低于5摄氏度时,锚杆注浆体施工采用加入LJ112B型混凝土防冻剂(在0以上的低温条件下,掺量为水泥用量的3%,温度在0-10气温条件下,掺量为水泥用量的4%),提高混凝剂土的早期强度。8、喷射混凝土用料为现场搅拌混凝土,喷射混凝土工艺特点为后端设备内干料搅拌,前端与高压水混合搅拌。根据这一特点冬季施工时可采用加热棒加热至

23、40度再泵送的办法提高混凝土温度。在料场区域搭设可移动暖棚,以提高施工所用材料的温度。9、根据已上情况本工程可采用喷砼施工时在白天温度高时进行施工,当温度过低时,在提高混凝土喷射温度的同时,加入LJ112B型混凝土防冻剂(在0以上的低温条件下,掺量为水泥用量的3%,温度在0-10气温条件下,掺量为水泥用量的4%)。提高混凝土的抗冻性,早强性。10、混凝土的养生条件提高,采用在喷射完的混凝土表面覆盖塑料薄膜保温隔层,以减少热量损失,保证混凝土养生温度。11、在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的润滑油;对使用防冻液的机械设备确保

24、防冻液符合当地防冻要求;未使用防冻液的机械设备要采取相应的防冻措施(采取停机后排放冷却水或进入暖棚车间内)12、施工现场严禁使用裸线。电线铺设要防砸、防碾压,防止电线冻结在冰雪之中。大风雪后,应对供电线路进行检查,防止断线造成触电事故。 十、边坡支护紧急情况应急措施对基坑位移定时进行监测(每日不少于一次),及时了解和掌握基坑情况。经常检查现场基坑周边管道排水情况,保证基坑周边雨水及下水管线排水畅通。加强基坑边的荷载控制,基坑周边2m内不得堆土、堆料、停置机具。及时收听天气预报,加强雨天情况的跟踪报道,雨天对基坑边坡用塑料薄膜进行覆盖,并且及时排除基坑内的积水,以防大风、暴雨袭击造成不必要的损失

25、。若发生坍塌事故,由项目应急救援指挥部及时调动应急救援小组人员赶到塌方,第一时间辨明坍塌有无人员被掩埋、坍塌是否还有继续发展趋势等情况,并采取相应的挖掘抢险营救、联系附近医疗救援机构和专业抢险机构、设置坍塌危险区域隔离带等抢险措施。并注意保护现场以及抢险小组车成员的安全,防止危害扩大。一旦发现基坑某部位出现裂缝等险情时及时在基坑内设置警戒区,防止人员靠近,同时将出现险情部位基坑上口10m半径范围内的人员、材料、机具立即撤走。若发生坍塌事故后,立即组织专家进场勘查,提出抢险及补救方案,采取有针对性的处置措施。重点做好土钉墙面板施工质量控制。严格检查土钉与面板钢筋网、加强筋的焊接,保证L型弯头焊接

26、质量。基坑支护几种常见突发情况处理技术措施:1、土钉墙成孔过程中因遇地下水而缩颈、塌孔现象,可采取如下方法之一解决:成孔后立即下土钉并立刻注浆。已缩颈的土钉孔应二次成孔以保证孔径;若成孔无法保证孔径,应在相邻处补孔。若现场地层情况与原勘察报告有较大出入,缩颈、塌孔严重而无法用洛阳铲成孔,应及时与设计人员协商。可采用钢管花管作土钉入土体并灌注水泥浆,或采用锚杆机成孔。当周边地下管线距基坑较近(小于2m),管线埋置范围较大时,可采用加长、加密土钉支护措施。当管线自身高度小于1.4m,采用喷锚支护时上下土钉应错开管沟位置。2、基坑开挖过程中因土质较松散发生局部土体不稳定可采用的方法有:视土质情况减小

27、土方开挖深度。在土方开挖后立即喷射一层40mm厚砂浆或混凝土,再进行土钉施工。若不稳定土体已塌落,视塌落土体大小用编织袋或草袋等物体装土填充密实后,挂钢筋网或进行压力注浆,再进行下一步工序施工。 3、施工中边坡出水而影响坡体稳定时可采取下列处理方法: 首先与建设单位密切配合,了解施工场区周边地下管线(上、下水、污水、雨水及消防等)是否有渗漏现象,及时切断水源并进行补漏和堵截。 可采取在边坡设置导流花管的方法将土体中水导出,基槽内设置盲沟和集水井,用水泵将水尽快排出基槽。增加边坡监测次数,做好记录并及时上报。 4、边坡水平位移发生突变,底面产生较大裂缝,位移未有收敛迹象时采取如下处理措施:立即封

28、锁该区路面,禁止各种车辆及无关人员通行;及时通知设计人员到场。尽快采取坡后卸荷,坡脚堆土压重或内支撑等方法减缓边坡位移。缩短边坡监测周期,同时尽快分析事故原因,找出最有效的解决方案避免事故继续恶化,保证工程顺利进行。 十一、图纸及计算书下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培

29、养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,

30、你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些

31、年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 20

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
