收藏 分销(赏)

总涵洞施工作业指导书.doc

上传人:可**** 文档编号:809125 上传时间:2024-03-23 格式:DOC 页数:11 大小:95.50KB
下载 相关 举报

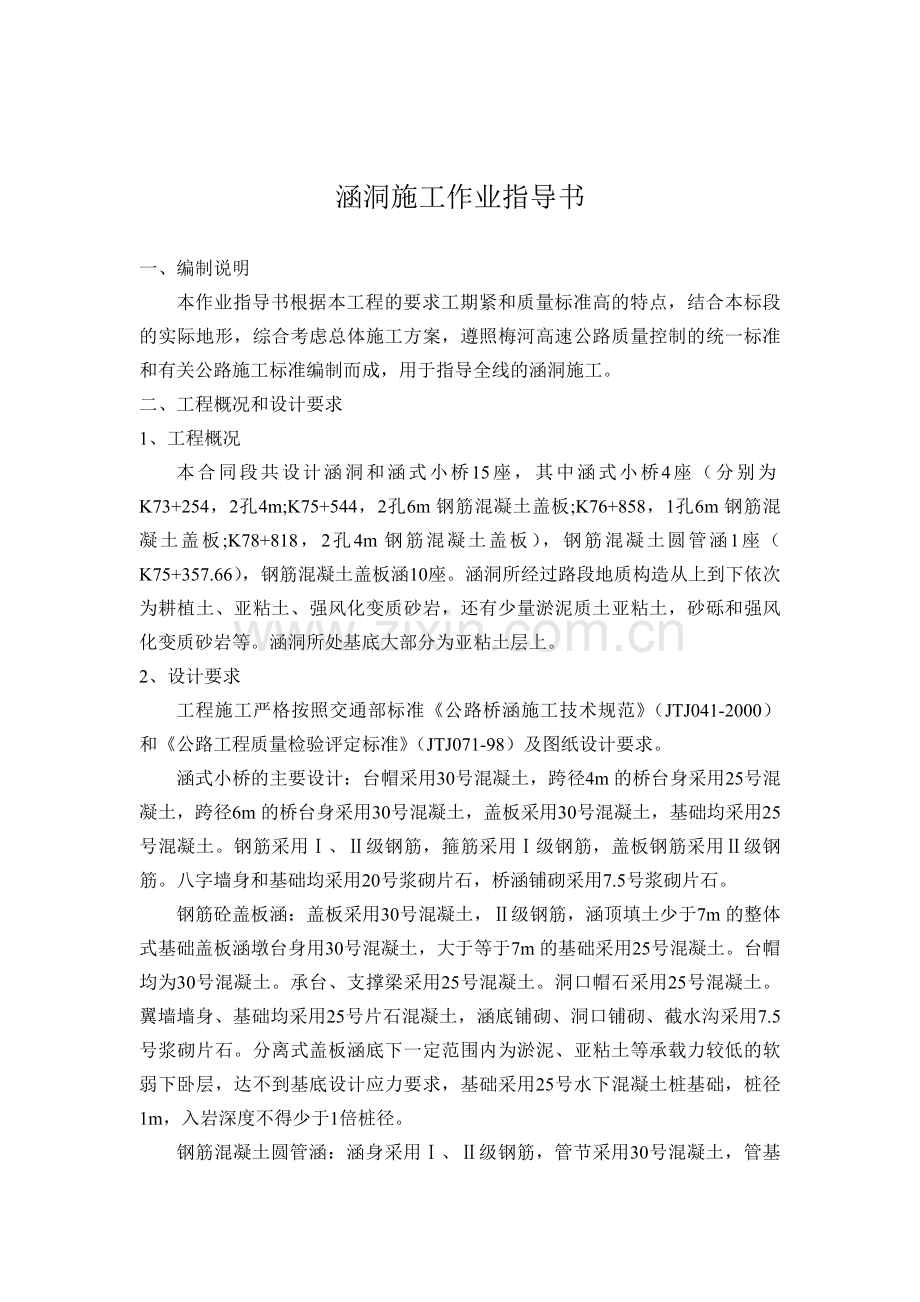

总涵洞施工作业指导书.doc_第1页
第1页 / 共11页
总涵洞施工作业指导书.doc_第2页
第2页 / 共11页
总涵洞施工作业指导书.doc_第3页
第3页 / 共11页
总涵洞施工作业指导书.doc_第4页
第4页 / 共11页
总涵洞施工作业指导书.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、涵洞施工作业指导书编 制: 审 核: 审 定: 中铁十四局集团梅河高速公路十一标项目指挥部2003年9月30日涵洞施工作业指导书一、编制说明本作业指导书根据本工程的要求工期紧和质量标准高的特点,结合本标段的实际地形,综合考虑总体施工方案,遵照梅河高速公路质量控制的统一标准和有关公路施工标准编制而成,用于指导全线的涵洞施工。二、工程概况和设计要求1、 工程概况本合同段共设计涵洞和涵式小桥15座,其中涵式小桥4座(分别为K73+254,2孔4m;K75+544,2孔6m钢筋混凝土盖板;K76+858,1孔6m钢筋混凝土盖板;K78+818,2孔4m钢筋混凝土盖板),钢筋混凝土圆管涵1座(K75+3

2、57.66),钢筋混凝土盖板涵10座。涵洞所经过路段地质构造从上到下依次为耕植土、亚粘土、强风化变质砂岩,还有少量淤泥质土亚粘土,砂砾和强风化变质砂岩等。涵洞所处基底大部分为亚粘土层上。2、 设计要求工程施工严格按照交通部标准公路桥涵施工技术规范(JTJ041-2000)和公路工程质量检验评定标准(JTJ071-98)及图纸设计要求。涵式小桥的主要设计:台帽采用30号混凝土,跨径4m的桥台身采用25号混凝土,跨径6m的桥台身采用30号混凝土,盖板采用30号混凝土,基础均采用25号混凝土。钢筋采用、级钢筋,箍筋采用级钢筋,盖板钢筋采用级钢筋。八字墙身和基础均采用20号浆砌片石,桥涵铺砌采用7.5

3、号浆砌片石。钢筋砼盖板涵:盖板采用30号混凝土,级钢筋,涵顶填土少于7m的整体式基础盖板涵墩台身用30号混凝土,大于等于7m的基础采用25号混凝土。台帽均为30号混凝土。承台、支撑梁采用25号混凝土。洞口帽石采用25号混凝土。翼墙墙身、基础均采用25号片石混凝土,涵底铺砌、洞口铺砌、截水沟采用7.5号浆砌片石。分离式盖板涵底下一定范围内为淤泥、亚粘土等承载力较低的软弱下卧层,达不到基底设计应力要求,基础采用25号水下混凝土桩基础,桩径1m,入岩深度不得少于1倍桩径。钢筋混凝土圆管涵:涵身采用、级钢筋,管节采用30号混凝土,管基础采用15号混凝土。洞口帽石、端墙墙身采用20号混凝土,端墙基础、翼

4、墙墙身采用20号片石混凝土,涵底铺砌、洞口铺砌、截水沟采用7.5号浆砌片石。三、施工布置与组织机构根据本工程施工进度的要求,各路基分公司必须安排具有丰富施工经验的队伍来施工涵洞工程。因为先期施工的4个涵洞(其中1个涵式小桥)为控制整个合同段总工期的关键工程,因此各施工队在施工时,必须配置专门的施工人员和施工技术员,试验及仪器设备及施工机械,建立健全的施工组织管理机构,以保证涵洞的顺利施工。各施工队必须配备的施工组织机构图如下:施工负责人技术保障机械设备保障维修保障运输保障质量保障测量保障试验保障四、主要施工设备及人员组织1、 机械设备配备每个涵洞开工前必须组织以下设备,方可开工:挖掘机1台,J

5、S250滚筒式搅拌机1台(配附件),运料车3台,装载机ZL-40一台,吊车1台,抽水机两台,振动棒若干。2、 人员组织施工队长1名,技术员1名,测试人员2名,试验员1名,其他人员根据现场需要再定。五、总体施工方案考虑到罗经大桥和跨205国道分离立交T梁的预制,经过多方考虑,决定先施工K77+500到K79+000段路基,但在该段路基中有3个盖板涵和1个涵式小桥,若要确保预制梁场能早日建成,这4个小桥涵必须首先修建。综合以上考虑,首先安排K77+526涵洞、K77+730.5和K78+533.5(有桩基)和K78+818的涵式小桥施工,为预制梁场的早日建成创造条件。六、主要施工方案1、 盖板涵和

6、涵式小桥(1)施工准备首先按照作业指导书的要求组织机械和人员进场,根据测量班交出的涵洞的中心的位置、方向和高程控制点,各施工队根据土质和现场的实际情况,先确定开挖方案。开挖之前,首先要做好基坑四周的防排水工作,疏通周边的排水渠道,由于涵洞都布置在山谷之内,必须开挖好分流排水沟,以防突发暴雨。(2)基坑开挖基坑的开挖以机械的开挖为主,人工为辅。基坑开挖的位置、尺寸和形状以设计图纸为主,根据土质选择合适的放坡坡率,基坑开挖时测量人员要及时测量。开挖到底面时,预留30cm的厚度,等基础准备施工时,改由人工开挖至设计标高。要确保开挖不破坏下卧层的结构,同时要在基槽开挖出排水沟和集水井,以及时排出基坑积

7、水,确保基槽干燥施工。(3)地基承载力检测基坑开挖的检测合格后,通知项目部负责涵洞施工的技术员协同试验室进行基坑承载力检测,本合同段涵洞的下卧层为亚粘土,承载力设计要求均在250Kpa-400Kpa内,经技术员和试验人员陪同监理检查合格后方可进入下一道工序。(4)砂砾垫层和换填砂砾在监理工程师检查地基承载力合格后,对上述4个小桥涵进行基底换填砂砾,换填砂砾分层填筑,每层换填深度不大于50cm,并应压实至表面不再下沉,即可判为密实状态,换填砂砾的厚度和级配均必须符合规范和设计图纸的要求。(5)混凝土基础的施工(a)模板的制作安装根据设计图纸的要求,基础施工模板尺寸可按照图纸尺寸进行定做,根据业主

8、要求,涵洞模板均应为组合钢模板,每块的长度为2m,高度根据基础的高度而变化。各施工队应至少具备3套以上的模板。模板的打油和刷油:模板在第一次安装前和拆卸后均要进行打磨,使其边线平直无翘曲,表面的沙浆、铁锈等清除干净。涂模采用未使用过的机油,涂刷均匀。模板的组装采用汽车吊吊装,模板均采用对口形式,加固采用拉杆对拉。拉杆的间距纵向为75cm,横向不大于1m,模板缝夹1-1.5mm厚的海绵条(海绵条不能漏在模板内侧),并用玻璃腻子抹平模板缝。对涵洞内有台阶型的基础时,台阶处的模板可采用胶合板拼装,要求接缝严密平顺。(b)混凝土的浇筑1) 设备配备拌和机一台,25T吊车一台,插入式振动棒6台,以及部分

9、现场运输车。2) 人员组织后台、前台分别由施工队指定人员负责,技术负责主要由刘朝亮、谢东交负责,主要检查模板的安装,混凝土的拌制以及坍落度的检查,混凝土灌注全过程的质量控制。3) 混凝土的拌制混凝土拌制前,必须由驻地监理和现场技术人员检查砂、石料、水泥、水的供应情况,由项目部试验室指定配合比,严格执行现场称量制度。拌制时,根据选用的搅拌机,每盘按0.25m3 配料,搅拌时间在3min以上,混凝土的坍落度要控制在3-5cm之内,严格按照试验室提供的配合比操作,拌制过程中,要注意经常检查混凝土的坍落度,以保证和易性。4) 混凝土的运输因就近安装搅拌机,混凝土采用手推车运输,拌和站距离浇筑地点不超过

10、40m。5) 混凝土的振捣采用插入式振动棒分层振捣,每层厚度为30-40cm,每点的振捣时间为30-40秒,间距25cm。6) 养生浇注完毕之后,即开始洒水养生,并覆盖白色土工布,严禁各施工队用麻袋作为养生覆盖材料。(6)墙身施工(a) 模板墙身模板全部采用大型钢模板,钢模板的最短边不小于1m,钢模板的面板采用5mm厚钢模板,宽10cm,加劲肋每50cm一道,纵横向布置,每块模板四周均有角钢加固。模板之间用螺栓连接,具体加固方式如图所示:(b) 模板的接缝处理同基础模板的施工。(c) 钢筋施工涵洞钢筋主要用于涵身和盖板、帽梁内,主要为级钢筋,钢筋进场后必须按照不同的钢筋种类、等级、牌号、规格以

11、及生产厂家分批验收,分别堆放。不得混杂。且立好识别标志,施工用钢筋应洁净,使用前将表面油渍、浮皮、鳞锈清除干净。钢筋应平直,无局部弯折,成盘的钢筋和弯曲的钢筋均应调直。在涵洞工程中钢筋焊接全部采用双面焊。焊工必须持考试合格证上岗。焊接前,必须根据施工条件进行试焊。试焊的构件经试验室试验合格后方可进行施焊。接头采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头双面焊缝的长度应不少于5d 。凡施焊的各种钢筋、钢板均应有材质证明书或试验报告单。焊剂、焊条应有合格证。若受力钢筋在施工场地无法焊接时,可采用绑扎,对于各绑扎接头,两接头间距离不小于1.3倍搭接长度。对于焊接接头,在

12、接头长度区段内,同一根钢筋不得有两个接头。配置在接头长度区段内的受力钢筋,其接头的截面积占总截面积的百分率,对受拉钢筋应不大于25%,对受压钢筋不大于50%。受拉钢筋的绑扎接头长度见下表:钢筋类型混凝土强度等级C20C25C30级35d30d25d级45d40d35d(7)台帽施工台帽施工采用分段浇筑,浇筑长度为涵身沉降缝的长度,模板采用组合钢模板,每块最长边长度为2m,模板安装采用吊车为主、人工为辅。模板在现场加工,型钢方木支撑。具体模板施工工艺和混凝土施工工艺同墙身浇筑。(8)盖板施工本合同段的盖板施工均采用现场浇注,浇注前先清理涵身和涵底的堆放杂物,然后按照100100cm间距用型钢方木

13、支撑,标高根据图纸设计要求控制。盖板涵施工分段进行,每段长度为沉降缝的间距。盖板底板可采用2cm厚的胶合板,须光面朝上,以保证施工后的盖板底板光滑。胶合板的尺寸根据设计要求和现场情况调整,但必须保证每块不小于2m2。(a)盖板钢筋的连接钢筋绑扎严格按照规范及图纸要求进行。对焊接钢筋要求焊缝平整饱满无焊渣、裂缝等。(b)混凝土的浇筑混凝土的浇筑前,应将盖板支撑处用7.5号砂浆抹平,在支撑范围内垫1cm厚的油毛毡。技术员现场检查模板以及支撑的组装情况。测量班现场复合盖板尺寸以及位置后通知监理工程师,经监理工程师同意后方可浇筑盖板混凝土。混凝土的具体浇筑工艺见墙身和台帽浇筑工艺。(c)盖板养护盖板混

14、凝土浇筑完毕后,必须及时养护,用白色土工布覆盖,并经常洒水养护。等强度达到75%设计强度后方可拆模。(9)沉降缝施工洞身每隔6m设置一道沉降缝,沉降缝必须贯穿整个横截面,宽2cm,缝内用沥青麻絮填塞,沉降缝内不得有其他杂物。涵顶回填土的有关规定在路基填筑施工指导说明书中有详细说明,各施工队可参照使用。(10)防水层的施工 盖板涵盖板施工完毕之后,清除墙身以及盖板表面的杂物,在盖板顶和台顶分别做防水层,盖板顶、台顶防水层采用涂料热沥青两度,每度厚1.5mm,两度间铺油毡纸一层。2、 圆管涵本标段有一个圆管涵,K75+357.66,采用预制钢筋混凝土圆管1-1.5,钢筋混凝土基础。(1) 基础开挖

15、基坑以机械施工开挖为主,人工辅助。基础底面以上20cm部分由人工开挖完成,以免破坏下卧层结构。同时在基槽边开挖出排水沟,以便将积水用潜水泵抽出,保证干槽施工。(2) 浇筑混凝土基础基坑开挖至设计要求后,及时核实基底地质,用贯入仪法检测基底承载力,若不能满足设计要求,报请监理工程师同意后进行夯实处理,直到满足设计要求。然后测设出混凝土基础的平面位置,立模浇注基础。混凝土浇注应分层进行,浇注厚度不大于30cm,采用插入式振捣器振捣,避免过振、欠振、漏振。(3) 安装预制混凝土管节,修筑涵管出入口端墙、翼墙以及涵底。(a) 管节的运输和装卸在运输管节之前,应先检查管节的形状是否符合设计要求、管内外侧

16、表面是否平整光滑,管节混凝土的强度、管节整体强度、管节长度、内外侧直径、管壁厚度是否符合设计要求,防止错装、错运。装卸、运输管节的机械应为汽车、拖车、汽车吊或其它小型起重设备。在装卸和运输过程中,应小心谨慎。运输途中每个管节地面必须铺以稻草或者其他材料,并用木块楔紧,并用绳索捆绑固定,防止管节滚动、相互碰撞破坏。(b) 管节安装管节安装可根据地形和设备采取多种安装办法,在本管涵的安装施工过程中,采用吊车安装法。具体的安装方法是用横木架在管节内侧,横木两端用吊钩挂在吊车挂钩上吊装就位。管节准确安装就位之后,松下挂钩、卸下横木即可。若施工队有安装更加精确、造价更低的安装方法,必须在现场施工员和监理

17、工程师同意后,方可采用。(4) 铺设涵管防水层及修整,以及铺设涵管顶部防水粘土,填筑涵洞缺口填土及修建加固工程可参考盖板涵的施工工艺。七、各工程质量控制标准1、 基础施工允许偏差检查项目允许偏差(mm)检查项目允许偏差(mm)轴线偏位25基底高程土质50断面尺寸50石质+50,-100顶面高程302、 筋工程质量检验评定标准钢筋位置允许偏差检查项目允许偏差(mm)受力钢筋间距两排以上排距5同排梁、板、拱肋10基础、锚碇、墩台柱20灌注桩20箍筋、横向水平钢筋、螺栓筋间距0;-20钢筋骨架尺寸长10宽、高或直径5弯起钢筋位置20保护层厚度柱、梁、拱肋5基础、锚碇、墩台柱10板33、 模板工程质量

18、检验评定标准模板安装时的允许偏差项目允许偏差(mm)模板标高基础15柱、墙和基础10墩台10模板内部尺寸上部构造所有构件+5;0基础30墩台20轴线偏位基础15柱或墙8梁10墩台10模板+2;-5模板相临两板面高低差2模板表面平整5预埋件中心线位置3预留孔中心线洞位置10预留孔洞截面内部尺寸+10;0支架和拱架纵轴平面位置跨度的1/1000,-104、 盖板涵质量检验评定标准盖板涵允许偏差项目允许偏差(mm)轴线偏位明涵20暗涵50结构尺寸20流水面高程20长度+100;-50孔径20顶面高程明涵20暗涵505、 圆管涵质量检验评定标准管涵允许偏差项目允许偏差(mm)轴线偏位50流水面高程20

19、涵管长度+100;-50管座宽度(包括基础)设计值相临管节面错口(下游低于上游)3(管径1.0m)5(管径1.0m)八、质量保证措施项目经理部每月进行一次创优大检查,施工队每旬进行一次。创优检查由主管领导组织有关部门人员参加,工程内实外美且现场管理有序,把工程质量纳入到验收计量中,实施奖优罚劣。所有施工工序在施工完后经施工队自检、项目部复检合格后,及时报请监理工程师检查确认后,方可施工下道工序。在各工序开展之前,必须对每一作业班组进行详尽的技术交底和质量达标操作程序交底。每日班组长组织作业人员进行班前讲话;班后对照作业对象填写各单项、分项工程验收评定表。经理部、施工队设专职质量员,班组设兼职质

20、量员,明确各级责任。开工前报监理工程师审批备案。项目经理部编制各分项工程的施工手册、作业指导书,下发到各施工工班,指导施工人员施工。本工程整个施工作业过程,贯穿工前交底、工中检查、工后验收的“一条龙”操作管理方法,推进施工工序作业程序化、标准化、规范化,把新技术、新工艺、新材料运用到各项施工生产中去,切实保证标准化作业质量。认真做好工程的施工记录、资料收集整理,每月写出质量报表,对施工质量进行质量统计分析,找出质量缺陷原因,进行质量攻关,开展QC活动,及时提出改正措施,从而确保质量目标的实现。九、安全保证措施机械设备安全措施1、机械设备的布局要合理,操作者严格遵守安全操作规程,操作前对设备进行

21、安全检查,机械设备严禁带故障运行。2、车辆要经常检修,保持完好,动力机械必须由考试合格并持有合格证的司机上岗。严禁非司机开车,严禁酒后开车。3、电器设备的安全措施:对电器设备的外壳要进行防护性的接地,防护性接零或绝缘;派专人负责电器的安全工作;进行用电安全教育,定期检修电器设备。施工人员的保健措施为保证施工人员的身体健康,项目经理部设置医务室,配备常用和必要的医疗药品和器械,各施工队设有专职的卫生员,定期或不定期的对施工人员进行体格检查。施工现场设流动式卫生所,医务人员坚持岗位随时服务,以保证施工现场的急救需要。其它安全措施1、凡进入现场的人员,均要服从值班员指挥,遵守各项安全生产管理制度,正确使用个人防护用品。操作人员必须配戴安全帽,无安全帽者不得进入施工现场进行施工。禁止穿拖鞋、高跟鞋或光脚进入施工现场。2、抓好现场管理,搞好文明施工,经常保持现场管线整齐。要做到灯明、路平、无积水。易燃品仓库设专人防守,危险区要设有栏杆和标志,备齐消防器材,并能防盗。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 隧道涵洞

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
