收藏 分销(赏)

M7.5浆砌片石挡墙施工方案.doc

上传人:可**** 文档编号:809120 上传时间:2024-03-23 格式:DOC 页数:9 大小:133.50KB
下载 相关 举报
M7.5浆砌片石挡墙施工方案.doc_第1页
第1页 / 共9页
M7.5浆砌片石挡墙施工方案.doc_第2页
第2页 / 共9页
M7.5浆砌片石挡墙施工方案.doc_第3页
第3页 / 共9页
M7.5浆砌片石挡墙施工方案.doc_第4页
第4页 / 共9页
M7.5浆砌片石挡墙施工方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

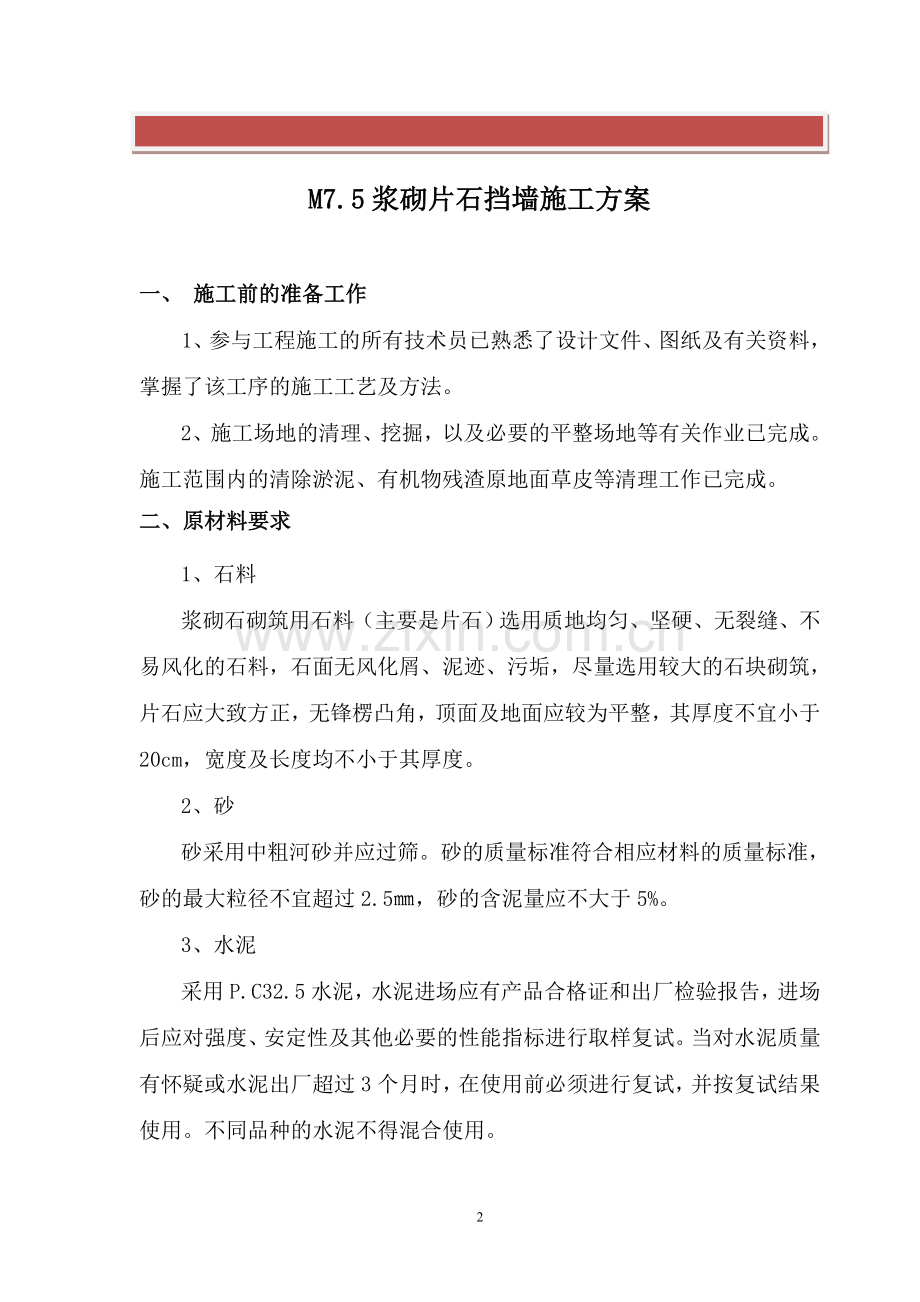

1、 最新资料,word文档,可以自由编辑!精品文档下载 【本页是封面,下载后可以删除!】M7.5浆砌片石挡墙施工方案一、 施工前的准备工作1、参与工程施工的所有技术员已熟悉了设计文件、图纸及有关资料,掌握了该工序的施工工艺及方法。2、施工场地的清理、挖掘,以及必要的平整场地等有关作业已完成。施工范围内的清除淤泥、有机物残渣原地面草皮等清理工作已完成。二、原材料要求1、石料浆砌石砌筑用石料(主要是片石)选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,尽量选用较大的石块砌筑,片石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,宽度及长度均不小于其厚度。2、

2、砂砂采用中粗河砂并应过筛。砂的质量标准符合相应材料的质量标准,砂的最大粒径不宜超过2.5,砂的含泥量应不大于5%。3、水泥采用P.C32.5水泥,水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。三、 施工方案及工艺1、挂牌施工施工前必须树立质量意识,坚持挂牌施工,包括砂浆配合比牌、安全标示牌、胸牌、施工标志牌等。2、测量放线使用“拓普康”全站仪根据设计图纸测设出挡墙的中轴线,并打出控制点,现场用钢尺定出基础的边线并用水准仪测量各点的高程,确

3、定下挖深度,经符合无误后报监理审查认可后进行下到工序的施工。3、挖基对基坑深度超过2m地段,开挖时为确保开挖作业的安全,首先设置1:1的坑壁坡度,再在基坑四周打入木桩,设立挡土板,防止基坑四周坍塌。另外,基坑开挖过程中,防止雨水流入或地下水渗出,必须在基础尺寸外侧开挖排水沟和积水坑,配一台潜水泵,以便把积水立即抽排出积水坑外,保证挖基工作在无水情况下安全进行。基坑开挖至设计标高和几何尺寸满足图纸要求后,通知试验室和监理工程师,用动力触探仪作地基承载力试验,检查是否满足设计要求,若不能满足设计要求,应与监理工程师协商处理方案,直至符合设计要求为止。基坑底标高、几何尺寸、地基承载力、基坑密实度等都

4、符合要求后报监理工程师检验,并且得到监理工程师的认可后方可进行下道工序的施工。4、浆砌片石基础砌筑前,首先将片石中的风化石,杂质等清理干净,砂必须是经过试验合格的,砂浆拌合采用搅拌机拌合。砂浆加水量采用搅拌机自动计量器控制水的需用量,砂用磅秤计量。砌筑前,再次复核各部尺寸,另外测量组将基础顶标高控制桩打在基坑四周,以便砌筑基础时拉线控制基础顶标高。砌筑前先开挖凸榫基坑,砌筑凸榫,经验收合格后进行基础的砌筑。砌筑基础根据厚度的不同分两层或三层砌筑,每层砌筑的厚度30-35cm,但分层不找平,使基础上下交错连成一体。保证基础最小埋深1m。砌筑时用砖刀和捣浆棒一起将缝密实,不出现空洞和砂浆不饱满现象

5、。每个段落施工基础时,首先按图纸的要求将沉降缝位置确定且固定好,当砌筑到此时,用沥青麻絮将此隔开。基础砌筑完毕后,采用石灰土回填基坑四周,夯实采用震动打夯机,用灌砂法作密实度试验,密实度必须达到设计要求。5、浆砌片石墙身基础砌筑完毕后,必须与设计图纸核对,检查几何尺寸与基础顶设计标高是否有偏差,经自检确认符合要求后报监理工程师签证认可后开始墙身砌筑。砌筑前,先将基础表面清理、冲洗干净。为保证墙身位置及断面尺寸的准确,当底面尺寸放好样后,用木板制成墙身断面挂线样板,将挂线样板固定在沉降缝位置,在墙端转角点挂线控制墙身的砌筑。在施工过程中,经常检查挂线样板位置、基础沉降缝与墙身沉降缝位置是否一致、

6、墙身平面位置及外侧坡度,随时纠正不合要求之处。砌筑第一层时,首先坐浆砌筑。墙身分层砌筑且墙体较长时分段砌筑,分段位置设在沉降缝,两相邻工作段的砌筑高差不超过2m。各砌层都先砌外圈定位行列,然后砌里层,外圈与里层砌块要交错连成一体,并借助瓦刀和捣浆棒将各部位捣固密实,不出现空洞和砂浆不饱满现象。在砌筑时,必须搭设安全可靠的脚手架,使砌筑时减轻工作负担和保证砌筑安全,在砌筑时,绝对禁止在已砌好的墙体上抛掷、滚动、翻转和敲击石块,避免振动给下层作业带来不安全因素,另外,墙身砌筑到2m左右高度时,在高填方段,应在墙身内侧回填土,以降低作业的垂直高度,保证作业安全。6、泄水孔墙身在高出地面部分或常水位以

7、上部分分层设置泄水孔。泄水孔间距23m,上、下排交错布置,孔内预埋外径5cmPVC管,PVC管伸出墙背5cm,其端部15cm用土工滤布包裹,最下面一排泄水孔出口保证排水顺畅不得阻塞,在泄水孔进水口处设置粗颗料材料堆囊以利排水。最低一排泄水孔高出路基边缘30cm;并需铺设一层机织防渗土工布隔离层。7、沉降缝根据地形及地质变化情况设置沉降缝,间距一般为1015m;缝宽2cm,沉降缝内沿内、外、顶三边用沥青麻絮填塞,深度为15cm。施工时先将遗留在原缝内的水泥砂浆或小石块等清理干净。勾缝采用凹缝,勾缝砂浆宜用过筛砂,勾缝砂浆强度不应低于砌体砂浆强度,勾缝应嵌入砌缝内20mm,勾缝前须对墙面进行修整,

8、再将墙面洒水湿润,勾缝的顺序是从上倒下,先勾水平缝后勾竖直缝。勾缝后应用扫帚用力清除余灰,做好成品保护工作,避免砌体碰撞、振动、承重。成活的灰缝水平缝与竖直缝应深浅一致、交圈对口、密实光滑、搭接处平整,阳角方正,阴角处不能上下直通,不能有丢缝、瞎缝现象。灰缝应整齐、拐弯圆滑、宽度一致、不出毛刺,不得空鼓、脱落。8、养生砌筑好的基础、墙身等用草袋将其覆盖好,并及时洒水养护。9、墙背回填回填采用砂砾石分层回填,严禁使用含有淤泥、淤泥质土、腐质土及有机物的土方填料。墙体强度达到75%设计强度后,方可进行墙背回填。根据回填部位,选用适当的机具进行分层回填、夯(压)实,保证压实度达到95%以上。靠近墙背

9、30cm范围内:采用冲击式打夯机分层回填,每层松铺厚度不超过20cm。墙背30cm范围以外:采用18T压路机分层压实,辅以冲击夯夯实边角部位,每层松铺厚度不超过30cm。施工、测量、质检、实验室人员应严格控制层厚,并在墙背划出回填区域,严格按规范要求进行操作。四、质量管理与控制1、质量管理:遵循全面质量管理的基本观点和方法,开展全员、全过程的质量管理活动,建立施工质量保证措施,并在体系的运行过程中不断健全和完善(质量保证体系框图附后)。2、质量控制:严格按照规范要求进行施工。质量控制注重施工前和施工中的过程控制,以预防为主,加强对工作质量、工序质量和中间产品质量的检查,以良好的工作质量来保证工

10、序质量,促进工程质量。质量控制的具体措施:推行全面质量管理,广泛开展群众性的QC小组活动。对重点部位和关键工序均设质量管理点。实行逐级技术交底制度。做好施工班组的自检、互检、交接检和专检工作。施工前对工程所采用的原材料进行严格检验,并报请监理工程师审批后方可使用;施工中实行工序交接单制度,上道工序完成,经检验合格后方可交接,进行下道工序的施工。加强质量教育,提高全体职工的质量意识。五、安全组织保证措施1、贯彻“安全第一,预防为主”的方针,安全、高效、优质地施工。2、建立安全保证体系:项目部设立安全管理机构,由主管生产工作的项目经理任组长;工地设专职的安全员,负责施工现场的安全管理工作,归安保部

11、领导;各生产班组设兼职安全员,协助班组长做好本班组的各项安全管理活动。3、安全教育:设立每周一次的安全活动日,在班前班后会上检查安全生产的活动情况,并对职工进行经常性的安全教育和安全宣传活动。4、落实安全责任制,制定安全管理的各项规章制度:建立健全各项安全生产的规章和管理制度,体现“全员管理,安全第一”的基本思想,明确安全生产责任,做到职责分明,各负其责。5、各项安全技术措施:对各种施工机具要定期进行检查和维修保养,以保证使用的安全。所有临时结构的施工设计,必须考虑安全技术,并在施工前有设计者对操作人员进行详细交底。6、结合本路段的实际情况,涵洞基坑开挖之前,在涵洞两侧设醒目的警示标志,并用挖

12、出的基坑废土在涵洞两侧堆两道梯形土埂。7、为保证施工的安全,施工便道与老路接口处设置醒目齐全的警示标志,各级管理人员挂牌上岗。六、文明施工和环保措施1、建立健全管理组织机构。工地成立以项目书记为组长、各业务部室和生产班组为成员的文明施工和环保管理组织机构。2、施工队设立兼职环保员。施工期间遵照中华人民共和国新疆维吾尔自治区环保部门控制环境污染的法规,做好各项环境保护工作。3、加强教育宣传工作,提高全体职工的文明施工和环保意识。4、制定各项规章制度,并加强检查和监督。5、合理布置施工现场,合理定置各种施工设施。6、在施工过程中要注意保护周围的生态环境,基坑废方运至指定弃土位置,按照设计要求堆放整齐美观。为防止扬尘,常给便道洒水养护,保障交通畅通。7、未经批准不得乱砍树木、破坏草场植被。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】9

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
