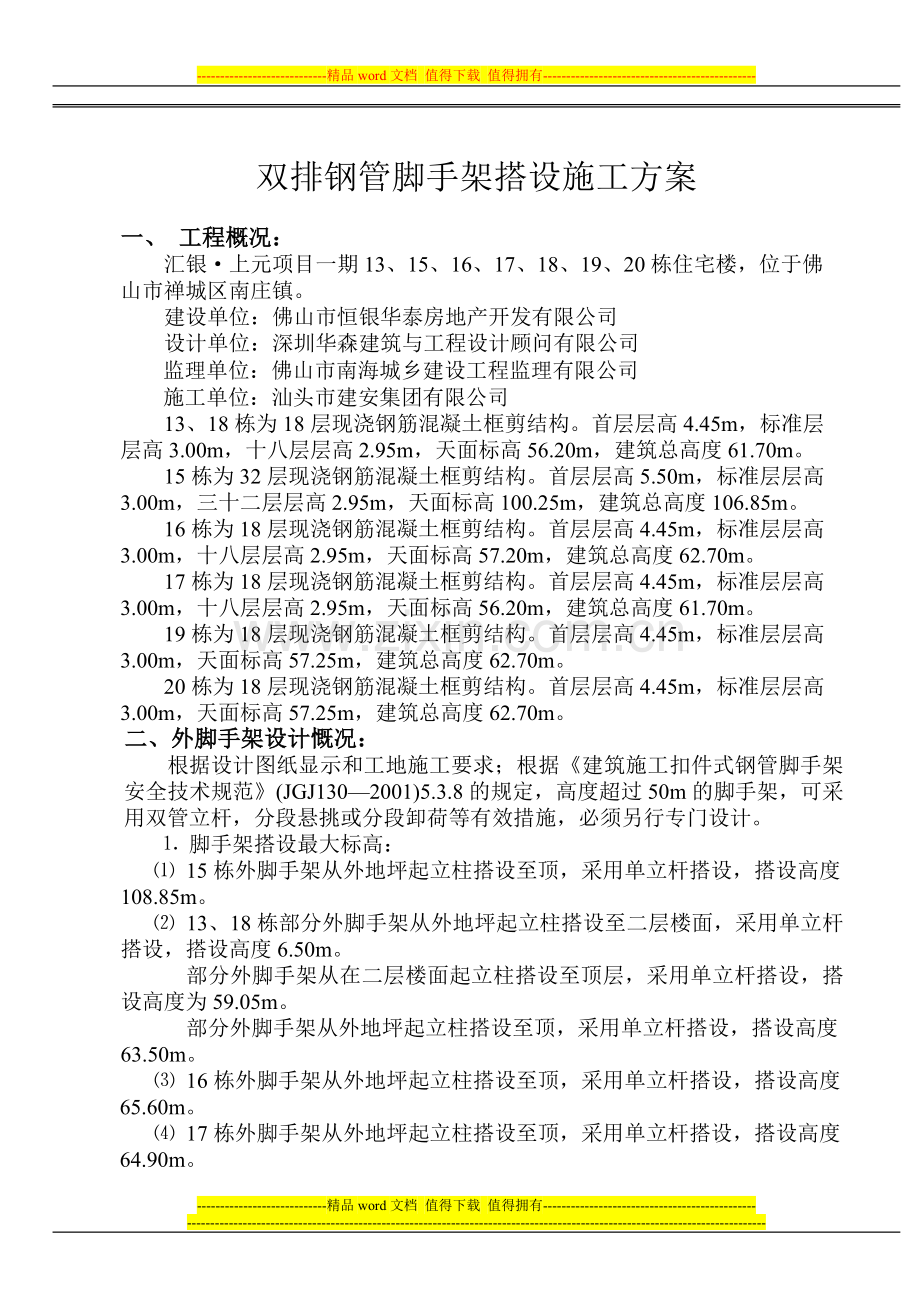

1、-精品word文档 值得下载 值得拥有-双排钢管脚手架搭设施工方案一、 工程概况: 汇银上元项目一期13、15、16、17、18、19、20栋住宅楼,位于佛山市禅城区南庄镇。建设单位:佛山市恒银华泰房地产开发有限公司设计单位:深圳华森建筑与工程设计顾问有限公司监理单位:佛山市南海城乡建设工程监理有限公司施工单位:汕头市建安集团有限公司13、18栋为18层现浇钢筋混凝土框剪结构。首层层高4.45m,标准层层高3.00m,十八层层高2.95m,天面标高56.20m,建筑总高度61.70m。15栋为32层现浇钢筋混凝土框剪结构。首层层高5.50m,标准层层高3.00m,三十二层层高2.95m,天面标

2、高100.25m,建筑总高度106.85m。16栋为18层现浇钢筋混凝土框剪结构。首层层高4.45m,标准层层高3.00m,十八层层高2.95m,天面标高57.20m,建筑总高度62.70m。17栋为18层现浇钢筋混凝土框剪结构。首层层高4.45m,标准层层高3.00m,十八层层高2.95m,天面标高56.20m,建筑总高度61.70m。19栋为18层现浇钢筋混凝土框剪结构。首层层高4.45m,标准层层高3.00m,天面标高57.25m,建筑总高度62.70m。20栋为18层现浇钢筋混凝土框剪结构。首层层高4.45m,标准层层高3.00m,天面标高57.25m,建筑总高度62.70m。二、外脚

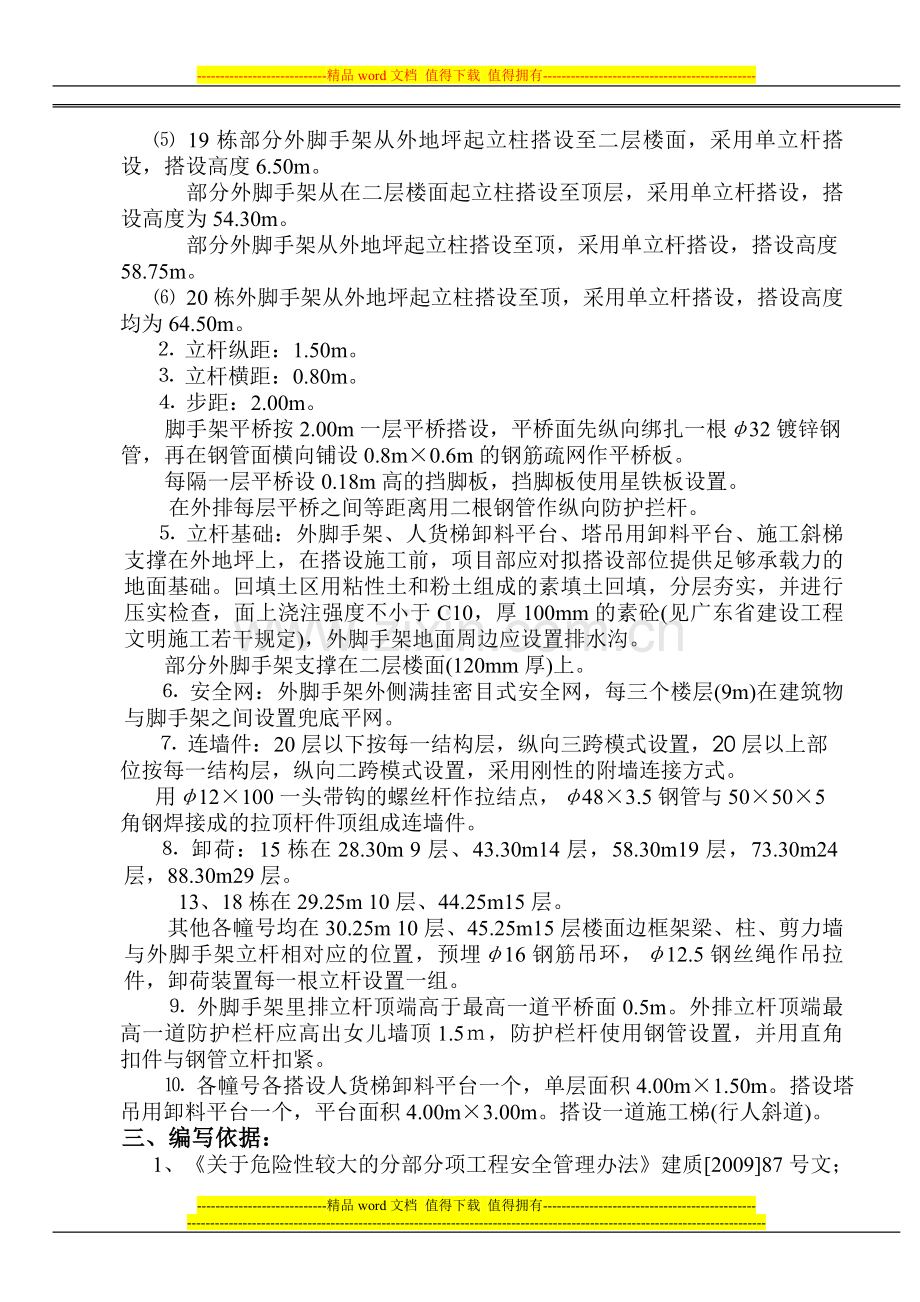

3、手架设计慨况:根据设计图纸显示和工地施工要求;根据建筑施工扣件式钢管脚手架安全技术规范(JGJ1302001)5.3.8的规定,高度超过50m的脚手架,可采用双管立杆,分段悬挑或分段卸荷等有效措施,必须另行专门设计。 脚手架搭设最大标高: 15栋外脚手架从外地坪起立柱搭设至顶,采用单立杆搭设,搭设高度108.85m。 13、18栋部分外脚手架从外地坪起立柱搭设至二层楼面,采用单立杆搭设,搭设高度6.50m。部分外脚手架从在二层楼面起立柱搭设至顶层,采用单立杆搭设,搭设高度为59.05m。部分外脚手架从外地坪起立柱搭设至顶,采用单立杆搭设,搭设高度63.50m。 16栋外脚手架从外地坪起立柱搭设

4、至顶,采用单立杆搭设,搭设高度65.60m。 17栋外脚手架从外地坪起立柱搭设至顶,采用单立杆搭设,搭设高度64.90m。 19栋部分外脚手架从外地坪起立柱搭设至二层楼面,采用单立杆搭设,搭设高度6.50m。部分外脚手架从在二层楼面起立柱搭设至顶层,采用单立杆搭设,搭设高度为54.30m。部分外脚手架从外地坪起立柱搭设至顶,采用单立杆搭设,搭设高度58.75m。 20栋外脚手架从外地坪起立柱搭设至顶,采用单立杆搭设,搭设高度均为64.50m。 立杆纵距:1.50m。 立杆横距:0.80m。 步距:2.00m。脚手架平桥按2.00m一层平桥搭设,平桥面先纵向绑扎一根32镀锌钢管,再在钢管面横向铺

5、设0.8m0.6m的钢筋疏网作平桥板。每隔一层平桥设0.18m高的挡脚板,挡脚板使用星铁板设置。在外排每层平桥之间等距离用二根钢管作纵向防护拦杆。 立杆基础:外脚手架、人货梯卸料平台、塔吊用卸料平台、施工斜梯支撑在外地坪上,在搭设施工前,项目部应对拟搭设部位提供足够承载力的地面基础。回填土区用粘性土和粉土组成的素填土回填,分层夯实,并进行压实检查,面上浇注强度不小于C10,厚100mm的素砼(见广东省建设工程文明施工若干规定),外脚手架地面周边应设置排水沟。部分外脚手架支撑在二层楼面(120mm厚)上。 安全网:外脚手架外侧满挂密目式安全网,每三个楼层(9m)在建筑物与脚手架之间设置兜底平网。

6、 连墙件:20层以下按每一结构层,纵向三跨模式设置,20层以上部位按每一结构层,纵向二跨模式设置,采用刚性的附墙连接方式。用12100一头带钩的螺丝杆作拉结点,483.5钢管与50505角钢焊接成的拉顶杆件顶组成连墙件。 卸荷:15栋在28.30m 9层、43.30m14层,58.30m19层,73.30m24层,88.30m29层。13、18栋在29.25m 10层、44.25m15层。其他各幢号均在30.25m 10层、45.25m15层楼面边框架梁、柱、剪力墙与外脚手架立杆相对应的位置,预埋16钢筋吊环,12.5钢丝绳作吊拉件,卸荷装置每一根立杆设置一组。 外脚手架里排立杆顶端高于最高一

7、道平桥面0.5m。外排立杆顶端最高一道防护栏杆应高出女儿墙顶1.5,防护栏杆使用钢管设置,并用直角扣件与钢管立杆扣紧。 各幢号各搭设人货梯卸料平台一个,单层面积4.00m1.50m。搭设塔吊用卸料平台一个,平台面积4.00m3.00m。搭设一道施工梯(行人斜道)。三、编写依据: 1、关于危险性较大的分部分项工程安全管理办法建质200987号文;2、建筑施工安全检查标准(JGJ5999);3、建筑施工扣件式钢管脚手架安全技术规范(JGJ1302001);4、广东省建设工程文明施工若干规定;5、建筑施工高处作业安全技术规范(JGJ8091);6、施工现场临时用电安全技术规范(JGJ462005);

8、7、 根据本工程部分设计图纸及有关文件规范;四、施工组织与施工准备:该工程采用敞开式双排扣件式钢管脚手架配合施工,满足施工要求和确保使用安全是对建筑施工脚手架的基本要求,为了使扣件式钢管脚手架能够安全可靠地承受和传递各种荷载作用,其组成应满足以下基本要求:1、 脚手架是由立柱、纵向与横向水平杆共同组成的“空间框架结构”, 必须同时设置立柱、纵向与横向水平杆;2、扣件螺栓拧紧扭力矩应在40N.m60N.m之间,以保证“空间框架结构”的节点具有足够刚性和传递荷载的能力;3、在脚手架与建筑物之间,必须按设计要求设置足够数量分布均匀的连墙件,以便在脚手架的侧向(垂直于建筑墙面方向)提供约束,防止脚手架

9、横向失稳倾覆,并可靠地传递风荷载。连墙件必须采用可承拉力和压力的构造;4、搭设外脚手架及卸料平台前,应清除搭设范围内的障碍物,平整场地并夯实,做好硬底化,地基与基础必须坚实,应具有足够的承载能力,并防止不均匀的沉降或过大的沉降;并向建筑物外侧成一定坡度,外脚手架地面周边应设置排水沟。5、单位工程负责人应按施工组织设计中有关全封闭脚手架的要求,向架设和使用人员进行技术交底;6、项目技术负责人负责施工方案的编制、质量技术交底及工程质量的跟踪监控;7、项目部应按建筑施工扣件式钢管脚手架安全技术规范第8.1.18.1.5条的规定和施工组织设计的要求对钢管、扣件、脚手板等进行检查验收,不合格的产品不得使

10、用。施工员负责按施工方案落实工程施工及复核工程质量;安全员负责施工全过程的质量、安全管理工作;施工班长负责对施工组员的技术安全、质量交底及全过程的管理工作;8、经检验合格的各种杆件、构配件,应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。要求项目部工地围墙范围内,提供足够的场地堆放材料;9、当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采取加固措施。10、严禁将外径48mm与51mm的钢管混合使用;五、施工材料准备及要求: 按公司文件要求选定合格材料供应商,各种施工材料进场前做好检验。 根据材料需用量做好材料的计划工作,组织材料按计划进场。 材料进场应建立完善的

11、验收制度。由施工现场的材料员,按材料质量标准严格检验验收,然后根据施工现场的场地要求,统一有序地分类堆放,露天堆放及堆垛上应有塑料布等防水材料覆盖。 立杆、横杆(水平杆)、剪刀撑等均用f483.5mm的钢管,在验算时取f483.0mm的钢管作计算。其质量应符合现行国家标准碳素结构钢(GB/T700-2006)中Q235-A级钢的规定。新旧钢管的尺寸要统一,钢管表面应平直光滑,不应有裂缝,结疤,分层,错位,硬弯,毛刺,钢管必须涂防锈漆,锈蚀严重的钢管不得使用。钢管上严禁打孔,每根钢管的最大质量不应大于25kg。 扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准钢管脚手架扣件(G

12、B 15831-2006)的规定;采用其它材料制作的扣件,应经试验证明其质量符合标准的规定后方可使用。旋转扣件、直角扣件、对接扣件等必须配套齐全。扣件活动部位应灵活转动,旋转扣件的两旋转面间隙应小于1mm。与钢管的贴合面必须严格整齐,保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm,扣件螺帽拧紧后应加上黄油。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺丝栓必须更换。所有构配件必须经过防锈处理,确保力学性能达到规范要求。 平台板采用松木板,弯曲变形、残旧破烂的木板不得使用。 钢筋疏网平桥板,有扭曲变形、脱焊的钢筋疏网平桥板不得使用。 钢丝绳采用12.

13、5、619(1+6+12)纤维芯钢丝绳,钢丝绳夹采用与钢丝绳配套的钢丝绳夹。 安全网分平网和立网两种。平网采用锦纶材料制成,立网采用密目式安全网。安全网出厂前,必须有国家指定的监督检测部门批量验证和检验员检验合格证。安全网在贮运中,必须通风、遮光、隔热,同时要避免化学物品的侵蚀,搬运时禁止使用钩子,已使用过的安全网必须经过检查和试验合格后方可使用,超过使用期限的安全网严禁使用。脚手架主要材料一览表材 料 名 称单 位规 格 型 号 或 要 求数量钢管tf 483.5mm(验算时取f483.0mm)400直角扣只螺栓拧紧扭力达65Nm不得破坏90000对接扣只螺栓拧紧扭力达65Nm不得破坏900

14、0旋转扣只螺栓拧紧扭力达65Nm不得破坏6800安全网M2目数不少于2000目/100cm240000垫块块150mm150mm5mm钢底座860脚手板m1m0.8m的定型钢筛网16000钢丝绳条f14mm(内外立杆各一道)3600卸荷吊环个f16钢筋1800 六、工序流程:1、搭设施工工序流程:根据建筑物结构平面图形,立面图形的特点和规范要求及施工单位的使用要求,把脚手架立杆的轴线放出按己放线位置在外地坪(楼面)设置立杆自角柱位依次相邻高低错开立起、立柱扫地杆水平杆小横杆大横杆连墙杆斜杆(剪刀撑)平桥板挡脚板安全网。2、所有立柱(立杆)、扫地杆、水平杆、小横杆(托底)、大横杆(对龙)、连墙杆

15、、斜杆(剪刀撑)等全部使用钢管,相互连接点用扣件连结,螺栓必须拧紧拧实。 七、构造要求: 在外地坪及二层楼面板上搭设的脚手架钢管立杆,设置在(0.150.150.008m) 钢板垫块上,垫块铺设必须平稳,不得悬空。立杆纵距1.5m,立杆排距(净空)0.8m,内立杆距建筑物外立面0.15m。并设置纵、横向扫地杆,扫地杆离地面0.2m,横向扫地杆在下面,直角扣件扣在立杆上。钢管立杆采用对接,相邻立杆的接头不应在同一步距内,高度方向错开0.5m。顶层立杆需搭接时,搭接长度不应小于1.5m,应采用不小于2个旋转扣件固定。 纵向水平杆: 平桥层距2.00m,平桥距建筑物(最外装饰墙面)不大于0.15m,

16、超过规定距离的部位,必须做好安全防护。纵向水平杆宜采用对接扣件连接,接头应交错布置:两根相邻的纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。内、外排纵向水平杆应设平行,采用直角扣件与立杆扣紧,并应设置在立杆内侧,其长度不宜小于3跨。大横杆步距不得大于2.00m,同一步距内纵向水平杆高低差不得大于60mm。在外排每一层平桥之间,等距离用二根钢管作纵向防护拦杆。 横向水平杆:横向水平杆根据实际使用情况,搭设在纵向水平杆之下,且严禁拆除。每一主节处必须设置一根横向水平杆,并采用直角扣件扣紧在

17、纵向水平杆,该杆轴线离主节点的距离不应大于150mm。横向水平杆应与纵向水平杆相垂直,其两头伸出纵向水平杆100mm以上。与楼层相平时,杆端与平桥边的空隙应铺设密竹作为封闭。 剪刀撑:外脚手架应在外侧立面整个长度和高度上设置剪刀撑,并要由底至顶连续设置;两端各设一组,中间每57根立杆设一组剪刀撑,剪刀撑与水平角度应为4560度,钢管搭接长度(扣件之间)不少于1m,应采用不小于2个旋转扣件固接,管端至扣件上皮外缘距离不少于0.1m。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于0.15m。 平桥:先纵向铺扎一条镀锌钢管,再横向绑扎钢筋疏网作

18、平桥板,钢筋疏网的材质要符合要求。每隔一层平桥设置0.18m高的挡脚板,挡脚板使用星铁板设置。桥架荷载不得超过2KN/m2,不得在同一位置、上下层同时堆放过多材料,严格控制架面施工荷载,同时作业的层数不得超过两层,避免超载或产生荷载过大集中和偏心分布而失稳。若平桥面与楼面相差高度大于0.8m时,该平桥则应在钢管内立杆处,以平桥面起,相隔0.6m用篙竹纵向设两道防护栏杆(该防护栏杆在完成砖砌体后可以拆除)。 架体与建筑物的拉结:根据建筑施工扣件式钢管脚手架安全技术规范第6.4.3条规定,采用刚性的附墙连接方式。按每一结构层,纵向三跨模式设置。20层以上部位按每一结构层,纵向二跨模式设置。脚手架在

19、二层楼面开始,每高3.00m(以楼层高度为准),横向距离20层以下每4.50m(20层以上部位横向距离每3.00m)设一拉结点(建筑物各大转角柱起第一条立杆为第一点位置,其它按小于上述距离分摊),浇注混凝土前,在外边梁侧预埋12100一头带钩的螺丝杆作拉结点,螺杆必须与楼面结构钢筋绑扎连接。待梁侧板拆除后,用483.5钢管与50505角钢焊接成的拉顶杆件顶紧建筑物,另一端与棚架内立杆用直角扣件连结,螺丝必须拧紧(螺栓拧紧扭力矩不少于40Nm),另再用两个直角扣件,分别设置在拉结杆件与立杆的交接点前后,拉结点宜靠近主节点设置,距离不应大于0.3m。当拉结点与主节点的距离大于0.3m时,应采用长的

20、连墙杆件,用2个直角扣件,将连墙杆件与内外立杆同时扣紧(详见搭设示意图)。连墙杆件宜采用菱形布置,也可采用方形、矩形或梅花形布置;每根连墙杆件覆盖面积15m2。连墙杆宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接。保证脚手架与建筑物之间连接牢固,不晃动,不倒塌(详见搭设示意图)。 安全网:脚手架设置密目式安全网封闭(阻燃),并有生产许可证、产品合格证和产品检验报告,不符合要求的密目式安全网不得使用。安全网设置在外排立杆的内侧。安置时要使安全网充分绷紧张拉,且上下左右的安全网环扣要对齐,用合乎要求的塑料篾系牢在脚手架钢管上。在脚手架转角处,要用约14的细竹杆夹在安

21、全网的阴角面,并绑扎在转角的外立杆上,这样使安全网的转角保证垂直、美观。每搭设完成一层平桥,安全网必须随即满挂,脚手架与建筑物之间,每隔三层结构层(9m),应按验收标准设置封闭兜底平网,防止杂物下跌。 施工梯(斜梯):(具体位置由工地方确定)必须搭设施工梯,施工梯在脚手架外侧搭设,与平桥高度搭设成之字型斜梯上落。即;上完一层斜梯转向平桥面走,到梯台时再往上一层斜梯行走。斜梯的宽度不小于1,陂度应采用1:3,步距应不大于0.3m,上下步级必须平整,步级使用定型钢梯级设置。在梯的两侧高度约1.2m处,用篙竹各设一道扶手,拐弯平台深度应不小于一个立杆纵距。施工梯外排脚手架必须按脚手架卸荷要求进行单独

22、卸荷,卸荷钢筋吊环设置在原有预埋钢筋吊环楼层的上一层楼面。 人货梯卸料平台:人货梯卸料平台要独立搭设,不能与脚手架连接一起混搭。在距外墙0.15m处采用落地式立柱搭设,平台面根据每层楼面的高度搭设,每层靠主楼一侧的立杆必须与建筑结构进行有效连接(参照脚手架连墙杆件做法),保证其稳定性(见搭设示意图),并要按要求设置卸荷装置。每层卸料平台在靠楼面的出入口应挂设警示标志牌和限荷标志牌,平台的施工均布荷载不得超过3KN/m2。平台上不得堆放材料,什物必须随时清理,操作时应分散荷载。卸料平台及脚手架两侧开口,应每层均与主体结构刚性连接,并在每层平桥内、外立杆之间,设置之字撑,从外地坪第一步开始连续设置

23、到顶层(见搭设示意图)。塔吊用卸料操作平台不能与脚手架连接一起混搭。在距脚手架外立杆0.10m处采用落地式立柱搭设,平台面根据每层楼面的高度搭设,每层靠主楼一侧的立杆必须与建筑结构进行有效连接。15栋的塔吊用卸料平台按要求设置卸荷装置(见搭设示意图)。在各层楼面浇注混凝土之前,在楼面预定位置(即卸料平台的两边角及中间立杆)预埋好垂直短钢管,预埋深度18cm,外露12cm,用短钢管与卸料平台的内立杆成刚性拉结,短钢管一端用直角扣件与楼面预埋钢管连结,一端扣紧卸料平台内立杆(详见搭设示意图),螺丝必须拧紧(螺栓拧紧扭力矩不少于40Nm)。 安全挡板:通道口及靠近建筑物的露天作业场地要搭设双层挡板,

24、每层挡板相距0.6m,下面一层满铺铁板或木板,上面一层满铺密竹并固定牢靠,周边应设置1.2m高的钢管护栏和挡脚板,并挂设密目式安全网,通道口挡板需向两侧伸出1m,向外伸出5m。 卸荷装置的设置:在脚手架搭设至预定楼层时,先在(楼面混凝土浇注前)该层楼面边梁外侧,脚手架立杆相对应的位置预埋16钢筋吊环,每一组立杆设一个吊点,吊环埋入混凝土内,长度不小于30d(480mm),并与结构主筋连接。待楼面混凝土强度达到设计要求,脚手架搭设高度高出设置卸荷装置的楼层一个楼层距时,就应对脚手架按卸荷装置的要求,用12.5钢丝绳对脚手架进行吊拉工序,吊点在吊环的下一层楼面与平桥相平的平桥大横杆、小横杆与立杆的

25、交点上,在立杆上紧贴大横杆处必须加设一个防滑扣,每一组吊杆必须在脚手架内立杆与建筑物之间用钢管做一条回头顶(可与拉结杆同用一杆)。当卸荷吊拉点不在脚手架平桥层时,应增设长的回头顶杆,用两个直角扣件,将回头顶杆与脚手架内外立杆扣紧。在卸荷装置吊点的平桥底,每两个立杆距离加设一道呈之字形的水平斜撑,防止滑动(详见搭设示意图)。安装卸荷装置时,先在吊环上套上马眼,将钢丝绳套在马眼上,钢丝绳的一端绕在脚手架外立杆、大横杆与小横杆的交点处,另一端绕在脚手架内立杆、大横杆与小横杆的交点处,用手动葫芦拉紧扣牢,要使每一条的吊挂系统都要对棚架起到吊挂卸荷的作用,以防吊挂时有受力不均的现象发生,同时,扣件在扣实

26、棚架时,绝不能够松脱,每卸荷钢丝绳应扣扎三只U型扣,确保要牢固可靠。两个扎头相距0.2m,扎头螺丝向主绳方向一侧,绳尾距后一个扎头不小于0.2m。在第二个扎头与第三个扎头之间设一安全检查眼,在吊环下0.1m及0.3m处分别用扎头将两股钢丝绳卡紧(详见搭设示意图)。15栋共设五道卸荷装置,第1道由第九层楼向下吊至第八层楼,第2道由第十四层楼向下吊至第十三层楼,第3道由第十九层楼向下吊至第十八层楼,第4道由第二十四层楼向下吊至第二十三层楼,第5道由第二十九层楼向下吊至第二十八层楼(详见搭设示意图)。其他各幢号各共设二道卸荷装置,第1道由第十层楼向下吊至第九层楼,第2道由第十五层楼向下吊至第十四层楼

27、(详见搭设示意图)。卸荷装置安装完毕后,必须经工地有关人员检查验收后,脚手架才能继续向上搭设。八、防雷、消防及安全用电:1、脚手架防雷、消防工作应列入工地消防系统,由工地统一根据现场实际情况合理安排和设置消防装置,确保本工程安全生产。2、外脚手架不得搭设在距离外电架空线路的安全距离内。并做好可靠的安全接地处理。3、工地临时用电的架设及脚手架接地、避雷措施等,应按现行行业标准施工现场临时用电安全技术规范(JGJ46-2005)的有关规定执行。4、严格执行安全用电技术规范,确保安全用电。如确因施工需要在脚手架架设电线,必须做好绝缘防护措施,设在脚手架上的电箱、电焊机等必须装上防雨、防漏电装置。5、

28、避雷针可采用12镀锌钢筋制作,高度不小于1m,设置在脚手架四角立杆上,并将最上层的水平横杆全部连通,形成避雷网络。接地线与建筑物防雷线连通。6、施工现场内所有防雷装置的冲击电阻值不得大于10。7、共同做好防火安全工作,吸烟要在指定的吸烟区内,不得乱掉烟头、火种,在主要安全出入口及上落梯平台位置应设置手提式灭火器。8、严禁在脚手架平桥上进行电焊、风割作业,如确需进行电焊、风割作业,必须有防火安全措施(如在作业点下加铺钢板),设置消防器材(设置水桶、灭火器),并派专人看守,动火作业后要及时清理现场,排除隐患。九、脚手架检查、验收及使用期间的监测:脚手架及其地基基础应在下列阶段进行检查与验收: 基础

29、完工后及脚手架搭设前;作业层上施加荷装前; 每搭设完1013m高度后;达到设计高度后;遇有六级大风与大雨后;停用超过一个月。进行脚手架检查、验收时应根据下列技术文件:建筑施工扣件式钢管脚手架安全技术规范(GJG130-2001)第8.2.38.2.5的规定;施工组织设计及变更文件;技术交底文件;脚手架使用中,应定期检查下列项目: 杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求; 地基是否积水,底座是否松动,立杆是否悬空; 扣件螺栓是否松动; 高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合建筑施工扣件式钢管脚手架安全技术规范(GJG130-2001)表8.2.4项次1

30、、2的规定;安全防护措施是否符合要求;是否超载;脚手架搭设的技术要求、允许偏差与检验方法,应符合建筑施工扣件式钢管脚手架安全技术规范(GJG130-2001)表8.2.4的规定。十、各施工阶段质量与安全管理1、准备阶段;脚手架搭设人员必须是经过国家现行标准考核合格的专业架子工。操作工人必须经过安全培训及三级安全教育,持证上岗。凡是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。架子工中配备徒工的,在培训之前必须通过医务部门的身体检查,体检合格的才能上架施工,操作时必须有技工来带领、指导,由低到高,逐步增加,不得任意单独上架子操作。上岗人员应定期体检,体检合格

31、者方可发上岗证。搭设脚手架人员必须戴安全帽、安全带、穿防滑鞋等。操作时必须正确戴好安全帽和安全带,安全帽的帽带要绑紧在下颚的位置,安全带应可靠地与纵向水平杆连接;穿软底防滑鞋,不得穿塑料底鞋或皮鞋,不得酒后、带病作业。在脚手架的搭设、拆除之前必须详细逐级进行安全技术交底。未经原审批部门同意,任何人不得修改更变技术方案。2、搭设阶段;脚手架的构配件质量必须按钢管、扣件、脚手板、底座等有关质量检验要求进行检验,合格后方准使用。脚手架搭设应按下列阶段进行质量检查,发现问题应及时纠正。脚手架架设后,应会同技术部门及安全检查员进行全面检查,验评合格后方可使用。每施工段要经验收后才可使用。架子未经检查、验

32、收,除架子工外,严禁其他人员攀登。验收合格的架子,任何人不得擅自拆改,需局部拆改时,要经技术负责人同意,由架子工操作。脚手架与墙体的拉结点及剪刀撑必须牢固,间距符合设计规定。脚手架沿建筑物的外围应连续封闭。各立杆件间及倾斜角度应符合规定。架体与建筑物的拉结点要求按规定执行,不能缺少。钢管弯曲、锈蚀严重的不能使用。工具及小零件,要放在工具箱内。不得使用不合格的构配件。搭设、拆除脚手架时应思想集中,团结协作,统一指挥,禁止在架子上打闹。材料、工具不得乱抛、乱扔,在吊运下方不得站人。3、使用阶段操作层上的施工荷载就符合设计要求,不得超载;严禁任意悬挂起重设备。六级及六级以上大风和大雾、大雨天应停止脚

33、手架作业,雨后架上操作应有防滑措施。整体的脚手架必须保持垂直、稳定,不得向外侧倾斜。设专人负责对脚手架进行经常检查和保修。在六级及六级以上大风与大雨后,停用超过一个月或复工前,必须对脚手架进行检查。4、其它检查保修项目:各主节点处杆件安装,连墙件、支撑、门洞等构造是否符合施工方案要求;扣件螺栓是否松动;24m以上脚手架立柱的沉降与垂直度允许偏差是否符合规定要求;安全防护措施是否符合要求。外脚手架使用期间,严禁任意拆除任何构件,要拆除任一构件均应采取安全措施,并报请本工地项目部技术负责人、现场监理、安全员等有关部门批准。严禁任意在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报请本工地

34、项目部技术负责人、现场监理、安全员等有关部门批准。外墙脚手架在任何时候都要高出施工操作面1.2m以上。脚手架上进行电、气焊作业时,必须有防火措施和专人看守。工地临时用电线路的架设及脚手架接地,避雷措施等应按国家现行标准施工现场临时用电安全技术规范的有关规定执行。每天(次)收工前,所有上架材料应全部搭设,不要存留在架子上。外脚手架在连续使用超过六个月或停止使用超过15天后继续使用前,必须先进行检查,合格后方能使用。做好防火工作。设挂防火器材。照明电线不得缠绕在钢管上,电动机与钢管接触时,要有良好的绝缘,以防架子传电。在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。要及时清除脚手架上的杂物

35、和障碍物,特别注意扣件等不要放在平桥上,要防止其掉落而发生工伤事故。棚工在高处作业时要正确使用好安全带,安全带应高挂低用,一步一扣,如不使用者应即时训斥并令其退场,不准将绳打结使用,也不准将钩直接挂在安全绳上使用,应挂在安全的构件(如已经扣紧立杆的纵向水平杆等)上用。安全带上的各个部件不得任意拆掉,更换新绳时要注意加绳套。使用频繁的绳,要经常做外观检查,发现异常时,应立即更换新绳,带子使用期为35年,发现异常应提前报废。十一、脚手架拆除的安全技术措施: 1、严格执行国家建设部有关建安工人操作的规章制度和现场施工安全生产“十条”规定。拆架前,全面检查拟拆脚手架,根据检查的结果,拟订出作业计划,报

36、请土建施工方及现场监理批准后,进行技术交底后才准进行拆棚工作。作业计划一般包括:拆架的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。2、拆除脚手架前,土建施工方应先派人把桥架上的杂物清理干净,把所有附着在脚手架上的电线电箱水管等物件全部拆除后才能交给棚队进行拆除作业。3、拆除棚架时,应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。4、拆架的高处作业人员应戴安全帽、系安全带(安全带应高挂低用,一步一扣,如不使用者应即时训斥并令其退场)、穿软底防滑鞋 。5、在拆除悬挑槽钢及脚手架卸荷装置期间,土建公司应安排工人配合割断钢筋吊环和负责补贴洞眼等手尾工作。拆架作

37、业人员应要注意做好产品的保护,不得损坏,如有损坏,应立即通知工地有关人员进行处理,并把拆架工作先停下,待处理工作完成后再继续拆架。6、拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆脚手板剪刀撑(斜撑),而后拆小横杆大横杆立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。 7、拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜杆、剪 刀撑时,应先拆中间扣件,然后托住中间,再解两端扣。8、连墙杆(拉结点)应随拆除进度逐层拆除。严禁先将连墙杆件整层或数层拆除后再拆脚手架;分段拆除高差不应大于2步,如高差大于2步,应增设连墙杆件加固;9、当脚手架采取分段、分立面拆除时,对不拆除的脚手

38、架两端,应先按规范第6.4.2条第4款、第6.6.3条第1、2款的规定设置连墙杆件和横向斜杆加固。10、当脚手架拆至下部最后一根长立杆的高度(约6m)时,应先在适当位置搭设临时抛撑加固后,再拆除连墙杆件。11、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。12、拆架时严禁碰撞脚手架附近电线源,以防触电事故。13、在拆架时,不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。14、拆下的材料要徐徐下运,严禁抛掷。运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和铁丝要集中回收处理。十二、 安全组织保障及防护措施:1. 安全

39、管理组织架构本工程现场管理组织机构见下图。项目经理: 吴奕文 电话:项目副经理:陈喜财 电话:技术负责人:李锦生 电话:安 质 材 施 施全 检 料 工 工员 员 员 员 员: : : : :王 邱 叶 肖 黄 孙 陈秋 锡 长 泽 文 跃 灿弟 明 潮 钦 盛 宏 鑫架子作业班组2. 安全教育搭、拆脚手架的工作人员必须是经过考核合格的专业架子工,上岗人员应定期体检合格方可持证上岗。搭拆脚手架的工作人员做好安全技术交底及安全教育后方可上岗作业。安全宣传、安全教育、安全交底要落实到每个班组和个人。施工前对班组进行安全技术交底并记录,每天施工前班组进行班前安全活动,保证施工安全。施工中必须严格按照

40、有关章程和规范要求施工,严禁违章作业。3. 安全技术措施落实安全“三宝”使用,凡一切进入施工现场的人员必须戴安全帽。在高空作业时必须要系安全带。凡进出入口地段、地面下有人员操作地段,均应全封闭挂好合格的密目式绿色安全网。凡是高血压、心脏病、癫痫病、晕高或视力不够等不适合做高处作业的人员,均不得从事架子作业。架子工中配备徒工的,在培训之前必须通过医务部门的身体检查,体检合格的才能上架施工,操作时必须有技工来带领、指导,由低到高,逐步增加,不得任意单独上架子操作。作业时必须正确戴好安全帽和安全带,安全帽的帽带要绑紧在下颚的位置,安全带应可靠地与纵向水平杆连接;穿防滑鞋,不得穿塑料底鞋或皮鞋,不得酒

41、后、带病作业。施工梯口、出入口等重要部位要搭设安全挡板。明确脚手架的结构和安全使用,任何人员不得对脚手架的连墙件提前拆除,以免影响脚手架安全。在脚手架的搭设、拆除之前必须详细逐级进行安全技术交底。未经原审批部门同意,任何人不得修改更变技术方案。架设后,应会同技术部门及安全检查员进行全面检查,验评合格后方可使用。每施工段要经验收后才可使用。架子未经检查、验收,除架子工外,严禁其他人员攀登。验收合格的架子,任何人不得擅自拆改,需局部拆改时,要经技术负责人同意,由架子工操作。使用过程中必须定期和不定期进行检查,发现问题应及时整改,整改后才能继续使用。如停工一段时间重新开工时必须全面检查,检查合格后才

42、可使用。工具及小零件,要放在工具箱内。不得使用不合格的构配件。搭设、拆除脚手架时应思想集中,团结协作,统一指挥,禁止在架子上打闹。材料、工具不得乱抛、乱扔,在吊运下方不得站人。遇六级以上大风或重雾、大雨时应停止工作,雨后施工要注意防滑。做好防雷、防火工作。设挂防火器材。照明电线不得缠绕在钢管上,电动机与钢管接触时,要有良好的绝缘,以防架子传电。在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。要及时清除脚手架上的杂物和障碍物,特别注意扣件等不要放在平桥上,要防止其掉落而发生工伤事故。不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。施工用的卸料平台上应显著地标

43、明容许荷载牌,卸料平台上人员和物料的总重量,严禁超过设计的容许荷载。各种运输卸料平台,除两侧设防护栏杆外,平台口还应设置安全门或活动防护栏杆。安全技术交底的记录内容为:“施工中必须严格按照有关章程和规范要求施工,严禁违章作业。平桥上的扣件和钢管等材料要及时拿走,不要乱堆乱放在桥面板上,要防止其掉落而发生工伤事故。拆棚时,连墙件不得超前解除,应该拆到哪一层才能解除哪一层,严禁先将整层或数层连墙件拆除后再拆脚手架。”架子工在高处作业时要正确使用好安全带,安全带应高挂低用,不准将绳打结使用,也不准将钩直接挂在安全绳上使用,应挂在安全的构件(如已经扣实立杆的纵向水平杆等)上用。安全带上的各个部件不得任

44、意拆掉,更换新绳时要注意加绳套。使用频繁的绳,要经常做外观检查,发现异常时,应立即更换新绳,带子使用期为35年,发现异常应提前报废。4. 预防物体打击事故措施和防止高空坠落要点进入现场的人员戴安全帽。办公人行通道、正门出入口、交叉作业通道要搭设防护棚。高处作业的工人应备工具袋,零件、螺栓、螺母随手放入工具袋,严禁向下抛掷物品。高处作业中的所有物料均应堆放平稳,较轻的板材要加压重物,以防被大风掀翻吹落,高处作业的余料、废物须及时清理,不得任意乱置或向下丢弃,以防无意碰落或被风吹落。高处作业的操作平台应密实,周围栏杆底部应设高度不低于18cm的挡脚板。以防物料从平台缝隙或栏杆底部漏下。从事脚手架搭

45、设和拆除的高处作业时,操作人员必须戴安全带。未经安全员的同意,不准擅自拆除安全防护措施。每天上班前对所有高空作业人员的劳动防护用品穿戴情况进行专项检查。重视施工现场的安全生产检查、整改,施工作业人员是否遵章守纪,是否按技术交底要求去进行施工。尽量避免特殊高处作业,比如风力达到6级停止高处作业,夜间不安排高处作业,避开高温和低温高处作业等。当恶劣天气过去后,必须对各类安全设施进行检查、校正、修理使之完善。发现安全措施有隐患时,应立即采取措施,消除隐患;当危及人身安全时,必须停止作业。十三、应急预案1. 应急组织现场应急处理组织架构如下图:项目部应急预案领导小组组长: 吴奕文 电话:项目部应急预案

46、领导小组副组长:陈喜财 电话:医疗救护组 抢险抢修组 技术支持组 保卫组 后勤保障组应急领导小组:现场项目经理为组长,安全生产负责人为副组长。现场抢救组:项目部安全生产负责人为组长,现场管理人员为现场抢救组成员。医疗救治组:项目部医疗室负责人为组长,医疗室全体人员为医疗救治组成员。后勤服务部组:项目部后勤负责人为组长,现场全体保安人员为组员。应急组织的分工及人数应根据事故现场需要灵活调配。应急领导小组职责:建设工地发生安全事故时,负责指挥工地抢救工作,向各抢救小组下达抢救指令任务,协调各组之间的抢救工作,随时掌握各组最新动态并做出最新决策,第一时间向110、120、企业就援指挥部、当地政府安监部门、公安部门求援或报告灾情。平时应急领导小组成员轮流值班,值班者必须住在工地现场,手机24小时开通,发生紧急事故时,在项目部应急组长抵达工地前,值班者即为临时救援组长。现场抢救者职责:采取紧急措施,尽一切可能抢救伤员及被困人员,防止事故进一步扩大。医疗救治组职责:对抢救出的伤员,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
