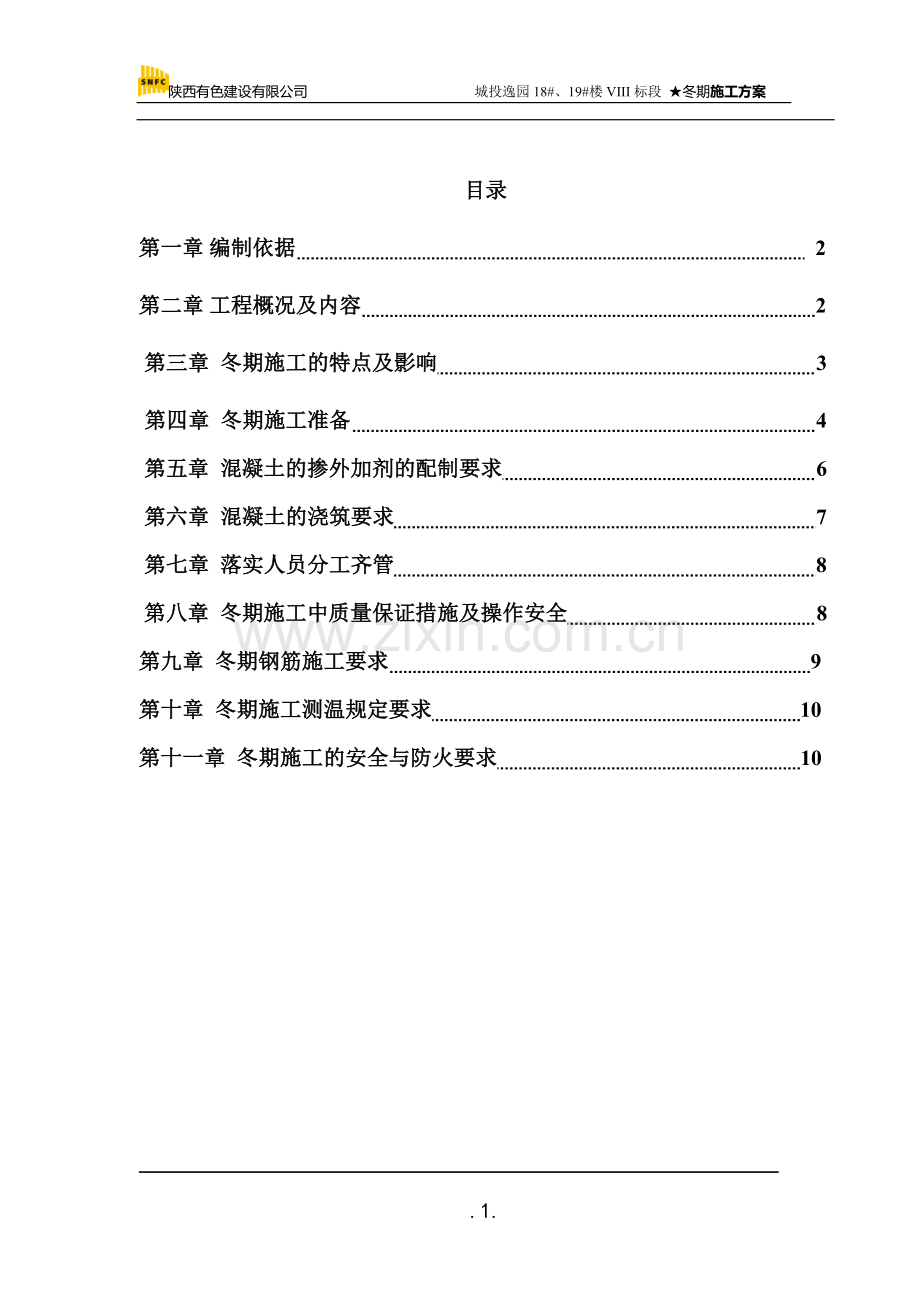

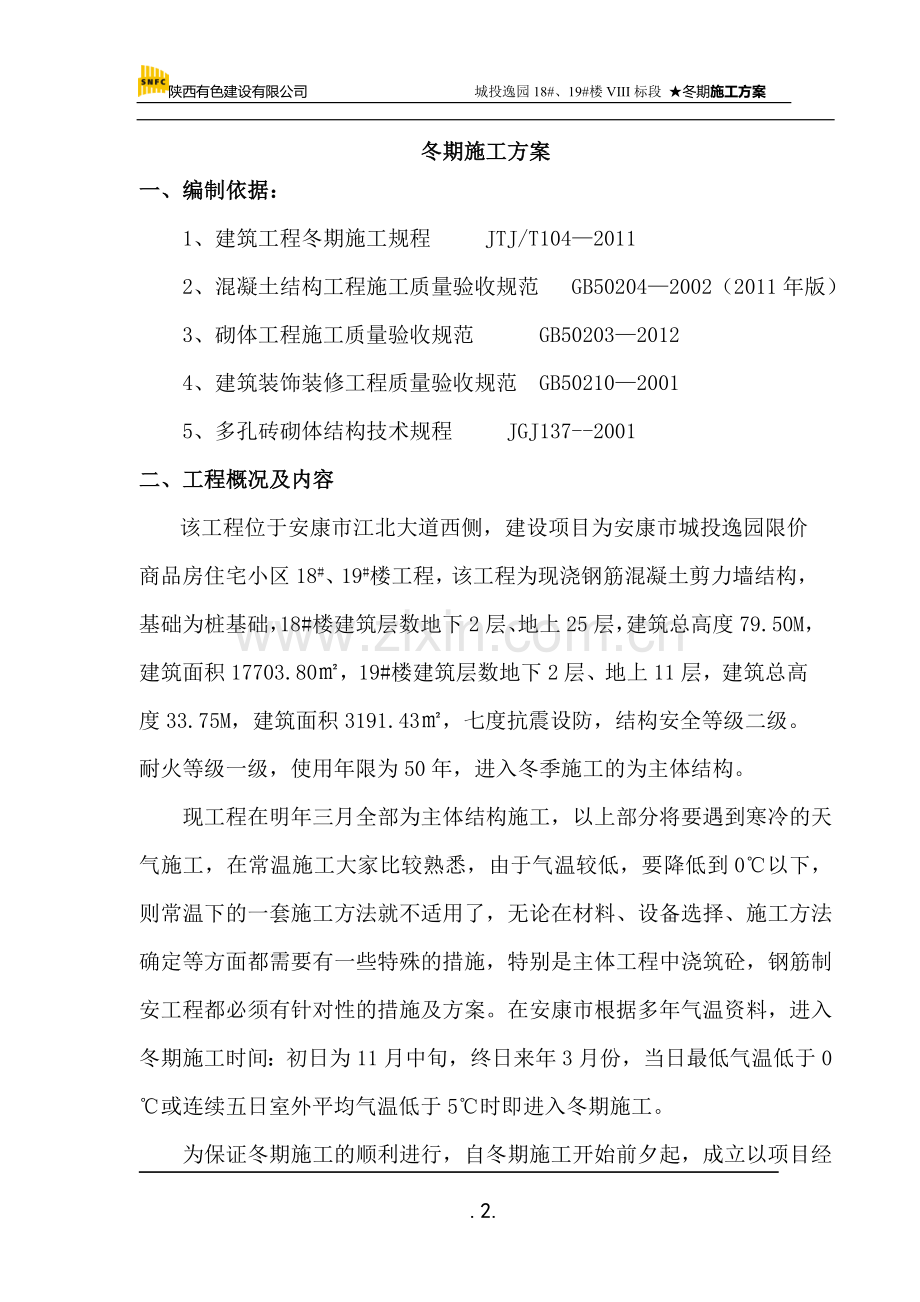

1、陕西有色建设有限公司 城投逸园18#、19#楼VIII标段 冬期施工方案目录第一章编制依据 2第二章工程概况及内容 2第三章 冬期施工的特点及影响 3第四章 冬期施工准备 4第五章 混凝土的掺外加剂的配制要求 6第六章 混凝土的浇筑要求 7第七章 落实人员分工齐管 8第八章 冬期施工中质量保证措施及操作安全 8第九章 冬期钢筋施工要求 9第十章 冬期施工测温规定要求 10第十一章 冬期施工的安全与防火要求 10冬期施工方案一、编制依据:1、建筑工程冬期施工规程 JTJ/T10420112、混凝土结构工程施工质量验收规范 GB502042002(2011年版)3、砌体工程施工质量验收规范 GB5
2、020320124、建筑装饰装修工程质量验收规范 GB5021020015、多孔砖砌体结构技术规程 JGJ137-2001二、工程概况及内容该工程位于安康市江北大道西侧,建设项目为安康市城投逸园限价商品房住宅小区18#、19#楼工程,该工程为现浇钢筋混凝土剪力墙结构,基础为桩基础,18#楼建筑层数地下2层、地上25层,建筑总高度79.50M,建筑面积17703.80,19#楼建筑层数地下2层、地上11层,建筑总高度33.75M,建筑面积3191.43,七度抗震设防,结构安全等级二级。耐火等级一级,使用年限为50年,进入冬季施工的为主体结构。现工程在明年三月全部为主体结构施工,以上部分将要遇到寒
3、冷的天气施工,在常温施工大家比较熟悉,由于气温较低,要降低到0以下,则常温下的一套施工方法就不适用了,无论在材料、设备选择、施工方法确定等方面都需要有一些特殊的措施,特别是主体工程中浇筑砼,钢筋制安工程都必须有针对性的措施及方案。在安康市根据多年气温资料,进入冬期施工时间:初日为11月中旬,终日来年3月份,当日最低气温低于0或连续五日室外平均气温低于5时即进入冬期施工。为保证冬期施工的顺利进行,自冬期施工开始前夕起,成立以项目经理为第一责任人的施工现场冬期施工领导小组,作必要的前期准备工作,编制冬期施工方案。三、冬期施工的特点及影响:1、在主体工程砼浇筑尤其特殊,质量事故出现的隐蔽性、滞后性,
4、即工程施工时间是冬天,大多数质量问题则在春季才开始暴露出来,因而对事故处理带来难度及损失,而且影响工程使用寿命。2、施工的计划性和准备工作时间性强。实际工作时间短,技术要求复杂,各种不利素因都将影响工程进度。3、进入冬期施工后,有关相应的技术措施落实下去,项目管理班子对所产生的工作量、材料选择、成本投资都是必须全面考虑的问题,只有全面考虑才能使冬期施工所出现的问题得到及时的预防和解决。4、对砼质量的影响主要取决于水泥,普通水泥主要含有四种矿物成份,硅酸三钙(Ca3Si)、硅酸二钙(Ca2Si)、铝酸二钙(Ca3Al2)、铝酸四钙(Ca4Al)。混凝土、砂浆所以具有的强度,是由于这四种矿物成份遇
5、到水后,进行水化反应,生成新的水化合物的结果,在冬期温度降低,一是减弱了水的化学活性,使水泥的水化反应减慢,砼的强度增长缓慢,另外当温度降低到0以下时,水结冰体积膨胀易使砼内部结构受到破坏,所以说,冬期施工主要是研究温度和水变化后,产生的各种影响。5、在工程上砼的受冻分不同阶段,其一因温度低新鲜砼在浇筑后终凝前受冻;其二是砼浇筑后,在养护硬化期间早期受冻,它能损害砼的一系列性能,这是非常值得注意的问题;其三,砼的受冻是指硬化了的砼在使用期间受寒署自然气温影响,经常受自然气温冻融作用,使砼的各项性能逐渐降低,对砼产生的一种损害。6、经过简要分析,在主体工程中砼防冻非常重要,为了保证工程质量,项目
6、部作出相关技术措施和要求。四、 冬期施工准备:1、冬期施工管理小组人员安排序号 姓 名职 务工 作 内 容1涂勋南组长参于编制、落实材料及责任2陈启智副组长编制方案,监督管理,落实措施3林广和监督员校核方案,监督检查,相关处罚4陈阳军监管员监管外加剂掺量,落实保温措施5方治胜测温员做好温度记录及汇报,预知一周预报6王永东安全员落实冬期安全的工作,做好防火保暖7方治胜资料员收集各种资料,贯标工作8李哲巡检员每天巡检不少于三次,督促冬期措施落实2、冬期材料准备,保温材料砼浇捣现场采用纤维毛毯覆盖二层,总平方面积为2485m2。围护保温材料采用纤维彩条布宽度为1.8m,总长为500m,主体结构砼浇筑
7、过程中,委派试验员赴商品砼站监督外加剂的加入情况。现场测温器共准备十支,2KW电热器等其它小型材料作准备。3、冬期施工砼原材料一般需要加热,加热时应优先先采用加热水的方法,从材料的热学特点来看,水的热容量比砂、石子大得多,水的比热容约为砂、石子的5倍,所以将水加热是最经济、最有效的方法,在自然气温不低于8时,为减少加热工作量,只加热拌合水,就能满足拌合物的温度要求,水加热温度根据热工计算确定,拌水的温度不得超过80,水加热的最高允许温度是骨料吸水与水泥接触后不致引起水泥假凝为依据(加热用水控制由商品砼厂家控制,保证砼入模时温度不得低于5)。4、热工温度计算:温度计算公式:To=0.92(mce
8、Tce+msaTsa+myTy)+4.2Tw(mw-wsamsa-wymy)/4.2mw+0.9(mce+msa+mg)+c1(wsamsaTsa+wymyTy)-c2(wsamsa+wymy)/4.2mw+0.9(mce+msa+my)已知:砼每立方米的材料用量为水178kg:水泥P.O42.5R普通硅酸盐水泥324kg:砂711kg:石子1179kg,水60、砂12、石子8、水泥6,材料含水率为砂3%,石子1%,求砼拌合物的温度。解:TO= 0.92(3246+71112+11798)+4.260(178-0.03711-0.011179) / 4.2178+0.9(324+711+117
9、9) + 4.2(0.0371112+0.0111798)/4.2178+0.9(324+711+1179)=20.53OC编制计算时水是经过加温,砂、石子是根据集中堆放料经过气温-70C时所测出的积类依据,如果按最不利因素考虑室外温度为-150C时,砂、石子温度均为00C时,再作计算:解:To=0.92(3246+711+1179)+252144.88/4.2178+0.9(324+711+1179)+4.2(21.33+11.79)/2740.2=14.66在施工中是商品砼搅拌站用运输车运送到浇筑点,路径距离约10km,在途中温度损失约为4,按规范表6-19所得,通过计算在环境温度15以内
10、,砼的入模温度能满足规范要求5以上。五、混凝土的掺外加剂的配制要求:1、随着冬期施工的到来,首先应用建筑业推广应用新技术外加剂,外加剂的主要作用是泵送、防冻、早强,本工程中采用的泵送剂为NLGB-2超塑化泵送剂,它的主要成份是B -萘黄酸、盐甲醛缩合物-葡萄糖酸钙共聚物,具有减水、早强、增塑等多种功能。在相同配合比条件下掺加泵送剂保证坍落度在17cm19cm,砼3天强度提高25%40%,提高砼的耐久性,用泵送剂能大幅度减少砼耗用量,并伴有少量引气作用,除能改善砼拌合物和易性外,还能降低泌水率、砼抗渗性,抗冻性等耐久指标均能显著提高,在操作时添加的方法:将泵送剂投入搅拌15秒后的砼中,再搅拌至9
11、0秒钟后达到最佳效果。2、防冻剂是无氯低碱防冻剂,具有早强、减水、防冻引气,提高砼的抗渗性等功能,不含氯盐,对钢筋无锈蚀作用,并能有效地预防砼发生碱骨料反应,是非常有效的防冻材料,适用量最低气温1015条件下的冬期施工,掺LQFD防冻剂的砼按综合蓄热法施工时使砼具有较高的早期强度和较强的抗冻能力,保证砼具有优良的技术性能。掺LQFD防冻剂砼强度增长状况与基准标养砼持平或稍高,在低温和负温条件下,掺LQFD防冻剂砼能加快早期和后期强度增长,23天可达抗冻临界强度,28天强度近于基准标养砼强度。3、采用掺加NLQ早强减水剂,由A0醇胺矿粉,B-萘磺酸盐、MG等材料复合而成。对水泥颗粒有强烈分散作用
12、,具有减水、增塑、缓凝等功能,能明显提高砼的早期强度。本剂的掺量是水泥用量的2%3%,掺加早强剂后,可减少拌合水8%10%,初凝时间为30+60min,NLQ早强减水剂为粉剂,可直接掺入搅拌机拌和,工艺简单便于操作。4、本工程中采用商品砼从而保证了砼的浇筑质量,这是主体工程中的重要部位,应用早强、抗冻剂后,能有效的提高工程质量。六、混凝土的浇筑要求:1、在砼浇筑时要保证砼的均匀性和密实性,要保证结构的整体性,尺寸准确,钢筋预埋件位置正确,拆模后砼表面要平整、光洁。在浇筑前,应清除模板上和钢筋中的冰雪和污垢,浇筑时所用到的各种机具设备都应采取防风、防冻保护措施,即浇筑区域四周用彩条布防风保温,在
13、现场用无烟煤炉加温,有专人负责生炉,并且设置防火设备,千万不能让砼受冻。2、冬期施工浇筑砼时,不宜留置施工缝,砼拌合物入模浇筑,必须保证入模温度不低于5,必须经过振捣使其内部密实,并能充分填满模板各个角落,制成符合设计要求的构件。木质类模,如竹胶板在符合刚度要求外,板厚度必须满足12mm厚度,能有效的起到保温作用。在剪力墙浇筑时应分层浇筑,振捣要快速,浇筑前做好一切保温准备,浇筑完毕后及时用塑胶纤维彩条布覆盖,而后用二层纤维毛毯严密盖实保温层。3、砼浇筑后,必须保持有足够的湿度,湿度不得小于5%。如果冬期干燥不能满足,采用砼养护剂或在中午温度高时浇水湿润,并有专人负责,该人员有砼班组落实,该人
14、员必须有较强的责任心。七、落实人员分工齐管:1、在冬期施工阶段测温工作由华小丽全面负责,在施工期间必须经常用12121气象预报的气象情况及时转告气温变化情况,使项目部能正确掌握气温,合理安排生产工作,尽量避免强寒冷气温,减少工程中砼的受冻害的不利因素,及时做好测温记录,做好同条件试块和同条件养护工作。2、有项目部在该方案经上级审批后,及时组织人员投入冬期施工的一切准备,加热水灶,保温的多处部位全面做好保温工作。同时对冬期施工期各项管理监督工作必须齐心合力,共同加强监管工作,在本方案中未尽内容,如明火审批,防火要求,平面布置等内容根据现场实际情况确定,对制度不完的地方按公司规章执行。八、冬期施工
15、中质量保证措施及操作安全:1、在冬期施工的领导小组管理下,加强对原材料检验和监督,对不合格的材料拒绝收料,特别是砂、石子地方材料必须严管严检,禁止含泥量超标石子进场,砂的粗细要求必须符合级配单中要求,严格把好检验关。2、对定岗人员必须做好本职工作,在冬期施工阶段严格执行建筑工程冬期施工技术规程,及时做好针对性的技术交底工作,用书面资料记录各种施工环节,对各楼层的供水管应及时关闭管理。3、坚决贯彻执行公司提出的“安全生产,预防为主的方针”项目部安全员对班组在施工前进行各分项安全生产技术交底。在冬期施工中,脚手架脚手板上霜、雪、冰由专人扫除,脚手架上及时挂上安全标志,设置安全网,架子内栏杆,每个职
16、工应及时发放劳动保护用品及安全用具。在铺设斜道时必须做好防滑条,保证施工人员的人身安全。九、冬期钢筋施工要求1、在冬期施工中,影响钢筋力学性能的因素随着温度降低,热运动减弱,反映在力学性能方面为强度增高,塑性及韧性降低,脆性增加,这种性质称为金属的冷脆性或冷脆倾向直径大的钢筋比直径小的钢筋对缺口的敏感性及冷脆倾向大。2、钢筋焊接的影响,钢筋经焊接后,焊接接头区冶金组织变化且易产生缺陷,引起韧性降以及焊接热循环过程中发生塑性应变所引起的热应变脆化,增加了冷脆倾向。电渣压力焊时,根据室外温度调整焊接电流,宜增加预热时间,并宜减慢烧化过程的中期速度。闪光对焊时,宜采用预热闪光焊或闪光预热闪光焊工艺。
17、钢筋端面比较平整时,宜采用预热闪光焊;端面不平整时,宜采用闪光预热闪光焊。闪光对焊工艺应控制热影响区长度。热影响区长度随钢筋级别、直径的增加而适当增加。焊接参数根据室外气温按常温参数调整。3、钢筋冷拉温度不宜低于-20,可采用控制应力法或控制冷拉率方法。钢筋冷拉设备、仪表和液压工作系统油液应根椐环境温度选用,并在使用温度下进行配套校验。十、冬期施工测温规定和要求1、测温工作在冬期施工中是极其重要的环节,施工中应极为重视,室外日平均气连续5d,稳定低于5时,砼结构工程应采取冬期施工措施,同时开始进行温度测量。2、施工测温范围是大气温度,水泥、水、砂子、石子等原材料温度,砼或砂浆棚室内及出罐入模,
18、上墙温度。砼入模后初始温度和养护温度,测温人员应先了解施工区域内的分布情况及测温设点,开始测温前,要备齐必须的工具,用具、文具,为正常测温创造有利条件,主要工具用具有测温百页箱,规格不小于300mm300mm400mm,宜安装于建筑物10m以外,距地面高度约1.5m,通风条件较好的地方外表面刷白色油漆,测温计:测量大气温度和环境温度、采用玻璃液体温度计、温度计在使用前均应进行校验。3、测温要求:测温次数、大气温度每昼夜3次。水泥、水、砂子、石子温度每工作班2次,砼土入模、砂浆上墙温度每工作班2次。测温工作必须认真尽责,所有测温记录必须归入技术档案,以备存查。十一、冬季施工的安全与防火要求1、冬
19、期施工时,施工现场的周边道路及地下室的坡道应有防滑措施。2、雪后应及时进行检查,必须将脚手架上的积雪清扫干净,并检查马道平台,如有松动下沉现象,务必及时处理。3、冬期天气寒冷干燥,对施工现场的堆料场地尤其是模板、保温板等易燃品,危险品仓库应加强管理。配足灭火器。4、晚上加班,因天气寒冷,职工容易点火取暖,项目部必须指派专人进行值班检查。电源开关,控制箱等设施要加锁,并设专人负责管理,防止漏电、触电。禁止使用大功率用电器。5、项目部成立冬季消防检查小组,对施工现场不定期进行火情隐患排查,发现问题及时整改。陕西有色建设有限公司2013年11月10日下面为附送毕业论文致谢词范文!不需要的可以编辑删除
20、!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法
21、用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导
22、、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一
23、大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】 .15.
