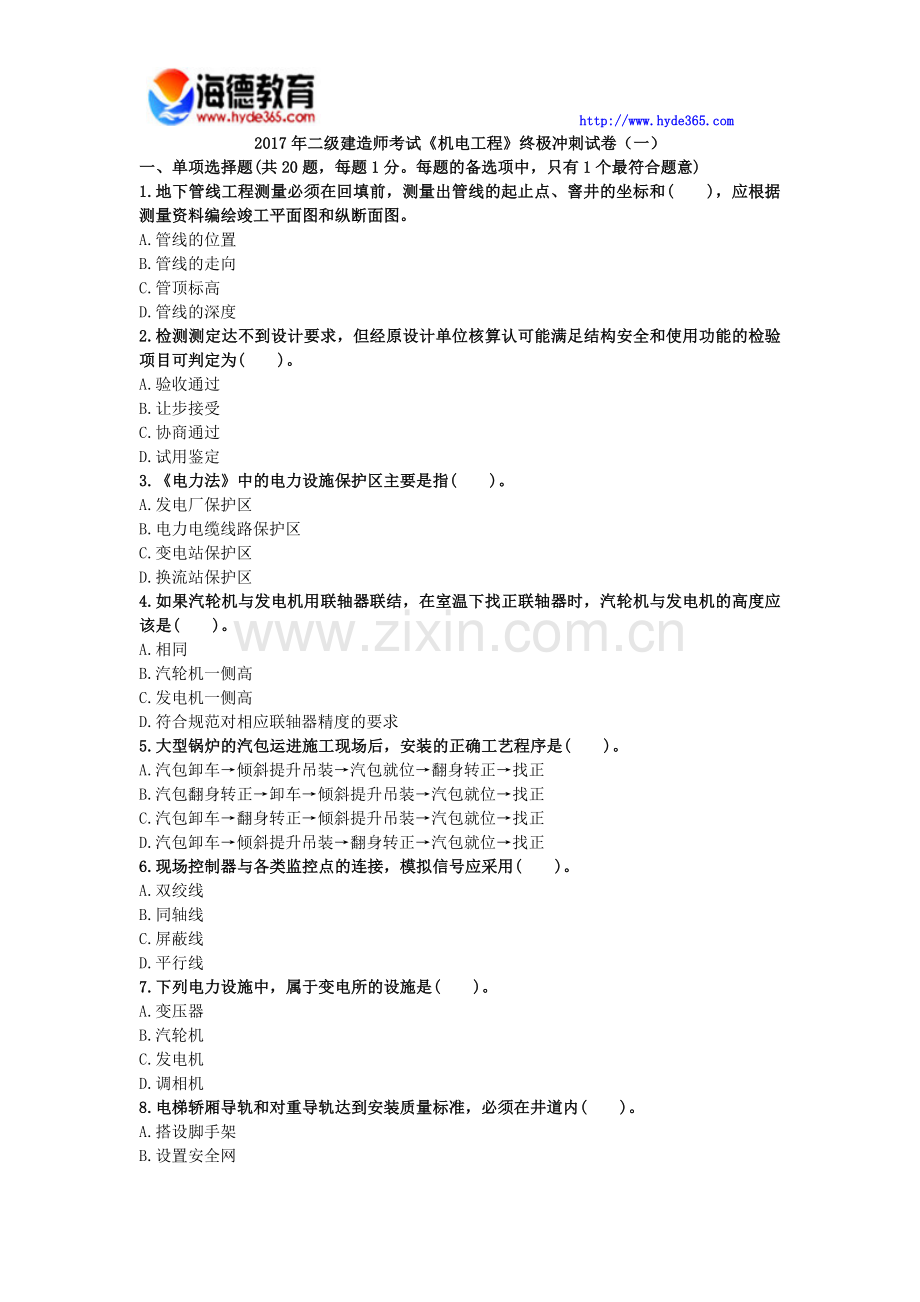

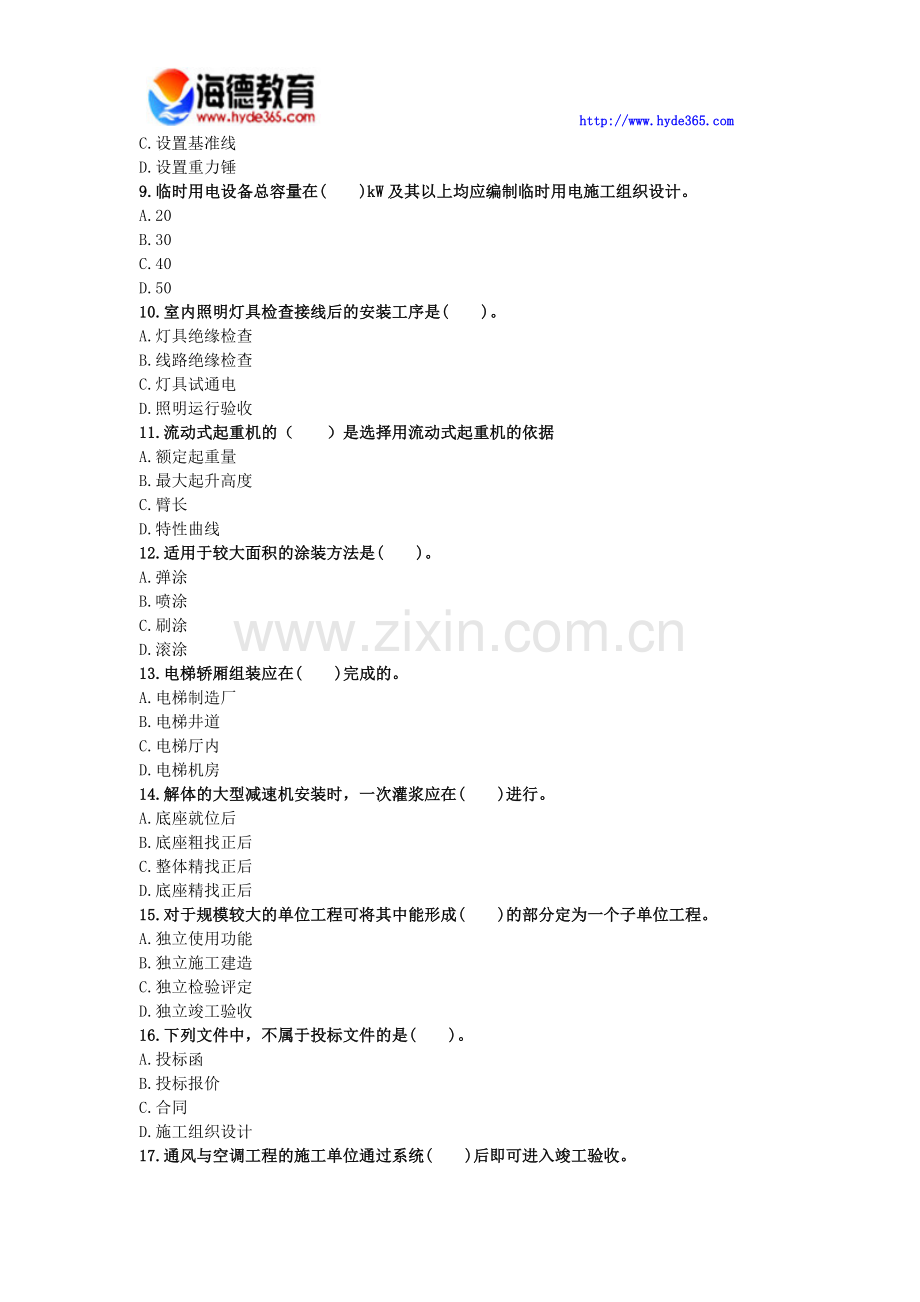

2017年二级建造师考试《机电工程》终极冲刺试卷(一)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.地下管线工程测量必须在回填前,测量出管线的起止点、窨井的坐标和( ),应根据测量资料编绘竣工平面图和纵断面图。
A.管线的位置
B.管线的走向
C.管顶标高
D.管线的深度
2.检测测定达不到设计要求,但经原设计单位核算认可能满足结构安全和使用功能的检验项目可判定为( )。
A.验收通过
B.让步接受
C.协商通过
D.试用鉴定
3.《电力法》中的电力设施保护区主要是指( )。
A.发电厂保护区
B.电力电缆线路保护区
C.变电站保护区
D.换流站保护区
4.如果汽轮机与发电机用联轴器联结,在室温下找正联轴器时,汽轮机与发电机的高度应该是( )。
A.相同
B.汽轮机一侧高
C.发电机一侧高
D.符合规范对相应联轴器精度的要求
5.大型锅炉的汽包运进施工现场后,安装的正确工艺程序是( )。
A.汽包卸车→倾斜提升吊装→汽包就位→翻身转正→找正
B.汽包翻身转正→卸车→倾斜提升吊装→汽包就位→找正
C.汽包卸车→翻身转正→倾斜提升吊装→汽包就位→找正
D.汽包卸车→倾斜提升吊装→翻身转正→汽包就位→找正
6.现场控制器与各类监控点的连接,模拟信号应采用( )。
A.双绞线
B.同轴线
C.屏蔽线
D.平行线
7.下列电力设施中,属于变电所的设施是( )。
A.变压器
B.汽轮机
C.发电机
D.调相机
8.电梯轿厢导轨和对重导轨达到安装质量标准,必须在井道内( )。
A.搭设脚手架
B.设置安全网
C.设置基准线
D.设置重力锤
9.临时用电设备总容量在( )kW及其以上均应编制临时用电施工组织设计。
A.20
B.30
C.40
D.50
10.室内照明灯具检查接线后的安装工序是( )。
A.灯具绝缘检查
B.线路绝缘检查
C.灯具试通电
D.照明运行验收
11.流动式起重机的( )是选择用流动式起重机的依据
A.额定起重量
B.最大起升高度
C.臂长
D.特性曲线
12.适用于较大面积的涂装方法是( )。
A.弹涂
B.喷涂
C.刷涂
D.滚涂
13.电梯轿厢组装应在( )完成的。
A.电梯制造厂
B.电梯井道
C.电梯厅内
D.电梯机房
14.解体的大型减速机安装时,一次灌浆应在( )进行。
A.底座就位后
B.底座粗找正后
C.整体精找正后
D.底座精找正后
15.对于规模较大的单位工程可将其中能形成( )的部分定为一个子单位工程。
A.独立使用功能
B.独立施工建造
C.独立检验评定
D.独立竣工验收
16.下列文件中,不属于投标文件的是( )。
A.投标函
B.投标报价
C.合同
D.施工组织设计
17.通风与空调工程的施工单位通过系统( )后即可进入竣工验收。
A.测试合格
B.设备单机试运转及调整
C.无生产负荷联合试运转及调试
D.综合效能测定及调整
18.大型储罐罐底焊缝的致密性,应采用( )方法进行检查。
A.真空箱试验
B.氨气试验
C.充水试验
D.煤油渗漏试验
19.高层建筑为防止侧击雷电,应在环绕建筑物周边设置( )。
A.避雷针
B.均压环
C.接地线
D.引下线
20.关于电气设备及系统试运行的条件的说法,错误的是( )。
A.设备安装接线正确
B.电源应具备供电条件
C.电气设备绝缘检查符合合格标准
D.整定值已按规范要求整定完毕
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项。)
1.建筑管道系统的试验类型主要分为( )等试验。
A.压力
B.泄漏性
C.真空度
D.灌水
E.通球
2.下列室内配线施工工序中,属于镀锌钢管明配的工序有( )。
A.测量定位
B.支架安装
C.钢管预埋
D.钢管连接
E.管内穿线
3.磁性探伤与渗透探伤相比较,其优点有( )。
A.方便对工卡具铲除的表面检查
B.灵敏度高
C.主要用于检查坡口表面
D.能探查表面一定深度下缺陷
E.检测速度快
4.电梯井道内施工的安全技术措施有( )。
A.井道的层门设置防护栏杆
B.轿厢设置惯性式限速器
C.井道预留孔设置临时盖板
D.井道导轨上设置安全钳
E.井道底坑设置缓冲器
5.《特种设备安全监察条例》所指的电梯,是( )的机电设备。
A.动力驱动
B.利用沿刚性导轨运行的箱体
C.利用柔性绳索牵引箱体
D.沿固定线路运行的梯级(踏步)
E.场(厂)内专用机动运送车辆
6.起重机械失稳的主要原因有( )。
A.机械故障
B.超载
C.吊臂偏心过大
D.行走速度过快
E.支腿不稳定
7.安装单位提供的电梯安装资料有( )。
A.安装许可证件
B.安装告知书
C.试验合格证书
D.使用说明书
E.电梯施工方案
8.工业管道系统试验的类型有( )。
A.压力试验
B.气压试验
C.液压试验
D.泄漏性试验
E.真空度试验
9.强制检定是固定检定的关系,实行( )的检定,使用单位没有选择的余地。
A.定检定人员
B.定点
C.定期
D.定检定程序
E.定检标准
10.下列机电工程项目中应编制专项施工方案的有( )。
A.雨期和冬期
B.重要焊接方案
C.设备试运行方案
D.施工难度大
E.技术含量高
三、案例分析题(共4题,每题20分)
(一)
某机电安装施工单位通过招投标竞争在某市承包一项商务楼的机电安装工程项目,工程范围包括:供暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程等。合同造价为1200万元。
在施工过程中,由于用户对供暖及给水排水工程中卫生器具和室内供暖系统分项工程达不到使用功能要求,向施工单位项目部提出变更设计要求。施工单位按照变更设计规定申请,在收到设计变更通知单后,进行了修改。
项目部按照规定对供暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程等分部、分项工程进行了评定和验收。
1.指出该机电安装工程项目,划分的分部工程有哪些?
2.主控项目验收有何规定?根据本案例,指出二个主控项目。
3.卫生器具和室内供暖系统分项工程达不到使用功能要求,能否变更设计?指出正确的设计变更程序。
4.简述建筑智能化系统竣工验收要点。
(二)
某施工单位承建南方沿海城市的大型体育馆机电安装工程,合同工期为10个月。该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在设计有通风设施和排水设施的地下室。
施工进度计划中,施工高峰期在6~8月,正值高温季节。由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。项目部根据地下室的环境条件和比赛大厅高空作业多的特点,制定了施工技术措施,编制了质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控,致使在试车阶段发生质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动及噪声大、电动机端部发热等异常现象。
1.针对环境条件,制定主要的施工技术措施有哪些?
2.为保证地下室管道焊接质量,针对环境条件,试编制质量预控方案。
3.成套配电装置运达施工现场后,开箱检查的主要内容是什么?
4.风机运转时出现异常现象的主要原因是什么?
(三)
某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m;最重塔体102t。合同工期为三个月,合同约定:如果合同工期违约每一天应罚10000元,如每提前一天奖励5000元。
该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制订了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50d,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊,但需要市场租赁,其租赁费10000元/日·台,经测算现场共需16d,而人工费可降低70%,其他费用可降低30%。
该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8d完成全部施工任务。
1.项目部对该工程应编制哪些类型的施工组织设计?
2.对施工方案进行经济性评价的常用方法是什么?对施工方案进行技术性经济比较应包括哪些内容?
3.试用因素分析法分析该吊装方案,该项目部应选用哪种方案为宜?
4.试述选用方案中的起重机在使用时,应考虑哪些问题?
(四)
某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。
安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5d。
进人试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去
3d,并增加费用3万元,项目部又赶工3d。变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。
代号
工作内容
紧前工作
持续时间
(d)
计划费用
(7万元)
可压缩时间
(d)
压缩单位时间
增加费用(万元/d)
A
基础框架安装
1O
10
3
1
B
接地干线安装
10
5
2
1
C
桥架安装
A
8
15
3
0.8
D
变压器安装
AB
10
8
2
1.5
E
开关柜配电柜安装
AB
13
32
3
1.5
F
电缆敷设
CDE
8
90
2
2
G
母线槽安装
DE
10
80
H
二次线路敷设
E
4
4
1
1
试验调整
FGH
20
30
3
1.5
J
计量仪表安装
H
2
4
K
检查验收
U
2
2
1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?
2.原计划施工费用多少?赶工后实际施工费用多少?
3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验?
4.变配电工程可按哪种工程划分类别竣工验收?竣工资料应何时归档?
参考答案
一、 单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.C
2.A
3.B
4.C
5.C
6.C
7.A
8.C
9.D
10.C
11.D
12.D
13.B
14.B
15.A
16.C
17.C
18.A
19.D
20.D
二、 多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有一个错项。)
1.ADE
2.ABD
3.BDE
4.AC
5.ABD
6.ABCE
7.ABE
8.ADE
9.BC
10.ADE
三、案例分析题(共4题,每题20分)
(一)
1.该工程是建筑机电安装工程项目,按现行国家标准《建筑工程施工质量验收统一标准》GB50300,本工程的分部工程有:供暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、电梯工程等五个分部工程;消防工程不是分部工程。
2.主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。一般项目是除主控项目以外的检验项目,可以允许有偏差的项目。
例如,管道的压力试验;电气的绝缘与接地测试等均是主控项目。
3.(1)卫生器具和室内供暖系统分项工程达不到使用功能要求,提出变更设计要求是正确的。
(2)施工单位提出设计变更申请的变更程序
1)施工单位提出变更申请报监理工程师或总监理工程师。
2)监理工程师或总监理工程师审核技术是否可行、审计工程师核算造价影响,报建设单位工程师。
3)建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位工程师,设计单位工程师认可变更方案,进行设计变更,出变更图纸或变更说明。
4)建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至施工单位。
4.建筑智能化系统竣工验收要点有:
(1)系统验收方式:分项验收,分部验收,交工验收,交付验收;
(2)各系统竣工验收的条件:系统安装、检测、调试完成后,已进行了规定时间的试运行;已提供了相应的技术文件和工程实施及质量控制记录。
(3)应按“先产品,后系统;先各系统,后系统集成”的顺序进行。
(4)竣工验收资料包括:工程合同技术文件;竣工图纸;系统设备产品说明书;系统技术、操作和维护手册;设备及系统测试记录;工程实施及质量控制记录;相关工程质量事故报告。
(二)
1.开工时,首先安排电气工程、水系统和通风系统的施工,安装地下室通风设施和排水设施,进行强制排风,降低作业环境湿度,改善作业条件,充分利用资源、降低成本。必要时,采取加热烘干措施。比赛大厅风管在地面分段组装后整段提升,减少高空作业。
2.预控方案为:工序名称:地下室管道焊接质量预控方案;可能出现的问题:气孔、夹渣;采取的措施:焊工培训、焊条烘干、母材烘干、改善焊接环境。
3.设备外壳无变形及损伤,油漆完整;柜(盘)内部电器装置及元件、绝缘瓷瓶齐全、无损伤裂纹;紧固件、接地线符合技术要求;设备、器材型号、规格符合设计要求;电气设备和元件均应有合格证,关键部件有产品制造许可证的复印件;柜体几何尺寸符合设计要求。
4.主要原因是:操作者未执行规范或技能不够;风机的钢垫铁有移位和松动;电动机和风机的联轴器同轴度超差等。
(三)
1.本工程项目的机电安装工程应编制单位工程施工组织设计和专业技术施工方案,即:塔体群吊装施工方案。
2.施工方案经济评价的常用方法是综合评价法。对施工方案进行技术经济比较包括的内容:技术的先进性,方案的经济性;方案的重要性等。
3.两种方案经济分析计算:
第一套方案测算成本=50×30×50+200000+25000=300000元
第二套方案测算成本=50×30×50×(1-70%)+10000×2×16+25000×(1-30%)=364000元
定量比较:第二套方案成本要高于第一套方案成本64000元
定性分析:本工程工期为三个月,合同约定奖与罚关系,如采用第一套方案会影响后续工序施工,加大人力资源投入,可能因工期延期而罚款;如采用第二套方案,吊装工期大大缩短,工人劳动强度减小,所以技术效率高,机械化施工程度好,后续工序施工比较宽松,可将工期提前完成。
结论:该项目部宜选定第二套方案。结果工期提前8d完成获得4万元奖励。
4.选用的是两台起重吊,抬吊、计算载荷时要考虑不均衡载荷和动载荷的影响,而且对吊车站位处的地基应进行处理和试验。
(四)
1.(关键线路BEGIK和AEGIK)
在基础框架安装(A)工作上赶工2d,赶工费2×1=2万;
在接地干线安装(B)工作上赶工2d,赶工费2×1=2万;
在开关柜配电柜安装(E)工作上赶工3d,赶工费3×1.5=4.5万;
在试验调整(I)工作上压缩3d,赶工费3×1.5=4.5万。
2.原计划费用:10+5+15+8+32+90+80+4+30+4+2=280万:
总的赶工费用2+2+4.5+4.5=13万;变压器干燥增加费用3万;提前五天奖励25万;赶工后实际费用为:280+13+3-25=271万。
3.变压器线圈可采用铜损法加热干燥;干燥后必须检查变压器线圈的绝缘状况,绝缘合格后方可做耐压试验。
4.变配电工程可先按子单位(子分部)工程进行竣工验收,竣工资料应在商务楼工程全部验收合格时归档。 0万U豆体验卡
卡号:50D890668267e3349e33
密码:686d03401eefba96faba
奖品名称:500万U豆体验卡
卡号:50De7a00c543af387fc0
密码:b26488ce65abc1787202
奖品名称:500万U豆体验卡
卡号:50Dbac638
85c802fd52e
密码:3d1c344384327b85efff
奖品名称:500万U豆体验卡
卡号:50Dd97f0765bdf6998a3
密码:48db1c14e42a2b321fac
奖品名称:500万U豆体50D61
215eb41ae3cc919
密码:25bffae5346e7b7d2548
奖品名称:100万U豆体验卡
卡号:10D1cab621456ab278ab
密码:709f65f32865af2559c2
奖品名称:100万U豆体验卡
卡号:10D8f1d6a4b953f3474e
密码:6e2e4017cce30dc7e055
奖品名称:100万U豆体验卡
卡号:10Dd1fc6d6dd529b6892
密码:a5dbdd8338f91d2c0701
奖品名称:100万U豆体验卡
卡号:10D08377b71d4374262b
密码:1d7a7c21ebd99b798a54
展开阅读全文
