收藏 分销(赏)

水中基础承台施工方案.doc

上传人:胜**** 文档编号:807359 上传时间:2024-03-23 格式:DOC 页数:9 大小:88KB
下载 相关 举报
水中基础承台施工方案.doc_第1页
第1页 / 共9页
水中基础承台施工方案.doc_第2页
第2页 / 共9页
水中基础承台施工方案.doc_第3页
第3页 / 共9页
水中基础承台施工方案.doc_第4页
第4页 / 共9页
水中基础承台施工方案.doc_第5页
第5页 / 共9页
点击查看更多>>
资源描述

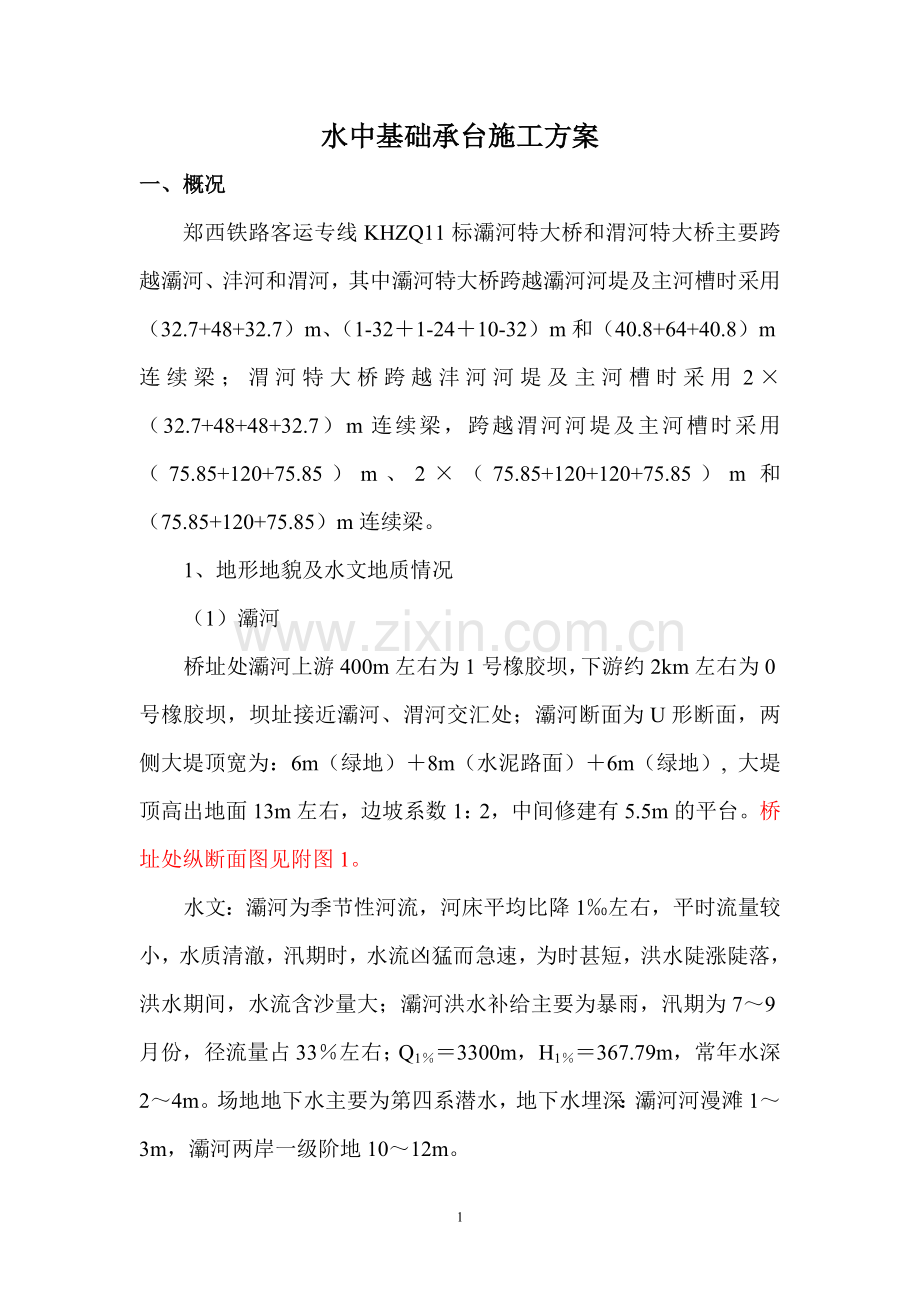

1、水中基础承台施工方案一、概况郑西铁路客运专线KHZQ11标灞河特大桥和渭河特大桥主要跨越灞河、沣河和渭河,其中灞河特大桥跨越灞河河堤及主河槽时采用(32.7+48+32.7)m、(1-321-2410-32)m和(40.8+64+40.8)m连续梁;渭河特大桥跨越沣河河堤及主河槽时采用2(32.7+48+48+32.7)m连续梁,跨越渭河河堤及主河槽时采用(75.85+120+75.85)m、2(75.85+120+120+75.85)m和(75.85+120+75.85)m连续梁。1、地形地貌及水文地质情况(1)灞河桥址处灞河上游400m左右为1号橡胶坝,下游约2km左右为0号橡胶坝,坝址接

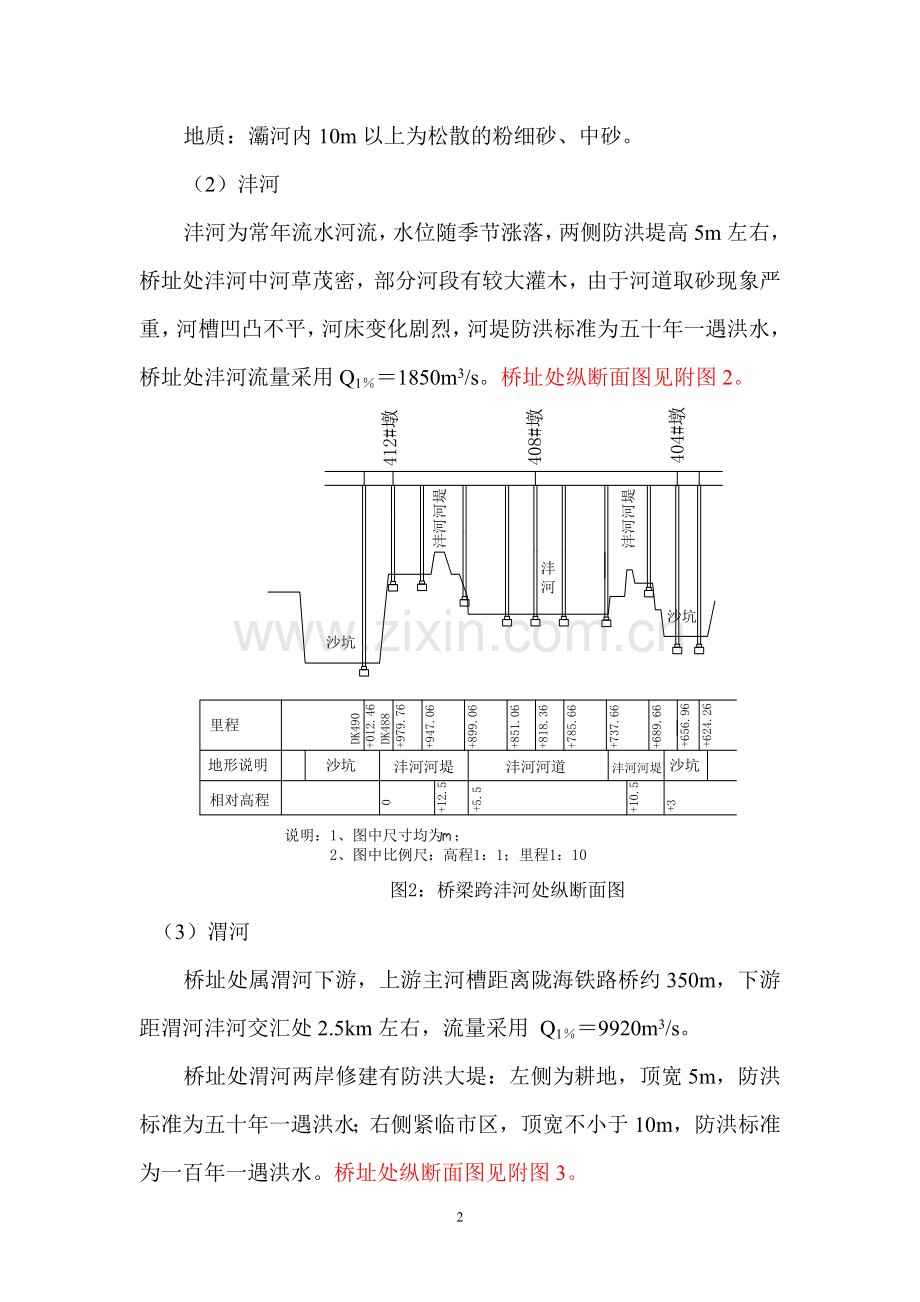

2、近灞河、渭河交汇处;灞河断面为U形断面,两侧大堤顶宽为:6m(绿地)8m(水泥路面)6m(绿地), 大堤顶高出地面13m左右,边坡系数1:2,中间修建有5.5m的平台。桥址处纵断面图见附图1。水文:灞河为季节性河流,河床平均比降1左右,平时流量较小,水质清澈,汛期时,水流凶猛而急速,为时甚短,洪水陡涨陡落,洪水期间,水流含沙量大;灞河洪水补给主要为暴雨,汛期为79月份,径流量占33左右;Q13300m,H1367.79m,常年水深24m。场地地下水主要为第四系潜水,地下水埋深:灞河河漫滩13m,灞河两岸一级阶地1012m。地质:灞河内10m以上为松散的粉细砂、中砂。(2)沣河沣河为常年流水河流

3、,水位随季节涨落,两侧防洪堤高5m左右,桥址处沣河中河草茂密,部分河段有较大灌木,由于河道取砂现象严重,河槽凹凸不平,河床变化剧烈,河堤防洪标准为五十年一遇洪水,桥址处沣河流量采用Q11850m3/s。桥址处纵断面图见附图2。(3)渭河桥址处属渭河下游,上游主河槽距离陇海铁路桥约350m,下游距渭河沣河交汇处2.5km左右,流量采用 Q19920m3/s。桥址处渭河两岸修建有防洪大堤:左侧为耕地,顶宽5m,防洪标准为五十年一遇洪水;右侧紧临市区,顶宽不小于10m,防洪标准为一百年一遇洪水。桥址处纵断面图见附图3。92、基础、承台设计情况(1)灞河连续梁跨:主墩桩基设计为3412根,边墩设计为3

4、3=9根,桩长3663m;承台厚度均为3m;简支梁跨:桩基设计为3排共8根,桩长约50m;承台厚度均为2.5m。(2)沣河连续梁跨:主墩桩基设计为339根,边墩设计为32+2=8根,桩长4856m;承台厚度均为2.5m;简支梁跨:桩基设计为3排共8根,桩长约48m;承台厚度均为2.5m。(3)渭河连续梁跨:主墩桩基设计为4520根,边墩设计为35=15根,桩长4875m;承台厚度均为4m;简支梁跨:桩基设计为33=9根,桩长4860m;承台厚度均为2.5m。二、总体施工方案 水中桩基础采用草袋围堰筑岛施工,筑岛的大小、标高要和施工便桥、钻孔设备、吊装设备等相匹配;桩长55m以下的桩基采用旋挖钻

5、机钻孔,桩长55m以上的桩基采用回旋钻机钻孔;钢筋笼在堤坝外绑扎成型,炮车运输,吊车安装;在河滩上设置泥浆循环系统;主河槽内承台采用钢板桩或钢筋混凝土围堰施工,河滩地段承台采用木板桩或型钢打入桩施工;采用泥沙泵配合开挖,主河槽内承台开挖后先进行混凝土封底,封底厚度为0.51.0m,然后绑扎钢筋,浇注砼,对大体积承台采取冷却降温措施;河滩地段承台开挖后,设置积水井集中排水,然后铺设垫层、绑扎钢筋、浇注砼;混凝土采用集中拌合站拌合,罐车运输,河滩地段桩基和承台采用输送泵直接浇注,主河槽内桩基和承台通过施工便桥埋设泵管到浇筑地点。三、桩基础施工方案1、围堰类型主河槽采用草袋围堰筑岛,河滩地段采用土围

6、堰筑岛。2、围堰结构、尺寸及标高渭河常水位标高为379.65m,计划渭河主河槽中的桥墩基础在汛期前完成,所以确定围堰顶标高高出常水位0.5m,标高定为380.15m; 围堰外侧采用草袋堆码,中间填筑粘土,围堰顶面尺寸为2030m。土袋上、下层和内、外层应相互错缝,堰顶宽12m,迎水面坡度1:1.5,背水面边坡1:1,内侧边坡1:0.51:0.2。3、围堰施工方案修筑围堰前,先将河床杂质土和透水性较强的土用挖泥船挖除,用草袋或编织带装土七分满,堆码在两边,中间填粘土。水中堆码草袋可用钢筋焊制铁钩,将草袋送入水中,尽量错缝堆码,草袋间填土可人工用手推车从施工便桥斜向向水中送土至高出水面,逐渐向前推

7、进。围堰修好后,进行抽水,检验围堰漏水情况,开始抽水速度要慢,使其逐渐承受水压力完成预变形,防止抽水过快围堰坍塌。抽水后,堰内填土筑岛,与围堰平齐。4、钻机选型、数量渭河中共有桩基40根,长度均为75m以上,根据地层与长度情况,计划采用 QZ1500型的回旋钻机2台。施工顺序:两个墩同时施工。每个墩桩基施工顺序如下图。5、泥浆的制备、循环、沉淀及排放 渭河主河槽中有两个墩(即455和456墩),其中455距东边河岸约90m,456墩距西边河岸约60m,施工桩基时,在河两岸设置泥浆拌制、循环、沉淀池,沉淀后将沉渣运到指定地点排放。每个桩基配两台泥浆泵。6、钢筋笼运输、吊装 钢筋笼在河堤外分节加工

8、,炮车运输,吊车在施工便桥平台上吊装钢筋笼,钢筋笼现场焊接。7、混凝土的运输、灌注 混凝土在4拌合站拌合,罐车运输,通过设在施工便桥平台上的混凝土输送泵进行水下混凝土灌注。四、承台施工方案 (一)钢板桩1、围堰结构、尺寸及标高 钢板桩围堰尺寸为平面尺寸为16.6 m20.6 m =342m2,钢板桩型号为:德国拉森Larssen-III型,单根钢板桩长为9米,宽为0.6米。钢板桩插打时顶标高为381.00m,底标高为372.00m。钢板桩围堰比承台四周扩大一米,在承台顶面以上设型钢内支撑。2、钢板桩围堰施工方案(1)钢板桩的选用根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,

9、选用的拉森型钢板桩,拉森型钢板桩宽度适中,抗弯性能好,其主要技术参数为:W=1600cm3,g=6 0kg/m,依地质资料及作业条件决定选用钢板桩长度912M长,要求钢板桩入土深度达桩长0 .5倍以上。(2)打桩设备投入钢板桩打拔桩机2台用于施工。打拔桩机为挖掘机(KATO1250)加振动锤改装而成 ,振动锤为日本产NPKHP7SXB型,激振力200kN。3、承台基坑开挖方案开挖采用高压水枪配合泥浆泵吸泥至设计标高。土方开挖应分层分区连续施工,并对称开挖,土方开挖至板桩顶以下1米处,进行围囹支撑施工。(共设两道围囹支撑)围囹的安装随着抽水的深度逐层实施。4、封底封底施工前基坑底应平整,设集水坑

10、,排出基坑内积水。然后浇筑C20混凝土封底,厚度为0.51m。5、钢筋工程 承台基坑封底施工完成后。钢筋绑扎应在底层砼达到设计强度75%后进行。在底层面上弹出钢筋的外围轮廓线,并用油漆标出每根钢筋的平面位置。承台钢筋在钢筋加工厂集中加工,现场进行绑扎,底层承台钢筋网片与桩身钢筋焊接牢固;搭设钢管架绑扎、定好上层承台钢筋和预埋于承台内的墩身钢筋。6、混凝土的运输、灌注 混凝土在4拌合站拌合,罐车运输,通过设在施工便桥平台上的混凝土输送泵进行混凝土灌注。7、混凝土养生 在混凝土浇注完成并初凝后,予以洒水养护,保证混凝土表面经常处于湿润状态为准,养生期应符合规范要求。在混凝土表面盖上保持湿润的塑料薄

11、膜等能延续保持湿润的材料,养护用水及材料不能使混凝土产生不良质量影响。8、大体积混凝土冷却降温措施承台尺寸为14.6m18.6m,承台厚4.0m,混凝土方量1086m3。由于承台直径较大,在混凝土的凝结过程产生水化热,易造成承台混凝土表面温度裂缝,导致抗氯离子渗透能力减弱,影响结构安全和混凝土的美观。在施工过程中采取在承台内部埋设降温管路施工工艺,通过循环水以达到降温防裂目的。冷却水管路的布设:上、下两层降温循环回路,两层间距110m,每个回路水平回转间距按085m布设。冷却水管路的固定:上层冷却水管路采用8钩固定,下层管路采用l6钢筋支架,吊钩和钢筋支架间距暂按20m布置。为避免水平移动,利用钢管脚手进行固定。浇注混凝土后拔除。混凝土浇注时避免混凝土直接冲击上层钢筋和冷却水管路,防止变形。冷却降温:混凝土灌注完成后对混凝土采用草栅覆盖。并在24h后开始间隔23h通过测温管测量混凝土内部温度,并随时做好记录。当混凝土温度达到25以上时开始采用自来水循环冷却降温。循环降温可采用小型离心泵配合助力循环。当循环储水池水温超过20时,需及时更换循环水。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
