收藏 分销(赏)

6楼地下防水工程施工方案.doc

上传人:胜**** 文档编号:805951 上传时间:2024-03-22 格式:DOC 页数:22 大小:630.65KB
下载 相关 举报
6楼地下防水工程施工方案.doc_第1页
第1页 / 共22页
6楼地下防水工程施工方案.doc_第2页
第2页 / 共22页
6楼地下防水工程施工方案.doc_第3页
第3页 / 共22页
6楼地下防水工程施工方案.doc_第4页
第4页 / 共22页
6楼地下防水工程施工方案.doc_第5页
第5页 / 共22页
点击查看更多>>
资源描述

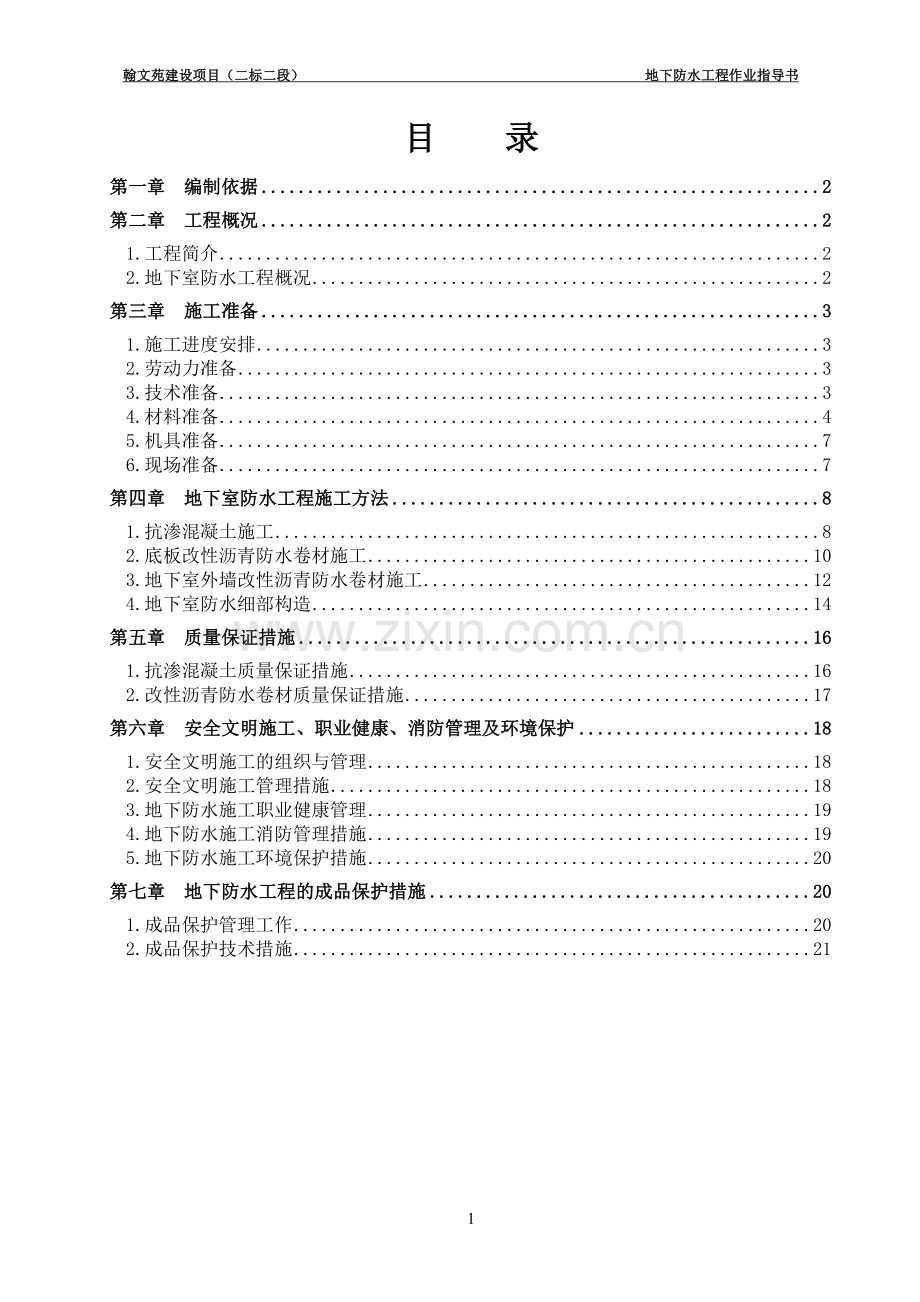

1、翰文苑建设项目(二标二段) 地下防水工程作业指导书津南区八里台示范镇三期农民安置用房翰文苑建设项目(二标二段)地下防水工程施工方案编制单位:天津一建建筑工程有限公司项目直属三部翰文苑项目部编制日期:2015年10月14日目 录第一章 编制依据2第二章 工程概况21.工程简介22.地下室防水工程概况2第三章 施工准备31.施工进度安排32.劳动力准备33.技术准备34.材料准备45.机具准备76.现场准备7第四章 地下室防水工程施工方法81.抗渗混凝土施工82.底板改性沥青防水卷材施工103.地下室外墙改性沥青防水卷材施工124.地下室防水细部构造14第五章 质量保证措施161.抗渗混凝土质量保

2、证措施162.改性沥青防水卷材质量保证措施17第六章 安全文明施工、职业健康、消防管理及环境保护181.安全文明施工的组织与管理182.安全文明施工管理措施183.地下防水施工职业健康管理194.地下防水施工消防管理措施195.地下防水施工环境保护措施20第七章 地下防水工程的成品保护措施201.成品保护管理工作202.成品保护技术措施21第一章 编制依据1.本工程经审批的施工组织设计;2.本工程结构、建筑及各专业施工图纸;3.主要规范、规程及标准3.1地下防水工程质量验收规范(GB502082011)3.2.混凝土结构工程施工质量验收规范(GB502042002)(2015版)3.3地下工程

3、防水技术规范(GB50108-2008)3.4.天津市地下工程防水图集(05J2)第二章 工程概况1.工程简介工程名称:津南区八里台示范镇三期农民安置用房翰文苑建设项目(二标二段)工程位置:北至阳煦道、西至二地块(二标一段)、南至五地块、东至致达路。建设单位:天津鑫绿洲投资有限公司设计单位:天津市房屋鉴定勘测设计院监理单位:天津安盛工程建设监理有限公司施工单位:天津一建建筑工程有限公司开竣工日期:2015年7月6日2017年10月31日工程质量标准: 国家验收规范合格标准建设内容:包括1#、2#、7#、37#、42#、43#共6个栋号,1#与43#为32层,2#与42#为29层,7#与37#为

4、30层。总建筑面积61341.057平方米,结构类型为剪力墙结构。2.地下室防水工程概况地下室防水等级为二级,电气用房的防水等级为一级。地下室防水采用防水混凝土自防水+附加防水层的做法。2.1.本工程地下室钢筋混凝土外墙、承台、承台梁、底板均采用抗渗混凝土,混凝土的抗渗等级为P6。2.2.底板防水做法:素土夯实100mm厚C15混凝土垫层20mm厚1:2.5水泥砂浆找平刷基层处理剂一遍4mm厚的弹性体改性沥青防水卷材(热熔型)(电气用房部分采用双层4mm+3mm厚弹性体改性沥青防水卷材)200g/聚酯无纺布一层50mm厚C20细石混凝土保护层抗渗钢筋混凝土结构自防水底板;2.3.侧墙防水做法:

5、钢筋混凝土外墙20mm厚1:2.5水泥砂浆找平刷基层处理剂一遍4mm厚的弹性体改性沥青防水卷材(热熔型)(电气用房部分采用双层4mm+3mm厚弹性体改性沥青防水卷材)50mm厚挤塑聚苯板保护层(用聚醋酸乙烯胶粘剂粘贴)2:8灰土,分层夯实;2.4.顶板防水做法(用于顶板上为道路或绿化):抗渗钢筋混凝土顶板20mm厚1:2.5水泥砂浆找平刷基层处理剂一道4mm厚的弹性体改性沥青防水卷材(热熔型)4mm厚SBS改性沥青耐根穿刺防水卷材200g/聚酯无纺布一层70mm厚C20细石混凝土保护层,内配6200双向钢筋网片铺设高密度聚乙烯塑料排水板,排水至地库顶板周边排水暗沟再引至就近排水井内土工布过滤层

6、(200g/)室外道路、铺地、绿化、景观等做法由建设单位另行委托设计;第三章 施工准备1.施工进度安排根据工程总体施工进度计划,地下室底板防水及侧壁防水施工进度安排如下:底板防水施工进度安排分项工程工 期开始时间完成时间120mm厚1:2.5水泥砂浆找平2d2015-11-12015-11-22基层处理剂1d2015-11-32015-11-334mm厚弹性体改性沥青防水卷材2d2015-11-42015-11-54200g/聚酯无纺布一层2d2015-11-62015-11-7550mm厚C20细石混凝土保护层2d2015-11-82015-11-92.劳动力准备本工程的地下室防水将组织专业

7、施工队伍进行施工,经资质审查、业绩考察,选定具有专业资质的防水施工队。专业施工队应“两证”齐全、有效,操作人员应持证上岗,熟练掌握施工机具的使用、卷材施工工艺。地下室防水施工拟配备的施工操作人员根据施工情况安排30-40人。3.技术准备3.1.施工前组织工程技术管理人员对设计图纸进行认真的阅读,明确工程的防水等级,防水做法,抗渗混凝土的强度等级、抗渗级别,细部构造,设计选用图集等,如发现图纸中有不明确事宜,应及时向技术人员提出,由技术人员进行确定。3.2.熟悉有关地下防水工程的现行国家、行业规范、规程及相关的地方标准,熟悉设计选用的建筑防水图集,熟悉并掌握防水施工工艺,质量标准及相关强制性条文

8、。3.3.编制科学合理的地下防水施工方案,编制完成经项目评审、公司审批后,报监理单位审批,审批后应严格执行。3.4.方案编制审批通过后,由项目技术部组织进行方案交底,进一步明确工程的防水做法,细部构造,质量标准,施工工艺流程及相关安全要求等。施工前由专业工长根据施工方案、施工图纸、现行国家规范标准等,并结合本工程的实际情况对施工班组进行书面技术交底,交底内容要详细可行。4.材料准备4.1.抗渗混凝土本工程地下室钢筋混凝土外墙、承台、承台梁、底板均采用抗渗混凝土,混凝土的抗渗等级为P6,采用商品混凝土,施工前向搅拌站进行详细的书面技术交底。抗渗混凝土所用的水泥,砂、石,掺合料、外加剂,水等材料必

9、须满足设计及相关规范要求。抗渗混凝土配合比应根据工程设计要求由试验室进行配比确定。抗渗混凝土浇筑前应进行和易性、坍落度检查,合格后方可浇筑。4.2.防水卷材地下室柔性防水层选用改性沥青防水卷材。防水卷材应提前15天进场,材料的品种、规格、技术性能应符合设计要求和现行的国家或行业及地方标准。具备“三证一标志”即为市建委颁发的准用证,市材料监督站的材料检验报告和企业生产合格证,防水材料使用说明书、防伪标志。防水卷材进场后,由建设单位、施工单位、监理单位三方共同进行外观检查,外观检查合格后,按规定进行现场见证抽样复验,复验合格后方可使用。SBS防水卷材取样要求:每100卷抽2组,101499卷抽3组

10、,500999卷抽4组,大于1000卷抽5组,先做外观检查,然后抽取最轻的一卷作物理性能检查。物理性能检测项目按规范要求进行。防水卷材主要物理性能见下表:4.3.辅助材料防水卷材基层处理剂(冷底子油)是以溶剂稀释橡胶改性沥青或沥青制成,外观呈黑褐色均匀液体,涂刷在混凝土基层上,以增加卷材与基层的粘结强度,并具有一定的渗透性。基层处理剂与卷材材性应相容,最好采用与防水卷材同一厂家生产的冷底子油。存放和使用时应避开热源、火源,现场不得兑加溶剂。即开桶即用,余料密闭保存。基层处理剂的技术性能应满足下表要求:4.4.止水钢板本工程基础底板后浇带、地下室外墙后浇带、外墙水平施工缝防水节点构造均采用止水钢

11、板。止水钢板厚度3mm, 尺寸为400mm。4.5.橡胶止水带本工程地下室沉降后浇带、伸缩后浇带,以及伸缩缝处均采用外贴式橡胶止水带,规格4008mm。橡胶止水带尺寸偏差见下表:橡胶止水带的物理性能见下表:4.6.遇水膨胀止水条基础工程施工中的桩顶钢筋根部防水采用遇水膨胀止水条,其主要物理性能见下表:项 目指 标硬度(C型微孔材料硬度计,度)407d膨胀率最终膨胀率的60%最终膨胀率(21d,%)220耐热性(80*2h)无流淌低温柔性(-20*2h,绕圆棒)无裂纹耐水性(浸泡15h)整体膨胀无碎块5.机具准备1.清理基层的工具:铁锹、扫帚、手锤、钢凿、抹布、墩布、油开刀、吹尘器等;2.卷材铺

12、贴施工工具:剪刀、壁纸刀、卷尺、弹线盒、滚刷、刮板、胶压辊等;3.热熔施工工具:煤气罐、单头或多头火焰喷枪、单头专用封边机等;4.消防器材:干粉灭火器、砂袋等。序号机具名称数量1铲刀202小平铲203木锤104橡皮锤105卷尺56墨斗27铁滚筒158毛刷259煤气罐2010干粉灭火器86.现场准备1.防水卷材是一种易燃材料,施工过程中防火与施工安全显得尤为重要。在防水施工和卷材存放部位,需要配备足够的灭火器材。2.铺贴防水层的基层表面,应平整、牢固、清洁,并经验收合格。3.基层表面不得有空鼓、开裂、起砂、脱皮等缺陷。表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩必须清洗干净,清扫工作必须在施工

13、中随时进行。4.基层与立面的转角处、阴阳角等部位应用水泥砂浆抹平成半径 50mm 的圆弧,以利防水施工。基层表面如有残留的砂浆硬块及突出部分,应铲除干净;阴、阳角等部位应抹成圆弧或钝角,并将尘土、杂物清扫干净。5.对于不满足强度要求的基层,应将低强度的表面凿去,裂缝用聚合物水泥涂抹填缝修补平整。6.含水率是影响防水质量的重要因素,含水率过高会引起防水层起鼓、粘结不牢。因此在施工前应检查基层含水率,含水率要求9。第四章 地下室防水工程施工方法1.抗渗混凝土施工地下室抗渗混凝土施工方法详见本工程混凝土施工方案,在此仅就抗渗混凝土的施工工艺流程、施工要点、主要技术及质量要求作一概述。1.1.施工工艺

14、流程施工准备绑扎钢筋、支模混凝土搅拌混凝土运输混凝土浇筑养护拆模质量验收。1.2.施工要点1.2.1.钢筋绑扎钢筋相互间应绑扎牢固,以防浇捣砼时,因碰撞振动使绑扣松散,钢筋移位,造成露筋,绑扎铁丝头应向内,绑丝不得接触模板。钢筋不得接触模板,支模前应加垫块。1.2.2.支模工程地下室外墙采用木模板,模板拼缝应严密,不漏浆、不变形,吸水性小,支撑牢固,应在浇筑前24小时内用水充分湿润基表面。地下室外墙模板对拉螺栓采用三段式对拉止水螺栓,中间的是防水对拉内撑,墙体多厚内撑的尺寸就采用多长;两端橡胶堵头为定位筋;与拉管两端相连接的螺杆为周转螺杆,它可以轻松装卸,再使用时无论中间对拉管的尺寸是多少,周

15、转螺杆都可以与它匹配使用。1.2.3.混凝土搅拌及运输混凝土采用预拌混凝土,搅拌时严格按配合比投料,每天于制备混凝土前1小时测定砂、石含水率,调整用水量。混凝土组成材料计量允许偏差表: 混凝土运输过程中,尽量减少运输中转环节,尽快到达浇筑现场,以防止混凝土拌合物产生分层、离析现象。混凝土拌合物运至浇筑地点后,先要进行混凝土和易性和坍落度检查,本工程抗渗混凝土坍落度要求140160mm。如出现分层、离析现象或塌落度损失后不能满足施工要求时,应将预拌混凝土退回搅拌站重新搅拌。注意塌落度损失,浇筑前塌落度每小时损失值不应大于30mm,塌落度总损失值不应大于60mm。1.2.4.混凝土浇筑底板混凝土分

16、二层浇筑,每层浇筑厚度为250mm左右,相邻两层浇筑时间间隔不应超过2小时,且不能形成冷缝。250250分层浇筑时,第二层防水混凝土浇筑时间应在第一层初凝前,将振捣器垂直插入到下层混凝土中应不小于50mm,插入要迅速,拔出要缓慢,振捣时间以混凝土表面浆出齐不冒泡不下沉为宜,严防过振、漏振和欠振而导致混凝土离析或振捣不实。地下室剪力墙浇筑要采用溜槽或串筒,防止混凝土拌合物分层离析。1.2.5.混凝土养护防水混凝土浇筑完成后,必须及时养护,并在一定的温度和湿度条件下进行。混凝土初凝后应立即在其表面覆盖草袋、塑料薄膜或喷涂混凝土养护剂等进行养护,炎热季节或刮风天气应随浇筑随覆盖。浇捣后46h即浇水或

17、蓄水养护,3天内每天浇水46次,3天后每天浇水2-3次。养护时间不得少于14天。墙体混凝土浇筑3天后,可采取撬松侧模,在侧模与混凝土表面缝隙中浇水养护的作法保持混凝土表面湿润。1.2.6.拆模防水混凝土拆模时间一律以同条件养护试块强度为依据,不宜过早拆除模板,应在混凝土强度达到或超过设计强度等级的70%时拆模。1.3.施工缝留置底板混凝土以后浇带为分界线,分段施工,每段内连续浇筑,不留置施工缝。1.4.抗渗混凝土试块的留置1.4.1.用于检验结构构件砼质量的试件,应在砼的浇筑地点随机取样制作。1.4.2.抗渗混凝土的试件组数除按常规留置以外还应按下列规定留置:连续浇筑混凝土每 500m3 留置

18、一组抗渗试件(一组为6个抗渗试件),且每项工程不得少于两组。2.底板弹性体改性沥青防水卷材(热熔型)施工2.1.施工工艺流程清理基层涂刷基层处理剂铺贴附加卷材层热熔铺贴大面积卷材边缝处理清扫、自检验收200g/聚酯无纺布一层50mm厚C20细石混凝土保护层2.2.作业条件防水基层表面应平整,其强度等级应达到设计要求,不得有空鼓、裂缝、起砂、脱皮等缺陷;且管子根、阴阳角等部位应做成圆弧,圆弧半径50mm,以便卷材粘贴。防水基层、穿墙管件、变形缝、后浇带等部位必须符合设计和规范的规定,并验收合格。改性沥青防水卷材,进入施工现场按规定要进行抽样复验。不合格的材料绝对不能应用在地下防水工程上。雨天及雨

19、后基层潮湿不得施工,五级风及以上不得施工。2.3.施工操作要点2.3.1.清理基层在涂刷基层处理剂之前,必须将防水基层彻底打扫干净,清除一切杂物,棱角处的灰尘用吹尘器吹净,并随时保持干净。2.3.2.涂刷基层处理剂用滚刷蘸基层处理剂认真滚刷,阴阳角处用油漆毛刷涂刷,要求涂刷均匀、薄厚一致,切勿反复滚刷、漏刷,不得有麻点、露底现象。2.3.3.铺贴附加层地下室底板的积水坑、电梯井等阴阳角、穿墙管、变形缝等薄弱部位要铺贴附加层,宽度不小于300mm,两边均匀搭接150mm,在由三个面组成的阴角、底板外侧立在与平面交接处阴角以及防水容易被从外侧损坏的地方,还需在防水外面加第二层附加保护层。附加层必须

20、经质量员验收合格后方可进入下道工序。附加层可根据不同部位选用满粘、点粘或空铺;阴阳角附加层剪裁成型图见下图:2.3.4.热熔铺贴大面积卷材在基层上弹好基准线,把卷材就位重新卷好,点燃煤气喷枪,烘烤卷材底面与基层交界处,使卷材底面的改性沥青熔化,沿卷材幅宽往返加热,边烘烤边向前滚动卷材,用压辊滚压,排除卷材与基层间的气体,使卷材与基层粘结牢固。卷材使用热熔法施工时,要求火焰加热均匀,过份加热会烧穿卷材,温度不够、卷材推进太快,卷材粘结不牢固,因此施工时要注意调节火焰的大小及移动速度。一般火焰喷灯与卷材底面的距离可控制在300500mm。2.3.5.封边处理大面积的卷材铺贴完,要对卷材的横纵接缝进

21、行封边处理,用喷灯烘烤边缘,必须溢出不间断的沥青条,沥青条宽度以23mm为宜,将流出的热沥青用铁抹子轻轻抹平抹实。 2.3.6.防水卷材的搭接防水卷材长边及短边搭接均不小于100mm。同一层相邻两幅卷材的横向接缝,应彼此错开1.5m以上,避免接缝部位集中。上层卷材纵横接缝与下层卷材接缝宜相互错开1/31/2幅宽。且两层卷材不得相互垂直铺贴。2.3.7.清扫、自检、验收施工时应分片包干,完工后施工人员认真打扫、清除下脚料和垃圾,然后按规范认真检查,自检合格后报总包及监理单位检查验收。2.3.8. 50厚C20细石混凝土浇筑底板防水卷材验收合格后,铺设200g/聚酯无纺布一层后,应立即进行细石混凝

22、土保护层施工。细石混凝土保护层应用平板振捣器振捣,初凝前用铁抹子随打随抹实,并进行浇水养护。3.地下室外墙弹性体改性沥青防水卷材(热熔型)施工3.1.施工工艺流程基层处理刷基层处理剂铺贴附加卷材层热熔铺大面积防水卷材热熔封边隐检验收50mm厚挤塑聚苯板保护层2:8灰土,分层夯实3.2.施工操作要点3.2.1.基层处理地下室外墙止水螺栓突出墙面的部分用气焊割除,并用扁口錾子修整周围混凝土后,用1:2水泥砂浆修补平整。模板拼缝处砼错台用磨光机打磨平整,麻面、气孔用1:2水泥砂浆抹实压光,将外墙面上附着的砂浆疙瘩等杂物清除干净,保持外墙面牢固、平整、清洁、干燥,无空鼓、裂缝。外墙阳角用磨光机打磨出圆

23、弧角,半径不小于50mm。出墙面的管根用1:2水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续集中处,管与管之间的管根也要处理到位,防止遗漏。墙面顶部防水收头处的凹槽,清理干净后用1:2的水泥砂浆抹出凹槽槽口,阴阳角部位抹成圆弧角。3.2.2.刷基层处理剂要求同底板防水卷材施工。3.2.3.铺贴附加卷材层要求同底板防水卷材施工。3.2.4.热熔铺贴大面积防水卷材要求同底板防水卷材施工。铺贴方向:外墙防水卷材应沿着外墙垂直方向由下至上铺贴。满粘法施工,粘贴密实,严禁空鼓。3.2.5.搭接要求外墙防水卷材搭接要求与底板防水卷材和搭接要求基本相同,但同一层卷材长边搭接搭接100mm,短连搭接应1

24、50mm。3.2.6.封边处理,检查验收外墙每层防水卷材铺贴完后,应进行封边处理,封边要求同底板防水卷材相应做法。防水卷材铺贴完成,经自检合格,报总包及监理单位验收。3.2.7.50mm厚挤塑聚苯板保护层及2:8灰土回填经验收合格后,将聚苯板紧贴防水卷材后立即进行2:8灰土回填。保护层及灰土回填过程中,应注意对防水卷材的成品保护。4.地下室防水细部构造4.1.外墙水平施工缝防水细部构造4.2.底板封井防水处理1.底板封井分为三次进行:(1)当土方开挖至槽底标高时,先封二分之一数量的降水井。封井时先将井内积水抽干,再向井中投放约1m深的石屑滤料,最后用粘土回填至底板垫层的底标高位置,填实后,再进

25、行后续的底板垫层及防水等工程的施工。(2)地下室完成回填后,再封剩余四分之一数量的降水井。封井时采用钢制套管,上口小、下口大,钢管壁10mm,套管腰部设置两道止水翼,上口焊接带有螺栓孔的法兰片;套管底伸入垫层底,施工垫层时预留套管空间;套管顶封闭采用570钢板,厚度10mm,中间放置橡胶垫。(3)主体结构封顶后,再封主楼及后浇带周边最后四分之一数量的降水井。封井时采用钢制套管,以及带有节水阀门的封井法兰。2. 降水井处底板施工分两次浇筑,首次浇筑时降水井中心处预留1.01.00.3m方坑,方坑位置底板下部按照结构图纸施工,降水井处增加洞口加筋,上部钢筋施工时保留满足钢筋施工的搭接长度。3. 二

26、次浇筑前,方坑侧壁混凝土凿毛处理,预留钢筋满足搭接长度时采用搭接处理,不满足规范要求时,采用单面焊接10d,焊接底板预留钢筋,并设置两道膨胀止水条,二次浇筑微膨提级混凝土完成底板施工。4.降水井封井前应准备24个自吸泵,先将自吸泵及抽水管放入降水井内,并接好电源,然后再将降水井内潜水泵的出水管和电源切断,同时打开自吸泵的电源;最后将橡胶垫放置于套管上,盖上井盖,并迅速拧紧所有的螺栓。施工完毕后应静置48小时观测降水井是否存在渗水现象;确认无渗漏后,再进行二次浇筑。第五章 质量保证措施1.抗渗混凝土质量保证措施1.1.质量要求(1)一般要求混凝土在浇筑地点的坍落度,每工作班至少检查两次。防水混凝

27、土抗渗性能,采用标准条件下养护混凝土抗渗试件的试验结果评定。试件在浇注地点制作。防水混凝土的施工质量检验数量, 应按混凝土外露面积每 100抽查 1 处,每处 10 ,且不得少于3处;细部构造应按全数检查。(2)主控项目防水混凝土的原材料、配合比及坍落度必须符合设计要求。防水混凝土的抗压强度和抗渗压力必须符合设计要求。防水混凝土的变形缝、施工缝、后浇带、穿墙管道;埋设件等设置和构造,均必须符合设计要求,严禁有渗露。(3)一般项目防水混凝土结构表面应坚实、平整,不得有露筋、蜂窝等缺陷埋设件位置正确。防水混凝土结构表面的裂缝宽度不应大于 0.2mm,并不得贯通。 采用防水混凝土的构件,迎水面受力钢

28、筋保护层厚度不应小于40mm 。1.2.成品保护(1)保护钢筋、模板的位置正确,不得踩踏钢筋和改动模板。(2)在拆模或吊运物件时,不得碰坏施工缝及撞坏止水带。(3)在支模、绑扎钢筋、浇筑混凝土等整个施工过程中注意保护后浇带部位的清洁,不得任意将建筑垃圾抛在后浇带内。(4)保护好穿墙管、电线管、电门盒及预埋件的位置.防止振捣时挤偏或将预埋件凹进混凝土内。2.弹性体改性沥青防水卷材质量保证措施2.1.质量要求(1)主控项目卷材防水层所用卷材及主要配套材料必须符合设计要求。卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。(2)一般项目卷材防水层的基层应牢固,基面应洁净、平整,不得有

29、空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。卷材搭接宽度的允许偏差为-10mm。热熔法施工应挤出沥青条。2.2.成品保护(1)地下室做完防水层后应及时采取保护措施,禁止穿硬底鞋人员在防水层上行走或堆放物品,以免造成渗漏隐患。(2)外防外贴的立墙防水层甩茬部分一定要保护好,防止碰伤或损坏,以便立墙防水层的搭接。(3)底板上绑扎钢筋,或浇筑细石混凝土保护层时,施工现场应有防水工看护,如有碰破防水层时,必须立即修复,以免留下渗漏隐患。2.3.注意事项

30、(1)弹性体改性沥青防水卷材采取热熔法施工,现场严禁吸烟,办好现场用火证,并配备适量的干粉灭火器等消防器材。(2)煤气喷枪应设专人操作与保管,当点燃喷喷枪时,喷口不准对着人和易燃物,以免烧伤或发生火灾。(3)地下室防水工程如发生渗漏,多在阴阳角、穿墙管处、变形缝、后浇带或桩头等防水薄弱部位,这些部位一定要做好附加层,认真操作,确保防水质量。第六章 安全文明施工、职业健康、消防管理及环境保护1.安全文明施工的组织与管理1.1.项目部负责地下防水工程安全文明施工、职业健康、消防管理工作,制定管理措施,推行项目地下防水安全文明施工、职业健康、消防管理各项管理制度,落实岗位责任制、奖罚制度,布置工作及

31、检查。项目安全部门组织进场人员的三级安全教育,安全管理制度教育,负责工作汇报。1.2.项目施工管理人员按照项目部工作布置要求,做好自己职责范围内安全文明施工、职业健康、消防工作的安排检查,且负责整改工作的完成。1.3.项目安全管理人员,负责日常安全文明施工、职业健康、消防工作监督检查,填写检查记录,督促整改工作的完成,有权对违纪人员罚款,并负责安全资料的搜集、整理、归档,督促有关人员完成自己安全工作记录。2.安全文明施工管理措施2.1.施工安全(1)地下防水施工是在地下、高温环境下进行,大部分材料易燃并含有一定的毒性,必须采取必要的措施,防止发生火灾、中毒、坠物等引起的工伤事故。(2)施工前应

32、进行安全技术交底工作,施工操作过程符合安全技术规定。(3)有皮肤病、支气管炎病、结核病、眼病以及对橡胶或粘结胶刺激过敏的人员,不得参加操作。(4)按有关规定配给劳保用品如:安全帽、安全防护手套、防护口罩等且合理使用,操作人员不得赤脚穿拖鞋或穿短袖衣服进行作业,接触有毒材料需戴口罩和加强通风。操作时应注意风向,防止下风操作人员中毒、受伤。(5)每天施工前检查基坑周围有无影响安全的因素存在,如基坑边沿的堆积物、基坑边沿的防坠物防护措施,基坑的安全情况、脚手架的安全情况、立体交叉互相影响安全情况等,在发现上述不利于施工的安全问题时,处理之前不得施工。(6)地下防水在5级以上的风、下雨时节不得施工,还

33、应避开白天太阳光照射最强烈的时间施工。(7)在同一个垂直作业面上存在立体交叉施工时,严禁进行地下墙面防水施工修补工作。如果不得不进行地下防水施工,必须采取的可靠的防护措施后才能施工。(8)塔吊作业时,严禁在塔吊回转半径内进行防水作业。2.2.文明施工(1)进入现场的防水材料要堆放整齐,卷材要立放,卷材不得水平放,为保证质量和安全也可以放在专用仓库,如露天堆放可放在阴凉的位置,并用塑布覆盖。(2)施工操作场地不得堆放过多的防水卷材,应随用随取,防止材料在炎热的夏季发生材料变质情况。(3)施工时剩余的边角料、废料、清洗工具的废油、变质的粘结胶,在下班前应清理干净,边角料堆放整齐,标识为易燃物品严禁

34、烟火。废化学物品应设专用废料仓储存,防止发生火灾和造成环境污染。(4)废处理剂、冷底油、清洗工具的废油不得到处乱到、乱扔,处理剂不得到处乱擦、乱刷,防止影响其他工序质量和影响施工环境。(5)施工完成后,应验收施工环境,合格后移交下道工序施工,不合格的应及时进行整改,以确保施工质量。3.地下防水施工职业健康管理1.操作人员要保持宿舍和生活区环境卫生,衣服要勤洗、被褥勤晒,生活垃圾及时放到垃圾桶,生活废水排入生活区下水道,自觉打扫宿舍内卫生,保持宿舍内和环境卫生。2.保持生活区公共卫生设施干净,不损坏公共卫生设施,如生活区公环境卫生给排水、垃圾桶、生活区照明,防偷和防盗设施等。3.安排好灭蝇、灭蚊

35、、生活区消毒等工作,防止发生传染病,一旦发生传染病应启动应急预案。4.保持好职工食堂的卫生,食堂采购的食品,应是可靠的市场采购,严防将过期、含农药、达不到卫生标准、无生产日期、无供货商、无产品批号的食物采购进食堂。食堂应有专人打扫卫生,公用餐具及时进行消毒后方可使用。5.安全管理人员应定期检查生活区环境卫生,检查发现的问题由责任人限期完成,特别是食堂、环境卫生是重点检查项目。4.地下防水施工消防管理措施1.进入现场的防水卷材、挤塑板及冷底子油属易燃物品,易燃物品管理纳入项目易燃物品管理办法,易燃物品不得与支模材料、油漆、油品、火焊气瓶靠近存放,应有一定的安全距离,材料堆放场地应有防火警示标识,

36、设手提消防器材及工具。2.易燃物品堆放场地照明应为防火安全灯,现场动火如在此附近,应经过项目安全负责人批准后,方可动火。对于无齿据、钢筋闪光对焊、电弧焊的火星,不得触及易燃物品堆放场地,受影响时应用不燃材料进行隔断防护。3.防水施工时,施工地点要配备灭火器,以备防火。4.现场工作人员如发现有火情时,应用手提消防器材灭火的同时,及时通知项目管理人员组织人员进行灭火。5.防水材料堆放时注意不得堆放在有易燃物的地方,也不得在阳光下直接暴晒,堆放点要配备防火器材。5.地下防水施工环境保护措施1.防水材料以及防水施工所用的稀料、汽油等易燃、易爆品必须设专门的库房保管,库房内严禁人员住宿,库房远离生活区,

37、要求室内温度不宜过高,通风良好,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。2.搬运防水材料、稀料和汽油等要轻拿轻放,严禁扔放,避免摔坏包装罐体造成泄露。3.防水材料、稀料和汽油在堆放时要求码放整齐,按类堆放,堆放高度不宜超过三层,避免最底部的包装罐受压破裂,造成外溢。4.防水操作人员进场严禁携带火种,严禁在施工现场吸烟或进行其他明火作业。5.防水施工过程中的废弃物严禁随意丢弃,必须统一交到垃圾站(有毒有害不可回收)进行处理。第七章 地下防水工程的成品保护措施1.成品保护管理工作1.1.成品保护是施工文明行为的体现,成品保护期限从材料采购开始,工程交工验收结束,成品保护工作要贯

38、穿施工全过程,成品保护工作落实到各责任人。1.2.项目质量员和安全员负责日常工作检查、工作督促、成品保护交底和应注意的工作,成品保护工作应及时填写记录,记录要具备可追溯性,一旦发生质量事故可追查事故部位、事故原因,给事故处理提供依据。2.成品保护技术措施2.1.地下防水施工工序要组织得当,防水施工完成验收后及时组织保护层施工,使防水及时隐蔽保护。地下室外墙防水施工保护层时,要及时组织回填土施工,使卷材防水及其保护层及时隐蔽保护。2.2.冷底子油未干透之前,禁止任何闲杂人员进入现场。2.3.防水保护层未施工前,严禁任何穿带钉子鞋的人员进入施工现场,以免破坏防水层。2.4.浇注砼保护层时,所用的手

39、推车等直接接触防水层的铁件,必须用橡胶垫包扎牢固,避免破坏防水层。一旦发现破损,立即进行返修,否则不得进行保护层施工。2.5.安装施工进户管线时,注意不得破坏卷材防水及其保护层,施工管理人员及时提醒注意防水保护。2.6.必须在防水层上打洞破坏防水层时,应有补救方案,经批准后才可施工,施工时应注意检查各道工序质量。2.7.卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。底板防水保护层未施工前和施工后强度未达到前,严禁在防水层上堆放各种材料。2.8.严禁在卷材防水附近或防水层上使用电焊、火焊,高空在卷材防水部位动用电焊 ,应设防护措施和设直接火盆。2.9.施工班组和操作人员,野蛮施工造成卷材破坏的,进行罚款和赔偿返工损失。21

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
