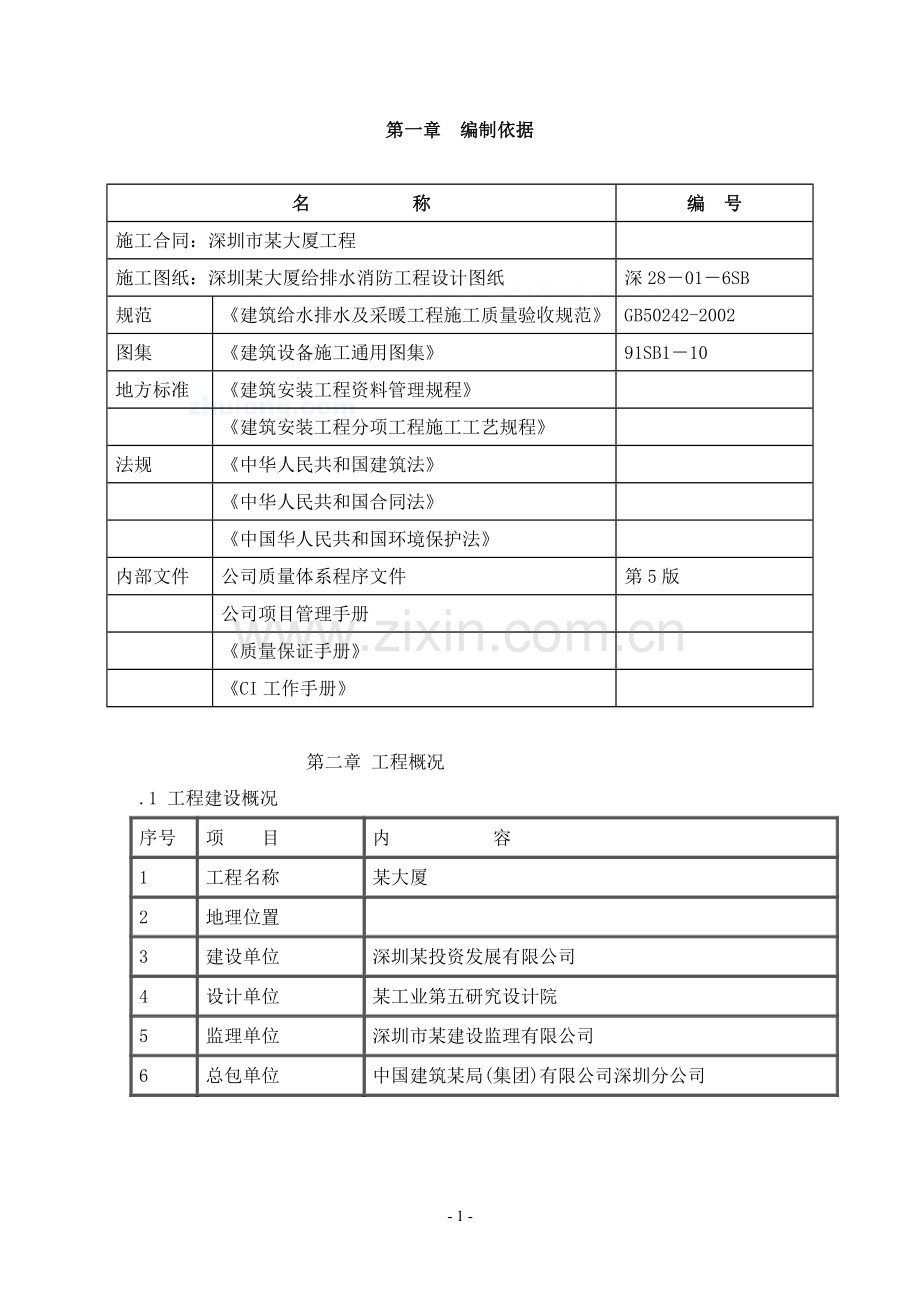

1、第一章 编制依据名 称编 号施工合同:深圳市某大厦工程施工图纸:深圳某大厦给排水消防工程设计图纸深28016SB规范建筑给水排水及采暖工程施工质量验收规范GB50242-2002图集建筑设备施工通用图集91SB110地方标准建筑安装工程资料管理规程建筑安装工程分项工程施工工艺规程法规中华人民共和国建筑法中华人民共和国合同法中国华人民共和国环境保护法内部文件公司质量体系程序文件第5版公司项目管理手册质量保证手册CI工作手册第二章 工程概况.1 工程建设概况序号项 目内 容1工程名称某大厦2地理位置 3建设单位深圳某投资发展有限公司4设计单位某工业第五研究设计院5监理单位深圳市某建设监理有限公司6
2、总包单位中国建筑某局(集团)有限公司深圳分公司2.2 工程设计概况占地面积55291 M2总建筑面积62449m2层数地上27层地上面积48655M2地下3层地下面积13974M22.3.2.1排水系统 本工程室内排水系统采用部分污废水分流制,污水经化粪池处理后直接排至市政污水管道.废水直接排至市政污水管道。地下室排水用污水泵提升后排除.第三章 施工部署3.1 施工机械配备计划序号机具名称规格单位数量1手电钻6-12台52电锤8-25台53交直流电焊机套34砂轮切割机台35台钻台16倒链台27气焊设备套23.2施工劳动力部署3.2.1集结施工力量,组织劳动力进场合同签定之后,按照开工日期和劳动
3、力需要量计划,组织劳动力进场。同时要进行安全、防火和文明施工等方面的教育,并安排好职工的生活。3.2.2向施工队伍、工人进行施工组织设计、计划和技术交底3.2.2.1施工组织设计、计划和技术交底的时间在单位工程或分部分项工程开工前及时进行,以保证工程严格地按照设计图纸、施工组织设计、安全操作规程和施工验收规范等要求进行施工。3.2.2.2施工组织设计、计划和技术交底的内容有:工程的施工进度计划、月(周)作业计划;施工组织设计,尤其是施工工艺、质量标准、安全技术措施、降低成本措施和施工验收规范的要求;新材料、新技术和新工艺的实施方案和保证措施;图纸会审中所确定的有关部位的设计变更和技术核定等事项
4、。交底工作应该按照管理系统逐级进行,由上而下直到工人队组。交底的方式采用书面形式、口头形式和现场示范等多种形式。3.2.2.3队组、工人接受施工组织设计、计划和技术交底后,要组织其成员进行认真地分析研究,弄清关键部位、质量标准、安全措施和操作要领。必要时应该进行示范,并明确任务及做好分工协作,同时建立、健全岗位责任制和保证措施。3.2.3建立、健全各项管理制度工地的各项管理制度是否建立、健全直接影响其各项施工活动的顺利进行。有章不循其后果是严重的,而无章可循更是危险的。为此必须建立、健全工地的各项管理制度。我公司通过了GB/T19002-ISO9002质量体系标准的第三方认证,依据公司质量保证
5、手册、质量保证程序文件的规定,制定各项制度。3.2.4施工劳动力计划表序号工 种人 数1管工42焊工23工人64杂工6第四章 施工方案4.1排水管道安装:4.1.1 准备工作:4.1.1.1 排水管道分为污水、废水及压力排水。4.1.2 污水及废水管材:立管、干管及辅助透气管为柔性铸铁管,A型法兰接口;群楼排水管为UPVC塑料管。 4.1.3 压力排水管材为镀锌钢管,丝扣连接。大于DN100管道为法兰连接。4.1.4 主楼8层以上排水管道:污水及废水立管管径为DN100,辅助透气管管径为DN100,干管布置与9层顶板下,管径为DN200。4.1.5 安装人员分为2组,每组4人,共8人。4.2.
6、干管安装4.2.1 排水管道由地下一层排出,标高为-1.5m,其中有1根DN200污水管道排至室内地下一层化粪池,然后再从化粪池排至室外市政污水管道。另外1根DN200废水管道直接排至室外市政污水管道。4.2.2管道支架要求:4.2.2.1支架通用要求:4.2.2.1.1管道支、吊架应在管道安装前根据设计需用量集中加工,提前预制。4.2.2.1.2管道支、吊架的型式、加工尺寸等应符合设计要求。4.2.2.1.3放样和下料时,应根据管架的加工工艺要求预留相应的切割和加工裕量。4.2.2.1.4钢板、型钢不宜使用氧乙炔焰切割,一般宜机械切段,切段后应清除毛刺。机械剪切切口质量应符合下列要求:剪切线
7、与下料线偏差不大于2mm;断口处表面无裂纹,缺棱不大于1mm;型钢端面剪切斜度不大于2mm。4.2.2.1.5采用手工、半自动切割时,应清除熔渣和飞溅物,其切割质量应符合下列要求:手工切割的切割线与下料线的偏差不大于2mm,半自动切割不大于1.5mm;切口端面不垂直度不大于工件厚度的10%,且不大于2mm。4.2.2.1.6支、吊架的螺栓孔,应用钻床或手电钻加工,不得使用氧乙炔焰割孔。孔的加工偏差不得超过其自由公差。4.2.2.1.7管道支、吊架的卡环(或U型卡)应用扁钢弯制而成,圆弧部分应光滑、均匀,尺寸应与管子外径相符。4.2.2.1.8支架底板及支、吊架弹簧的工作面应平整光洁。4.2.2
8、.1.9滑动或滚动支架的滑道加工后,应采取保护措施,防止划伤或碰损。4.2.2.1.10支、吊架应按设计要求制作,其组装尺寸偏差不得大于5mm。4.2.2.1.11管道支、吊架焊接后进行外观检查,不得有漏焊、欠焊、裂纹、烧穿、咬边等缺陷,焊缝附近的飞溅物应予清理。4.2.2.1.12管道支、吊架的角焊缝应焊肉饱满,过渡圆滑,焊脚高度应不低于薄件厚度的1.5倍。焊接变形必须予以矫正。电焊条要选用T420T425号。4.2.2.1.13制作合格的支、吊架,应涂刷防锈漆与标记,并妥善保管。合金钢支、吊架应有相应的材质标记,并单独存放。4.2.2.2管道支架负荷计算.4.2.2.2.1钢管重量计算:1
9、钢管自重,DN15DN150采用国家标准GB309282低压流体输送用焊接钢管的普通钢管:DN200DN500用冶金工业部标准YB23170无缝钢管的最小整数厚度。2钢管的重量按保温与不保温管两种情况计算。a.保温管道。按设计管架间距内的钢管自重、满管水重、60毫米厚的保温层重量及10的附加重量计算。保温材料按泡沫混凝土考虑,容重为500KG/m3.b.不保温管道。按设计管架间距内的钢管自重、满管水重及10的附加重量计算。钢管重量表(kg/m)公称直径DN1520253240506580100125150200250300保温管道1314151819222732415466103145193不
10、保温管道445779131722334273109152注:计算重量按10KG化整,不足20KG按20KG计算。4.2.2.2.2计算方法:设计荷载:垂直荷载,考虑制造安装等因素采用管架间距的标准荷载乘1.2的过载系数。水平荷载,一般按垂直荷载的0.3倍考虑计算。不考虑风荷载的影响。4.2.2.2.3选用方法:计算管道荷载重量以后,和以下表格中数据做比较选用合理材料。吊杆直径的荷载表吊杆直径(mm)810121620505角钢允许荷重(kg)16030048096016002375托架(DN15DN300)、双杆吊架用角钢允许弯矩表角钢规格40*450*563*675*790*8100*10允
11、许弯矩(kg/cm)1920376072001190019700300004.2.2.2.5.DN200铸铁管荷载计算。管道自重为73kg满管水重(gh=20kg)+10%附加重量(9.3kg)1.2过载系数(20.46)=122.76kg.参考表格选用8号螺杆,就可以满足要求。为了保证支架强度和刚度要求,建议采用如下方案做支架。铸铁排水管道上的吊钩或卡箍应固定在承重结构上。固定间距:横管不大于2m:立管每层一个。高度距本层楼面1.5米。立管底部的弯管处应设支敦或采取固定措施。DN150DN200用50角钢制作支架,DN100以下用10的螺杆吊装。支架形状如下:塑料排水管道的支架间距应符合一下
12、表格.管径(mm)5075110125160立管1215222横管050751113164.2.3 根据水施图中的管道走向及标高布置弹线,使用电锤在楼板或梁上打眼,用膨胀螺母将提前预制好的支架,按照1.8m间距吊装。4.2.4 根据现场具体尺寸下料安装,坡度要求为:图纸有要求得按照图纸说明,没有要求按照下面表格施工。4.2.4.1生活污水铸铁管道的坡度要求项次管径(mm)标准坡度()最小坡度()15035252752515310020124150107520085 4.2.4.2生活污水塑料管道坡度要求项次管径(mm)标准坡度()最小坡度()15025122751583110126416075
13、 4.2.5 管道干管连接方式为A型接口,先将法兰压盖及橡胶圈套到插口管道上,然后将插口管道插进法兰承口中,带上螺栓,螺栓的朝向与插口方向一致,依次紧固螺栓.塑料排水管连接方式比较简单在此不说明。4.3.立管安装4.3.1本工程排水立管规格都为DN100,根据管井中立管坐标,从上到下垂直放线,确定各层立管位置,在墙上标记好。4.3.2从水平干管弯头甩口处向上接管,在拐弯处设支架,用排水立管专用支架,在每层地面高度向上1.0m处设置检查口,朝向向着接排水支管处,以便于检修。4.3.3立管透气管布置在与支管成90的位置,依据图纸规定,每隔一层使用H型连接件与立管相连。4.3.4立管伸顶透气管高度为
14、与正式楼面净高为300mm,透气帽螺栓也需紧固,待今后进行通球试验时再卸下。4.3.5根据水施-01650系统图中的要求,现场具体量的尺寸,谁量谁断管,避免出错,由弯头处向上量,首层处加一个Y型透气管件,向上为1.0m高的检查口,然后为三通,逐断向上安装,其中三通口距楼板下皮为650mm,使用线坠检查立管垂直度,每米不许超过2mm。4.4支管安装:4.4.1支管管材选用铸铁管A型法兰连接,支管吊架间距为1.5m,使用8号槽钢,用M12膨胀螺栓固定于顶板上,使吊杆长度可以调节。方便调节管道坡度。4.4.2依据每层平面所给的卫生器具位置,某对所选型号排水口距墙尺寸,检查留洞是否正确。4.4.3支管
15、坡度设定为1%,根据每个器具接口位置,量好尺寸,减去所接管件两边承口尺寸,将管断长度下准。4.4.4支管接口较多,应在下面预制好后,再吊起安装。4.4.5接器具甩口高度:坐便器甩口标高与成品地面相同。4.4.6室内排水的水平管道与水平管道、水平管道与立管的连接,应采用45度三通或45度四通和90度斜三通或90度斜四通。立管与排水管端不的连接,应采用两个45度弯头连接。4.5预留口保护及成品保护:4.5.1每天施工完的临时甩口使用彩条布包聚乙烯块,堵块的尺寸为所堵管径的1.5倍,4.5.2预留的接卫生器具甩口使用彩条布包聚乙烯块,堵块的尺寸为所堵管径的1.5倍,并在管口处使用三合板盖上,上面再使
16、用水泥做出水泥包,以便保护管口及今后找甩口方便。4.5.3安装好后的立管及支管使用塑料布缠裹,防止混凝土落在管道上。4.6质量要求:4.6.1管道吊杆垂直、吊卡合口。4.6.2立管垂直度不超过每米2mm,支管坡度为1%。4.6.3管道接口处清理干净。4.7搬运措施:4.7.1管材应按不同规格分别放置,并打上标识。4.7.2管材和管件在运输、装卸和搬动时应小心轻放、排列整齐、避免油污。不得受到剧烈撞击、尖锐物品碰触,不得抛、摔、滚、拖。4.7.3管材应水平堆放在平整的地面上,支垫物宽度不得小于,间距不得大于,外悬端部不得超过,堆放高度不得超过2。4.7.4管件不得叠置过高。凡能立放的管件,均逐层
17、码放整齐。4.7.5不能立放的管件,亦应顺向使其承插口相对地整齐排列。4.8卫生器具安装:4.8.1卫生洁具安装的基本工艺流程: 卫生洁具安装 卫生洁具及配件检查 安装准备 卫生洁具与墙、地缝隙处理 卫生洁具稳装卫生洁具配件预装 通水试验 卫生洁具外观检查4.8.1.1蹲便器安装:A进场时检查蹲便器是否有合格证,表面是否损坏,外表是否光滑,型号是否于所需型号相同,合格后方可进场。B土建已将蹲台处小隔断砌好。C将胶皮碗套在蹲便器进水口上,要套正、套实,用喉箍紧固。将预留排水管口周围清净,将临时管堵取下,同时检查管内有无杂物。找出排水管口的中心线,并画在墙上。用水平尺找好竖线。D将下水管承口内抹上
18、油灰,蹲便器位置下铺垫白灰膏,然后将蹲便器排水口插入排水管内稳好。同时用水平尺放在蹲便器上沿,纵横双向找平、找正,使蹲便器进水口对准墙上中心线。同时蹲便器两侧用砖砌好抹光,用干砂将胶皮碗处添实,将蹲便器排水口用临时堵封好。E稳装多联蹲便器时,应先检查排水管口标高、甩口距墙尺寸是否一致,找出标准地面标高,向上量好蹲便器需要的高度,用小线找平,找好墙面距离,然后按照上述方法逐步进行安装。F延时自闭冲洗阀安装:按钮式冲洗阀的中心高度为1.1m,根据冲洗阀至胶皮碗的距离,将冲洗阀锁母和胶圈卸下,分别套在成品冲洗管直管段上,将弯管的下端插入胶皮碗内4050mm,用喉箍卡牢,再将上端插入冲洗阀内,推上胶圈
19、,调直找正,将锁母拧至松紧适度。4.8.1.2坐便器稳装:A进场时检查坐便器是否有合格证,表面是否损坏,外表是否光滑,型号是否与所需型号相同,合格后方可进场。B地面防水保护层已施工完,面砖贴完。C将坐便器预留排水口清理干净,取下临时管堵,检查管内有无杂物。将坐便器出水口对准预留口找平找正,在坐便器两侧固定螺栓眼孔处画好印记后,移开坐便器,将印记作十子线。D在十字线中心外剔2060mm的孔洞,检查是否将防水层破坏,应使用堵漏灵将螺栓四周封严,将8镀锌螺栓插入孔内用水泥栽牢,将坐便器试稳,使固定螺栓与坐便器吻合,移开坐便器,将坐便器排水口及排水管周围抹上油灰后将坐便器对准螺栓放平、找正,使用水平尺
20、放在坐便器上沿,纵横双向找平、找正,螺栓上套好胶皮垫、平光垫,眼圈上螺母拧至松紧适度。E坐便器与地面接触处四周应用玻璃胶封严。4.8.1.3洗脸盆安装A安装脸盆下水口:先将下水口根母、眼圈、胶垫卸下,将上垫垫好后插入脸盆排水口孔内,下水口中的溢水口要对准脸盆排水口中的溢水孔眼。外面加上垫圈,套上眼圈,带上根母,用平口扳手上根母至拧紧为止。B洗脸盆稳装:-本工程使用的脸盆为台下盆,使用4040角钢做成支架固定,上面放上大理石台面。-角钢支架采用焊接,使用10膨胀螺栓固定在墙面上,若墙面为非承重墙,则在四角处加落地角钢支架。-根据脸盆样品焊接脸盆固定架,安装后使脸盆上沿比角钢架上沿低1mm,以便在
21、安装后土建打胶。C脸盆下水口安装:-脸盆排水使用S型存水弯,不锈钢管件。-在脸盆稳装后,将存水弯上节拧在排水口上,松紧适度,再将存水弯下节插入预留的排水口内,并将与上节的连接处缠生料带,并将胶垫放在存水弯的连接处,把锁母用手拧紧后,调直找正,再用扳手拧紧,用油麻将下水口塞严,用玻璃胶将上口抹平。4.8.1.4小便器安装:A 本工程的地下室小便器采用挂式小便器。B 根据小便器安装图,首先对准给水管中心线划一条垂线,由50线向上量出膨胀螺栓位置,定位后画好十字线,定出孔眼位置。C 使用与膨胀螺栓相同规格的手枪钻打孔,安装上膨胀螺栓。D 将挂式小便器挂在膨胀螺栓上,加上橡胶垫、平光垫,用螺母上紧,将
22、螺栓外露部分锯掉。E 将小便器上部用玻璃胶打严,均匀一致。4.8.1.5淋浴器安装:A 本工程淋浴器选用镀铬成品淋浴器。B 先将暗装管预留口打开,此处预留管箍。保证安装好后立段距墙40mm。C 淋浴器上部横管距地2250mm,喷头距地2100mm,D 将成品淋浴器进水管与预留的管箍接上,套上护口盘,将固定圆盘用螺栓固定于墙面上。4.8.2阶段施工及成品保护4.8.2.1卫生器具在安装前不要打开包装,防止损坏。4.8.2.2不要将未打开包装的卫生器具运到施工现场存放,应放到库房,应安装多少拿多少。4.8.2.3安装时应轻拿轻放。4.8.2.4安装完的卫生器具使用报纸包好,并用绳子缠紧。第五章 安
23、全与文明施工5.1管理目标本工程杜绝重伤死亡事故,不发生火灾事故,急性中毒事故和重大机械事故,除尘降噪达到国家有关标准。5.2安全管理措施施工现场的安全管理,重点是进行人的不安全行为与的的不安全状态的控制,落实安全管理决策与目标。以消除一切事故,避免事故伤害,减少事故损失为管理目的。5.2.1 落实安全责任、实施责任管理施工项目承担控制、管理施工生产进度、成本、质量、安全等目标的责任。因此,必须同时承担进行安全管理、实现安全生产的责任。5.2.2 建立、完善以项目经理为首的安全生产领导组织,有组织、有领导的开展安全管理活动。承担组织、领导安全生产的责任。5.2.3 建立各级人员安全生产责任制度
24、,明确各级人员的安全责任。抓制度落实抓责任落实,定期检查安全责任落实情况,及时报偿。5.2.3.1项目经理是施工项目安全管理第一责任人。7.2.3.2各级职能部门、人员,在各自业务范围内,对实现安全生产的要求负责。5.2.3.3全员承担安全生产责任,建立安全生产责任制,从经理到工人的生产系统做到纵向到底,一环不漏,各职能部门、人员的安全生产责任做到横向到边,人人负责。5.2.4 施工项目应通过监察部门的安全生产资质审查,并得到认可。5.2.4.1一切从事生产管理与操作的人员、依照其从事的生产内容,分别通过企业、施工项目的安全审查,取得安全操作认可证,持证上岗。5.2.4.2特种作业人员,除须经
25、企业的安全审查外,还需按规定参加安全操作考某,取得监察部门某发的安全操作合格证,坚持“持证上岗”。施工现场出现特种作业无证操作现象时,施工项目必须承担管理责任。5.2.5 施工项目负责施工生产中物的状态审验与认可,承担物的状态漏验、失控的管理责任。接受由此而出现的经济损失。5.2.6 一切管理、操作人员均需与施工项目签定安全协议,向施工项目做出安全保证。5.2.7 安全生产责任落实情况的检查应认真、详细的记录,做为分配、补偿的原始资料之一。5.3 安全教育与训练安全教育、训练是进行人的行为控制的重要方法和手段,进行安全教育、训练要适时、宜人,内容合理、方式多样,形成制度。组织安全教育、训练做到
26、严肃、严格、严密、严谨,讲求实效。5.3.1一切管理、操作人员应具有基本条件与较高的素质。5.3.2安全教育、训练包括知识、技能、意识三个阶段的教育。5.3.3安全教育的内容:5.3.3.1新工人入场前应完成三级安全教育。5.3.3.2结合施工生产的变化、适时进行安全知识教育。一般每周组织一次较合适。可结合发生的事故,进行增强安全意识,坚定掌握安全知识与技能的信心,接受事故教训的教育。5.3.4 进行各种形式、不同内容的安全教育,都应把教育的时间、内容等,清楚的记录在安全教育记录本或记录卡上。5.4安全检查5.4.1 安全检查的内容:主要是查思想、查管理、查制度、查现场、查隐患、查事故处理。5
27、.4.2施工项目的安全检查以自检形式为主,是对项目经理至操作、生产全部过程、各个方位的全面安全状况的检查。检查的重点以劳动条件、生产设备、现场管理、安全卫生设施以及生产人员的行为为主。危及人的安全因素时,必须果断的消除。5.4.3 正确对待事故的调查与处理对事故的发生要有正确认识,并用严肃、认真、科学、积极的态度,处理好已发生的事故,尽量减少损失。采取有效措施,避免同类事故重复发生。5.5 预防事故的措施预防是安全管理工作的重点,做好预防工作可以切实达到避免事故发生和减少事故损失的目的。5.5.1设置安全装置5.5.1.1防护装置的种类繁多,应随时检查增补,做到防护严密。在“四口”、“五临边”
28、处理上要按部颁标准设置水平及立体防护,使劳动者有安全感;在机械设备上做到轮有罩、轴有套,使其转动部分与人体绝对隔离开来;在施工用电中,要做到“四级”保险;遗留在施工现场的危险因素,要有隔离措施,项目经理和管理人员应经常检查并教育施工人员正确使用安全防护装置并严加保护。不得随意破坏,拆卸和废弃。5.5.1.2保险装置是保障设施设备和人身安全的装置,必须保证保险装置完善可靠,对其定期进行检查,发现问题及时解决,排除隐患。5.5.1.3信号装置提示工人注意,遇到不安全状况立即采取有效措施脱离危险区或采取预防措施。5.5.1.4危险警示标志是国家发布的安全标志,对保持安全生产起到了促进作用,必须按标准
29、予以实施。5.6文明施工施工现场要做到整体规划有序、平面布置合理、临时设施整洁划一,原材料、构配件堆码整齐,各种防护齐全有效,各种标志醒目、施工生产管理人员遵章守纪。文明施工是预防安全事故,提高企业素质的综合手段。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细
