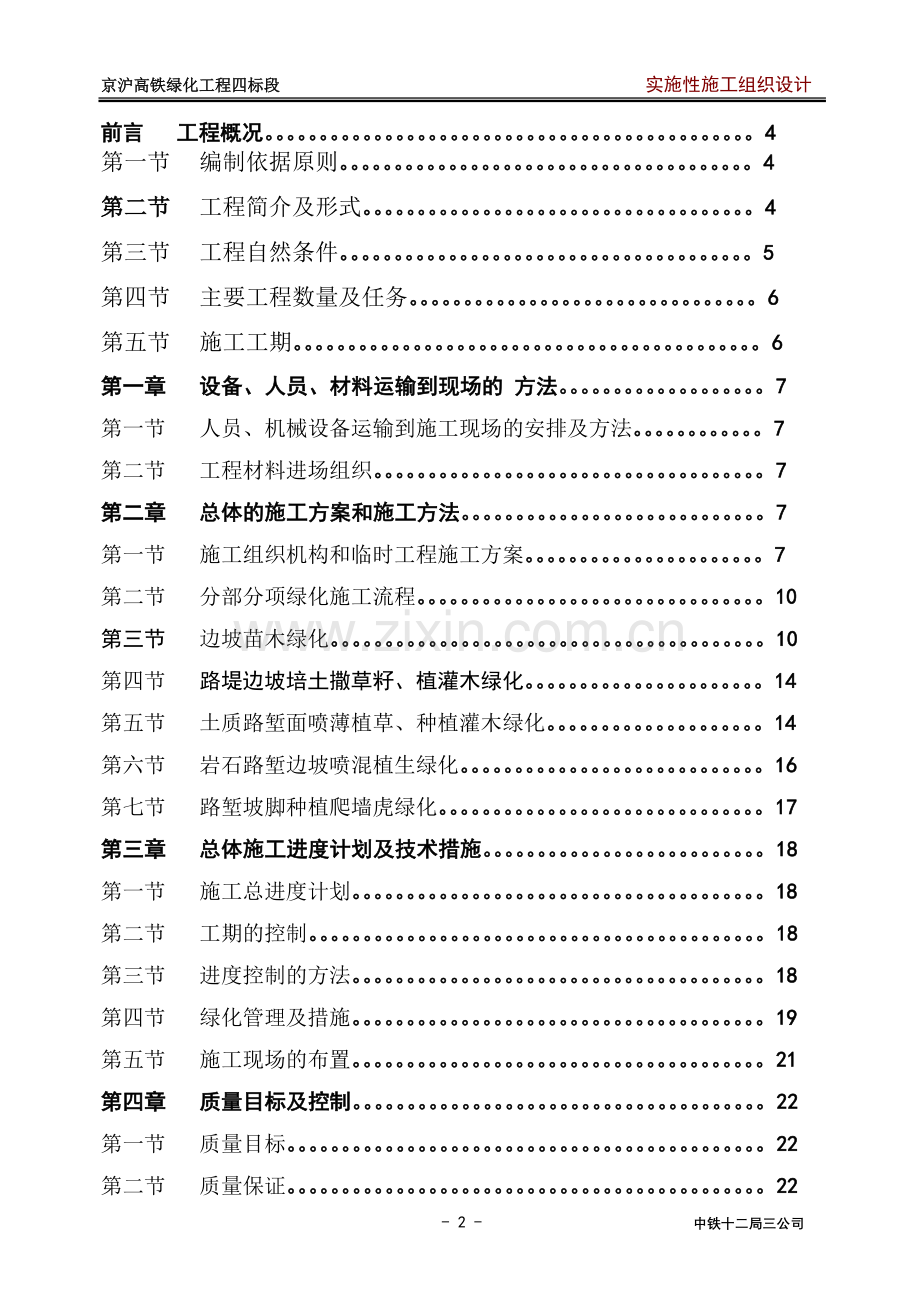

1、京沪高铁绿化工程四标段 实施性施工组织设计京沪高速铁路土建工程四标段二十工区路基边坡绿色防护施 工 组 织 设 计中铁十二局集团有限公司京沪高速铁路土建工程四标段二十工区二九年三月三十一日前言 工程概况。4第一节 编制依据原则。4第二节 工程简介及形式。4第三节 工程自然条件。5第四节 主要工程数量及任务。6第五节 施工工期。6第一章 设备、人员、材料运输到现场的 方法。7第一节 人员、机械设备运输到施工现场的安排及方法。7第二节 工程材料进场组织。7第二章 总体的施工方案和施工方法。7第一节 施工组织机构和临时工程施工方案。7第二节 分部分项绿化施工流程。10第三节 边坡苗木绿化。10第四节
2、 路堤边坡培土撒草籽、植灌木绿化。14第五节 土质路堑面喷薄植草、种植灌木绿化。14第六节 岩石路堑边坡喷混植生绿化。16第七节 路堑坡脚种植爬墙虎绿化。17第三章 总体施工进度计划及技术措施。18第一节 施工总进度计划。18第二节 工期的控制。18第三节 进度控制的方法。18第四节 绿化管理及措施。19第五节 施工现场的布置。21第四章 质量目标及控制。22第一节 质量目标。22第二节 质量保证。22第三节 成立质量管理小组。22第五章 安全生产措施。23第一节 安全目标。23第二节 安全生产控制体系。23第三节 保证安全措施。24第六章 文明施工现场体系。25第七章 劳动力安排计划及主要材
3、料。26第一节 劳动力配置。26第二节 各工种的配置。26第三节 工程投入的主要物资。27第八章 其他应用说明的事项。27第一节 环境保护措施。27第二节 环境保护的具体措施。27第九章 部分苗木品种介绍。27第一节 乔木介绍。27第二节 灌木介绍。32施工组织设计文字说明目录前言 工程概况第一节 编制依据原则1、 京沪高铁土建工程绿化四标段施工图设计、现场考察材料等。2、 国家现行相应规范和建筑工程施工质量验收统一标准。3、 遵守和响应各项条款要求,对工程实施项目法管理,通过对资源、信息、时间与空间条件的最优组合,达到质量、效益、进度的预期目标效果。第二节 工程简介及形式京沪高速铁路二十工区
4、项目部施工战线共分七段,总长为8300m。该线路边坡绿色防护工程的主要设计形式如下分为:(1) 路堑绿化土质路堑:DK916+738.550DK917+258.590、DK921+805.18DK922+370.62段路基边坡高小于4m时,边坡采用喷播植草、种植灌木防护;当大于等于4m时采用M7.5浆砌片石拱型截水骨架内喷播植草、种植灌木。DK913+952.090DK915+043.260、DK915+253.030DK916+463.280段路基边坡高小于3m时,边坡采用喷播植草、种植灌木防护;当大于等于3m时采用M7.5浆砌片石拱型截水骨架内喷播植草、种植灌木。DK919+044.18D
5、K921+104.92段路基边坡高小于3m时,边坡采用喷播植草、种植灌木防护;当大于等于3m时采用M7.5浆砌片石拱型截水骨架内喷播植草、种植灌木防护,骨架中心增加自钻式锚杆。石质路堑:DK919+044.18DK921+104.92段路基内边坡为花岗岩弱风化时,采用喷混植生防护。(2)路堤绿化当边坡高小于3m时,边坡采用混凝土空心砖内培土撒草种、种灌木防护;当路堤边坡高大于等于3m时采用M7.5浆砌片石拱型截水骨架内撒草种、种植灌木防护、并在填筑过程中边坡3.0m宽度范围内铺设一层双向土工格栅,层间距0.5m。(3)截水骨架内绿化DK921+995DK922+050段路基挖方大于6米,为增加
6、边坡稳定,采用路堑挡土墙加边坡采用M7.5浆砌片石拱型截水骨架内喷播植草、种植灌木防护。(4)平台绿化脚墙至排水沟间种植适宜当地生长、易于成活的灌木、矮乔木(交错种植)各一列,纵向株距2m。第三节 工程自然条件1、地质及交通环境本施工段地处黄淮冲积平原,黄淮冲积平原主要为更新统粉土、粉细砂、粉质黏土、黏土(下蜀黏土),并含铁锰结核,厚245m;部分地段表层为第四系全新统粉土、粉细砂、粉质黏土,厚215m;并还有下伏寒武、奥陶系白云岩、灰岩、泥灰岩,白垩系泥岩、砾岩、泥质砂岩,下元古界云母片岩、角闪岩、变粒岩等。同时有地下水发育的地段,主要为孔隙潜水,水位埋深14m。施工地段有贯通全线的施工便道
7、和公路作为辅助,交通较为便利,为全线安全有序快速的施工提供了便利的外在保障和条件。2、气象施工区域所在地属暖温带半湿润季风气候,为我国南北气候的过渡地带,气候温和,四季分明。夏季多热带风暴,年平均降雨量在1440mm左右,一般集中在夏季。年平均气温在1417,极端最高气温为40,最冷月极端气温在-8-15左右。3、水文地质该区域地下水不发育,主要为第四系孔隙水及下伏基岩裂隙水,地表水及地下水无侵蚀性。第四节 主要工程数量及任务表1 工程量统计表项目防护形式单位工程量绿色防护路堤培土撒草种m245702空心砖内培土撒草种m210260空心砖内培土喷播植草m2924路堑喷播植草m220606路堑培
8、土喷播植草m27897绿化槽C15混凝土m31643种植灌木、藤本植物灌木株446299爬墙虎株437矮乔木株3826表2 施工任务划分序号里 程绿化形式任务划分工点技术员备注1DK913+952.090DK915+043.260培土撒草种、种植灌木、矮乔木绿化架子一队赵建成2DK915+253.031DK916+463.280培土撒草种、种植灌木、矮乔木绿化架子二队张贵生3DK916+738.550DK917+258.590培土撒草种、种植灌木、藤本植物绿化架子三队李乐4DK917+631.880DK918+769.320培土撒草种、喷播植草种植灌木、藤本植物绿化架子四队李乐5DK919+0
9、44.480DK921+104.920培土撒草种、喷播植草、喷混植生、种植灌木、矮乔木绿化架子五队王喜宁6DK921+805.18DK922+370.62培土撒草种、喷播植草、种植灌木、矮乔木绿化架子六队秦莉7DK922+743.88DK924+559.32培土撒草种、喷播植草、种植灌木、矮乔木绿化架子七队冀瑞峰辛井水第五节 施工工期根据有关文件,工期安排:2009年4月1日施工队伍进场,施工准备10天,4月15日开始截止日期2009年9月完成。第一章 设备、人员、材料运输施工现场的方法第一节 人员、机械设备运输到施工现场的安排及方法具备绿化施工条件,开工通知单下达,我们将从本公司择优选派人员
10、至该绿化项目进行工程建设;从本公司基地设备仓库选取性能良好的先进设备调运至施工现场。设备已经检修保养、可满足使用要求。中铁十二局集团有限公司拟进入本项目的经理部为工程的总指挥,机械设备采用资源合理有序的调运及安排,沿施工便道直接到达工地现场,各种机械的主机手随同到达。考虑设备到达的安全性,途中路线排专人指挥协调,我们将切实做好其他防范措施。第二节 工程材料进场组织由我公司统一购买材料,使用前取得其检测合格资料,报请业主及监理工程师进行评审同意后,选择优质供应商签订材料供应协议。材料采购后,或委托供货商送货上门,或组织运输车辆运至施工现场。同样,在整个材料运输过程中,要切实做好安全防范措施。第二
11、章 总体的施工方案和施工方法总体施工方案:本着经济合理、节约资源、施工快速、效果突出原则,二十项目为在全方位开工前做好准备工作:先点后面,先试验后推广的思路,在取得了一定经验的基础上,然后对绿色防护施工的最佳日期、苗木准备、水源井的落实等方面进行统一检查、指导与管理。第一节 施工组织机构和临时工程施工方案一、施工整体部署及组织机构布置根据本工程的实际情况,我公司设置“京沪高速铁路绿化工程四标段二十工区项目部”一级组织机构,代表我公司全权负责该工程的施工管理。项目经理部由项目经理负总责,下设各部门,项目部租赁民宅适当改建,该位置临近居民点,附近进出交通便利,便于指挥全线施工,是比较理想的位置。为
12、加强施工组织的统一,缩短管理指令路径,确保管理效率快速,本工点的施工组织管理为中铁十二局京沪高速铁路土建工程四标段二十工区负责。依据施工规范及“京沪”线的特殊性并结合当地的实际情况,该工区管理层下设技术质量部、工程管理部、安全环保部、计划财务部、物资设备部、土工实验室、综合办公室共5个部室。为进一步加强细致工作,为此严格制定了各部室的主要责任如下:技术质量部:严格做好工程技术、技术开发、质量控制管理、施工测量、施工调度等工作;安全环保部:依照安全管理、保护环境等推行工作;计划财务部:本着负责的态度做好计划统计、合同管理、财务管理等工作;物资设备部:管理物资计划、筹备、采购、机械设备的调运等工作
13、;土工试验室:工程实验工作。组织机构详见图:项目经理部质量管理小组组长:项目经理 副组长:总工程师安全环保部计划财务部土工试验室周凤物资设备部技术质量部质检工程师、质检员架子队长兼职质检员图 1管理小组机构图二、项目经理部的建设项目经理部建设:租用当地民房、院落和自建房屋作为项目部办公楼、试验室和停车坪、食堂、机修车间、宿舍等。三、施工便道施工方案根据我们对现场踏勘掌握的情况,为进出场方便进,临时修建了施工便道,工程实施时,施工纵向便道可沿主线贯通,并直接连接区域内的公路网系统,纵向贯通,以便开展全线施工。四、电力、电讯及生产生活用水与当地电力部门协商,架设临时电力线路将生产用电引至各施工点,
14、并配备足够的发电机组作为备用电源。配合地方电讯网络,敷设电讯线路,在项目经理部和工区安装程控电话和传真机,并给相关人员配备移动电话和对讲机作为通讯工具。地面水及沿线地下水经检测后可以作为生产用水满足绿化施工的要求保证其成活率,在驻地范围内打井,经过相关部门检测合格后作为人员的饮用水。五、材料准备在材料进场前安排适宜的堆放处为其准备,而且制定合理的材料供求方案,并与供应方签订供应合同。同时在开工前,做好施工场地清理、机械设备调度、人员安排合理、材料长期供应、水源指定抽取等相关工作。六、技术交底1、各分项工程开工前,对工程技术人员进行全面的技术交底工作,组织有关技术人员认真阅读施工设计图纸及考察施
15、工现场,确定施工方案,编制详细的实施性施工组织设计,编制明确的作业指导书和质量管理手册,发放到每一个科室,使每个技术人员充分理解工程技术要求和质量要求,在施工过程中做到心中有数。2、在工程正式开工前,对各岗位工作人员进行全面的技术和质量培训。第二节 分部分项绿化施工流程一、绿化施工总流流程表如下:绿化工程施工临时设施 工程平整建设场地工程栽植工程养 护 管 理人工取土表土恢复人工填土机械填土机械取土乔木栽植灌木栽植撒草籽喷播植草喷混植生第三节 边坡苗木绿化一、苗木特性、后期作用及介绍苗木是绿化施工中不可忽视的部分,它们都是有生命的活体,即使是同一品种,同一规格的植物也会因土质、光照等生长条件不
16、同而变得千姿百态。对于一株树的形态特征有包括树高、分枝级数、枝叶量、绿叶层厚度等许多指标,在同一规格的苗种会出现不同级别的苗木。在准备苗木时,项目部派专业人员进行择优选择,在同规格苗木中选定符合地理条件的苗木。针对本工程的特殊性各苗木原产地生长环境及生物学和生活习性,在各树种最具规模和优良品质的繁育产地进行踏勘多方比较,确定各苗种既符合当地地理条件和高铁绿化要求的规格尺寸形状,又是青壮年期长势健旺、无病虫害、外形姿态丰满美观,且采取一定培育手段,适于移植的最佳施工用苗。组织高水平的项目部和强有力的施工队伍绿化施工,利用树木的外形、叶色和季相变化,以及乔木、灌木,草坪的巧妙组合,构造一个艺术,因
17、此绿化施工即使是按图施工,也会因使用植物的优劣和施工队伍的技术水平高低而出现完全不同的景观效果。二、苗木绿化施工总过程绿化工程按相应工程内容可分为三大部分:土方地形工程、绿化种植工程、养护管理。对于乔灌木栽植工程,我方严格把好技术关,从清场进土整地土壤处理选苗种植初期养护检查调整养护,不同的施工程序有不同的要求,根据现场情况不同,技术关键也不同。对每个施工工序都必须合理安排,严格合理,每个工序结束后应由质量检查小组审核后,方可进入下一工序。在同一施工工序中,针对不同设计要求合理安排。三、品种的选择综合考虑气候、工期因素及各苗木生物学特性选择合适的栽植时期及顺序。通过疏枝修叶包杆束冠、灌水等泥球
18、包扎,小苗包装等装卸运输的避风遮阳措施,使起挖苗木避免机械外伤及水分平衡。并根据苗木外观规格各自生活习性特点及现场气候土质情况,确定最佳的栽植和支撑绑扎方式,使得移植苗木一次成形、生长健旺、整体成景。具体做法:(1)苗木开挖前,对工具设备、人力、运输作充分安排准备。应先对苗木出圃路线通道,环境仔细踏勘,并跟踪气象变化情况,要求做到工序紧凑合理,苗木随挖随运随种。苗木起挖与栽植应保持同步,避免已起挖之苗种植滞缓,要求挖运种的整个移植过程不超过24h。(2)在挖前35天应进行修剪,以保证移植过程及生长势恢复阶段的体内水分平衡,但应注意不能过度修剪,以免影响姿态。根据不同树种确定修剪量,主要是乔木的
19、修剪应慎重对待,灌木剪除花草残叶和抽除蓬冠内档枝条为主,以达到苗木种植一次成形的要求,修剪量必须控制,可在叶面喷洒蒸腾抑制剂,辅助株体水分平衡。(3)在苗木起挖前的12天可施行根部灌水,灌水时间与水量需视大气及土壤干湿状况而定。可使株体在挖、运、种的整个移植过程前吸足水分。并且可加强根系与土壤的粘结力,亦可方便挖掘,泥球不易碎裂。(4)苗木包装:对于红叶小檗、金叶女贞等矮小灌木,采用统一规格与装量的纸板箱包装,纸板箱上开小孔以利通气。这样便于保证泥球不松散失土,运输过程避免堆压及吹风,这样可大大提高苗木品质,为“一次成型”打下先天性基础。(5)苗木装运:关键是不损伤树冠树身泥球。另是尽可能不吹
20、风减少蒸发。四、苗木栽植(1)种植时间的确定综合考虑工期及工程量特点及苗木移植合适季节两方面因素,以春、秋两季种植为主。移植树种顺序原则上是先骨架乔木、大灌木,后为小灌木及后边坡草。总体上控制分区(段)工期,在具体过程中视气象情况,灵活有度,既保证工期工作量,又保证质量成活率。(2)放样定位在树穴开挖前施行种植放样定位,乔灌木用插杆法标志定点,群植小灌木及地被可用白粉划线标志确定种植面积林缘线。(3)树穴开挖。树穴开挖尺寸应比泥球略大,乔木一般比泥球边放宽 2050cm,深度比泥球高度尺寸增加15-25cm。灌木球一般比泥球边放宽 1535cm。深度比泥球高度尺寸增加1015cm。树穴的尺寸还
21、需视各树种不同的生活习性区别对待。挖掘时将表土、新土分开放置。(4)穴土置换,改良土壤理化性状乔灌木以及绝大部分花灌木及喜酸性树种,均应以富含肥力有机基肥和酸性介质的复合营养土在种植时置换挖出之新土,以便根穴土壤疏松,通气透水保肥,中和碱性,(保证绿地表层平均PH值降到7.8以下,喜酸性乔灌木根部土壤PH值为7.5以下) 提高理化性状品质,以利根部移植后复壮。(5)苗木种植将挖出表土与复合营养土2:1拌合作为种植土,将底土刮平,乔木回土高2035cm,灌球木一般回土高1525cm,将苗木依主要观赏面标记方位置入树穴,放开束绳,扶正后,加土冲捣。应注意不能冲捣泥球,边加边冲,冲力四周均匀,及时调
22、整树姿方向。苗木种植深度一般是土球表面略高于穴顶面,以预留沉降高度。在加土冲捣至穴顶后,在树穴边做环状围堰,堰埂高1020cm。随后四周均匀浇足一遍定根水。至隔天回头水浇足后复土平堰。随后进入栽植后保养阶段。新栽苗水第一周一般每天需灌水;第23周隔大浇筑;第46周每隔35天浇一次。如遇雨天,应观察雨量,如小雨时间短仅湿表土仍应观察根部是否缺水。浇水时间以早晨或傍晚为好。(6)支撑绑扎苗木栽种完成后,即行支撑绑扎,支桩类型应根据树种及规格分别对待。一般规格乔木、灌木球可采用铅丝吊桩。结合十字扁担桩系扎主干防止不均匀沉降支撑方法。在用铅丝吊桩时,绑扎树干部位的铅丝需外套橡皮管以免损伤树皮。五、养护
23、措施(1)严格遵守园林养护各项规程。(2)根据具体环境,种植设计特点,树木品种规格等具体情况、配备专门的养护人员。(3)修剪、整形,新种苗修剪、整形的主要作用是为了促进苗木恢复生长和提高观赏性。乔木、花灌木修剪以自然树形为主,其中乔木修剪主要修除徒长枝、病虫枝、交叉枝、下垂枝及桔枝烂头,灌木修剪是促进繁茂、分布匀称及花草形成,绿篱、球类植物主要是整形修剪。修剪在秋季苗木进入休眠期进行,整形在春季苗木萌发前进行。(4)施肥、浇水。灌溉时间视天气的变化而定,栽植后两周内需每天浇水一次,从第三周开始隔天浇水,两个月后每隔35大浇一次水。在夏季蒸发量大的季节,隔天浇水期延长一个月。每次浇水必须浇透,使
24、水分真正到达植物的根系,对植株整体也需要喷淋。施肥须等植物根系损伤恢复并开始生长后即苗木种植约半年后(草坪为三个月后)才能进行。(5)病虫害防治,重点是乔木。因乔木经过移植,根系、树枝等都受到严重伤害,树木恢复期较长,抗病虫害功能也随之下降,因此须密切注意对乔木观察,一旦出现病虫害症状,立即对症下药,严防病虫害蔓延。(6)苗木补缺。对死之苗木进行清除,并在原有位置补栽新的植株;对缺空处进行补种,使绿化面能饱满整齐。(7)绑扎、扶正、培土。梅雨季节来临前,以防为主,对排水设施。固定绑扎设施等进行一次全面的检修加固,遇到连续下雨或风雪等灾害性天气,加强巡检。排水不畅造成的积水要及时疏通,如发生树木
25、倒伏影响交通或景观的,突击抢救,在暴风雨过后全面检查,树木歪斜的扶正培土,重新支撑,伤残枝剪除c在施工养护期间,如发现歪斜、倾倒苗木,立即进行重新扶正、加固,并对植株根部进行培士。(8)地形整平。对土壤沉降,不平整部分进行整平、加土,及时撒入细土进行地形修复、除杂。人工除去绿化区内的石于等杂物第四节 路堤边坡培土撒草籽、植灌木绿化一、种子灌木的选择、后期作用及介绍依据当地地理特点:草籽选用根系发达茎矮叶茂且适于本地区成活的多年生草种;灌木选择适宜当地生长、易于成活、固坡防沙的常绿灌木。以植草为先期防护措施, 灌木在栽植23年后其效果将发挥重大的防护作用,这样既能达到增强边坡防护又能达到绿化边坡
26、、改善景观的目的。二、培土撒草籽工艺流程(1)对坡面进行清理、修整、土方回填等工作。(2)种草籽时分撒播和行播两种形式进行,草籽埋入深度不小于5cm,为使草籽均匀分布,可将种子与砂、干土或锯末混合。(3)草籽发芽及生长期的工作,在草籽播种后用透气农膜覆盖,避免雨水冲刷,待出芽后定期定量的施水养护以促进快速达到预期效果。三、施工要求培土撒草籽应选择地温、气温、降雨等条件适宜草籽生长的春、秋季施工,草种和灌木种应进行必要的催芽处理,以保证种子发芽快,成活率高。为做好前期准备工作,可以先选择代表性地段进行试种,取得经验后,再因地制宜 。四、验收准则培土撒草籽质量验收应在施工完成1 年后进行(经过一个
27、雨季和冬季返青的考验) ,对漏喷的和草籽发芽成活过稀部位还应进行喷补。第五节 土质路堑面喷播植草、种植灌木绿化一、种子灌木的选择、后期作用及介绍喷播植草草种的选择与当地气候、降水量、土壤酸碱度、有机质含量等有关,可选择适合当地生长、固土效果好、耐旱、抗寒、抗霜、抗土壤酸碱性强、耐贫瘠等生长快、生命力强、适合管理粗放、防护和绿化效果好的草种。如高羊茅(抗寒、耐盐碱、须根入土深) ,紫羊茅(耐旱) ,白三叶(耐贫瘠、耐酸性) ,扁穗冰草(耐干燥、寒冷,适粗放管理) ,无芒雀麦(耐碱能力强,抗寒,耐干旱) ,中华结缕草(适合当地气候,生长快) 及多年生黑麦草、紫花苜蓿、沙打旺等。以上草种按填料、土的
28、物理力学性质及土壤肥力和施工季节可分别选34 种冷暖季结合草种并掺入与草种生长相适宜、后期生长快经过催芽处理的灌木种籽(如紫穗槐种子) 等。为提高选择空间,可采用的草种组合有:(1) 狗牙根、高羊毛、结缕草、苜蓿组合;(2) 苜蓿、结缕草、黑麦草、砂打旺、冰草组合;(3) 结缕草、野牛草、苜蓿组合。以植草为先期防护措施,待23 年灌木长成后再发挥防护作用。这样既能达到增强边坡防护又能达到绿化边坡、改善景观的目的。二、喷播植草工艺流程(1)对坡面进行清理、修整。(2)按配方将种子、肥料、纤维、保水剂、粘结剂、促绿剂等加水拌和,用喷播机均匀喷洒在坡面上。(3)覆盖无纺布。(4)撒水养护,绿化成坪。
29、三、施工要求喷播植草应选择地温、气温、降雨、风向风速等条件适宜草种生长的春、秋季施工,草种应进行必要的预处理,灌木种也应进行催芽处理,以保证种子发芽快,成活率高。可以先选择代表性地段进行试种,取得经验,确定各适宜草种及其配比和配方。喷播前应先在坡面洒水湿润边坡土体;喷播范围应按设计要求的范围;播种初期定期浇水,确保种子发芽所需水分及温度。幼苗长出后定期浇水施肥,使其快速成坪。成坪后注意防止病虫害,并有针对性锄草施肥。坡面喷播植草施工后,应加强看护,避免牛羊牲畜及人为踩踏破坏,也应避免被弃土弃碴覆盖。四、验收准则喷播植草质量验收应在施工完成1 年后进行(经过一个雨季和冬季返青的考验) ,喷播植草
30、质量达不到合格要求的,必须重喷或补喷。第六节 岩石路堑边坡喷混植生绿化一、种子选择、后期作用及介绍喷混植生植物护坡,是在稳定岩质边坡上施工短锚杆、铺挂镀锌铁丝网后,采用专用喷射机,将拌和均匀的种植基材喷射到坡面上,植物依靠“基材”生长发育,形成植物护坡的施工技术,它可达到恢复植被、改善景观、保护环境的目的。它具有防护边坡、恢复植被的双重作用,可以取代传统的喷锚防护、片石护坡等圬工措施。该技术使用的种植基材由种植土、混合草灌种子、有机质、肥料、团粒剂、保水剂、稳定剂、PH缓解剂和水等组成,其种植基材的配方是成功的关键,良好的配方能够达到在陡于1:0.75的岩质边坡上既具备一定的强度保护坡面和抵抗
31、雨水冲刷,又具有足够的空隙率和肥力以保证植物生长。二、施工要求喷混植生施工应在适宜气候条件下进行,以提高草种发芽率,保证种植基材的施工效果。喷水养护时应注意控制好喷头与坡面的距离和移动速度,保证无高压射流水冲击坡面形成径流,冲走种植基及种子,影响发芽。养护中应严禁直接踩踏喷射基材坡面,并加强看护四避免牛羊及人为破坏。三、喷混植生工程流程(1)砌边坡护脚墙及堑顶帽石、天沟等排水设施。(2)清理边坡杂物,修整边坡。(3)钻孔,设锚杆挂网。(4)将黏土、谷壳、锯末、水泥及复合肥等拌合,与植物种子按一定比例配成混合植生基材,喷植材料应随拌随喷。(5)用喷射机械将混合均匀的基材喷射于坡面上,喷射厚度0.
32、080.1m,喷播草种含量每平方米不小于25g,并覆盖无纺布。(6)喷植后,进行不小于20天的喷(洒)水养护,务使喷植护坡始终具有足够水份,促使草种发芽、生长。四、验收准则喷混植生质量验收应在施工完成612 个月后进行,达不到合格要求的,必须重喷或补喷。第七节 路堑坡脚种植爬墙虎绿化一、爬墙虎选择、后期作用及介绍爬山虎是垂直绿化的优选植物,它适应性强,性喜阴湿环境,但不怕强光,耐寒,耐旱,耐贫瘠,气候适应性广泛,在暖温带以南冬季也可以保持半常绿或常绿状态。耐修剪,怕积水,对土壤要求不严,阴湿环境或向阳处,均能茁壮生长,但在阴湿、肥沃的土壤中生长最佳。它对二氧化硫等有害气体有较强的抗性。夏季枝叶
33、茂密,常攀缘在墙壁或岩石上,既可美化环境,又能降温,调节空气,减少噪音。二、施工要求(1)花池施工前先清刷坡面及侧沟平台上浮土,灌筑池壁混凝土时做好与边坡及池底平台浆砌片石的衔接密贴。(2)根据种植土肥力等情况掺入适量的有机肥,长效、短效复合肥等,为爬墙虎的长期生长提供充足的肥力。(3)爬墙虎要用2 年以上苗木,种植要在适合其生长的季节进行,植后要浇水并加强管理,以保成活。三、验收准则爬脚虎应在施工完成1 年后验收。种植爬脚虎质量验收标准为:检测成活率90 %为优良,成活率80 %为合格,成活率 80 %为不合格。验收不合格的必须补苗重植。第三章 总体施工进度计划及技术措施第一节 施工总进度计
34、划合理工期是指工程正常的投资条件下,正常的施工计划和规定的质量标准下按时完成所必须的时间,它是工程项目总费用为最低的合理工期。本绿化工程将以合理工期作为进度控制的依据。进度控制考虑工程管理的三个因素(即工程进度、施工质量和经济性)的同时,针对工程施工的全过程,通过计划、组织、协调、检查与调整等手段,调动一切积极因素,努力实现施工过程中各个阶段目标,确保总工期的目标实现。本工程量大、战线长,应在保证质量和安全的基础上,确保施工进度。施工中以总进度网络为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项技术、管理措施为保证手段,进行施工全过程的动态控制。本工程土方的开挖、运输和回填是
35、整个工程的关键“控制点”。因此,进度控制的重点应尽早落实在土方工程阶段尽量使用挖掘机、装载机、喷压机等机械作业手段,在尽可能短的时间内完成绿化工程。这样,尽早展示绿化效果。总之,本工程的进度控制是完成基于质量控制的基础上,它将充分体现施工的连续性、协调性、均衡性和经济性的统一。第二节 工期的控制根据本工程的设计图、施工图以及该工程的相关内容,工程施工总工期为168日历天,将科学合理安排人力、物力、精心组织施工。为确保进度实施,在施工当中对每班组作业时间安排根据每一工程段进度计划均作详细安排。项目部每天安排重点工作内容,将每天的工作与其他专业的协调工作全部一一列出,按计划每天推进。第三节 进度控
36、制的方法1、按施工阶段分解,突出控制区域。以具体区域具体分析为出发点,在不同施工阶段确定重点控制对象,制定施工细则。达到保证控制节点的实现。2、按施工单位分解,明确分部目标。以总施工进度为依据,明确各个队伍的任务目标,以分头实现各自的分部目标来确保总目标的实现。3、按专业工种分解,确定交接时间。在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在绿化工序造成延误。通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。四、施工进度计划的动态控制施工进度计划的控制是一个循环渐进式的动态控制过程,施工现场的条件和情
37、况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析队后续工作会产生的影响,在此基础上制定调整措施,以保证项目最终按预定目标实现。其进度动态控制循环图如下: 施工进度计划的执行对其它有关计划的调整了解施工进度情况新的施工进度计划(经调整后的进度计划)施工进度数据的统计和调整制定修改措施实际与计划的比较分析此偏差产生的原因及其对后续施工工序的影响确定是否产生进度拖延偏差施工进度动态控制循环图第四节 绿化管理及措施保证(1)工期的管理1、建立强有力的项目经理部,配置高效项目管理层。本工程施工的项目经理、工程技术人
38、员、质检员、安全员等均由有丰富工程施工管理经验的人员担任,并针对技术、质量、安全、文明施工、后勤保障工作配置项目副经理主抓分项工作。2、实行经济承包责任制,多劳多得,优质优价,调动全体员工的工作积极性。3、严格执行奖罚制度,对各个工种、工序制定严厉的奖罚制度,对工期有重大影响的工序实行重奖重罚。4、在总进度计划控制下,坚持逐月、逐周编制出具体工程部位施工计划和工作安排。如发现未能按节点要求工期完成计划,要及时检查,分析原因,迅速采取补救措施和调整计划。5、定期召开工程例会,由工程施工总负责人主持,各专业工程施工负责人参加,听取工程施工进度问题的汇报,协调工程施工内部矛盾,并提出明确的计划调整方
39、案。6、对于影响工期的关键工序,项目经理要亲自组织力量,加班加点进行突击,有关管理人员要跟班作业,确保关键工序按时完成。(2)保证措施 1、现场科学组织,加强工序衔接;施工过程中及时合理调剂人力、物力、财力,使施工进度紧跟计划。加强调度统计工作,减少各道工序间的衔接时间,充分利用各个工作面,避免出现窝工现象。协调好各业务部室的工作,加强协作配合,为现场施工提供有力的经济技术保障。理顺上下关系,对施工现场的需求和需解决的问题及时反映、及时解决,避免影响施工进度。2、实行施工进度快报制度,及时了解进展情况;实行施工进度快报制度,坚持每天报一次各工序的进展情况.3、积极开展推广先进,提高施工效率;大
40、力采用新工艺、新技术、新材料,不断优化施工方案。4、开展生产竞赛,掀起施工高潮;施工中适时地开展劳动生产竞赛活动,发扬“能攻善战、敢为人先、争创一流”的精神,加强思想教育,采取合理的奖罚措施等一系列手段,振奋职工精神,掀起施工高潮,加快施工进度。5、加强质量、安全、环保控制,以保证工期;采用先进的施工经验和技术,严格按照相关技术规范施工,确保每道工序质量一次性检验合格;建立建全各项规章制度,采取各种有效措施,确保施工安全;做好环境保护工作,做到文明施工。避免质量、安全、环保诸方面造成工程的停顿、间断或返工,保证本工程能够顺利连续实施。6、设备、物资、资金保障;根据本工点特点,合理配备施工机械,
41、发挥机械化程度高的优势,建立机械保养、维修体系,严格执行设备管理和维修保养制度,责任明确到人,实行“三定制度”即定人、定机、定岗位,确保机械设备的完好率和利用率。大型进口设备和新购买或生产制造的设备,及早联系并签订购货合同,不影响工期计划。建立强有力的物资设备保障体系,保证各种物资、设备按时到位。对本工点所需材料做到有组织、有计划地采购与供应,并做好材料的储备和保管工作,保证施工用料及时到位、材料质量满足工程要求。(3)物资保证监督检查项目材料配置情况,掌握工程物资的检验和试验结果,对不合格物资应及时采取隔离、标识,以防误用;严格执行进场原材料送检制度,负责原材料的材质证明资料和检验资料的收集、整理、传递、存档等工作。审核各工点所需物资总量,做到限额发料,每月组织检查物资的使用和管理情况,统一制定现场库房材料的合格标识,使之满足进场原材料质量可追溯性的要求,对存在问题及时采取纠正措施。第五节
