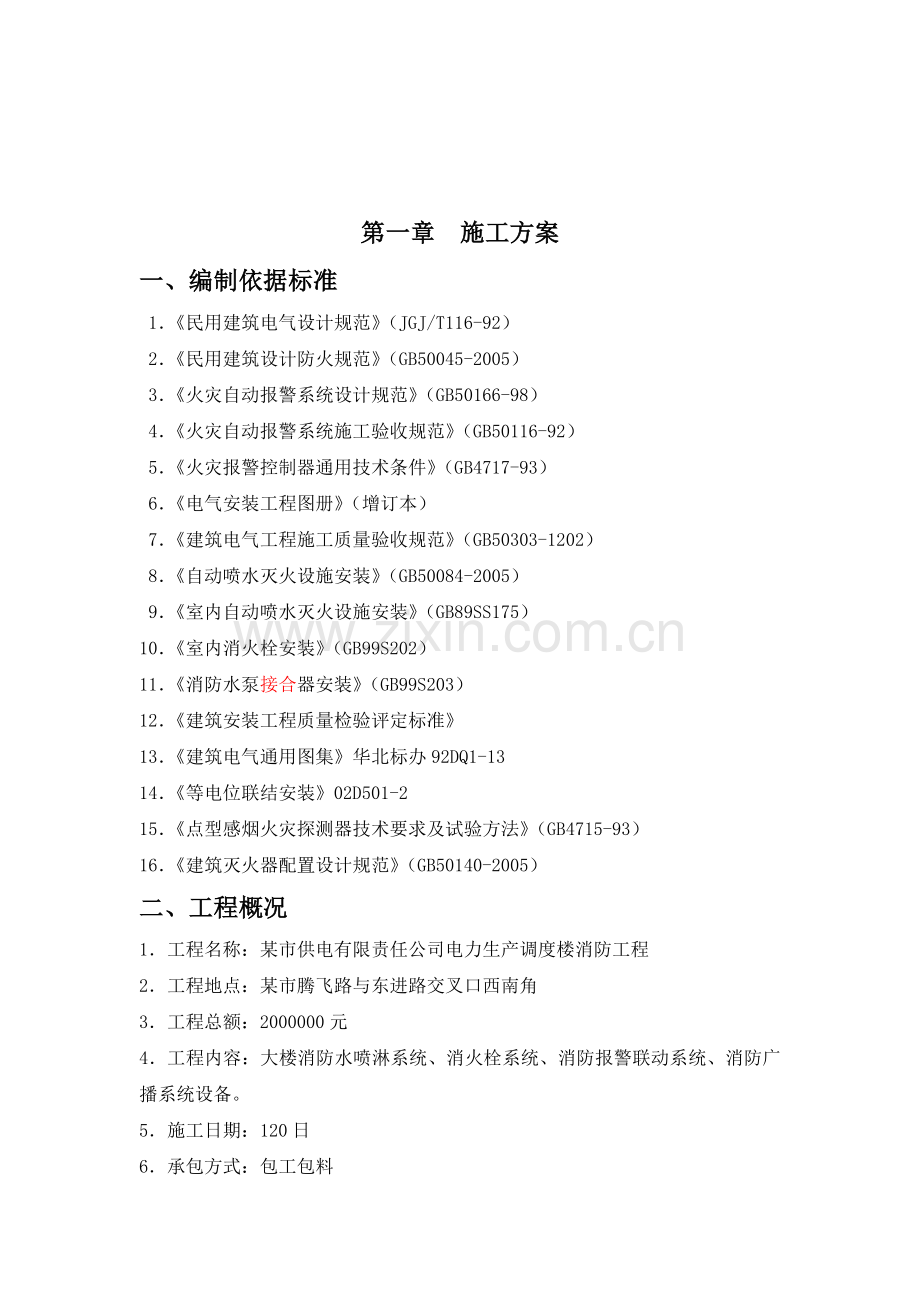

1、第一章 施工方案一、编制依据标准 1民用建筑电气设计规范(JGJ/T116-92) 2民用建筑设计防火规范(GB50045-2005)3火灾自动报警系统设计规范(GB50166-98)4火灾自动报警系统施工验收规范(GB50116-92)5火灾报警控制器通用技术条件(GB4717-93)6电气安装工程图册(增订本)7建筑电气工程施工质量验收规范(GB50303-1202)8自动喷水灭火设施安装(GB50084-2005)9室内自动喷水灭火设施安装(GB89SS175)10室内消火栓安装(GB99S202)11消防水泵接合器安装(GB99S203)12建筑安装工程质量检验评定标准13建筑电气通用
2、图集华北标办92DQ1-1314等电位联结安装02D501-215点型感烟火灾探测器技术要求及试验方法(GB4715-93)16建筑灭火器配置设计规范(GB50140-2005)二、工程概况1工程名称:某市供电有限责任公司电力生产调度楼消防工程2工程地点:某市腾飞路与东进路交叉口西南角3工程总额:2000000元4工程内容:大楼消防水喷淋系统、消火栓系统、消防报警联动系统、消防广播系统设备。5施工日期:120日6承包方式:包工包料7工程质量:合格81 自动喷水灭火系统设计参数如下:811 危险等级:地下为危险级II级,其余均为危险级I级。812 消火栓及喷淋给水系统采用内外壁热浸镀锌钢管,DN

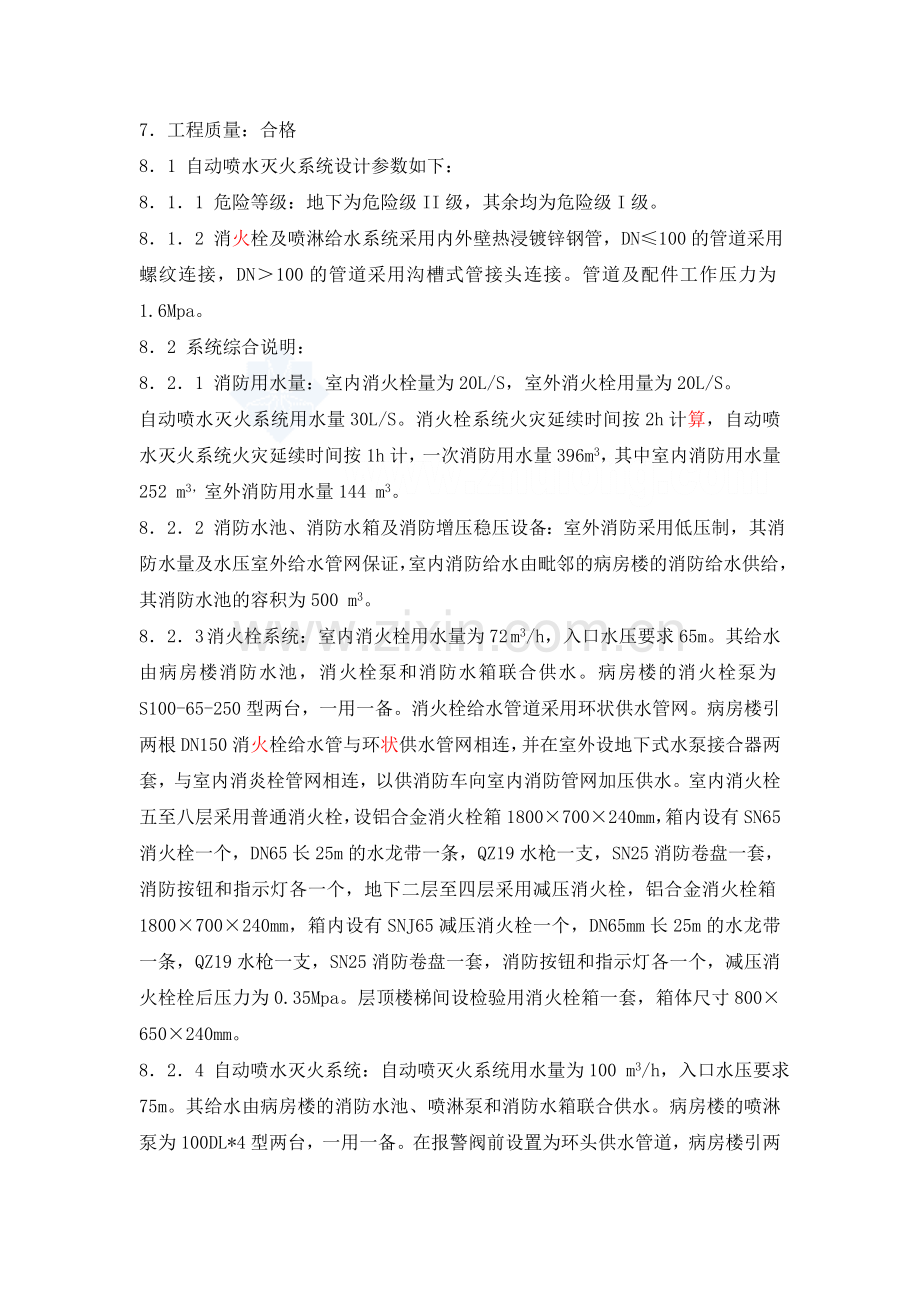

3、100的管道采用螺纹连接,DN100的管道采用沟槽式管接头连接。管道及配件工作压力为1.6Mpa。82 系统综合说明:821 消防用水量:室内消火栓量为20L/S,室外消火栓用量为20L/S。自动喷水灭火系统用水量30L/S。消火栓系统火灾延续时间按2h计算,自动喷水灭火系统火灾延续时间按1h计,一次消防用水量396m3,其中室内消防用水量252 m3,室外消防用水量144 m3。822 消防水池、消防水箱及消防增压稳压设备:室外消防采用低压制,其消防水量及水压室外给水管网保证,室内消防给水由毗邻的病房楼的消防给水供给,其消防水池的容积为500 m3。823 消火栓系统:室内消火栓用水量为72
4、 m3/h,入口水压要求65m。其给水由病房楼消防水池,消火栓泵和消防水箱联合供水。病房楼的消火栓泵为S100-65-250型两台,一用一备。消火栓给水管道采用环状供水管网。病房楼引两根DN150消火栓给水管与环状供水管网相连,并在室外设地下式水泵接合器两套,与室内消炎栓管网相连,以供消防车向室内消防管网加压供水。室内消火栓五至八层采用普通消火栓,设铝合金消火栓箱1800700240mm,箱内设有SN65消火栓一个,DN65长25m的水龙带一条,QZ19水枪一支,SN25消防卷盘一套,消防按钮和指示灯各一个,地下二层至四层采用减压消火栓,铝合金消火栓箱1800700240mm,箱内设有SNJ6
5、5减压消火栓一个,DN65mm长25m的水龙带一条,QZ19水枪一支,SN25消防卷盘一套,消防按钮和指示灯各一个,减压消火栓栓后压力为0.35Mpa。层顶楼梯间设检验用消火栓箱一套,箱体尺寸800650240mm。824 自动喷水灭火系统:自动喷灭火系统用水量为100 m3/h,入口水压要求75m。其给水由病房楼的消防水池、喷淋泵和消防水箱联合供水。病房楼的喷淋泵为100DL*4型两台,一用一备。在报警阀前设置为环头供水管道,病房楼引两根DN150喷淋管网相连,以供消防车向室内消防管网加压供水,设4组湿式报警阀,每层及每个防火分区均设有信号冷门和水流指示器。火灾时,喷头喷水,该区水流指示器动
6、作,向消防值班室发出信号,同时,在水力压差作用下,打开湿报警阀,敲响水力警铃,设在延迟器后的压力开关将信号送至消防值班室,并自动启动病房楼的喷淋泵,向管网供水。9 消防报警及联动控制系统设计参数如下: 91 消防报警及控制设备:本工程采用二总线火灾报警系统,采用联合接地装置,接地电阻值不大于1。本楼设整个院区消防控制中心,对整个院区的消防进行探测监视和控制,接收医技楼、门诊楼、病房楼(已建)和其它楼的火灾报警信号,院区的消防泵及喷淋泵设在病房楼(已建)。本楼火灾自动报警为一级保护对象,设置智能中文火灾报警控制器,火灾报警信号送至消防中心。92 联动功能:921 火灾时电梯均降到首层。922 火
7、灾时切断相应分区的非消防电源。923 当消火栓按钮按下后,消火栓泵启动,水流指示器及湿式报警阀内的压力开关动作后,喷淋泵启动。924 消火栓泵、喷淋泵、排烟风机等重要被控对象均应有就地控制和消防控制中心远程控制功能。925 为保证末端联动设备的启动,需要求24伏电源柜输出电压应不低于26伏。93 本设计在电梯机房、变电值班室、消防泵房值班室等到处设消防直通电话,各手动报警按钮处设电话插孔出口,控制模块为就近安装,如在不上人吊顶内安装时下方需开检查孔。94 当发生紧急情况时,背景广播音乐将自动切播到消防广播,达到疏散人员的目的。95 本工程设消防广播,采用总线制系统,在各层弱电竖井内设置广播切换
8、箱,特殊楼层平时视需要播放重要通知和背景音乐,火灾时强切做事故广播,可分层播放,也可相关几层同时播放。播放疏散指令的楼层控制程序为:a二层及二层以上发生火灾,宜先接通火灾层及相邻上下层。b一层发生火灾宜先接通本层、二层及地下层。c地下室发生火灾宜先接通地下室、一层及二层。96 每层均设有总线隔离器,要求每隔25个编码地址安装一个。每层弱电井内设置1台端子接线箱,短路隔离器安装在端子接线箱内或附近。97 火灾时消防主机可启动控制防火卷帘门,并接收卷帘门的动作信号。98 消防控制室设119专线。二、 施工方案及主要技术措施 1.施工准备: 11人员组织:我公司选派富有此类工程施工经验的施工管理人员
9、组成本工程项目经理部,项目经理部主要成员具有相应专业技术管理资质,保证所有管理人员持证上岗。12技术准备:开工前组织公司有关技术人员对业主提供的各项文件进行认真考察根据现场调查和业主提供的资料对每一具体的分项工程制定详细的施工方案关键过程编制作业指导书,图纸会后进行编制施工预算等到技术准备工作。13 劳力准备:公司将调集技术熟练的各专业施工人员,组成本工程的施工人员,组成本工程的施工作业队伍,劳动力实行动态管理。14 物资准备:开工前做好物资准备工作,对工程材料的来源进行考察、落实,以便根据工程需要的即时采购,并组织好工程所需的机械、工具和临时设施所有的各类物资。15 资金准备:准备充足的启动
10、资金确保工程正常进行,并设本工程的专用财务账号,以便做到专款专用,保证工程按期完成。16 工程配合与审图:161 在中标通知接到后,在施工图完善的基础上,组织有关电气、消防水施工人员了解设计意图,熟悉施工图纸,尽快编制出进一步完善的施工方案。 162 施工前首先认真审核建筑安装图,消灭错、漏、碰、缺和管道打架问题。163 建筑安装各专业人员提前进入,成立专门班子配合土建负责消防水、弱电系统、预埋、预留、管件、孔洞的工作,此项工作非常重要,随土建进度相互配合,由工程项目部进行统一指挥和协调,预埋管件、预留孔洞建筑安装图上有的,而土建、结构图上没有设计,由建筑安装负责,土建、结构负责建安装配合预埋
11、预留。但在开工前,土建安装各专业负责人要协商划分清楚,明确各自的范围与责任以免发生错误和遗漏。在建筑安装配合土建、结构预埋预留作业中,现场各专业人员应进一步核对尺寸,找准位置,确认无误后,经土建、结构、建筑安装技术负责人(工程师)和工程监理(必要时还请设计单位,建设单位参加)办理签证手续后,才可进行预埋预留作业。此道工序完成后才可再时宜行下一道工序,预埋管件、预留孔洞在土建浇灌混凝土过程中,建筑安装必须派专人进行现场监护,以防预埋管件移位或损坏。164 施工图纸完善后根据全国统一预算定额,依据施工图预算汇总各工种所需的总工日数,以便尽快合理安排进场子人员。165 依据施工图编制出各项目内设备名
12、称、型号、规格及要求到货时间,并书面通知有关部门提前进入,确保工程进度要求。166 依据施工图编制汇总出项目内各种钢材、钢板、钢管及型钢、配件等到材料的总用量,并根据总进度制定出分期分批供应时间表。167 做好已到图纸部分的预制工件、非标加工件的准备工作。168 安排好建筑安装用施工机械。169 为确保工程进行,并达到优良标准施工前将组织有关工人技术学习、安全学习实施行之有效的培训计划。2 水喷淋系统安装;21 安装准备:22 熟悉图纸并结合安装现场复核管路、标高是否有交叉及排列不当,及时与设计人员研究解决,办理洽商手续。检查预埋件、预留洞是否正确,如需临时剔凿与土建单位洽商办理,必要时经设计
13、单位同意。23 进厂设备、材料检验:进厂设备材料规格、型号应满足设计要求:外观整洁、无缺损、变形及锈蚀;镀锌或涂漆均匀无脱落;法兰密封面应完整光洁,无毛刺及径向沟槽;设备配件应齐全;报警阀逐个进行渗漏试验,阀门、喷头的强度、严密性试验抽查结果应满足施工验收规范的要求。3管网安装:31 自动喷水灭火系统管材,采用镀锌钢管,DN100mm时采用丝接,DN100mm时卡箍式连接。32 管道安装前校直管子并清除内部杂物,停止安装作业时,管道敞口应封堵好。33 管道水平安装宜设0.002-0.005的坡度,坡向泄水装置。34 自动喷水灭火系统管道支吊架选材及做法应满足98S10施工图册要求,支吊架最大间
14、距符合下列规定。公称直径(mm)253240507080100125150200250300最大间距(mm)3.54.04.55666.5789.5111235 水喷淋干管,每根配管长度不宜超过6m,直管段可把几根连接在一起,采用倒链安装。也可调直后,编号宜顺序安装,吊装时应先吊起管道一端,待稳定后再吊起另一端。36 水平安装管道的卡架一般以吊架为主,当管子公称直径等于或大于50mm时,每段配水干管或配水管设置防晃支架不应少于一个,管道改变方向时,应增设防晃支架。37 支管在竖井内安装时,在管井内预埋铁件上安装卡架固定,安装位置距地面或楼面距离宜为1.5m-1.8m,层高超过5m应增设支架。3
15、8 管道穿过墙体或楼板时,应加设套管。套管长度不得小于墙体厚度或应高出地面50mm,套管与管道的间隙应采用不燃烧材料填塞密实。39 当管道变径时,宜采用异径管件,在管道弯头处不得采用补心。当需要采用补心时,三通上可用一个四通上下不应超两个。310 配水支管上每一支管段,相临两喷头之间的管段设置的吊架均不宜小于一个,当喷头之间的距离小于1.8m时可隔段设置,但吊架的间距不宜大于3.6m。311 管道支吊架的安装位置不应喷头的喷水效果(管道支架吊架与喷头之间的距离不宜小于300mm ,与末端喷头之间的距离不宜大于750mm)。4 水压试验:41 水喷淋系统管道水压试验分层分段进行,上水时最高点排气
16、装置要进行排气,高低点各安装一块压力表,上满水后检查管路有无汇露,出现泄露时作好标记,汇压后处理。42 水压试验压力应根据工作压力确定。当系统工作压力等于或小于1Map,试验压力应为设计压力的1.5倍,并不低于1.4Mpa , 当系统工作压力大于1Map时,试验压力采用工作压力再加0.4Mpa。试压时稳压30min,目测管网应无泄露和变形,且压力下降不大于0.05Mpa。43 在水压试验和管网冲洗合格后进行水压严密性试验。试验压力为设计压力,稳压24小时,无渗漏为合格。5 冲洗:51 水喷淋系统管道试压合格后,可连续做冲洗工作,冲洗时应确保管内有足够的水流量。排水管道应与排水系统可靠连接,其排
17、放应畅通和安全。管网冲洗时应连续进行,当出口处水的颜色、透明度与入水口的颜色基本一致,冲洗合格后应将管内的水排除干净,并及时办理验收手续。52 当现场不能满足上水流量及排水条件时,应结合现场情况与建设单位协商解决。6 设备安装:611高位水箱安装:高位水箱拼装就位后应做满水试验。消防用水与其它用水共用水箱时,应确保消防水箱留有10分钟的消防总水量。消防出水管应加单向阀。所有水箱管口均应预制加工,如果现场开口焊接应在水箱焊加强板。612 报警阀安装:安装报警阀时应先安装水源控制阀,报警阀,然后根据设备说明书再进行辅助管道及附件安装。水源控制阀、报警阀和配水干管的连接,应使水流方向一致。报警阀组安
18、装的位置应符合设计要求。安装报警阀组的地方应有排水设施。613 水泵结合器安装:水泵结合器规格应严格根据设计选定,安装位置宜有明显标志,冷门位置应变于操作,安全阀按系统工作压力定压,结合器应装有泻水阀。安装在便于消防车接近的人行道和非机动车行驶地段。62 水喷淋系统的喷头支管安装:621 喷头支管安装指直接或通过短立管向喷头供水的管道。这段管不应与分支干管同时完成,要与吊顶装修同步进行。吊顶龙骨装完,根据吊顶材料厚度定出喷头的预留口做到位置准确。支 管管径一律为25mm ,末端用25mm*15mm的异径管箍,拉红安装。支管安装完预留口用丝堵拧紧。622 向上喷头有条件的可与支管同时安装好。其它
19、管道安装完后,不宜操作的位置也应先安装好向上喷的喷头。623 水喷淋系统试压:为了不影响吊顶装修进度,可分层分段进行。试压合格后将压力降至工作压力做严密性试验,稳压24小时不渗透为合格,此项工作应在吊顶前进行。63 系统组件及喷头安装:631 水流指示器安装:一般安装在每层或某区域的分支干管上。水流指示器前后应保持5倍安装管径长度的支管段,安装时应水平立装,注意水流方向与指示的箭头方向保持一致。安装后水流指示器膜片应动作灵活,不应与管壁发生碰擦。632 报警阀配件安装:报警阀配件一般包括压力表、压力开关、延时器、过滤器、水力警铃、泄水管等,应严格按照说明书或安装图册进行安装。水力警铃应安装在公
20、共通道或值班室附近的外墙上,且应安装检测试用阀门。水力警铃与报警阀的连接应采用镀锌钢管,当公称直径为15mm时,长度不应大于6m;当公称直径为20mm时,其长度不应大于20m,安装后的水力警铃启动压力不小于0.05Mpa。633 喷头安装:喷头一般在吊顶板装完后进行安装,安装时采专用扳手。安装在易受机械损伤处的喷头,应加防护罩。喷头丝扣填料应采用聚四氟乙烯带。64 通水调试:641 水喷淋系统安装完进行整体通水,使系统达到正常的工作压力准备调试。642 通过末端装置放水,当管网压力下降设定值时,稳压泵启,末端装置以0.9-1.5L/S的流量放水时,稳压泵应自锁。水流指示器、压力开关、水力警铃和
21、消防水泵等到应及时动作,并发出相应信号。7 火灾自动报警系统及联动系统:本系统施工严格按火灾自动报警系统施工及验收规范施工,配管及布线还同时符合现行电气装置安装工程施工及验收规范。71 管、箱、盒的安装:明、暗配钢管下料一律使用钢锯切断,严禁使用管割刀、电气焊设备,切断后管口用元锉锉光滑,无毛刺现象。暗配管沿最近的线路敷设,埋入墙内钢管与墙面净空隙不小于15mm,穿越基础时加保护套管,钢管90。弯的弯曲半径暗配不小于管外径10倍,弯曲偏度小于管外径10%,弯曲后不应有断裂,明配管敷设弯曲半径大于管外径6倍,水平或垂直敷设的钢管2m内时铅锤度不大于3mm,全长不大于管内径的1/2。钢管敷度超长时
22、按规范要求加接线箱(盒)便于穿线。a该钢管进入箱(盒)人而使钢管在底层钢筋之上,管外壁与顶板上边缘的净空隙大小60mm,避免了今后打膨胀螺栓的损坏。b进入箱(盒)的钢管管口露出长度5mm内外用锁紧螺母扣紧,敷设好的管口用塑料塞头堵牢,防止砂浆或异物进入。 c 跨接接地线,采用6圆钢,选用BX6-200型小容量交流电焊机,电流选择在100A之内。焊条用422,2.5钛钙型低碳钢焊条,专职焊工进行焊接,保证了钢管不被焊穿。d 焊接钢管煨弯时,采用液压弯管器。e 焊接钢管明敷与暗敷砖墙时内外均刷防腐漆,埋入混凝土内的管外壁不得刷漆。f 焊接钢管连接用套管连接套长度大于管外径1.5倍。g 接线箱(盒)
23、安装后用水泥纸或锯屑填满堵实,防止水泥砂浆进入,灯头盒(八角盒)先用可拆的后盖,方便管口进入盒内操作,封堵,接线箱(盒)严禁使用电、气焊工具开孔,必须采用液压开孔器或扩孔钻开孔。72 (1)配线要求及做法:向管内穿线前必须将管内的积水、杂物清除干净,敷设的导线应便于检更换,中间连接和分支连接应严格执行规范,导线在管内严禁接头和扭结现象,各系统线路具体要求如下:a 不同系统、电压、回路的导线严禁穿在同一根保护管内。b 设备接地线、专用接地线采用多股铜芯导线。c 系统管内导线总数不应多于8根。d 消防火灾报警系统,应按设备要求分区、分回路穿线,不得随意穿线。e 电话线一定要标明做出明显标志。f 电
24、缆敷设要用放线架,严禁在地面上拖拉,以免造成外绝缘破损。(2)本工程各类箱柜较多,接线箱、消防控制柜、模块箱、监控箱安装时需注意事项:a 安装配电箱时,箱体应固定牢固,确保平直,箱面应平整,不允许有凸凹现象,严格按图纸要求控制标高进出线口位置准确,便用接线维修。b 箱内的一二次回路应符合设计要求,线路排列整齐不得交叉,各线要留有适度余量。c 投入运行前要对所有配电箱进行复查,确保封锁无误后方可送电。d烟感、广播安装,由于灯具各类数量多,与烟感、广播、装璜布局会有不合理之处,需要与土建施工人员配合协商解决,按国家规范要求安装,做到横平竖直,高低错落有致,布局合理,美观匀称,安装时需注意几点如下:
25、 安装时要保证其外形不被破坏,并做好成品保护。 安装要牢固可靠,分支及接线处要便于检查。 烟、温感探测器,接线要正确,底座不允许有松动现象,探头要拧紧。 探头指示要安装在靠近明显处,以便确保是否工作。 广播安装要紧贴顶棚安装,不得少于三个固定螺钉。 设备接线首先检查设备绝缘,耐压情况查清设备铭牌阅读厂家技术资料,是否符合国家标准,严禁对微机控制设备进行绝缘测量,接线要使用专用工具,如油压钳、压线耳、手压钳、压二次线线耳,接好线要进行假动作试验,认真复查后方可接通设备,再进行试验。(3)配管施工工艺:本工程使用功能多而复杂,强弱电管敷设纵横错落数量之多,难度很大,值得一提是弱电系统配线安装,技术
26、要求高。具体施工工艺如下:a 平台配管:平台配管系根据设计要求,预先标出几何尺寸按类按规格分类、编号、编组进行敷管,在建筑平台架搭时,超前做好配管落料工作,并了解土建平台浇固厚度,预先弯好定型弯头,并套丝牙,做到长料长用,短料短用,用色漆标做好预制配管归类标志,根据配管要求,按次序分类捆扎,以备吊运上平台敷设安装施工实行定位,在平台敷管定位基础上,按编组、编号电管施工,由于平台配管与土建属于交叉施工,因此隐蔽验收必须及时办理,确保敷管定位准确,不漏敷,不错敷,保证工程质量。b 平顶配管:平顶配管其原则按照配管敷设方式进行,由于有的工程轻钢龙骨吊平顶,标高错落不一,因此采取预先做好网眼管卡,支架
27、配件,按敷管路径埋设固定配管支架,在土建封顶前敷管基本施工完毕,并做好防腐油漆工作。c墙身配管:墙身配管主要是针对开关盒,插座盒,电话盒等到镶接配管,而在配管过程中,强调满足管盒设计标高要求,施工时采用水平测定手段,量出每一管盒标高位置,定位以后,预先埋好管盒,并用水泥沙浆或其他方法固定,在完成管盒施工埋设基础上,将平台管或平顶管,沿墙身基准线,进行镶接,镶接完毕,派人员配合土建砌砖进行看护,避免出现半明半暗管现象,或防止配管人为折扁。总之砖墙内敷设电管按常规做法。(4) 布线:a 系统布线采用铜芯阻燃线,耐压等级不低于500V。b 管内或线槽、桥架内布线,应在建筑抹灰及地面工程结束后进行,穿
28、线前,应将管内或线槽内的积水及杂物清除干净。c 导线在管内或线槽内不应有接头或扭结,导线接头应在接线盒内焊接或用端子连接,在潮湿场所穿完线后,管口均应做密封处理。d 不同系统,不同电压等级,不同电流类别的线路,不能在同一管内或线槽的同一槽孔内。e 线路敷设后,对每回路的导线应和500V兆欧表测量其绝缘电阻,其对地的绝缘电阻值必须大于或等于20兆欧。f 管路超过下列长度时,应在便于接线处装设接线盒: 管子长度每超过45m,无弯时; 管子长度每超过30m,有一个弯时; 管子长度超过20m,有2个弯时; 管子长度每超过30m时,有3个弯时;g 管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时
29、,盒的内外侧均应套锁母。h 在吊顶内敷设管路时,宜采用单独的卡具吊装或支撑物固定。i 管线经过建筑物的变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施,导线跨越变形缝的两侧应固定,并留有适当余量。73 探测器及手动报警按钮的安装:探测器底座安装应在系统布线结束且室内装修工程完成,室内清理干净后进行,探测器的探头、手动报警按钮应在调试前安装,安装有妥善保管采取防尘、防潮、防腐措施。731 探测器的底座应安装牢固,外接导线应留有不小于150mm余量,且端部有明显标志。探测器的“+”线应为线色,“”线应为蓝色,其余线应根据不同用途采用其它颜色区分,相同用途的导线颜色应一致。导线采用焊接时,不
30、得使用带腐蚀性的助焊剂。732 探测器至墙壁、梁边的水平距离,不应小于0.5m,探测器器周围0.5m内,不应有遮挡物。探测器至空调送风口边的水平距离不应小于1.5m,至多孔送风顶棚孔口的水平距离不应小于0.5m,探测器距离端墙的距离不应大于探测器安装间距的一半,安装间距符合设计要求,安装在走道顶棚上的,应居中布置,与其它管路发生冲突时,协调解决。733 探测器的确认灯,应面向便于人员观察的主要入口方向。734 在宽度小于3m的内走道顶棚上设置探测器时,宜居中布置。感温探测器的安装间距,不应超10m;感烟探测器的安装间距,不应超过15m。探测器距端墙的距离,不应大于探测器安装间距的一半。735
31、探测器宜水平安装,当必须倾斜安装时,倾斜角不应大于45。736 手动报警按钮,应安装牢固并不得倾斜,安装高度为1.5m,外接导线应留有不小于100mm的余量,且在其端部应有明显标志。对手报警按钮,探测器应用专用设备结合厂家逐个进行试验,动作无误,编码与图纸一致。74 接口模块、总线隔离器的安装:741 安装前首先检查其规格型号、安装位置是否符合设计要求。742安装前应固定牢固、端正、位置便于工作于维修和操作,装设于吊顶内的,应设检查口。743 引入引出导线采用金属软管保护,长度不宜大于2m,并用管卡固定,固定间距小于0.5m。进出处用锁母固定。7.4.4 模块内接线端子压线必须紧密,并有标志。
32、75 报警控制器的安装: 火灾报警控制器安装前应进行功能检查,不符合设计或规范要求的不要进行安装。751 控制器安装应牢固,不得倾斜,安装在轻质墙上时,应采取加固措施。靠近其门轴的侧面距离不应小于1.5m,正面操作距离不应小于1.2m。墙上安装时,其底边距地(楼)面高度不应小于1.5m;落地式安装时,其底宜高出地坪0.1-0.2m,柜下面有进出线地沟,如果从后面检修时,柜后面板距离不应小于1m,当有一侧靠墙时,另一侧距离不应小于1m。752 控制器的正面操作距离,当设备单列布置不应小于1.5m,双列布置时不应小于2m,在值班人员经常工作的一面,控制盘前距离不应小于3m。753 控制器的主电源引
33、入线,应直接与消防电源连接,严禁使用电源的插头,主电源应有明显标志。设备的接地应牢固,并应有明显标志。754 引入控制器的接线应符合下列要求:a 配线整齐、避免交叉,并应固定牢固。b 电缆芯和导线应留有不小于20cm的余量。c 端子板的每个接线端子接线不得超过2根,压接牢固,并有明显的标志。d.。电缆线芯和导线的端部均应标明编号,并与图纸一致,字迹清晰不易褪色。e导线应绑扎成束。f导线引入线穿线扣,在进线管处应封堵。7.6 消防控制设备的安装:761消防控制设备在安装前,应进行功能检查,不合格者,不得安装。762消防控制设备的外接导线,当采用金属软管作套管时,其长度不宜大于2m,且应采用管卡固
34、定,其固定点间距不应大于0.5m。金属软管与消防控制设备的接线盒(箱),应采用锁母固定,并应根据配管规定接地。763 消防控制设备外接导线的端部,应有明显标志。764 消防控制设备盘(柜)内不同电压等级、不同电流类别的端子应分开,并有明显标志。77 系统接地装置的安装:工作接地应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管;由消防控制室引至接地体的工作接地线,在通过墙壁时,应穿入钢管或其它坚固的保护管;工作接地线与保护地线,必须分开,保护接地导体不得利用金属软管;接地装置施工完毕后,应及时作隐蔽工作验收。验收应包括下列内容: a 测量接地电阻,并做记录;b 查验应提交的技术文件;c 审查
35、施工质量;78 系统的调试条件:火灾自动报警系统的调试,应在建筑内部装修和系统施结束后进行,调试负责人必须有资格的专业技术人员担任,所有参加调试人员应职责明确,并应按照调试程序工作。调试前应按设计要求查验设备的规格、型号、数量、备品备件等,应按本规范的要求检查系统的施工质量,对发球施工出现的问题,应同有关单位协商解决,并有文字记录。应按本规范要求检查系统线路,对于错线、开路、虚焊和短路等应进行处理。781 火灾自动报警系统通电后,应按现行国家标准火灾报警控制器通用技术条件的有关要求对报警控制器进行下列功能检查:火灾报警自检功能;消音、复位功能;故障报警功能;火灾优先功能;报警记忆功能;电源自动
36、转换和备用电源的自动充电功能;备用电源的欠压和过压报警功能。782 单机调试无误后,结合其他相应专业,对整个系统进行联动调试。调试范围包括火灾自动报警系统装置,火灾事故广播,消防通讯,消防电源,消防电梯和消防控制室的消防控制装置。a 检查火灾自动报警系统的主电源和备用电源,其容量应分别符合现行有关国家标准的要求,在备用电连续充放电3次后,主电源和备用电源应能自动转换。 b 应采用专用的检查仪器对探测器逐个进行试验,其动作应准确无误。c 应分别用主电源和备用电源供电,检查火灾自动报警系统的各项控制功能和联动功能。d 控制消防泵,喷淋泵的启停,主备泵转换试验1-3次,并能显示工作、事故状态。显示报
37、警阀、水流指示器的工作状态并进行末端放水试验。e 消防联动控制设备在接到火灾报警信号后,应在3秒内发出联动控制信号。 f 按逻辑关系试验1-2次下列功能: (1) 切断着火层及相翎支的消防电源,接通应急灯及标志灯,控制电梯全部停于首层,接受其反馈信号并显示其状态。 (2) 疏散通道上的防火卷帘在感烟探测器动作后,卷帘下降半位,待感温探测器动作后卷帘下降到底位接受其反馈信号并显示其状态。 (3) 控制停止有关部位的空调机,关闭电动防火阀,接受其反馈信号并显示其状态;启动有关着火层及相邻层的正压送风口,接受其反馈信号并显示其状态;启动有关部位的防火阀排烟机及排烟阀,接受其反馈信号并显示其状态。 (
38、4) 控制着火层及相临层的应急广播投入工作。 (5) 对现场所有控制设备均应试验1-2次。 g 火灾自动报警及联动系统应在调试后,连续运行120小时无故障,填写调试报告,再申请消防测试及验收。第二章 该工程项目经理资质、业绩及项目班子组成情况一、该工程项目经理资质、业绩项目经理履历表姓 名性 别男年 龄职 务项目经理职 称工程师学 历大专参加工作时间从事项目经理年限已完成工程项目情况(部分)建设单位项目名称建设规模开、竣工日期工程质量合格合格合格项目经理资质证书复印件附后(一) 项目班子组成情况1、为了确保本工程优质高效的按时完工,将该工程列为我公司重点形象工程,公司组建了强有力的组织机构,建
39、立完善了项目保证体系。项目经理: 技术负责人: 工程师: 电气负责人: 预算员: 安全负责人: 、项目部主要管理人员简介:项目经理: ,工程师,工业电气自动化,贰级项目经理,曾任石家庄市中医院门诊综合楼、天山集团办公楼消防火灾自动报警及消火栓喷淋系统、石家庄市云浩资源开发有限公司二期综合楼工程的项目总指挥兼项目经理,具有较强的施工组织管理经验。技术负责人: ,工程师,曾担任过天山集团办公楼消防火灾自动报警及消火栓喷淋系统等项目技术负责人。工程师: ,工程师,主要负责工程部日常工作,人员机具调配、直辖市各项目部之间关系,配合工程部工作。电气负责人: ,工业电气自动化专业,曾任多项工程的消防专业负
40、责人。预算员: ,预算(统计)员,曾担任多项工程的工程预算和统计工作。安全负责人: ,安全检查工程师,曾任多项工程的安全检验负责人。3、技术人员队伍及素质要求:(1)参加该项工程的施工人员,必须在施工现场操作本工种五年以上的熟练技工。特殊工种具有上岗证书。大部分工人均参加过高层建筑施工作业,并经过安全防护教育培训。班组长必须具有本工种十年以上的高层建筑、消防、建筑安装工程的现场经验。(2)完善各项规章制度,严格实行科学化管理,并针对该工程的特定条件,制定出一套组织方案,确保工程施工顺利。(3)加强职工培训,进一步提高职工素质,对进入该项工程作业的所有人员在进场前均进行一次培训工作。(4)随需随
41、到,密切配合土建进度,努力完成预定计划目标。(5)内部实行国家劳动定额管理,以班组为核算单位,“上不封顶,下不保底,多劳多得,从分配制度上调动职工生产积极性、主动性和创造性。主要施工管理人员表名称姓名职务职称主要资历、经验及承担过的项目一、总部1、项目主管2、其他人员技术负责人一、 现场 1、项目经理 2、项目副经理 3、质量管理 4、材料管理 5、计划管理 6、安全管理董事长技术部经理项目经理工程队长质检员材料组长统计员技术员工程师高级工程师工程师工程师工程师工程师经济员助理工程师消防监督检查工作10年,管理能力强。03年后负责消防工程消防产品管理工作。曾担任天山集团、市中医院等工程管理工作
42、。从事本专业6年,技术经验丰富。任项目经理5年, 具有较强的管理经验,;天山集团及市中医院等工程项目经理。任工程队长,施工、管理能力强。曾任天山集团项目工程队长。具有较强的质检能力。曾任市中医院等工程质检员工作。材料管理经验丰富。曾任市中医院等工程材料管理工作。从事统计工作多年。曾任云浩资源开发有限公司二期综合楼工程统计工作。安全管理经验丰富,曾任多项工程安全管理工作。施工现场主要施工人员电气部管道安装部姓名专业学历姓名专业学历电工(组长)大专管工(组长)大专电工大专管工中专技术员大专管工中专电工大专技术员大专管工大专管工大专技术员大专技术员大专管工高中(二)施工管理人员职责1、项目主管 (1
43、) 遵守国家工程建设管理的法律法规,认真执行企业的规章制度,严格履行企业与业主签订的工程承包合同,主动接受工程监理和政府质量监督部门的监督,确保完成项目各项指标。(2) 自觉接受政府部门的业务指导及监督、检查、按管理要求定期报告进度、质量、成本、安全文明及各项管理工作情况,遇到大问题、紧急情况等特殊事项要随时报告。(3) 制定项目工期、质量、成本、安全文明等各项管理目标、措施及保证体系。(4) 负责项目组织管理机构设置、人员配置及各类管理人员的岗位职责和项目管理的各项规章制度的建立;组织编制各种激励措施,并组织实施。(5) 组织编制项目的总进度计划、区域进度计划,以及劳务、材料、周转工具、机械
44、设备、资金等生产要素的使用计划并组织落实。(6) 按“投标分离”的原则,强化项目的成本管理,严格控制项目的非生产性开支,严格控制项目的非生产性开支,严格财经纪律,正确处理国家、企业、项目和个人的利益关系。(7)按内部劳务市场竞争上岗要求,针对本工程的特点,选择施工作业人员,并对作业层的进度、质量、成本、安全文明、资金使用等进行有效的控制与管理,及时解决施工中出现的问题。(8)坚持两个文明一起抓,加强精神文明建设,切实做好项目管理人员和施工人员的政治思想工作,教育全员遵纪守法,照章办事,严格执行奖罚制度,防止和纠正违纪、违法行为。2.项目经理职责(1)协助项目主管工作,组织制定和实施项目各项管理
45、制度。(2)施工生产的指挥者,对各分项的施工质量负直接领导责任。(3)协调各弱电分包单位在施工生产中工序交叉及相配合工作。(4)组织工程师认真贯彻执行项目的各类生产计划,并定期进行检查。(5)负责与机电总包方确定总工期计划,编制月进度计划,监督落实项目程进度计划的执行和完成情况,负责审批、考核分包单位月、周计划。(6)负责领导弱电项目安装生产管理工作。(7)负责弱电施工材料计划的编制及进场计划管理。(8)负责弱电施工图出图计划的编制与控制管理。3.项目工程技术负责人职责(1)领导工程技术人员,负责整个弱电安装工程的技术管理工作,质量管理工作。(2)协调项目经理具体负责项目质量体系的建立、运行和管理工作,重点参与“项目质量计划”的编制、审核工作、组织报批。 (3)组织参加设计交底、图纸会审、编制施工组织计划、施工方案等技术文件。(4)负责与当地质检站、城市建设档案局、技术监督局等政府各职能部门的联系,了解技术的要求,
