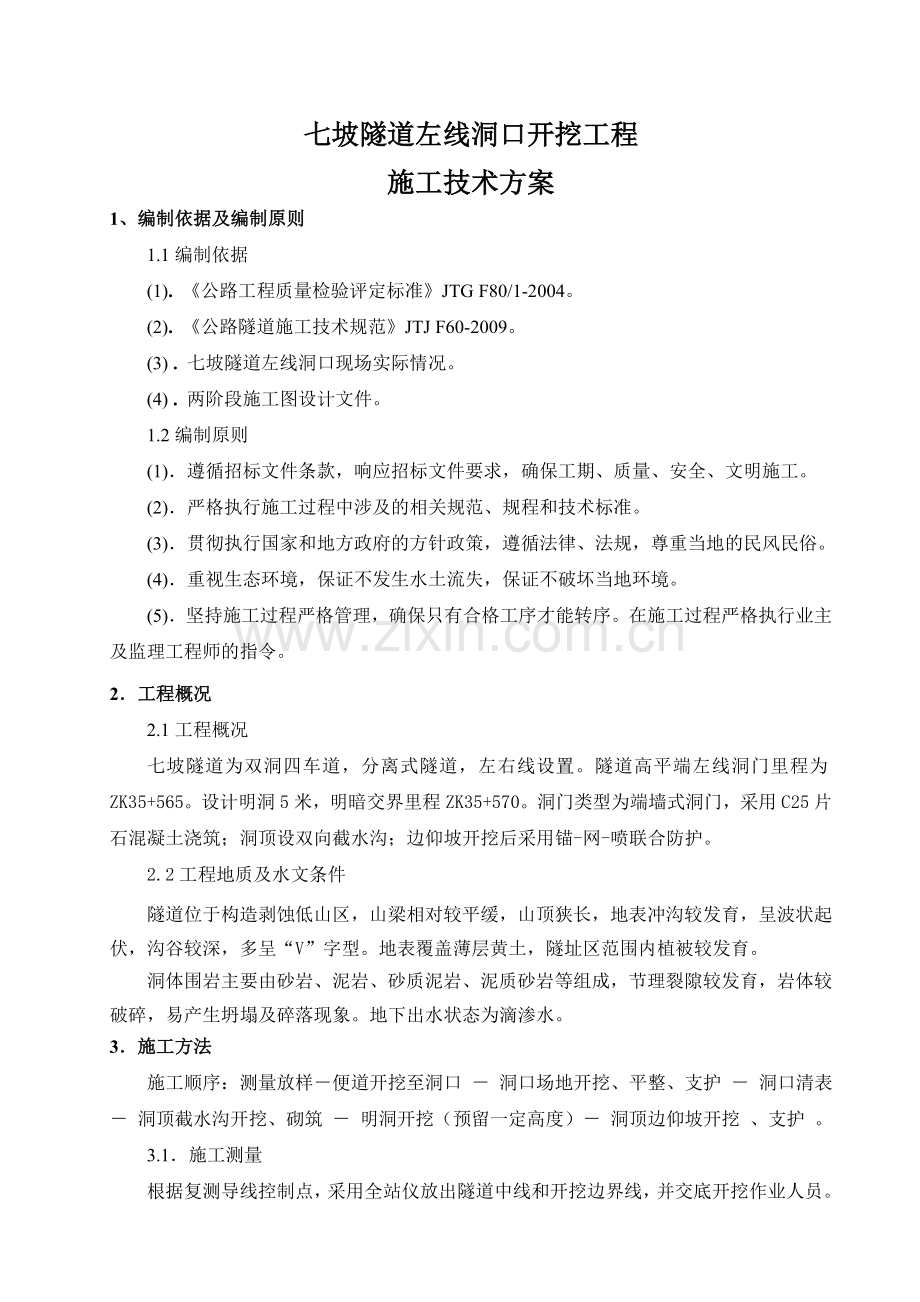

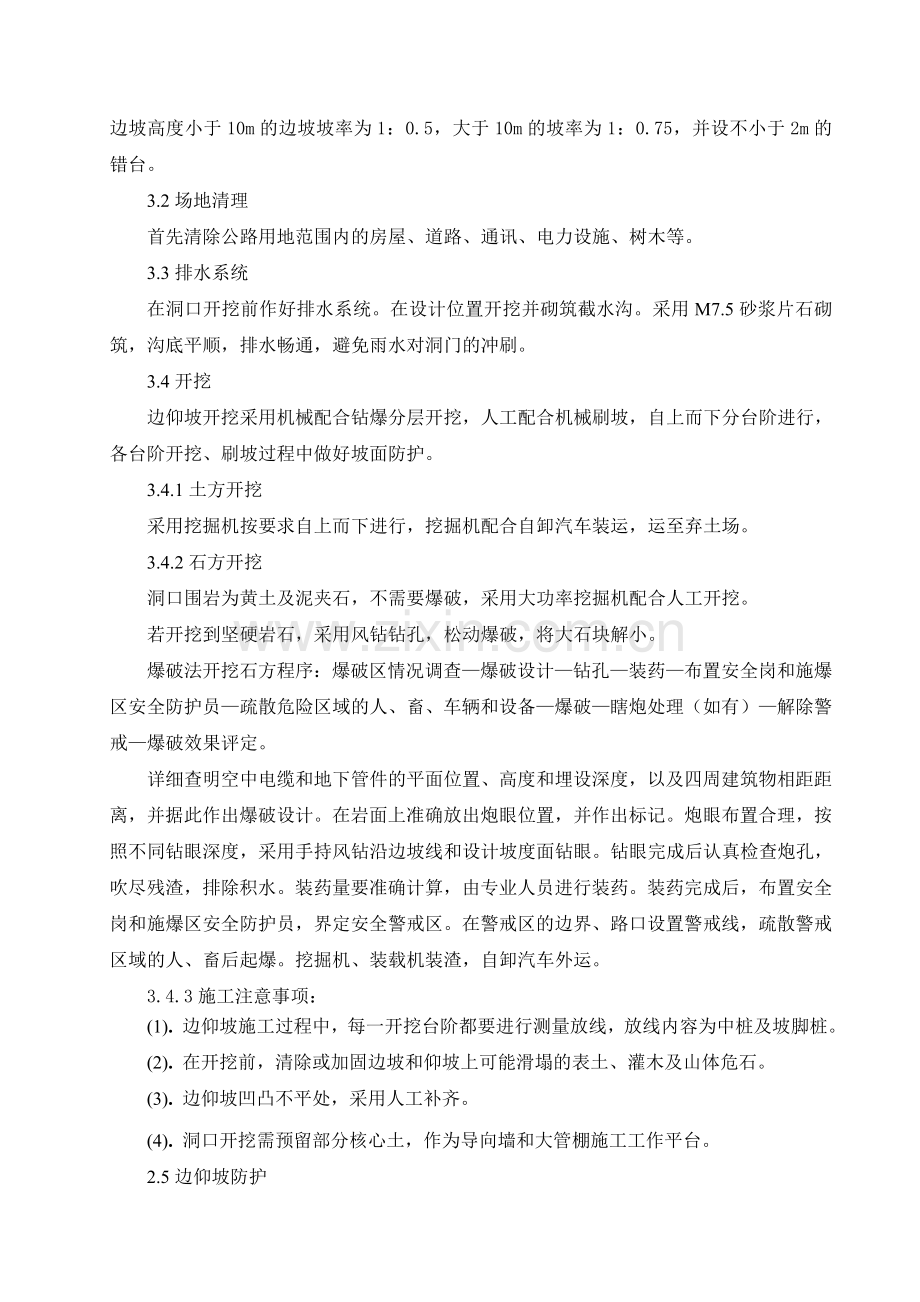

七坡隧道左线洞口开挖工程 施工技术方案 1、编制依据及编制原则 1.1编制依据 (1). 《公路工程质量检验评定标准》JTG F80/1-2004。 (2). 《公路隧道施工技术规范》JTJ F60-2009。 (3) . 七坡隧道左线洞口现场实际情况。 (4) . 两阶段施工图设计文件。 1.2编制原则 (1).遵循招标文件条款,响应招标文件要求,确保工期、质量、安全、文明施工。 (2).严格执行施工过程中涉及的相关规范、规程和技术标准。 (3).贯彻执行国家和地方政府的方针政策,遵循法律、法规,尊重当地的民风民俗。 (4).重视生态环境,保证不发生水土流失,保证不破坏当地环境。 (5).坚持施工过程严格管理,确保只有合格工序才能转序。在施工过程严格执行业主及监理工程师的指令。 2.工程概况 2.1工程概况 七坡隧道为双洞四车道,分离式隧道,左右线设置。隧道高平端左线洞门里程为ZK35+565。设计明洞5米,明暗交界里程ZK35+570。洞门类型为端墙式洞门,采用C25片石混凝土浇筑;洞顶设双向截水沟;边仰坡开挖后采用锚-网-喷联合防护。 2.2工程地质及水文条件 隧道位于构造剥蚀低山区,山梁相对较平缓,山顶狭长,地表冲沟较发育,呈波状起伏,沟谷较深,多呈“V”字型。地表覆盖薄层黄土,隧址区范围内植被较发育。 洞体围岩主要由砂岩、泥岩、砂质泥岩、泥质砂岩等组成,节理裂隙较发育,岩体较破碎,易产生坍塌及碎落现象。地下出水状态为滴渗水。 3.施工方法 施工顺序:测量放样-便道开挖至洞口 - 洞口场地开挖、平整、支护 - 洞口清表 - 洞顶截水沟开挖、砌筑 - 明洞开挖(预留一定高度)- 洞顶边仰坡开挖 、支护 。 3.1.施工测量 根据复测导线控制点,采用全站仪放出隧道中线和开挖边界线,并交底开挖作业人员。边坡高度小于10m的边坡坡率为1:0.5,大于10m的坡率为1:0.75,并设不小于2m的错台。 3.2场地清理 首先清除公路用地范围内的房屋、道路、通讯、电力设施、树木等。 3.3排水系统 在洞口开挖前作好排水系统。在设计位置开挖并砌筑截水沟。采用M7.5砂浆片石砌筑,沟底平顺,排水畅通,避免雨水对洞门的冲刷。 3.4开挖 边仰坡开挖采用机械配合钻爆分层开挖,人工配合机械刷坡,自上而下分台阶进行,各台阶开挖、刷坡过程中做好坡面防护。 3.4.1土方开挖 采用挖掘机按要求自上而下进行,挖掘机配合自卸汽车装运,运至弃土场。 3.4.2石方开挖 洞口围岩为黄土及泥夹石,不需要爆破,采用大功率挖掘机配合人工开挖。 若开挖到坚硬岩石,采用风钻钻孔,松动爆破,将大石块解小。 爆破法开挖石方程序:爆破区情况调查—爆破设计—钻孔—装药—布置安全岗和施爆区安全防护员—疏散危险区域的人、畜、车辆和设备—爆破—瞎炮处理(如有)—解除警戒—爆破效果评定。 详细查明空中电缆和地下管件的平面位置、高度和埋设深度,以及四周建筑物相距距离,并据此作出爆破设计。在岩面上准确放出炮眼位置,并作出标记。炮眼布置合理,按照不同钻眼深度,采用手持风钻沿边坡线和设计坡度面钻眼。钻眼完成后认真检查炮孔,吹尽残渣,排除积水。装药量要准确计算,由专业人员进行装药。装药完成后,布置安全岗和施爆区安全防护员,界定安全警戒区。在警戒区的边界、路口设置警戒线,疏散警戒区域的人、畜后起爆。挖掘机、装载机装渣,自卸汽车外运。 3.4.3施工注意事项: (1). 边仰坡施工过程中,每一开挖台阶都要进行测量放线,放线内容为中桩及坡脚桩。 (2). 在开挖前,清除或加固边坡和仰坡上可能滑塌的表土、灌木及山体危石。 (3). 边仰坡凹凸不平处,采用人工补齐。 (4). 洞口开挖需预留部分核心土,作为导向墙和大管棚施工工作平台。 2.5边仰坡防护 洞门边仰坡开挖后,及时进行边仰坡防护工作。具体边仰坡防护见七坡隧道左线洞口边仰坡防护施工技术方案。 4、质量保证措施 4.1质量控制机构 按由上到下顺序进行工程质量管理,建立完善的质量管理机构,贯彻ISO9000质量管理体系。 项目部成立质量管理领导小组,由项目部经理(张宝军)任组长,成员由项目部总工程师 (邱维军)、试验工程师(胡耀云)、质检主管工程师(高利杰)等组成。 4.2质量保证措施 (1). 按设计要求和相关技术规范制订隧道洞口开挖施工作业指导书,并报监理审批。 (2).配齐各级质量管理人员,项目部质量管理部门设有专职质检工程师,作业工区设有专职质检员,作业班组设有兼职的质检员,保证施工作业始终在质检人员的严格监督下进行。质检人员有质量否决权,发现违背施工程序、不按设计图、规范及技术交底施工,及使用材料半成品及设备不符合质量要求者,有权制止或越级上报,必要时下停工令,限期整改并有权进行处罚。 (3). 施工前对洞口地表进行复测,保证施工准确无误。 5、安全保证措施 5.1安全保障体系 为确保安全生产目标的实现,必须建立健全安全保障体系。领导挂帅,全员参加,使安全工作制度化、经常化,贯穿施工全过程。项目部经理(张宝军)为安全生产的第一责任人,安质部长(赵贺东)直接管安全。项目部成立安全生产委员会,施工队设专门的安全员,工班设兼职安全员。 5.2安全保证措施 (1). 建立以岗位责任制为中心的安全生产逐级负责制,制度明确,责任到人,奖罚分明。 (2). 每一工序开始前,作出详细的安全施工措施,报经监理工程师审批,并在施工过程中督促检查。 (3). 进行定期和不定期的安全检查,及时发现和解决不安全的安全隐患,杜绝违章作业和违章指挥现象。 (3). 经常保养施工机具,保证安全装置灵敏可靠,防护罩完好无损;同时搞好安全用电管理,保证变配电达到“四防”要求;输电线路、配电箱、漏电开关的选型正确、敷设符合规定要求。电气设备和照明灯具有良好的接地、接零保护。 (5). 重视个人自我防护,凡进入工地按规定佩戴安全帽。进行高空作业前,先落实防护设施。正确使用攀登工具,安全带、安全网或特殊防护用品,防止发生人身安全事故。 (6). 各种吊装机具设备正式使用前,必须组织试吊、试运行,经有关部门检查认可后,方可进行正式作业,作业必须有专人指挥。 (7). 如需装药,则必须由施工负责人指定有爆破合格证的爆破工完成。装炮区内严禁吸烟点火,非装炮人员在装炮开始前,必须撤离装炮地点。装炮完毕必须检查并记录装药个数、地点,以便爆后核对有无瞎炮,以便进行处理。 6、文明施工 (1). 挂牌施工,画出施工现场平面布置图,标明工程名称、施工单位、工期、工程主要负责人和监督电话,自觉接受社会监督。 (2). 现场施工场地规划整齐有序,人员一律佩戴胸卡和安全帽,遵守现场各项规章制度,非施工人员严禁进入施工现场。 (3). 成立以项目经理为组长的文明施工领导小组,落实文明施工现场责任区,制定相关规章制度,做到现场文明施工管理有章可循。 (4). 施工现场坚持做到工完料清,垃圾、杂物集中堆放整齐,并及时处理;坚持做到场地整洁、道路平顺、排水畅通、标志醒目,使生产环境标准化。场地上无淤泥积水,施工道路平整畅通。 (5). 工地各出入口设置交通指令标志和警示灯,保证车辆和行人安全。合理安排施工,尽可能使用低噪音设备严格控制噪音。对于特殊设备采取降噪消音措施,以尽可能减少噪音对周边环境的影响。 (6). 加强土石方施工管理。弃渣不得随意弃置,必须运至规定的弃渣场。外运和内运土石方时不准超高,防止废渣沿途遗漏,污染环境。 (7). 施工场面随时保持干净、整齐、有序,当班作业人员对此负责,项目部定期进行检查评比,奖优罚劣,使全体职工养成文明施工的良好习惯,切实搞好文明施工。 7、环境保护及水土保持控制措施 (1). 严格遵守国家有关环境保护方面的法律、法规及山西省有关环境保护的管理规定,建立健全环境保护的各项规章制度。 (2). 开工前对全体员工进行生态资源环境保护知识的学习,增强全员环保意识,施工中自觉采取有效的环保措施,使工程施工对生态环境的损害程度降到最低。 (3). 落实环境保洁责任制,所有施工现场以外的公用场地禁止堆放材料、工具、垃圾等杂物;施工区内搭设临时设施堆放施工材料,保持现场周围清洁卫生,定时打扫。 (4). 施工废方严禁横向排土、随意弃置,必须运至指定弃土场存放。弃土场使用前先施工排水沟,路基开挖及填方边坡及时安排施作边坡防护工程,防止水土流失。 (5). 实行不定期检查制度,落实环境保护措施。 河北燕峰路桥建设集团有限公司 高沁高速公路LJ7合同段项目部 2012年7月6日 下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢! 毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。 开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!! )查看更多与本文《高中生开学自我介绍》相关的文章。 精品word文档可以编辑(本页是封面) 【最新资料 Word版 可自由编辑!!】
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
