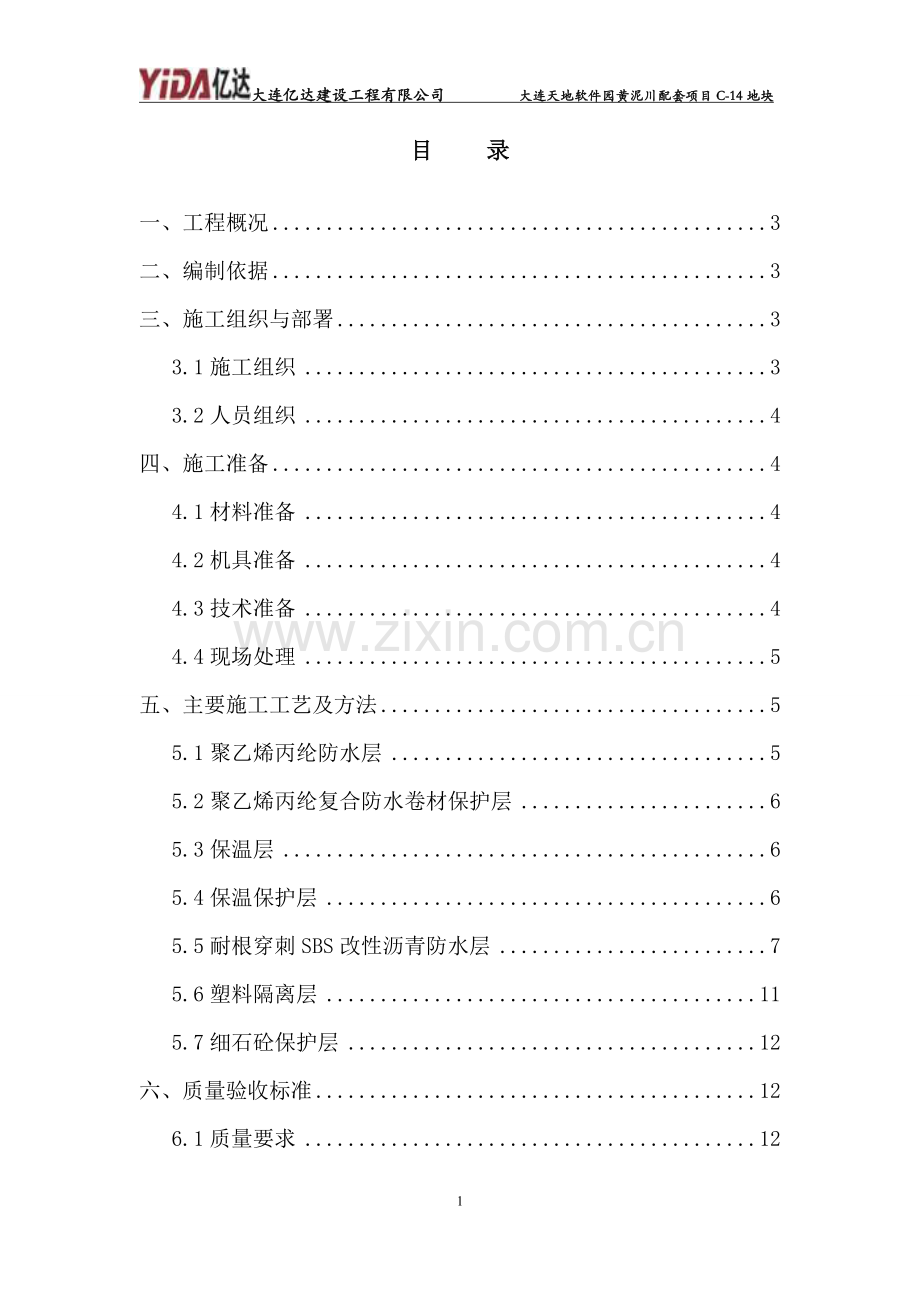

1、大连亿达建设工程有限公司 大连天地软件园黄泥川配套项目C-14地块大连天地软件园黄泥川(路北C区)配套住宅建设项目C-14地块车库屋面防水工程施工方案编 制 人: 审 核 人: 编制日期: 目 录一、工程概况3二、编制依据3三、施工组织与部署33.1施工组织33.2人员组织4四、施工准备4 4.1材料准备44.2机具准备44.3技术准备44.4现场处理5五、主要施工工艺及方法5 5.1聚乙烯丙纶防水层55.2聚乙烯丙纶复合防水卷材保护层65.3保温层65.4保温保护层65.5耐根穿刺SBS改性沥青防水层75.6塑料隔离层115.7细石砼保护层12六、质量验收标准126.1质量要求126.2找平

2、层质量要求126.3防水质量要求136.4安全防护14一、工程概况大连天地软件园黄泥川路北C区C-14地块高层及小高层工程位于大连市高新园区黄泥川路北C区,由大连软件园中兴开发有限公司开发建设,由大连市建筑设计研究院设计。该工程具体位于C10地块北侧,东侧为C22地块。总占地面积19450m2;其中地下建筑面积22501m2;地上建筑面积36827.5m2;总建筑面积59328.5m2。基础主要结构形式为桩基础、筏板基础,主体结构形式为框架、剪力墙结构。该工程车库顶板做法为:现浇抗渗钢筋混凝土板;0.7厚聚乙烯丙纶复合防水卷材,1.3厚粘结料铺贴;20厚1:3水泥砂浆保护层;60厚挤塑聚苯乙烯

3、板保温层;20厚1:3水泥砂浆找平层;一道3厚SBS改性沥青卷材防水层(耐根穿刺);0.5厚塑料隔离层;40厚C20细石砼保护层;景观分包施工。二、编制依据1、施工合同2、施工图纸、设计变更及技术核定单;3、地下工程防水技术规范GB501082001;4、建筑工程质量检验评定标准GBJ301-88;5、地下防水工程施工及验收规范GB502082002;6、其他国家及大连市有关法律、法规及强制性规定文件。三、施工组织与部署3.1施工组织本工程由大连亿达建设工程有限公司组织施工,各分项工程由专业施工队伍负责。我司将接合现场工期安排情况,提前筛选并确定分包队伍,在专业分包队伍进场前,项目部将对其就进

4、度、质量及安全文明施工方面提出明确要求,同时,项目部也将加大现场监管力度,保证其施工质量符合要求,并实现在规定的工期内顺利完成施工任务。3.2人员组织项目部将建立系统的管理体系,形成以项目经理为首,结合质检员、施工员、安全员及分包专业班组工长在内的质量及安全控制系统。见下图。质量(安全)控制体系项目经理质检员(安全员)工长施工员专业工长四、施工准备4.1材料准备4.1.1防水施工:本工程防水卷材选用聚乙烯丙纶和SBS改性沥青(耐根穿),防水卷材施工前,我司将及时上报各防水材料厂家的企业资质、备案证、产品出厂合格证及检验报告等资料,待监理单位现场复验批准后,再进行施工。 4.1.2保温施工:挤塑

5、聚苯乙烯板,粘结剂等。4.2机具准备4.2.1水泥砂浆施工:铁抹子、木抹子、阴阳角抹子、刮尺、方尺,八字靠尺、拖线板、托灰板等;4.2.2保温施工:壁纸刀、钢锯条、墨斗、滚筒刷、板刷、粗砂纸等。4.2.3防水施工:壁纸刀、剪刀、电动搅拌器、搅拌筒、刮板、搅拌器具、容器、称重工具、腻刀、毛刷、高压吹风机、铁抹子、滚动刷、喷灯、钢卷尺、扫帚、石笔、圆形排气口防水风口等。4.3技术准备4.3.1熟悉图纸,将图纸问题在施工前解决;4.3.2制定相关的施工方案,报业主及监理单位审批;4.3.3对分包单位下发相关技术交底;4.4现场处理4.4.1基层表面应平整洁净、均匀一致、无松动现象。4.4.2必须将突

6、出顶板表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。4.4.3板面若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)的1:3水泥砂浆抹平。4.4.4基层与变形缝或管道等相连接的阴角应做成均匀一致、平整光滑的折角或圆弧。4.4.5基层应干燥,含水率宜小于9%,测定方法是:将1m见方的聚乙烯丙纶卷材覆盖在基层表面上,静置23h,若覆盖处的基层表面无水印,且紧贴基层一侧的卷材亦无凝结水痕,即为基层含水率小于9%。4.4.6基层拐角处均应做成R=20mm的圆角。五、主要施工

7、工艺及方法5.1聚乙烯丙纶防水层本工程采用0.7厚聚乙烯丙纶复合防水卷材,1.3厚粘结料铺贴。5.1.1粘合剂的配置用含水泥重10%15%的聚乙烯醇液制备水泥浆粘合剂,搅拌必须均匀,无沉降、无凝块、无离析现象。5.1.2附加层的处理在大面积施工前,应按图纸要求先做好复杂部位(垫层阴角、阳角等)的附加层,复杂部位的附加层用复合卷材每边各250mm宽、粘合剂处理粘接。铺设方法采用满铺法,先将粘合剂均匀涂刷在基层上,做到不露底、不堆积,粘合剂涂刷后随即铺贴防水卷材,防止停止时间过长影响粘接质量。5.1.3复合卷材铺贴防水卷材施工大面积粘贴方向可根据实际情况自一端开始向另一端推进。可预放2m3m,找正

8、方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置连续铺贴直至整幅完成。铺贴时将卷材边铺边排气压实,排出多余部分粘接剂,这是保证工程质量的关键。每一道卷材防水层间搭接宽度不少于100mm。5.1.4接缝方式卷材接缝搭接宽度:长边接缝为100mm,短边接缝为100mm。相邻短边接缝应错开1m以上。水平转角处(墙面与墙面的夹角)接缝距转角大于0.3m,附加层接缝必须与防水层接缝错开0.3m以上。垂直转角(墙面与地面的夹角)卷材接缝应在水平面上,接缝位置应距转角0.6m以上。5.2聚乙烯丙纶复合防水卷材保护层5.2.1防水保护层采用20厚1:3水

9、泥砂浆做保护层。5.2.2立面保护层抹制前应在卷材上刷一层水泥浆,保护层分两次抹成,二层接茬必须错开200mm以上。保护层应充分养护,使表面平整、坚固,不起砂、不起皮、不酥松开裂,并做到表面干净、干燥,对于不平整的缺陷部位,可使用聚合物水泥砂浆进行修补。(各单体楼部位详见节点图)5.3保温层5.3.1本工程保温层采用60mm厚挤塑聚苯乙烯板。其密度、含水率、导热系数等技术性能复合规定的要求。5.3.2铺设保温板的砂浆保护层施工完成后,将表面清除干净,并使之平整、干燥,经验收合格后,方可进行下道工序。5.3.3铺设保温板前,应将接触面清扫干净,板块应铺平垫稳;各板间的缝隙,应用同类材料的碎屑填密

10、实,表面应与相邻两板的高度一致。5.3.4已铺完的松散、板状保温层要平整,不得在其上行走、运输小车和堆放重物。5.4找平层5.4.1保温板上采用20厚1:3水泥砂浆做找平层。5.4.2找平层应充分养护,使表面平整、坚固,不起砂、不起皮、不酥松开裂,并做到表面干净、干燥,对于不平整的缺陷部位,可使用聚合物水泥砂浆进行修补,为下道防水工序做准备。5.4.3找平层缺陷会直接危害下道防水层,有些还会造成渗漏,但由于种种原因,施工时存在缺陷,必须采取补救的办法,只要保护层强度没有问题(强度不足必须返工重作),为避免过大损失和延误工期,还是可以进行修补的。保护层缺陷对防水层影响及修补方法见表5-4-1。

11、找平层缺陷对防水层影响及修补方法 表5-4-1序号找平层缺陷对防水层影响修补方法1坡度小、不平整、积水使卷材、涂料、密封材料长期受水浸泡降低性能,在太阳和高温下水分蒸发使防水层处于高热、高湿环境,并经常处于干湿交替环境,加速老化采用聚合物水泥砂浆修补抹平2表面起砂、起皮、麻面使卷材、涂料不能粘结、造成空鼓,使密封材料粘结不牢,立即造成渗漏清除起皮、起砂、浮灰,用聚合物水泥浆涂刷、养护3转角圆弧不合格转角处应力集中,常常会开裂,弧度不合适时,会使卷材或涂膜脱层、开裂用聚合物水泥砂浆修补或放置聚苯乙烯泡沫条4找平层裂纹易拉裂卷材、或会增加防水层拉应力,在高应力状况下,卷材、涂膜会加速老化涂刷一层压

12、密胶,或用聚合物水泥浆涂刮修补5潮湿不干燥使卷材、涂料、密封材料粘结不牢,并使卷材、涂料起鼓破坏,密封材料脱落,造成渗漏水自然风干,刮一道“水不漏”等表面涂刮剂6未设分格缝使找平层开裂切割机锯缝7预埋件不稳刺破防水层造成渗漏凿开预埋件周边,用聚合物水泥砂浆补好5.4.4找平层施工完成后,不得在其上行走、运输小车和堆放重物。5.5耐根穿刺SBS改性沥青防水层本工程要求使用3mm厚耐根穿刺SBS改性沥青防水卷材5.5.1基层检查:卷材防水层施工前,应检查基层的质量是否符合设计要求,并清扫干净。如出现缺陷应及时加以修补,修补方法参见表5-4-1。5.5.2耐根穿刺SBS改性沥青防水层施工工艺见图5-

13、5-1。基层表面清理、修整喷涂基层处理剂特殊部位附加增强处理铺贴防水卷材清理与检查修整保护层施工图5-5-1 耐根穿SBS改性沥青防水层施工工艺过程5.5.3涂布前的准备工作5.5.3.1基层干燥程度要求基层的检查、清理、修整应符合前述要求。基层的干燥程度根据基层处理剂的特性决定,对溶剂型基层处理剂,基层必须干燥,检查找平层含水率可将1m2塑料膜(或卷材)在太阳(白天)下铺放于找平层上,34h后,掀起塑料膜(卷材)无水印,即可进行防水涂料的施工。5.5.4耐根穿刺卷材防水层的施工主要步骤:涂布基层处理剂复杂部位增强处理铺设卷材卷材搭接缝及收头处理施工保护层。5.5.4.1基层处理剂高聚物改性沥

14、青沥青溶液(即冷底子油)作为基层处理剂,基层处理剂涂刷时应用刷子用力薄涂,使涂料尽量刷进基层表面的毛细孔中,并将基层可能留下来的少量灰尘等无机杂质,象填充料一样混入基层处理剂中,使之与基层牢固结合。这样即使基层表面上灰尘不能完全清扫干净,也不会影响涂层与基层的牢固粘结。5.5.4.2卷材铺设5.5.4.2.1特殊处处理a在车库入口坡面上,卷材的长边应垂直于排水方向,且沿排水的反方向顺序铺贴。在转角处及立面上,卷材应自下而上进行铺贴。按预先量好的卷材尺寸扣除搭接宽度,在铺贴面弹线标明。 b泛水是指转角与立墙部位。这些部位结构变形大,因此为了增强接头部位防水层的耐久性,一般要在这些部位加铺一层卷材

15、或涂刷涂料作为附加增强层。泛水部位卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材。如先铺立面卷材,由于卷材自重作用,立面卷材张拉过紧,使用过程易产生翘边、空鼓、脱落等现象。卷材铺贴完成后,将端头裁齐。若采用预留凹槽收头,将端头全部压入凹槽内,用压条钉压平服,再用密封材料封严,最后用水泥砂浆抹封凹槽。如无法预留凹槽,应先用带垫片钉子或金属压条将卷材端头固定在墙面上,用密封材料封严,再将金属或合成高分子卷材条用压条钉压作盖板,盖板与立墙间用密封材料封固或采用聚合物水泥砂浆将整个端头部位埋压。防水节点(图5-5-3) c当顶板保温层、找平层因施工时含水

16、率过大或遇雨水浸泡不能及时干燥,而又要立即铺设柔性防水层时,必须做排汽孔,以避免因防水层下部水分汽化造成防水层起鼓破坏,避免因保温层含水率过高造成保温性能降低。如果采用低吸水率(6%)的保温材料时,就可以不必作排汽屋面。排汽屋面可通过在保温层中设置排汽通道实现,其施工要点如下:1排汽道应纵横贯通,不得堵塞,并应与大气连通的排汽孔相连。在保温层中预留槽做排汽道时,其宽度一般为2040mm;在保温层中埋置打孔细管(塑料管或镀锌钢管)做排汽道时,管径15-25mm。排汽道应与找平层分格缝相重合。2为避免排汽孔与基层接触处发生渗漏,应做防水处理,如图5-5-4所示。图5-5-4 排汽孔做法d阴阳角阴阳

17、角处的基层涂胶后要用密封材料涂封,宽度为距转角每边100mm,再铺一层卷材附加层,附加层卷材剪成图5-5-5所示形状。铺贴后剪缝处用密封材料封固。图5-5-5阴阳角卷材剪贴方法(a)阳角做法;(b)阴角做法5.5.4.2.2大面卷材铺贴 起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角(图5-5-3),喷枪距卷材及基层加热处约0.30.5m,施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否则易产生胎基外露或胎体与改性沥青基料瞬间分离),至卷材底面胶层呈黑色光泽并伴有微泡(不得出现大量大泡),即及时推滚卷材进行粘铺,后随1人施行排

18、气压实施工。图5-5-3 熔焊火焰与卷材和基层表面的相对位置1-喷嘴;2-火焰;3-改性沥青卷材;4-水泥砂浆找平层;5-保温层;6-卷材5.5.4.2.3粘贴立面卷材 这部分卷材衔接继续向上铺贴的热熔卷材仍用热熔法铺贴,且上层卷材盖过下层卷材应不小于150mm。铺贴操作应精心仔细将卷材粘贴牢固,否则立面卷材易产生滑坠。在立面与平面的转角处,卷材的搭接宜留在平面上,且距离立面不应小于600mm。5.5.4.2.4卷材搭接缝施工 卷材搭接缝以及卷材收头的铺粘是影响铺贴质量的关键之一,不随大面一次粘铺,而做专门处理是为保证地下工程热熔型卷材防水层的铺贴质量。搭接缝及收头的卷材必须100烘烤,粘铺时

19、必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。操作方法:为搭接缝粘结牢固,先将下层卷材(已铺好)表面的防粘隔离层熔掉,为防止烘烤到搭接缝以外的卷材,应使用烫板沿搭接粉线移动,火焰喷枪随烫板移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层熔掉而不影响其他卷材。粘贴搭接缝:一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,并须将熔融的沥青挤出,以抹子(或刮刀)刮平。搭接缝或收头粘贴后,可用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严,或以密封材料沿缝封严,宽度不小于10mm。5.6耐根穿刺卷材防水保护层卷材防水

20、层经检查质量合格后,即可做保护层,在保护层之前先做0.5厚塑料隔离层。本工程采用10厚低标号水泥砂浆保护层,具体做法同上述的保温防护层。5.7细石砼保护层5.7.1本工程保护层为40厚C20细石混凝土保护层,按设计要求支设好分格缝木板条或泡沫条,设计无要求时,每格面积不大于36m2,分格缝宽度为1020mm。一个分格内的混凝土应尽可能连续浇筑,不留施工缝。振捣宜采用铁辊滚压或人工拍实,不宜采用机械振捣,以免破坏防水层。振实后随即用刮尺按排水坡度刮平,并在初凝前用木抹子提浆抹平,初凝后及时取出分格缝木模(泡沫条不用取出),终凝前用铁抹子压光。抹平压光时不宜在表面掺加水泥砂浆或干灰,否则表层砂浆易

21、产生裂缝与剥落现象。若采用配筋细石混凝土保护层时,钢筋网片的位置设置在保护层中间偏上部位,在铺设钢筋网片时用砂浆垫块支垫。5.7.2细石混凝土保护层浇筑完后应及时进行养护,养护时间不应少于7d。养护完后,将分格缝清理干净(泡沫条割去上部10mm即可),嵌填密封材料。六、 质量验收标准6.1 质量要求6.1.1顶板不得有渗漏和积水现象。6.1.2所使用的材料(包括防水材料,找平层、保温层、保护层、隔气层及外加剂、配件等)必须符合设计要求和质量标准。6.1.3节点构造,应符合设计要求。6.1.4卷材铺贴方法和搭接顺序应符合设计要求,搭接宽度正确,接缝严密,无皱折、鼓泡和翘边现象。6.1.5卷材防水

22、层的基层,卷材防水层搭接宽度,附加层、泛水、排气孔等细部做法,刚性保护层与卷材防水层之间设置的隔离层,密封防水处理部位等,应作隐蔽工程验收,并有记录。6.2找平层质量要求找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以找平层必须做到:坡度要准确,使排水通畅;混凝土和砂浆的配合比要准确;表面要二次压光、充分养护,使找平层表面平整、坚固,不起砂、不起皮、不酥松、不开裂,并做到表面干净、干燥。但是不同材料防水层对找平层的各项性能要求有侧重,有些要求必须严格,达不到要求就会直接危害防水层的质量,造成对防水层的损害,有些则可要求低些,有些可不予要求,见表6-2-1。不同防水层对找平层的要

23、求 表6-2-1项目卷材防水层涂膜防水层密封材料防水刚性防水层实铺点、空铺混凝土防水层砂浆防水层坡度足够排水坡度足够排水坡度足够排水坡度-一般要求一般要求强度较好强度一般要求较好强度坚硬整体一般强度较好强度表面平整平整、不积水平整、不积水平整度高,不积水一般要求一般要求一般要求起砂起皮不允许少量允许严禁出现严禁出现无要求无要求表面裂纹少量允许不限制不允许不允许无要求无要求干净一般要求一般要求一般要求严格要求一般要求一般要求干燥干燥干燥干燥严格干燥无要求无要求光面或毛面光面毛面光面光面毛面毛面混凝土原表面直接铺贴直接铺贴刮浆平整刮浆平整直接施工直接施工6.3 防水质量要求卷材防水层的质量主要是施

24、工质量和耐用年限内不得渗漏。所以材料质量必须符合设计要求,施工后不渗漏、不积水,极易产生渗漏的节点防水设防应严密,所以将它们列为主控项目。当然,搭接、密封、基层粘结、铺设方向、搭接宽度、保护层的排气通道等项目亦应列为检验项目见表6-3-1。卷材防水层质量检验 表6-3-1检验项目要求检验方法主控项目1卷材防水层所用卷材及其配套材料必须符合设计要求检查出厂合格证、质量检验报告和现场抽样复验报告2卷材防水层不得有渗漏或积水现象雨后或淋水、蓄水试验3卷材防水层在天沟、檐沟、泛水、变形缝和水落口等处细部做法必须符合设计要求观察检查和检查隐蔽工程验收记录一般项目1卷材防水层的搭接缝应粘(焊)结牢固、密封

25、严密,并不得有皱折、翘边和鼓泡观察检查2防水层的收头应与基层粘结并固定牢固、缝口封严,不得翘边观察检查3卷材防水层撒布材料和浅色涂料保护层应铺撒或涂刷均匀,粘结牢固观察检查4卷材防水层的水泥砂浆或细石混凝土保护层与卷材防水层间应设置隔离层观察检查5保护层的分格缝留置应符合设计要求观察检查6卷材的铺设方向,卷材的搭接宽度允许偏差铺设方向应正确;搭接宽度的允许偏差为-10mm观察和尺量检查7排汽屋面的排气道、排气孔应纵横贯通,不得堵塞;排汽管应安装牢固,位置正确,封闭严密观察和尺量检查6.4安全防护6.4.1施工前应进行安全技术交底工作,施工操作过程符合安全技术规定。6.4.2皮肤病、支气管炎病、

26、结核病、眼病以及对沥青、橡胶刺激过敏的人员,不得参加操作。6.4.3按有关规定配给劳保用品,合理使用,沥青操作人员不得赤脚或穿短袖衣服进行作业,应将裤脚袖口扎紧,手不得直接接触沥青,接触有毒材料需戴口罩和加强通风。6.4.4操作时应注意风向,防止下风操作人员中毒、受伤,铺设卷材时,应注意加热温度,防止烫伤。6.4.5防水卷材和粘结剂多数属易燃品,在存放的仓库以及施工现场内都要严禁烟火,如需明火,必须有防火措施。6.4.6运输线路应畅通,各项运输设施应牢固可靠,孔洞应有安全措施。6.4.7防水施工时,不允许穿带钉子鞋的人员进人。下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致
