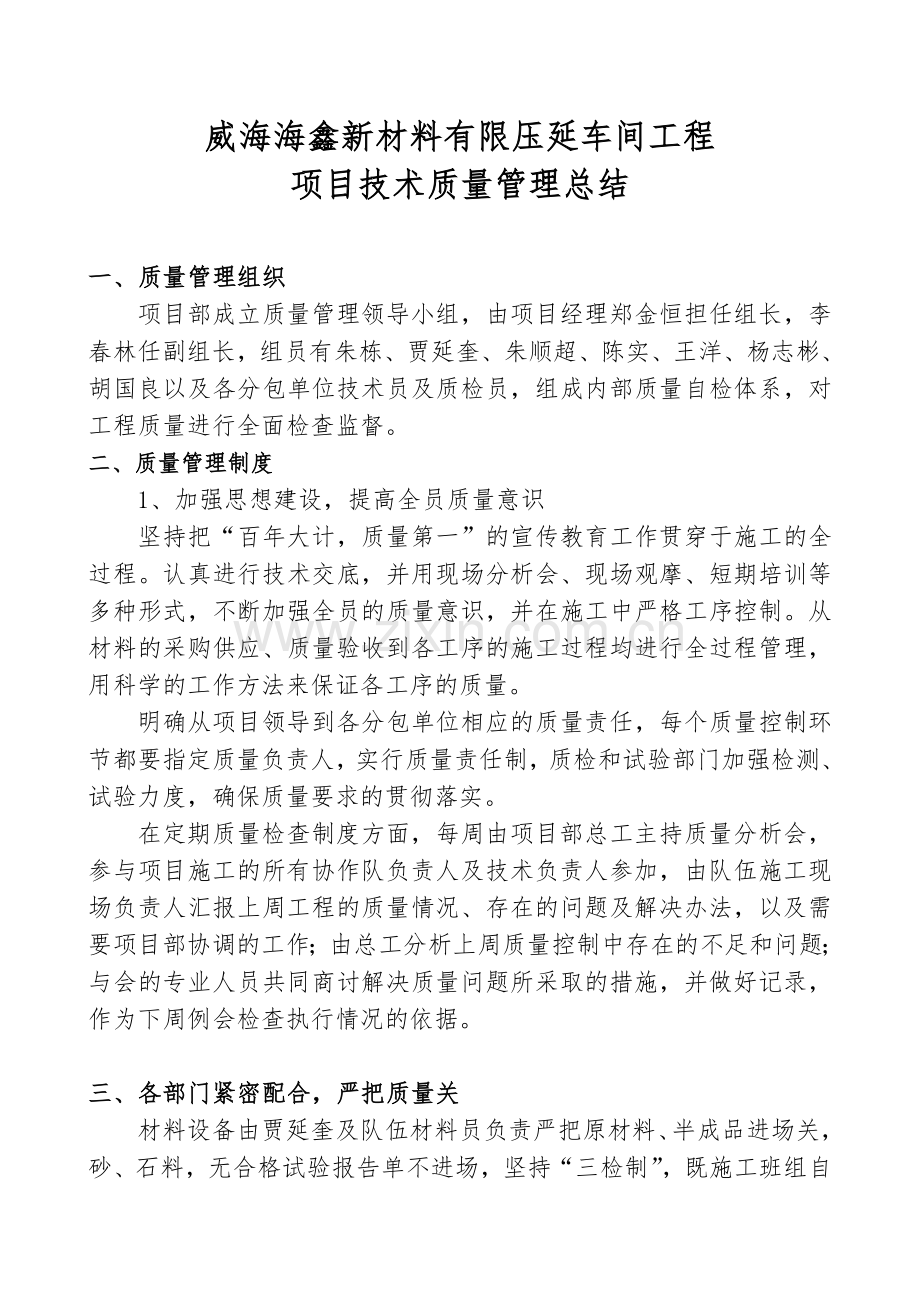

1、威海海鑫新材料有限压延车间工程项目技术质量管理总结 一、质量管理组织项目部成立质量管理领导小组,由项目经理郑金恒担任组长,李春林任副组长,组员有朱栋、贾延奎、朱顺超、陈实、王洋、杨志彬、胡国良以及各分包单位技术员及质检员,组成内部质量自检体系,对工程质量进行全面检查监督。二、质量管理制度1、加强思想建设,提高全员质量意识坚持把“百年大计,质量第一”的宣传教育工作贯穿于施工的全过程。认真进行技术交底,并用现场分析会、现场观摩、短期培训等多种形式,不断加强全员的质量意识,并在施工中严格工序控制。从材料的采购供应、质量验收到各工序的施工过程均进行全过程管理,用科学的工作方法来保证各工序的质量。明确从
2、项目领导到各分包单位相应的质量责任,每个质量控制环节都要指定质量负责人,实行质量责任制,质检和试验部门加强检测、试验力度,确保质量要求的贯彻落实。在定期质量检查制度方面,每周由项目部总工主持质量分析会,参与项目施工的所有协作队负责人及技术负责人参加,由队伍施工现场负责人汇报上周工程的质量情况、存在的问题及解决办法,以及需要项目部协调的工作;由总工分析上周质量控制中存在的不足和问题;与会的专业人员共同商讨解决质量问题所采取的措施,并做好记录,作为下周例会检查执行情况的依据。三、各部门紧密配合,严把质量关材料设备由贾延奎及队伍材料员负责严把原材料、半成品进场关,砂、石料,无合格试验报告单不进场,坚
3、持“三检制”,既施工班组自检、队伍质量员检查、项目质量安全人员复检。进场材料、半成品必须经监理工程师、现场试验人员取样,并经工地试验室检验,填写质量检验报告单,合格后才能使用。从源头杜绝质量事故的发生。四、质量控制任务完成情况 1 、 轧机设备基础项目(1)轧机设备基础工程,整个工程工期短任务重施工条件受限制,我项目部担负整个工程技术、质量的重任,为了确保工程技术、质量相关指标落实到各分包单位,分包单位项目经理为第一责任,依次为专职质量员、技术员再到各施工部位现场带班工长。我们采取技术交底和质量会议讨论逐级落实的措施,为每个主控项目制定相应的技术方案。(2)在定期的工程例会上,通报出现相关质量
4、问题的单位,提高各单位的质量意识,根据实际情况组织各单位进行质量、技术检查。做好每道工序的交接检,不合格绝不允许进入下道工序,做好工程质量的事前控制。(3)在混凝土挡墙浇筑前做好自检,检查控制桩的准确性,复测模板的空间位置及几何尺寸,并复查原材料的进场许可证、实验报告是否齐全。浇筑过程中,随时抽查混凝土拌制的配合比,控制其误差在规范允许范围内。浇筑设备基础前,复测基础标高,对基底标高和平整度误差超过设计允许范围内的部位,勒令其立即整改。(4)在基础级配砂石回填过程中,严格按照配合比进行砂石配比,分层夯实,每层夯实厚度严格控制。(5)在钢筋绑扎过程中严格控制接头率,锚固长度和搭接长度,钢筋型号及
5、规格以及钢筋间距,模板垂直度等问题。(6)设备基础混凝土浇筑过程中,对混凝土塌落度进行现场实测实量,浇筑墙板过程中要注意浇筑高度,有专人进行模板加固并加强振捣防止出现马面现象现工程将于10月8日粗轧机主体结构混凝土浇筑完成,精轧机基础底板浇筑完成。(5)质量控制成果 以郑金恒为组长领导的整个威海项目部质量管理体系,在施工过程中严把质量关,整个工程到现在,未发生一起质量事故,未接到业主和监理的下发的一份有关质量整改的通知单。这样的成果离不开像李春林和郑金恒这样的“老师傅”对质量控制多年积累下来的经验,也离不开所有现场管理人员不辞辛劳的严防死守。郑经理曾说过:质量控制其实没什么难的,其实就是规范与实际结合。五、质量管理规划随着工程的逐步推进,工程建设质量管理的任务也越来越重。我们清醒地认识到还存在的问题和不足:一是项目部人员质量意识有待提高,质量责任落实不到位;二是工程质量监督执法不严的情况时有发生,监督执法水平需要进一步提高。针对上述情况,将重点抓好以下四方面的工作:1、 提高工程质量监管的有效性,建立并落实相应的奖惩制度。2、 注重做好施工图建筑节能审查和工程质量监督工作,加强原材料管理,确保使用材料的质量。3、 强化总包部及各分包单位的内部自律,全面落实质量责任。 威海海鑫上海宝冶项目部 2013.9.24
