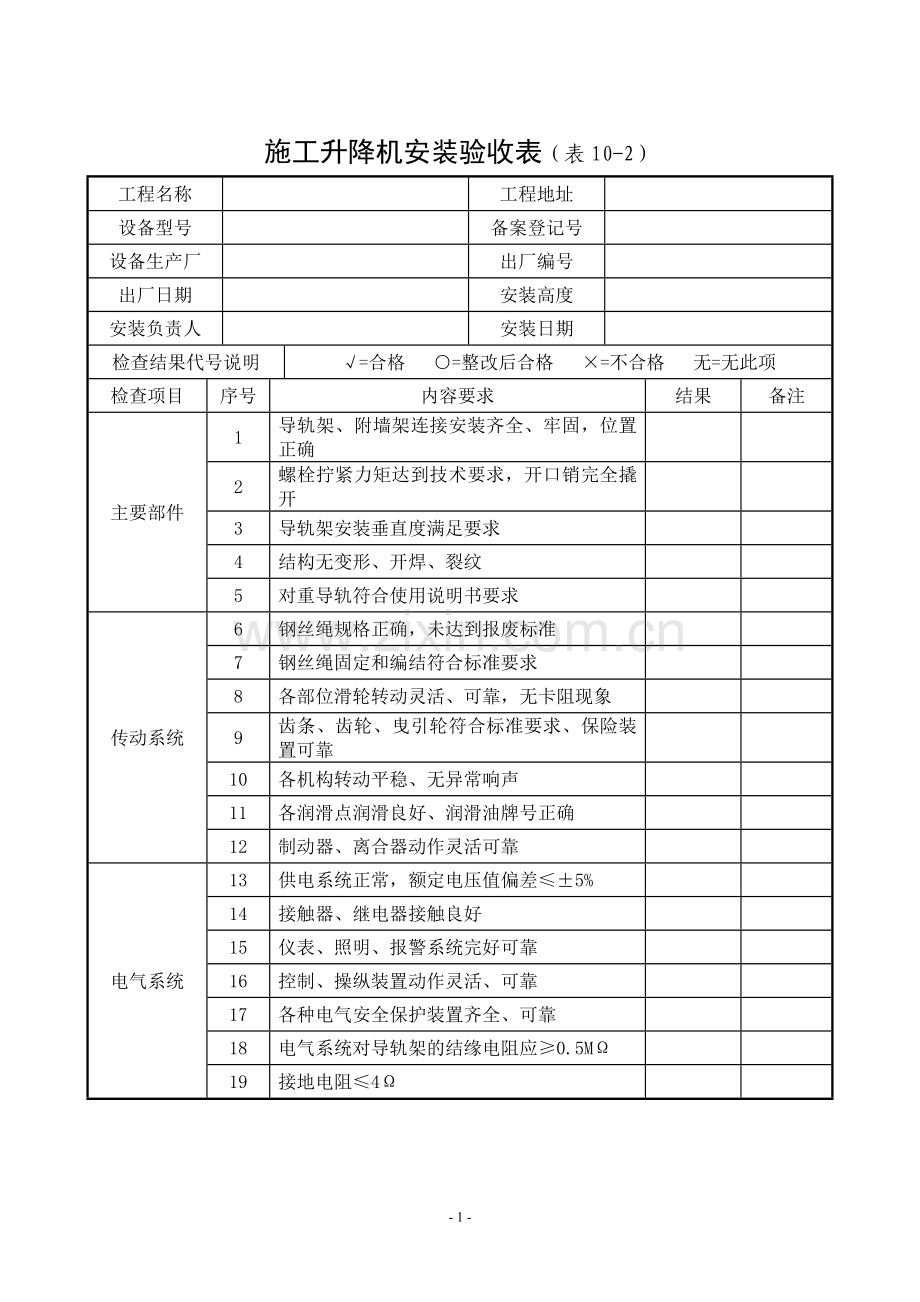

施工升降机安装验收表(表10-2)
工程名称
工程地址
设备型号
备案登记号
设备生产厂
出厂编号
出厂日期
安装高度
安装负责人
安装日期
检查结果代号说明
√=合格 ○=整改后合格 ×=不合格 无=无此项
检查项目
序号
内容要求
结果
备注
主要部件
1
导轨架、附墙架连接安装齐全、牢固,位置正确
2
螺栓拧紧力矩达到技术要求,开口销完全撬开
3
导轨架安装垂直度满足要求
4
结构无变形、开焊、裂纹
5
对重导轨符合使用说明书要求
传动系统
6
钢丝绳规格正确,未达到报废标准
7
钢丝绳固定和编结符合标准要求
8
各部位滑轮转动灵活、可靠,无卡阻现象
9
齿条、齿轮、曳引轮符合标准要求、保险装置可靠
10
各机构转动平稳、无异常响声
11
各润滑点润滑良好、润滑油牌号正确
12
制动器、离合器动作灵活可靠
电气系统
13
供电系统正常,额定电压值偏差≤±5%
14
接触器、继电器接触良好
15
仪表、照明、报警系统完好可靠
16
控制、操纵装置动作灵活、可靠
17
各种电气安全保护装置齐全、可靠
18
电气系统对导轨架的结缘电阻应≥0.5MΩ
19
接地电阻≤4Ω
续表
检查项目
序号
内容和要求
结果
备注
安全系统
20
防坠安全器在有效标定期限内
21
防坠安全器灵敏可靠
22
超载保护装置灵敏可靠
23
上、下限位开关灵敏可靠
24
上、下极限开关灵敏可靠
25
急停开关灵敏可靠
26
安全钩完好
27
额定载重量标牌牢固清晰
28
地面防护围栏门、吊笼门机电连锁灵敏可靠
试运行
29
空载
双吊笼施工升降机应分别对两个吊笼进行试运行。试运行中吊笼应启动、制动正常,运行平稳,无异常现象
30
额定载重量
31
125%额定载重量
坠落试验
32
吊笼制动后,结构及连接件应无任何损坏或永久变形,且制动距离应符合要求
续表
出租单位验收意见:
签章: 日期:
安装单位验收意见:
签章: 日期:
使用单位验收意见:
签章: 日期:
监理单位验收意见:
签章: 日期:
总包单位验收意见:
签章: 日期:
备注:
注:1、新安装的施工升降机及在用的施工升降机应至少每3个月进行一次额定载重量的坠落试验;新安装及大修后的施工升降机应作125%额定载重量试运行。
2、对不符合要求的项目应在备注栏具体说明,对要求量化的参数应填实测值。
昆明市建设工程质量安全监督管理总站制
