资源描述
QC 应用手法
l 层别法
l 柏拉图法
l 特性要因图法(鱼骨图)
l 查核表
l 直方图
l 推移图
l 管制图
l 层别法

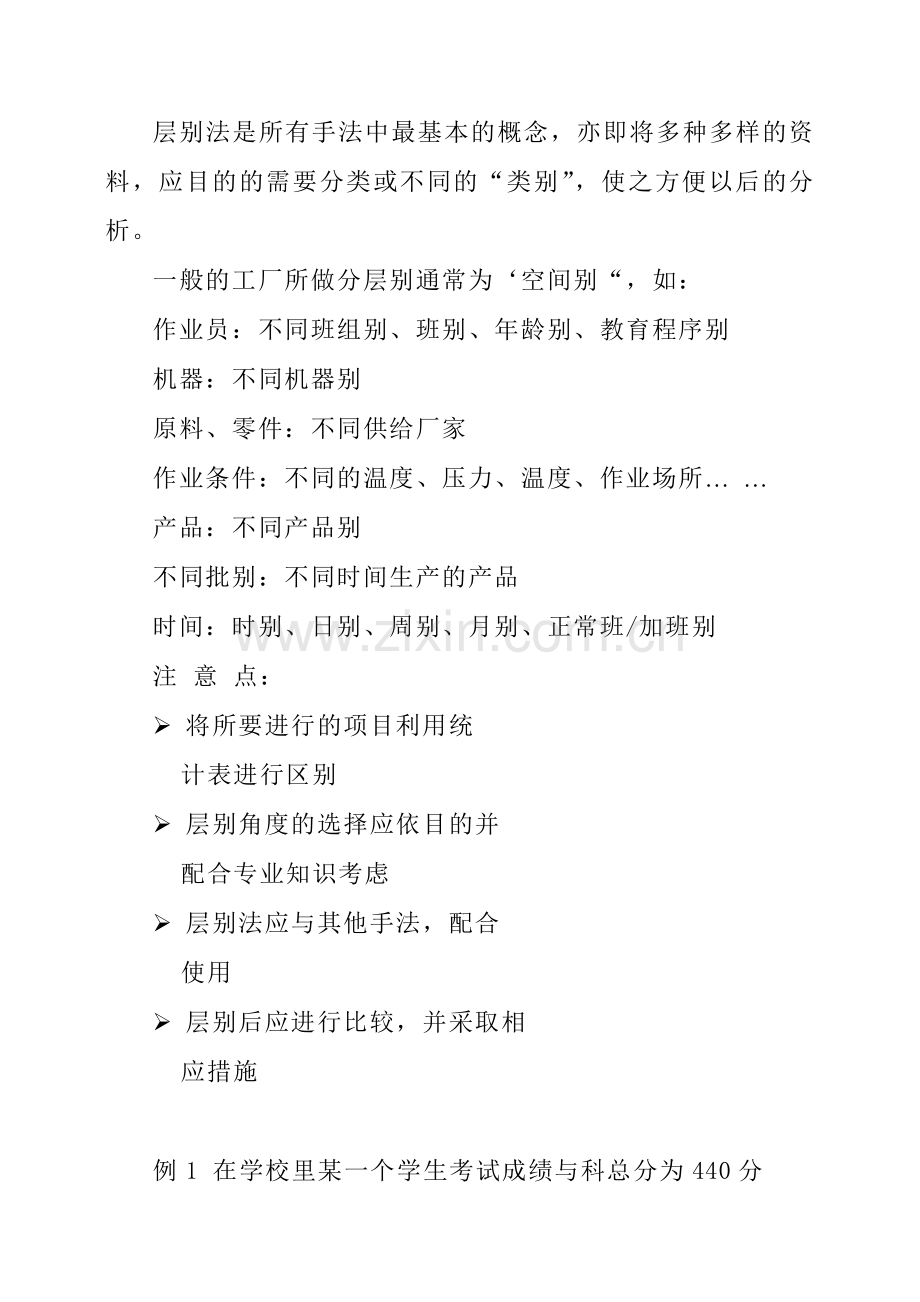

层别法是所有手法中最基本的概念,亦即将多种多样的资料,应目的的需要分类或不同的“类别”,使之方便以后的分析。
一般的工厂所做分层别通常为‘空间别“,如:
作业员:不同班组别、班别、年龄别、教育程序别
机器:不同机器别
原料、零件:不同供给厂家
作业条件:不同的温度、压力、温度、作业场所… …
产品:不同产品别
不同批别:不同时间生产的产品
时间:时别、日别、周别、月别、正常班/加班别
注 意 点:
Ø 将所要进行的项目利用统
计表进行区别
Ø 层别角度的选择应依目的并
配合专业知识考虑
Ø 层别法应与其他手法,配合
使用
Ø 层别后应进行比较,并采取相
应措施
例1 在学校里某一个学生考试成绩与科总分为440分
各科(分类)成绩如下:
科别
姓名
语文
英文
数学
历史
地理
合计
×××
95
92
90
85
78
440
---
--
--
--
--
--
---
例2:××公司系三班轮班,前周三班所生产的产品均为同一产品,结果:
班别
项目
A
B
C
产量(件)
10000
10500
9800
不良率(%)
0.3
0.4
0.2
用 途:
发现问题
问题呈现←比较←层别
明确问题
缩小问题范围←比较←层别
原因分析
掌握重要原因←比较←层别
提出对策与实施
对策评价←比较←层别
效果确认
改善前、中、后比较←层别
标准化与检讨
透过比较改进本期缺点与
订定未来方向←层别
l 柏拉图
1. 在工厂里,要解决的问题很好,但往往不知从哪里着手,但事实上大部分的问题,只要能找出几下影响较大的原因,并加以处置及控制就可解决问题的80%以上;
2. 柏拉图是根据归集的数据,以不良原因、不良状况发生的现象有系统加以项目别(层别)分类,计算出各项别所产生的数据(如不良率、损失金额)及所占的比例再依照大小顺序排列,再加上累积值的图形;
3. 在工厂或办公室里,把低效率、缺点、制品不良率损失按其原因别或现象别也可换算成损失金额来表示,以金额顺序大小排列,对占总金额的80%以上的项目加以追究处理,这就是所谓的柏拉图分析
u 分析步骤:柏拉图法的使用要以层别法的项目别(现象别)为前提,依纪顺位调整过后的统计表才能画成柏拉图。
1. 将要处置的事,以状况(现象)或原因加以层别;
2. 纵轴虽可以表示件数,但最好以金额表示比较强烈;
3. 决定搜集资料交期间,自何时至何时,作为柏拉图资料的依据。期间尽可能定期;
4. 各项依照合计之大小顺依自左至右排列在横轴上;
5. 绘上柱状图
6. 连接累积曲线
u 作用:柏拉图法(重点管理法),提供了我们在没法面面俱到的状况下,去抓重要的事情、关键的事情。而这些重要的事情又不是靠直觉判断得来的,而是有数据依据的,并用图形来加强表示
例1某部门将上个月的产品作出统计,总不良数400个,其中不良项目依是为:
层别统计表
顺位
不良项目
不良数
(件)
占不良总数比率(%)
累积比率
(%)
1
缺陷A
135
33.8
33.8
2
缺陷B
90
22.5
56.3
3
缺陷C
51
12.7
69.0
4
缺陷D
45
11.3
80.3
5
其他项
79
19.7
100
合计
400
100
400
不
良 300
33.8%
22.5%
12.7%
100
90
80
70
60
50
40
30
20
10
0
比
率
数
200
100
11.3%
19.7%
0
缺陷A 缺陷B 缺陷C 缺陷D 其他项 %
分析结论:1.上个月产品不良最大的来自缺陷A占33.8%
2.前三项加起来近70%,进行处理应以前三项
为重点。
例2:某公司在年底将本年度内的品质损失进行统计分析,依项目别(层别)统计如下:
顺位
不良项目
年度损失率(万元)
损失百分比(%)
本项目
累计
1
项目A
55
55.2
2
项目B
22
22.1
77.3
3
项目C
7.8
7.8
85.1
4
项目D
6.7
6.7
91.8
5
项目E
8
8.0
100
6
合计
99.5
100
年
度
损
失
额
100
N=99.5
损
失
率
100
80
60
80
60
55.2%
60
22.1%
40
8.0%
40
7.8%
20
6.7%
20
(万元)项目 (%)
A B C D E
不良项目
分析情况:1.本年度内的最大品质损失是项目A,占55.2%;
2.前三项加起来超过了80%以上,进行处理应以
前三项为重点。
l 特性要因图:
1. 所谓特性要因图,就是将造成某项结果的众多原因,以系统的方式图解文亦即以图来表达结果(特性)与原因(要因)之间的关系。因其形状像鱼骨,又称鱼骨图。
2. 特性要因图使用步骤:
① 集合有关人员
与此问题相关的、有经验的人员,人数最好4~10人
② 挂一张大白纸,准备2~3支色笔。
③ 由集合的人员就影响问题的要因发言,发言内容记入图上,中途不可批评或质问。(脑力激荡法)
④ 时间大约1个小时,搜集20~30个原因则可结束
⑤ 就诉搜集的原因、何者影响最大,再由大家轮流发言,让大家磋商后,认为影响较大的予圈上红色圈。
⑥ 与⑤一样,针对已圈上一个红圈的,若认为最重要的可以再圈上两圈三圈。
⑦ 重新画一张要因图,未上圈的予去除,圈数愈多的列为最优先处理。
3.注意点:
① 参加人员应对此项工作具有经验者,才易奏效;
② 特性要因图可以单独使用,也可连接柏拉图使用。
4.作用:
寻找问题的主要原因
人
材 料
硬度 方法
弹性 调整 间隔
材质 日数 检查
组织
群体 络油 方法
量
尺 寸
变 异
振曲
电压 空气 速度 刀具
切削 形状 回转轴
调节 条件
各部
压力 深度 回
照明 温度 转 油 总动部
数
冷却液 深 粒
种类 度 性
机 械
方 法
环 境
分析结论:1.尺寸变异,主要原因有:切削速度;
2.用实验分析方法,找出最佳切削速度。
查核表:
简单的查核表,就是备忘条,将要进行查看的工作项目一项一项地整理出来,然后定期或定时检查。
1. 点检用查核表
此类表在记录时只做“有”、“没有”、“好”、“不好”的注记
制作程序如下:
a. 制作表格,决定记录形式;
b. 将点检项目列出;
c. 查核;
d. 异常事故处理。
例:管理人员日常检查核表
日期
项目
1
2
3
4
5
6
….
31
人员服装
工作场地
机器保养
机器操作
工具使用
查核者
异 常
处 理
2.记录用查核表(计数用)
记录用查核表用来收集计量或计数资料,通常使用划记法。其格式如下:(生产或控制点的记录表)
缺陷项目
次数
尺寸不良
表面斑点
装配不良
电镀不良
其 他
3.作用:
① 通过查核表的跟催,就能知道控制计划、改善计划的实施情况及其过程中出现的问题;
② 新方法、新工艺的效果,出可以用查核表进行查检。
l 直方图
直方图又称柱状图,可将杂乱无章之资料,解析出其规则性。藉着直方图,对于资料中心值或分布状况可一目了然。
1. 直方图制作步骤:
① 收集数据,并记录于纸上。其总数以N表示;
② 定组数
N(数据)
组数
50~100
6~10
100~250
10~20
250以上
10~20
③ 找出最大值(L)及最小值(S),并计算全距(R)。
R=L-S
④ 定组距(C)。
R÷组数=组距,通常是取整数。
⑤ 定组界。
最小一组的下组界=S-数据测定单位(一般是1或0.1)×0.5
最小一组的上组界=最小一组的下组界+组距
最小二组的下组界=最小的上组界
依次类推
⑥ 决定组的中心类
(上组界+下组界)÷2 = 组的中心点
⑦ 制作次数分布表
依照数值大小记入各组的组界内,然后计算各组出现的次数
⑧ 制作直方图
横轴表示测量值的变化,纵轴表示次数。将
各组的组界标示在横轴上,各组的次数多少,则
用柱形划在各组距上。
⑨ 填上次数、规格、平均值、数据来源、日期
直方图主要作为观察用图,主要是为观察直
方图之分布图型。
2. 用法:将可得到3种状况:
① 柱状图形呈种形曲线,可以说:
a. 制程显得正常,且稳定;
b. 变异大致源自机遇原因。
然若呈现的是一种双峰或多峰形分布,则显得不正常或制程中有两个标准
② 制程中心值
直方图的平均值与规格中心值是否相近,作为调整制程的依据
③ 制程是否有能力符合工程规格
依直方图散布状况来衡量是否具有达到工程能力的
水准
3.直方图还有下列作用:
① 评估或查验制程
② 指出采取行动的必要
③ 量测矫正行动的效应
④ 比较机械绩效
⑤ 比较物料
⑥ 比较供应商
例1 测量50个蛋糕的重量
N=50
1
308
317
306
314
308
2
315
306
302
311
307
重量规格=310±8g
3
305
310
309
305
304
4
310
316
307
303
318
测量50个重量数据,如右表:
5
309
312
307
305
317
6
312
315
305
316
309
7
313
307
317
315
320
8
311
308
310
311
314
9
304
311
309
309
310
10
309
312
316
312
318
L= 320
行
最大
315
317
317
314
320
S= 302
行
最小
304
306
302
303
304
① 将其分成7组
② 全距R=L-S=320-302=18
③ 组距C=18÷7=2.57,取C=3
④ 第一组下界=S-(测定单位×0.5)=302-0.5=301.5
⑤ 第一组下界=301.5+C=304.5
⑥ 第二组依此类推
⑦ 划次数分配表,如下表:
分 布 表
组
组界
中心值
划记
次数
1
301.5~304.5
303
4
2
304.5~307.5
306
10
3
307.5~310.5
309
13
4
310.5~313.5
312
9
5
313.5~316.5
315
8
6
316.5~319.5
318
5
7
319.5~322.5
321
1
l 画直方图
次
数
20
15
10
5
0
SL=302 CL=310 UL=318
=311
1 2 3 4 5 6 7
组
结论:制程的准确度、精确度都可以
l 推移图:
将进行工作的方针与目标以数据化,并将统计报表的实绩转换成以图示的方法表示出来,藉着推移图的观察可以得知实绩成果与目标值的差距,从而采取必要的措施。
推移图的图形可以柱状图或曲线图两者混合使用
(一) 推移图制作
1. 座标纸左边的纵坐标表示结果
衡量的项目可依需要设定。
产量:柱状图
效率:曲线图
人均产量(值):曲线图
不良率:曲线图
员工人数:柱状图
缺勤率:曲线图
流动率:曲线图
营业额:柱状图
2.下方的横坐标表示日期、月度、年度
(二) 作用
确认或评估执行状况及与目标值的差距
分析:1.推移项目有三种
a.月份内日产累积(曲线图)
b.日产数(标状图)
c.不良率(曲线图)
2.计划目标
a:生产数
1) 月计划数:21600 set
2) 工作日:24天
3) 日分配量:21600÷24=900set/天
b.不良率
不良率计划目标应依据年度计划之目标来订定
3.实绩与矫正措施
a. 每日生产数均控制在计划数的90%~110%内显然管理状况良好
b. 不良率方面5点有2点偏高,应采取品质改善措施
例1:××公司8月份产量及不良率推移状况图
8月份推移图 标示
不 1.6
良 1.4
率 1.2
% 1.0
0.8
0.6
0.4
0.2
0
日1000
产900
量800
700
600
500
400
300
200
100
0
10000 累
9000 积
8000 数
7000
6000
5000
4000
3000
2000
1000
0
×
×
×
×
×
○ ●
○ ●
○ ●
○●
○ ●
日 期
1
2
3
4
5
…
合计
实绩日产量
930
880
980
920
950
…
实绩不良率
1.0
1.2
1.5
1.0
1.3
…
累积
计划数
900
1800
2700
3600
4500
…
实绩数
930
1810
2790
3710
4660
…
标示:“□”日产数;“×——×”不良率;
“●——●”计划累积;“○——○”实绩累积;
l 管制图
当推移图加上管制界限时,推移图就变成管制图
1. 制程变动的原因:偶然原因、异常原因
●
异常原因引起的
●
变动
偶然原因引起的变动
2.管制图的种类:
① 计量值分: - R,X-RS,-R .X等
其中- R使用最普遍
② 计数值-P-chart Pn-chart ,C-chart, U-chart
其中P-chart应用较广
3. -R 管制图
系 数 表
:CL=
样本n
A2
D3
D4
UCL=+A2
2
1.880
3.27
LCL=+A2
3
1.023
2.58
R: UCL:D4
4
0.729
2.28
LCL:D3
5
0.577
2.12
4.P管制图(不良率管制图)
① P=Pn/n=不良个数/总检查数
② =∑Pn/∑n=总不良数/总检查数
③ CL=
UCL=+3 (1-)/n
LCL=-3 (1-)/n
5.分析:
① 管制图如有点超过管制界限,应进一步解析制程追查原因,采取措施
② 连续7点偏离中心线,表示有变化,要小心
③ 连续7点上升或下降,表示制程有异常
④ 很多点出现管制界限近旁,表示制程有异常
