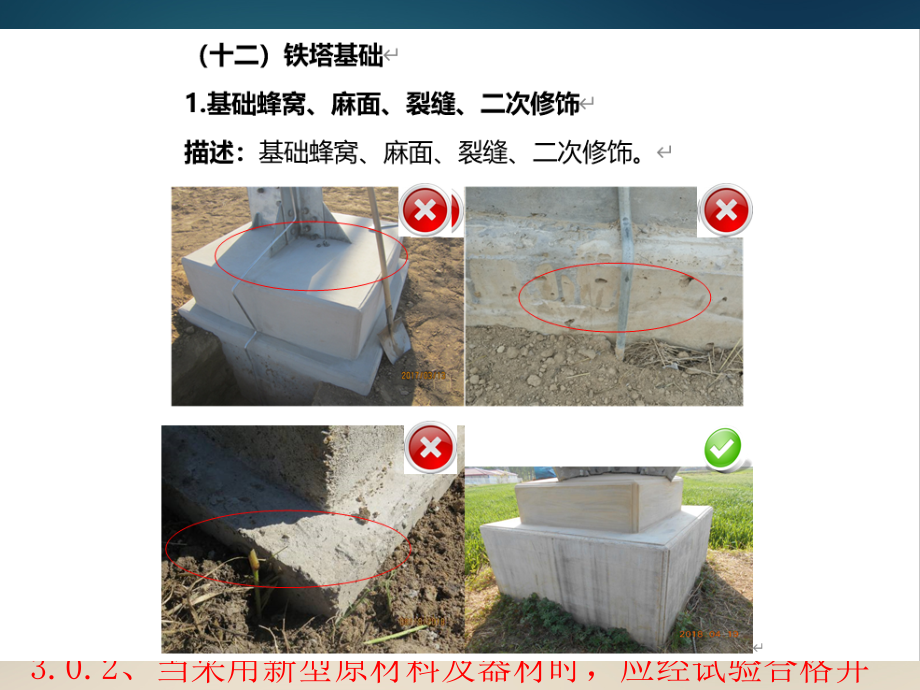

,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,*,*,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,送电线路工程质量通病防治措施,3、原材料及器材的检查,3.0.1、工程所使用的原材料及器材应符合下列规定:,1、应有该批产品出厂质量检查合格证书;,2、应有符合国家现行原则的各项质量检查资料;,3、对砂、石等无质量检查资料的原材料,应抽样并经有检查资质的单位检查,合格后方可采用;,4、当对产品检查成果有怀疑时,应按规定重新抽样并经有检查资质的单位检查,合格后方可采用;,3.0.2、当采用新型原材料及器材时,应经试验合格并通过专业部门的技术鉴定,证明其质量满足设计规定和有关原则后方可使用。,。,3.钢筋保护层厚度不符合设计规定,描述:钢筋保护层厚度不符合设计规定。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)第6.2.17条,“浇筑基础应表面平整,单腿尺寸容许偏差应符合下列规定:(1)保护层厚度的负偏差不得不小于5mm”。,措施:基础施工,严格执行验收制度,检查钢筋保护层厚度与否符合设计规定。,根据:国家电网企业输变电工程原则工艺(工艺原则库),保护帽浇筑(010504),“保护帽顶面应适度放坡,混凝土初凝前进行压实收光,保证顶面平整光洁。保护帽拆模时应保证其表面及棱角不损坏,混凝土应一次浇筑成型,杜绝二次抹面、喷涂等修饰,塔腿及基础顶面的混凝土浆要及时清理洁净。,措施:保护帽模板表面应平整且接缝严密,表面应涂脱模剂,混凝土浇筑一次成型,拆模时保护棱角及表面损坏,及时清理塔腿及基础顶面的混凝土浆。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)第5.0.12条,“杆塔基础坑及拉线基础坑的回填应分层扎实,回填后坑口上应筑防沉层,其上部边宽不得不不小于坑口边宽。有沉降的防沉层应及时补填扎实,工程移交时回填土不应低于地面”。第5.0.13条,“石坑应以石子与土按3:1的比例掺和后回填扎实。石坑回填应密实,回填过程中石块不得互相叠加,并应将石块间缝隙用碎石或砂土充实”。,措施:基础坑的回填应分层扎实,回填后坑口上应筑防沉层,沉降的基础防沉层应及时补填扎实。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)第9.0.6条,“接地体的连接部位应采用防腐措施,防腐范围不应少于连接部位两端各100mm”。电气装置安装工程接地装置施工及验收规范(GB50169-)第4.3.3条,“热镀锌钢材焊接时,在焊痕外100mm范围内应采用可靠的防腐处理。在防腐处理前,表面应除锈并去掉焊接处残留的焊药”。,措施:焊痕外100mm范围内刷防腐漆,防腐措施可靠。,根据:电气装置安装工程接地装置施工及验收规范(GB50169-)第4.7.10条,“接地线与杆塔的连接应可靠且接触良好,并应便于打开测量接地电阻”。,国家电网企业输变电工程原则工艺(工艺原则库),接地引下线安装(01),“接地引下线与杆塔的连接应接触良好,顺畅、美观,便于运行测量检修。接地螺栓安装应设防松螺母或防松垫片,宜采用可拆卸的防盗螺栓”。,措施:接地螺栓安装使用防松螺母或防松垫片,宜采用可拆卸的防盗螺栓。,。,根据:电气装置安装工程接地装置施工及验收规范(GB50169-),第4.1.4条,“除临时接地装置外,接地装置采用钢材时均应热镀锌,水平敷设的应采用热镀锌的圆钢和扁钢,垂直敷设的应采用热镀锌的角钢、钢管或圆钢”。,措施:接地引下线应进行热镀锌处理,煨弯时保护镀锌层不受损伤。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)第9.0.2条,“架空线路杆塔的每一腿都应与接地体线连接;接地体的规格、埋深不应不不小于设计规定”。第9.0.6 条,“应采用焊接或液压方式连接。当采用搭接焊接时,圆钢的搭接长度不应少于其直径的6倍并应双面施焊;扁钢的搭接长度不应少于其宽度的2倍并应四面施焊”。,根据:国家电网企业输变电工程原则工艺(工艺原则库),保护帽浇筑(010504),“(5)保护帽宽度宜不不不小于距塔脚板每侧50mm。高度应以超过地脚螺栓50100mm 为宜并不不不小于300mm,主材与靴板之间的缝隙应采用密封(防水)措施。”,措施:塔脚板与铁塔主材间应贴合紧密,有缝隙时用防水密封胶进行封堵。,根据:国家电网企业输变电工程原则工艺(工艺原则库),角钢铁塔分解组立(01),“(10)防盗螺栓安装到位,扣紧螺母安装齐全,防盗螺栓安装高度符合设计规定。”,2、孔垂直度应不不小于桩长1%;,3、孔深不应不不小于设计深度。,6.3.3、钢筋骨架应符合设计规定,制作容许偏差应符合下列规定:,1、主筋间距容许偏差应为10mm;,2、箍筋间距容许偏差应为20mm;,3、钢筋骨架直径容许偏差应为10mm;,4、钢筋骨架长度容许偏差应为50mm。,6.3.4、钢筋骨架安装前应设置定位钢环、混凝土垫块等保证保护层厚度的措施。钢筋骨架吊装中应防止碰撞孔壁,就位符合设计规定后应随即牢固。当钢筋骨架重量较大、尺寸较长时,应有防止吊装变形的措施。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)第7.1.3 条,“螺母紧固后,螺栓露出螺母的长度:对单螺母,不应不不小于两个螺距;对双螺母,可与螺母相平。”,国家电网企业输变电工程原则工艺(工艺原则库),角钢铁塔分解组立(01),“(8)螺栓穿向应一致美观。螺母拧紧后,螺杆露出螺母的长度:对单螺母,不应不不小于两个螺距;对双螺母,可与螺母相平。螺栓露扣长度不应超过20mm或10个螺距。,根据:GB50233-110kV750kV架空输电线路施工及验收规范7.1.5条,“杆塔部件组装有困难时应查明原因,不得强行组装。个别螺孔需扩孔时,扩孔部分不应超过3mm,当扩孔需超过3mm时,应先堵焊再重新打孔,并应进行防锈处理,不得用气割扩孔或烧孔。”,根据:国家电网企业输变电工程原则工艺(工艺原则库),角钢铁塔分解组立(01)“(9)杆塔脚钉安装应齐全,脚蹬侧不得露丝,弯钩朝向应一致向上。”,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.6.6条,“悬垂线夹安装后,绝缘子串应竖直,顺线路方向与竖直位置的偏移角不应超过5,且最大偏移值不应超过200mm。持续上(下)山坡处杆塔上的悬垂线夹的安装位置应符合设计规定。”,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.6.12中规定“分裂导线的间隔棒的构造面应与导线垂直,杆塔两侧第一种间隔棒的安装距离容许偏差为端次档距的1.5%,其他为次档距的3%。各相间隔棒宜处在同一竖直面。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.6.11中规定“防振锤及阻尼线与被连接的导线或架空地线应在同一铅垂面内,设计有规定期应按设计规定安装。其安装距离容许偏差为30mm。”,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.4.11中规定“飞边、毛刺及表面未超过容许的损伤应锉平并用0#如下细砂纸磨光;压后应平直,有明显弯曲时应校直,弯曲度不得不小于2%。”,措施:耐张管弯曲超差的进行校直,飞边矬平,毛刺打磨。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-),8.6.7和8.6.8条,“绝缘子串、导线及架空地线上的多种金具上的螺栓、穿钉及弹簧销子除有固定的穿向外,其他穿向应统一;金具上所用的闭口销的直径应与孔径相配合,且弹力适度。开口销和闭口销不应有折断和裂纹等现象,当采用开口销时应对称开口,开口角度不适宜不不小于60,不得用线材和其他材料替代开口销和闭口销。”,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.6.9中规定“铝包带应缠绕紧密,缠绕方向应与外层铝股的绞制方向一致;所缠铝包带应露出线夹,但不应超过10mm,端头应回缠绕于线夹内压住。”,措施:进行返附件,铝包带缠绕紧密,端头应回缠绕于线夹内压住,根据:国家电网企业输变电工程原则工艺(工艺原则库)铁塔OPGW引下线安装(020701)“(2)夹具安装在铁塔主材内侧引下,间距为1.52m,(3)安装时要保证OPGW顺直,耐张线夹OPGW引出端应自然、顺畅、美观。”和余缆架安装的规定(020901)“(1)余缆紧密缠绕在余缆架上。(2)余缆架用专用夹具固定在铁塔内侧的合适位置。”,措施:引下线夹要自上而下安装,安装距离在1.52m范围之内。线夹固定在突出部位,不得使余缆线与角铁发生摩擦碰撞。引线要自然顺畅,两固定线夹间的引线要拉紧。余缆要按线的自然弯盘入余缆架,将余缆固定在余缆架上,固定点不少于4处,余缆长度总量放至地面后应有不少于5m的裕度。,根据:110kV750kV架空输电线路施工及验收规范(GB50233-)8.6.15条,“使用汽油洗擦连接面及导线表面污垢后,先涂一层电力复合脂,再用细钢丝刷清除有电力复合脂的表面氧化膜;保留电力复合脂,并逐一均匀地紧固连接螺栓。,(十六)资料,1.水泥、钢筋等重要原材料无法提供质量证明文献原件;跟踪记录填写不完整,欠缺真实性。,2.原材料复试汇报不齐全、检查项目不齐全,试验汇报不能提供原件。,3.施工检查及评估记录存在填写数据错误、漏填、与实际不符等问题,缺乏真实性和可追溯性。,
