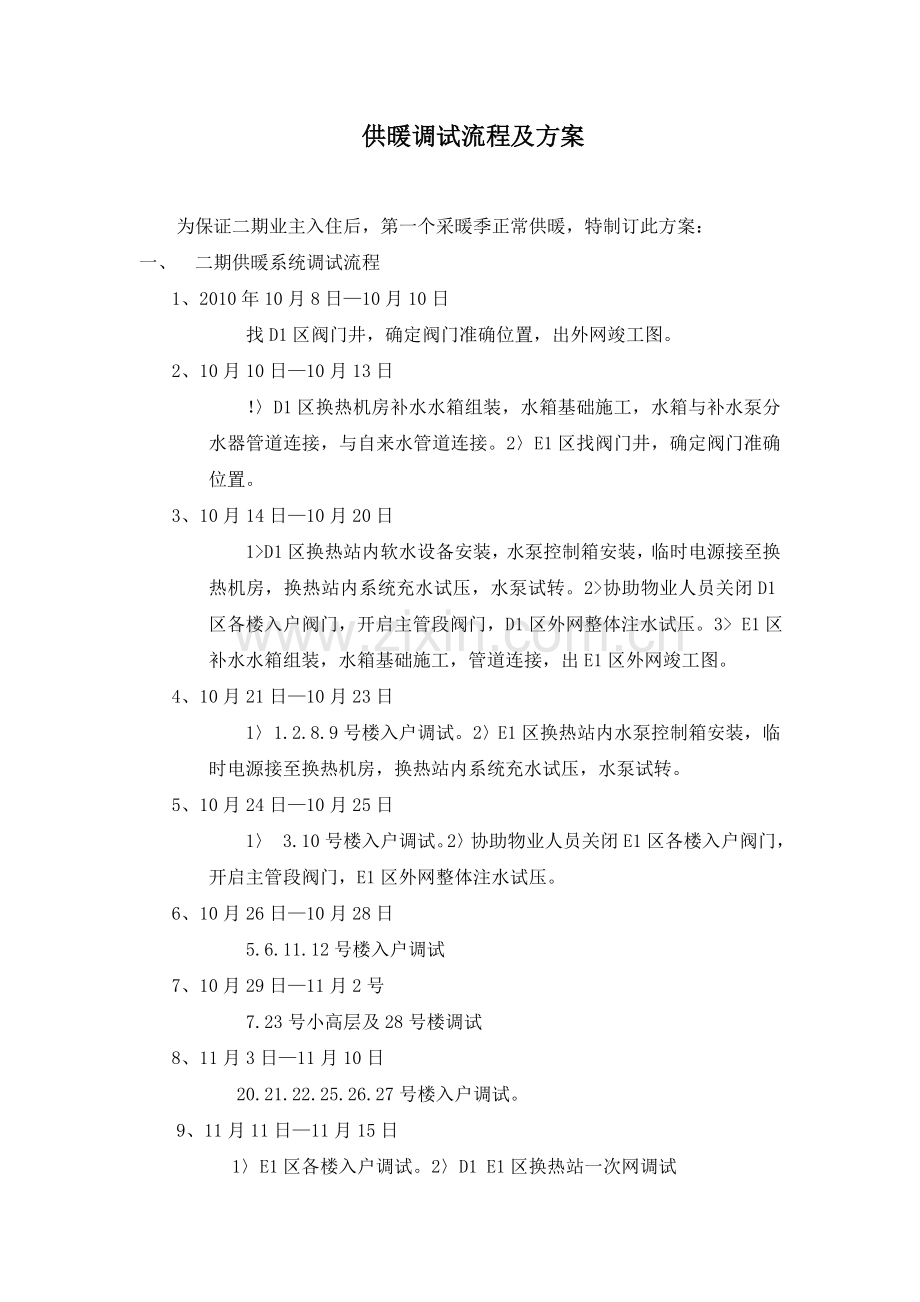

为保证二期业主入住后,第一个采暖季正常供暖,特制订此方案:
一、 二期供暖系统调试流程
1、 2010年10月8日—10月10日
找D1区阀门井,确定阀门准确位置,出外网竣工图。
2、 10月10日—10月13日
!〉D1区换热机房补水水箱组装,水箱基础施工,水箱与补水泵分水器管道连接,与自来水管道连接。2〉E1区找阀门井,确定阀门准确位置。
3、 10月14日—10月20日
1>D1区换热站内软水设备安装,水泵控制箱安装,临时电源接至换热机房,换热站内系统充水试压,水泵试转。2>协助物业人员关闭D1区各楼入户阀门,开启主管段阀门,D1区外网整体注水试压。3> E1区补水水箱组装,水箱基础施工,管道连接,出E1区外网竣工图。
4、 10月21日—10月23日
1〉 1.2.8.9号楼入户调试。2〉E1区换热站内水泵控制箱安装,临时电源接至换热机房,换热站内系统充水试压,水泵试转。
5、 10月24日—10月25日
1〉 3.10号楼入户调试。2〉协助物业人员关闭E1区各楼入户阀门,开启主管段阀门,E1区外网整体注水试压。
6、 10月26日—10月28日
5.6.11.12号楼入户调试
7、 10月29日—11月2号
7.23号小高层及28号楼调试
8、 11月3日—11月10日
20.21.22.25.26.27号楼入户调试。
9、11月11日—11月15日
1〉E1区各楼入户调试。2〉D1 E1区换热站一次网调试
10、11月15日—11月20日

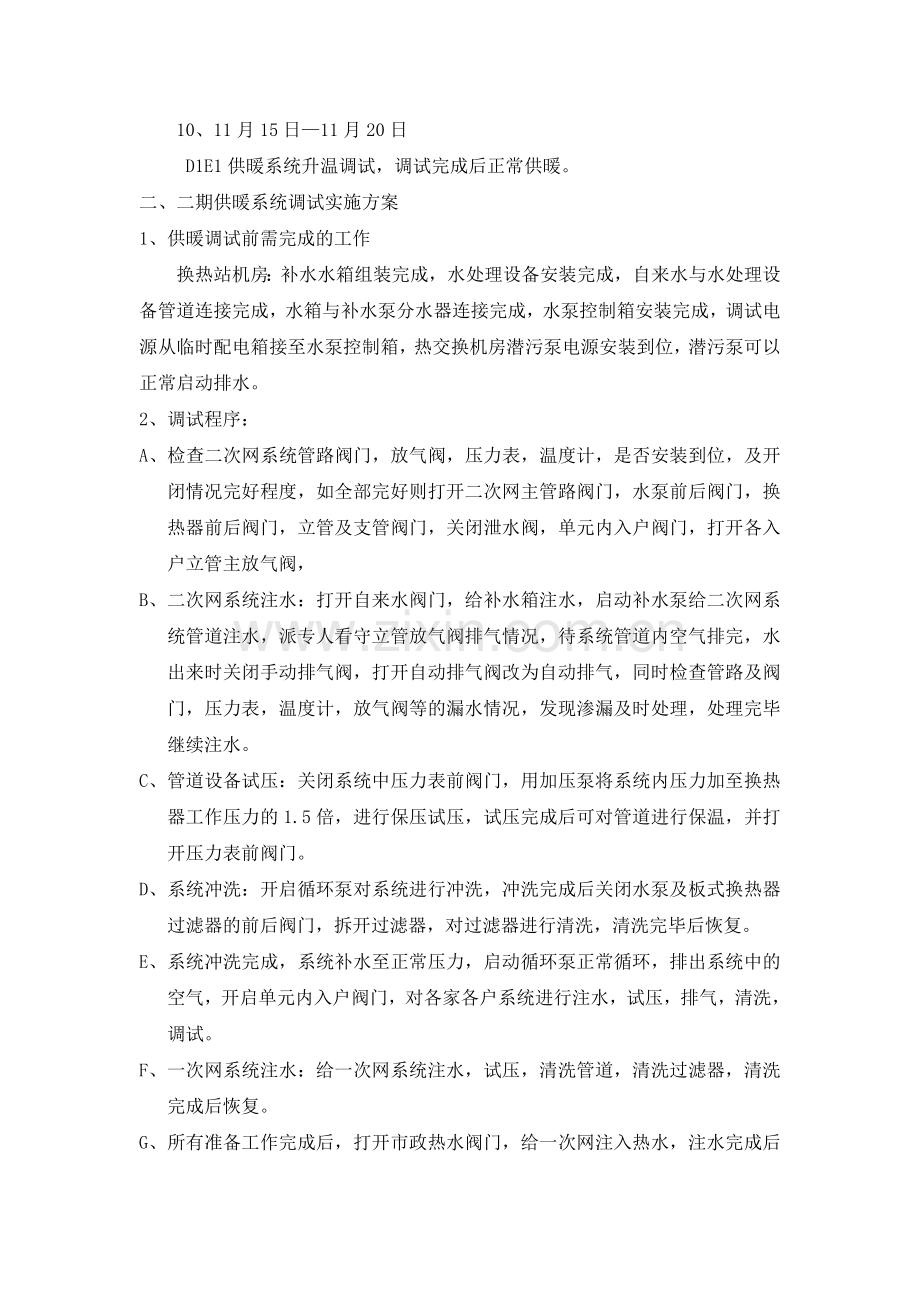

D1E1供暖系统升温调试,调试完成后正常供暖。
二、二期供暖系统调试实施方案
1、供暖调试前需完成的工作
换热站机房:补水水箱组装完成,水处理设备安装完成,自来水与水处理设备管道连接完成,水箱与补水泵分水器连接完成,水泵控制箱安装完成,调试电源从临时配电箱接至水泵控制箱,热交换机房潜污泵电源安装到位,潜污泵可以正常启动排水。
2、调试程序:
A、检查二次网系统管路阀门,放气阀,压力表,温度计,是否安装到位,及开闭情况完好程度,如全部完好则打开二次网主管路阀门,水泵前后阀门,换热器前后阀门,立管及支管阀门,关闭泄水阀,单元内入户阀门,打开各入户立管主放气阀,
B、 二次网系统注水:打开自来水阀门,给补水箱注水,启动补水泵给二次网系统管道注水,派专人看守立管放气阀排气情况,待系统管道内空气排完,水出来时关闭手动排气阀,打开自动排气阀改为自动排气,同时检查管路及阀门,压力表,温度计,放气阀等的漏水情况,发现渗漏及时处理,处理完毕继续注水。
C、 管道设备试压:关闭系统中压力表前阀门,用加压泵将系统内压力加至换热器工作压力的1.5倍,进行保压试压,试压完成后可对管道进行保温,并打开压力表前阀门。
D、 系统冲洗:开启循环泵对系统进行冲洗,冲洗完成后关闭水泵及板式换热器过滤器的前后阀门,拆开过滤器,对过滤器进行清洗,清洗完毕后恢复。
E、 系统冲洗完成,系统补水至正常压力,启动循环泵正常循环,排出系统中的空气,开启单元内入户阀门,对各家各户系统进行注水,试压,排气,清洗,调试。
F、 一次网系统注水:给一次网系统注水,试压,清洗管道,清洗过滤器,清洗完成后恢复。
G、 所有准备工作完成后,打开市政热水阀门,给一次网注入热水,注水完成后开启循环泵及换热机组,将一次网热水阀门关小,用一次网小流量热水给二次网冷水缓慢加温。
H、 待二次网温度升至40度左右时,关闭一次网热水阀门,让二次网热水正常循环,检查管路,设备,阀门,压力表,温度计,暖气片及地暖户内积分水器渗漏情况,发现问题及时处理。
I、 所有问题处理完毕后,继续循环,打开一次网热水阀门,将二次网系统内水温升至正常工作温度。
J、 按照供暖设备划分区域不同,分区进行调试,全部调试完成后移交物业投入使用。
工程部
2010-10-8
