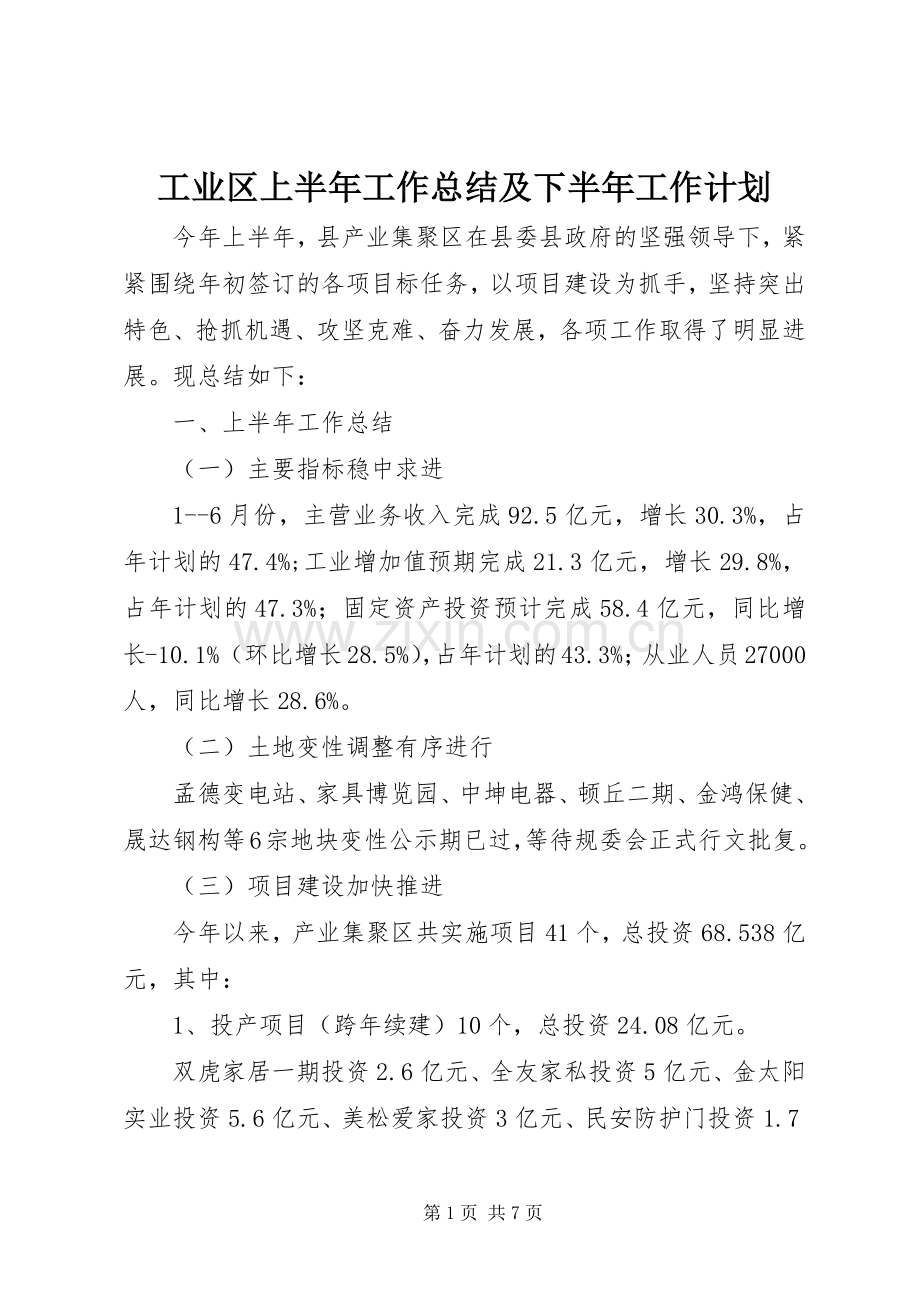

1、工业区上半年工作总结及下半年工作计划 今年上半年,县产业集聚区在县委县政府的坚强领导下,紧紧围绕年初签订的各项目标任务,以项目建设为抓手,坚持突出特色、抢抓机遇、攻坚克难、奋力发展,各项工作取得了明显进展。现总结如下: 一、上半年工作总结 (一)主要指标稳中求进 1-6月份,主营业务收入完成92.5亿元,增长30.3%,占年计划的47.4%;工业增加值预期完成21.3亿元,增长29.8%,占年计划的47.3%;固定资产投资预计完成58.4亿元,同比增长-10.1%(环比增长28.5%),占年计划的43.3%;从业人员27000人,同比增长28.6%。 (二)土地变性调整有序进行 孟德变电站、家

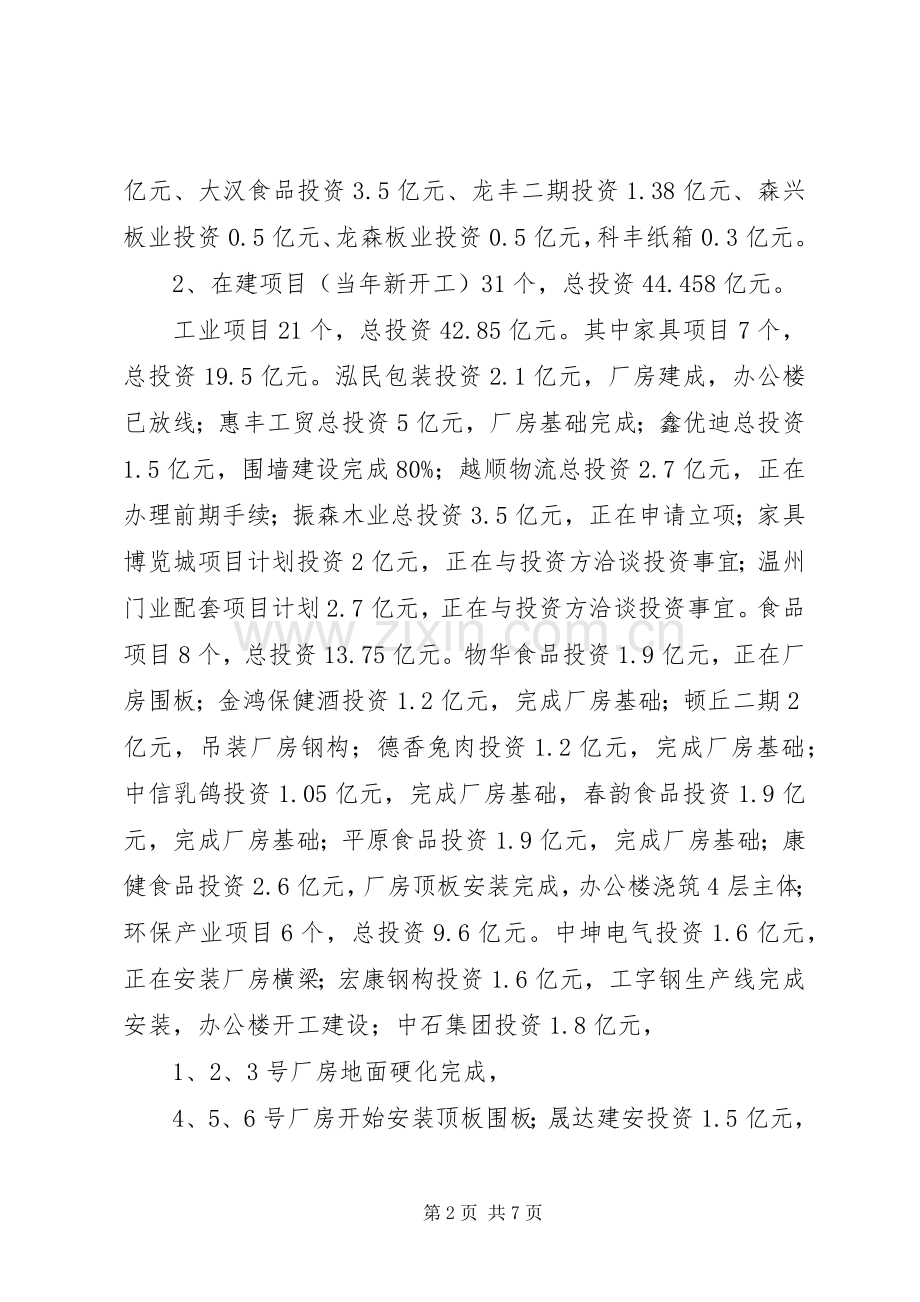

2、具博览园、中坤电器、顿丘二期、金鸿保健、晟达钢构等6宗地块变性公示期已过,等待规委会正式行文批复。 (三)项目建设加快推进 今年以来,产业集聚区共实施项目41个,总投资68.538亿元,其中: 1、投产项目(跨年续建)10个,总投资24.08亿元。 双虎家居一期投资2.6亿元、全友家私投资5亿元、金太阳实业投资5.6亿元、美松爱家投资3亿元、民安防护门投资1.7亿元、大汉食品投资3.5亿元、龙丰二期投资1.38亿元、森兴板业投资0.5亿元、龙森板业投资0.5亿元,科丰纸箱0.3亿元。 2、在建项目(当年新开工)31个,总投资44.458亿元。 工业项目21个,总投资42.85亿元。其中家具项目
3、7个,总投资19.5亿元。泓民包装投资2.1亿元,厂房建成,办公楼已放线;惠丰工贸总投资5亿元,厂房基础完成;鑫优迪总投资1.5亿元,围墙建设完成80%;越顺物流总投资2.7亿元,正在办理前期手续;振森木业总投资3.5亿元,正在申请立项;家具博览城项目计划投资2亿元,正在与投资方洽谈投资事宜;温州门业配套项目计划2.7亿元,正在与投资方洽谈投资事宜。食品项目8个,总投资13.75亿元。物华食品投资1.9亿元,正在厂房围板;金鸿保健酒投资1.2亿元,完成厂房基础;顿丘二期2亿元,吊装厂房钢构;德香兔肉投资1.2亿元,完成厂房基础;中信乳鸽投资1.05亿元,完成厂房基础,春韵食品投资1.9亿元,完
4、成厂房基础;平原食品投资1.9亿元,完成厂房基础;康健食品投资2.6亿元,厂房顶板安装完成,办公楼浇筑4层主体;环保产业项目6个,总投资9.6亿元。中坤电气投资1.6亿元,正在安装厂房横梁;宏康钢构投资1.6亿元,工字钢生产线完成安装,办公楼开工建设;中石集团投资1.8亿元, 1、2、3号厂房地面硬化完成, 4、5、6号厂房开始安装顶板围板;晟达建安投资1.5亿元,1号厂房安装围板, 2、3号厂房完成基础;汇鑫彩印投资2.1亿元,1号厂房调试设备;方圆泡沫投资1亿元,设备进场安装调试。 基础设施项目7个,总投资0.458亿元。其中南环路东延、兴华路、康王路东延、黄河路东延、晓月路北延、银泉路6
5、条道路投资0.208亿元,正常推进;孟德变电站投资0.25亿元万元,开始围墙建设。 服务平台项目3个,总投资1.15亿元。综合服务中心投资0.5亿元,正在浇筑地下室墙体;就业保障中心投资0.15亿元,正在地桩养护;家具检测中心投资0.5亿元,正在浇筑7层主体。 (四)工作措施 1、合力攻坚。县工业及产业集聚区建设指挥部联席会、早会统筹调度,家具、食品、环保三个产业指挥部和“项目推进、协调服务、环境优化”三个工作组,各司其职,各负其责,合力推进项目建设。 2、巡回观摩。定期组织产业集聚区项目观摩活动,看进度找差距,查原因比干劲,激励先进乘势而上,鞭策后进奋起直追。 3、实行奖惩。县工业及产业集聚
6、区建设指挥部出台了关于在麦收前后开展劳动竞赛加快项目建设的考核奖惩办法,对在麦收期间,施工人员保持30、50、100人以上者,每人一次性奖励200、300、400元;按照时间节点完成任务的,责任单位和项目单位分别奖励1000元,不能按时间节点完成任务的,责任单位和项目单位全县通报批评,综合楼电子屏曝光。 4、台账管理。每个项目都建立工作台帐,按照时间节点,加强督导问效,届时根据项目建设的进度和质量,完成任务的,通报表彰,未完成任务的,通报批评,问题严重的由电视台曝光。 5、创新服务。成立产业集聚区企业服务中心,集中办公,并联审批。并设项目手续代办中心,由专门工作人员为企业项目全程协办。 (五)
7、存在的问题及原因分析 一是项目用地紧张。原因是随着招商引资的深入推进,聚集区入驻项目增多,用地日益紧张,国家又严格控制新上项目的用地审批,且审批时间较长,项目入驻与项目与供地矛盾突出。例如三净食品、越顺物流、艺戈尔家具等项目都在等待土地而未落地建设。 二是企业融资困难。其原因一方面是由于县建投公司融资不允许政府财政担保,相对减小了融资规模,且把大部分融资投到了集聚区基础设施建设上,没有更多的融资支持企业项目建设;另一方面是金融机构放贷“门槛”高,前置条件多,企业项目获得银行信贷支持十分困难,据不完全统计,产业集聚区目前项目建设资金缺口达1.5亿元,个别项目因后续资金不足而停工。例如惠丰工贸项目
8、由于缺乏1000多万元的后续建设资金,厂房基础已完成10个月,至今钢构不能进场;丰源食品的办公楼开工建设两年多,至今不能竣工投用。 三是群众工作难做。特别是征地工作,由于政府财力薄弱,无法满足失地农民补偿的过高要求,工作难度较大。如春韵、三净食品项目,2014年6月选址在行里路与建设路交叉口西北角,围墙已经建成,因群众工作难做通,春韵项目被迫重新选址,三净项目至今未能落地。 二、下半年工作计划 (一)洽谈项目抓落地 温州门业配套、越顺物流、家具博览城、三净食品、慷达食品、聚汇食品等项目力争尽快落地开工。 (二)开工项目抓进度 1、基础设施项目。黄河路东延、康王路东延、南环路东延、晓月路北延、银
9、泉路、兴华路8月份力争全部竣工。 2、公共服务项目。企业服务中心、人才培训中心年底前完成工程主体,家具检测中心年底前建成投用;孟德变电站正式开工建设,力争年底建成投用。 3、工业企业项目。中坤电器、顿丘二期、春韵食品、金鸿保健酒、德香兔肉5个项目力争年底试生产;振森木业、艺戈尔家具两个项目年底前完成厂房建设。 (三)续建项目抓投产。 9个续建项目和4个新开工项目力争年底前全部建成投产。 泓民包装10月份投产;惠丰工贸12月份投产;康健食品12月份投产;科宏食品9月份投产;物华食品3号、4号、5号、6号厂房10月份投产;濮丰百味8月份投产;汇鑫彩印8月份正式投产;方圆泡沫9月份全面投产;中石集团
10、, 1、2、3号厂房9月份投用;康宏钢构8月份投产;晟达建安12月份投产;平原食品、脆皮乳鸽12月份投产。 (四)保障措施 一是抓好动力。以深入开展“三严三实”活动为动力,把握新常态、谋求新发展,提升工作标准,提振实干精神,瞄准年终目标,观念再创新、作风再转变、环境再优化,为持续加快产业集聚区建设提供新动力,创造新速度。 二是注重合力。充分发挥县产业集聚区建设指挥部的集体效能,设立家具产业工作组,由杨理宏、王相俊同志负责;食品产业工作组,由常利强、高现军同志负责;环保科技产业组,由葛英华、冯志龙同志负责。积极引导各级、各部门牢固树立大局意识和配合意识,站在服从、服务经济建设的大局,把本单位工作与产业集聚区建设工作紧密结合起来,真正做到统筹协调、重点安排、优先配合,合力推进产业集聚区建设又好又快发展。 三是加大推力。坚持产业集聚区建设指挥部联席会,增设周六重点项目调度会,梳理解决问题。继续加大台账管理和督查问责力度,突出督查重点,加大问责力度,推动产业集聚区圆满完成年度各项工作目标任务。第7页 共7页
