收藏 分销(赏)

木工质量验收、奖罚制度标准[001].doc

上传人:胜**** 文档编号:774669 上传时间:2024-03-12 格式:DOC 页数:7 大小:55.50KB 下载积分:11 金币
下载 相关 举报

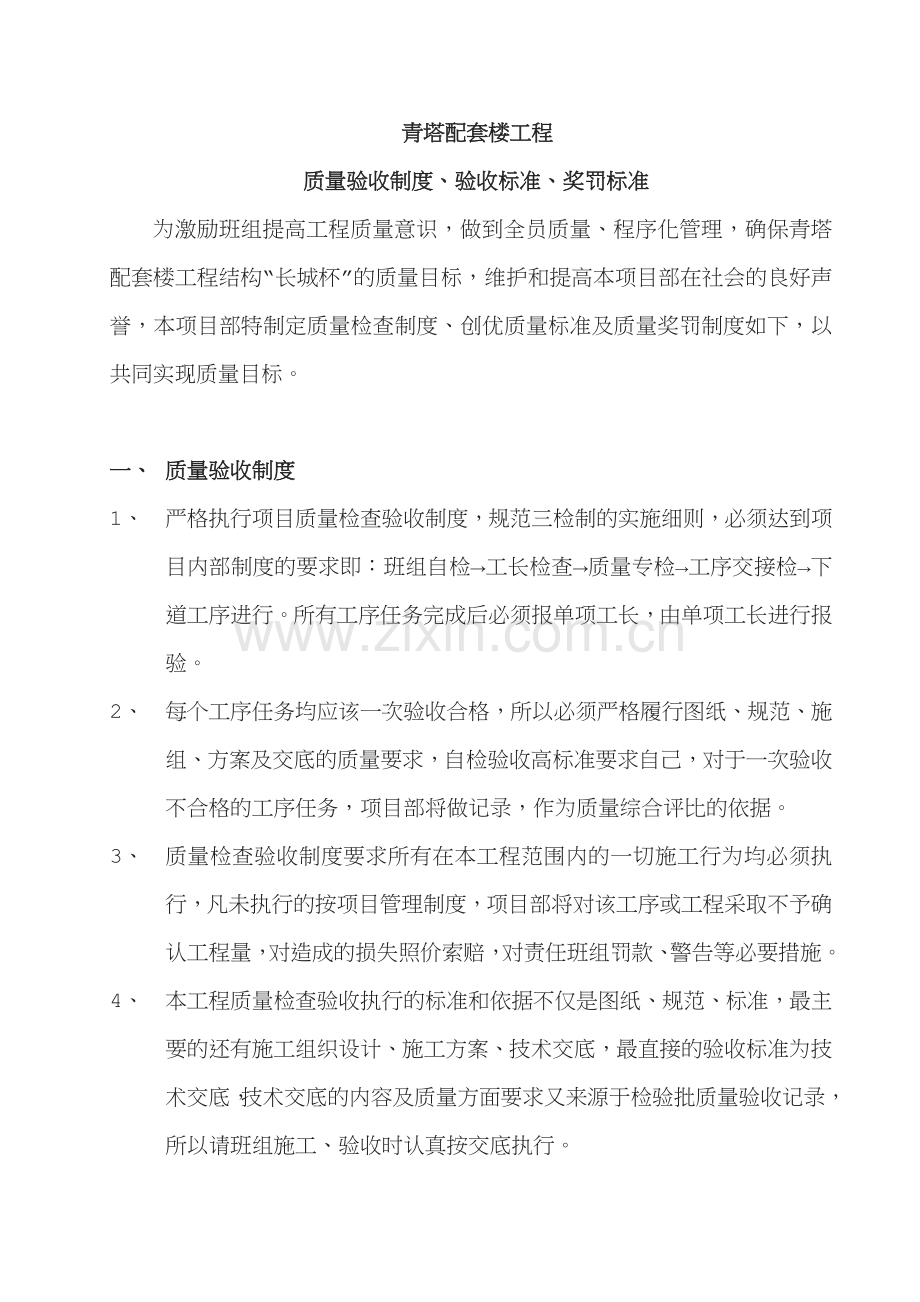

木工质量验收、奖罚制度标准[001].doc_第1页
第1页 / 共7页
木工质量验收、奖罚制度标准[001].doc_第2页

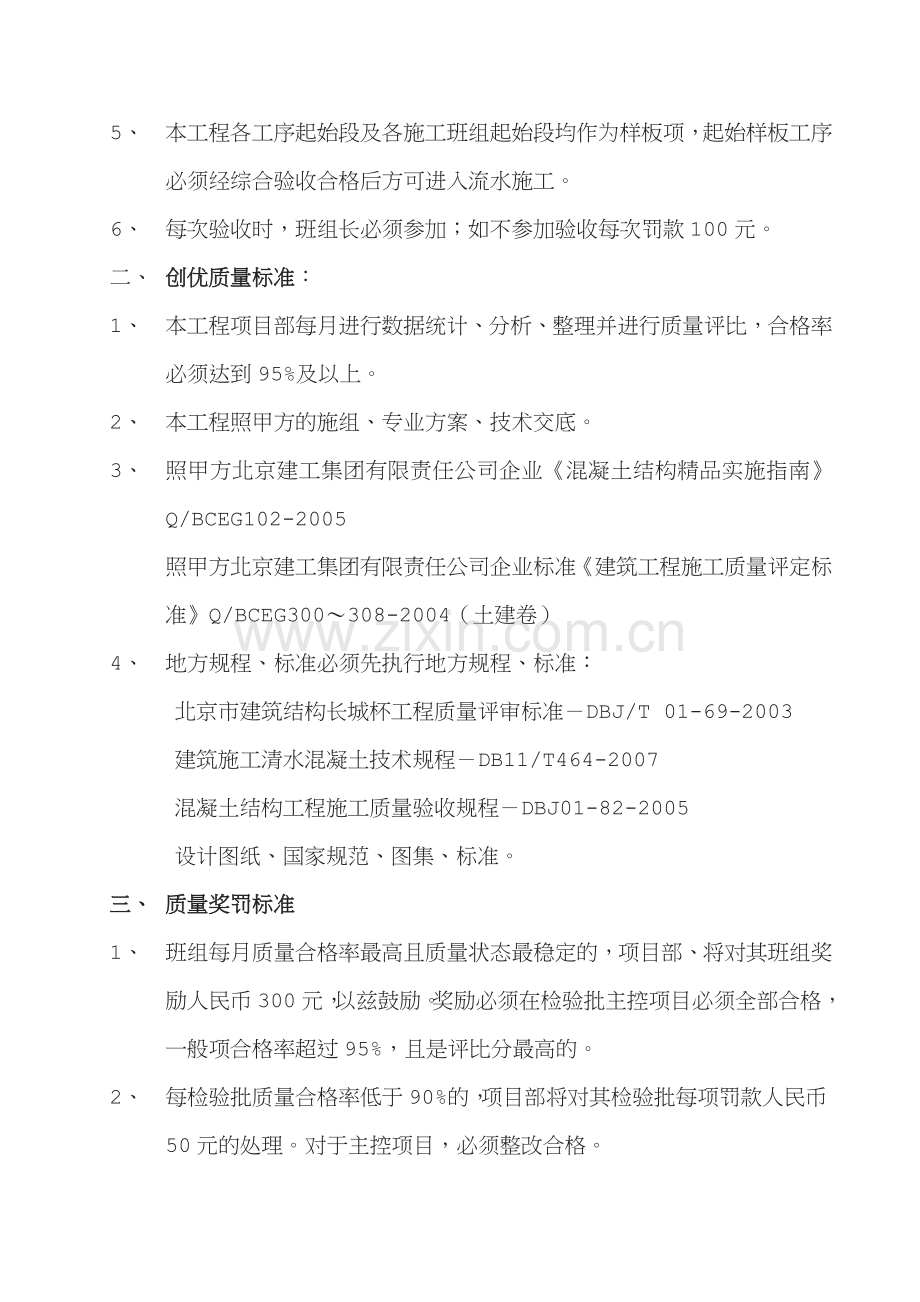

第2页 / 共7页


点击查看更多>>
资源描述
精选资料 青塔配套楼工程 质量验收制度、验收标准、奖罚标准 为激励班组提高工程质量意识,做到全员质量、程序化管理,确保青塔配套楼工程结构“长城杯”的质量目标,维护和提高本项目部在社会的良好声誉,本项目部特制定质量检查制度、创优质量标准及质量奖罚制度如下,以共同实现质量目标。 一、 质量验收制度 1、 严格执行项目质量检查验收制度,规范三检制的实施细则,必须达到项目内部制度的要求即:班组自检→工长检查→质量专检→工序交接检→下道工序进行。所有工序任务完成后必须报单项工长,由单项工长进行报验。 2、 每个工序任务均应该一次验收合格,所以必须严格履行图纸、规范、施组、方案及交底的质量要求,自检验收高标准要求自己,对于一次验收不合格的工序任务,项目部将做记录,作为质量综合评比的依据。 3、 质量检查验收制度要求所有在本工程范围内的一切施工行为均必须执行,凡未执行的按项目管理制度,项目部将对该工序或工程采取不予确认工程量,对造成的损失照价索赔,对责任班组罚款、警告等必要措施。 4、 本工程质量检查验收执行的标准和依据不仅是图纸、规范、标准,最主要的还有施工组织设计、施工方案、技术交底,最直接的验收标准为技术交底,技术交底的内容及质量方面要求又来源于检验批质量验收记录,所以请班组施工、验收时认真按交底执行。 5、 本工程各工序起始段及各施工班组起始段均作为样板项,起始样板工序必须经综合验收合格后方可进入流水施工。 6、 每次验收时,班组长必须参加;如不参加验收每次罚款100元。 二、 创优质量标准: 1、 本工程项目部每月进行数据统计、分析、整理并进行质量评比,合格率必须达到95%及以上。 2、 本工程照甲方的施组、专业方案、技术交底。 3、 照甲方北京建工集团有限责任公司企业《混凝土结构精品实施指南》Q/BCEG102-2005 照甲方北京建工集团有限责任公司企业标准《建筑工程施工质量评定标准》Q/BCEG300~308-2004(土建卷) 4、 地方规程、标准必须先执行地方规程、标准: 北京市建筑结构长城杯工程质量评审标准-DBJ/T 01-69-2003 建筑施工清水混凝土技术规程-DB11/T464-2007 混凝土结构工程施工质量验收规程-DBJ01-82-2005 设计图纸、国家规范、图集、标准。 三、 质量奖罚标准 1、 班组每月质量合格率最高且质量状态最稳定的,项目部、将对其班组奖励人民币300元,以兹鼓励。奖励必须在检验批主控项目必须全部合格,一般项合格率超过95%,且是评比分最高的。 2、 每检验批质量合格率低于90%的,项目部将对其检验批每项罚款人民币50元的处理。对于主控项目,必须整改合格。 3、 对于尺寸偏差过大或造成质量事故及延误工期的、造成材料、工期损失的由班组索赔。 4、 对于重复出现的质量问题,均加倍加重处罚。 5、 奖罚款均以现金形式,在每月付零花款时必须先缴纳现金罚款。或在零花款的基础上加上罚款为当月的借支款。 6、 整改通知、罚款单等要求班组承包负责人或岗位负责人签字,如发出单据当事人拒绝签字的,视同默认;由技术、质量、单项工长共同签字生效。 7、 对于管理急及质量意识极差的班组或个人、拒不服从管理的班组或个人,项目部将对其清除出场。 模板工程处罚细则:模板质量以混凝土浇筑拆模后的验收为标准 1、 轴线位移:允许偏差±5 mm,如施工偏差为6-9 mm时,扣留此部位墙面积的模板款项的2元/每平米,作为赔偿装修时为此处理增加的费用;偏差为10-14mm时,扣留此墙面承包模板款项的4元/每平米;偏差为大于15mm时,扣留此墙面承包模板款项的10元/每平米。 2、截面尺寸:允许偏差±3 mm,如施工偏差为大于+4 mm时且小于+20mm,此部位按模板接触面积扣减:每超厚1mm每平米1元(扣留此墙面模板款项作为赔偿浪费砼的材料和人工费);如施工偏差小于等于-4mm,每超差1mm每平米2元,影响结构安全时,此部位如经验收需进行局部加强时由分包班组承担按预算计算需要处理的全部费用。 3、地下一层以上墙面垂直度:允许偏差3 mm,如施工偏差为4-9 mm时,扣留此部位整面墙面积的4元/每平米,赔偿装修时为此处理增加的费用;偏差为10-14mm时,按此部位每平米6元进行扣减;偏差为大于15mm,扣留此墙面全部劳务费,并由分包班组承担此部位按预算计算需要处理的全部费用。 4、地下二层墙柱面垂直度:允许偏差4mm,如施工偏差为5-10 mm时,扣留此部位整面墙支模面积的每平米4元赔偿装修时为此处理增加的费用;偏差为11-15mm时,扣留此部位整面墙支模面积每平米6元;偏差为15mm时,不进行验收,扣留此墙面全部劳务费,如进行结构处理,由分包班组承担此部位按预算计算需差、顶板高低差)允许偏差2 mm,如施工偏差大于2mm时,按此部位要处理的全部费用。 5、相邻两模板接缝差(墙错台相关墙面或顶板面积,按每超差1mm每平米扣留2元。扣留此墙面模板款项作为赔偿浪费砼时装修材料和人工费,并要求验收后进行相关的初步处理,如处理不及时造成相关的影响损失由施工班组进行承担。 6、表面平整度:允许偏差2mm,如施工偏差为5~8mm时,按此部位扣留此墙面模板款项的每平米2元赔偿装修时为此处理增加的费用;偏差为9-12mm时,按此部位扣留此墙面模板款项的每平米4元;偏差为13~15mm时,按此部位扣留此墙面模板款项的每平米8元;偏差为大于16mm~20mm时,按此部位扣留此墙面模板款项的每平米10元,偏差为大于20mm时,不进行验收,扣留此墙面全部劳务费,由分包班组承担此部位按预算计算需要处理的全部费用。 7、阴阳角模垂直方正:允许误差3mm(使用300mm *300mm的方尺验收),施工偏差大于3mm,如不影响大面墙(或顶板)厚度时,每超差1 mm按每米5元进行扣减;如影响大面墙(或顶板)厚度时,每超差1 mm按此部位整面墙面积每平米2元进行扣减。 8、门窗洞口:中心位移允许5mm,宽高误差±5mm,对角线误差8mm,施工时各项偏差超出允许范围且在10mm以下,每个洞口进行20元处罚,施工时各项偏差超出11~15mm时,每个洞口进行50元处罚,偏差大于15mm每个洞口进行100元处罚,如影响安装,将处理的费用及损失按预算计算扣减。 9、预留洞、孔,预埋件、管:允许中心位移±10mm,施工偏差超出15 mm时,每个扣减5元,施工偏差超出15 mm,每超1 mm每个扣减1元,(例如施工偏差为25 mm时,每个扣减15元)。 10、跨度大于4米的梁顶板(成品砼)无起拱:梁顶板下坠现象,按此跨梁板的投影面积计算。下垂量小于5mm,按此梁(板)长每米扣减20元扣除作为梁板下的处理费;下垂量5-15mm,按此梁模板长度每米100元扣除作为梁板下的处理费;下坠量大于16mm,班组应赔偿总包方相关预算增加的所有费用(包括人工费、材料费、机械费); 11、墙体模板隔离剂涂刷:由于模板未涂刷隔离剂或涂刷不均匀,造成的混凝土面粘连现象扣除此墙面模的每平米50元。不足一平米算一处,每处罚款10元。 12、外墙及楼梯间,电梯间错台不大于3mm,错台超过4 mm,每超过1 mm按每延米30元进行扣款 ,漏浆且造成蜂窝麻面每处20元。 13、外墙面:总的平整度、垂直度允许20mm,施工每超差1mm以总高每米扣除20元。 14、梁柱端头错台、漏浆,每处罚款30元。 15、地下室支模板时,必须贴海绵条,每条缝如不贴每延米罚款5元。 16、支墙体时混凝土水平与竖向接茬处必须在混凝土上贴海绵条保证不漏浆和接茬好看。如不贴每延米罚款5元。 17、地下室墙体模板不合模数、要在模板与模板之间放木条才合模数的精况下;要求把木条尺寸算准并加固牢,如拆模后里进外出;每延米罚款20元。班组自己承担修补打磨。 18、做到活完料尽脚下清,在验收时保证作业面无废料。如在验收时作业面太乱罚款200元。 19、 上述处罚细则不定性为项目部对质量问题的最终处理,必要时追加处罚。 以上验收制度质量标准等未尽事项,过程中及时补充。根据过程中的质量趋势,逐步提高验收标准。 青塔配套楼工程项目部          分包班组: 负责人:                现场负责人: 2010年5月1 2010年5月1 THANKS !!! 致力为企业和个人提供合同协议,策划案计划书,学习课件等等 打造全网一站式需求 欢迎您的下载,资料仅供参考 可修改编辑
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
