收藏 分销(赏)

盾构区间带压进仓换刀施工方案.doc

上传人:可**** 文档编号:771261 上传时间:2024-03-11 格式:DOC 页数:27 大小:1.03MB
下载 相关 举报
盾构区间带压进仓换刀施工方案.doc_第1页
第1页 / 共27页
盾构区间带压进仓换刀施工方案.doc_第2页
第2页 / 共27页
盾构区间带压进仓换刀施工方案.doc_第3页
第3页 / 共27页
盾构区间带压进仓换刀施工方案.doc_第4页
第4页 / 共27页
盾构区间带压进仓换刀施工方案.doc_第5页
第5页 / 共27页
点击查看更多>>
资源描述

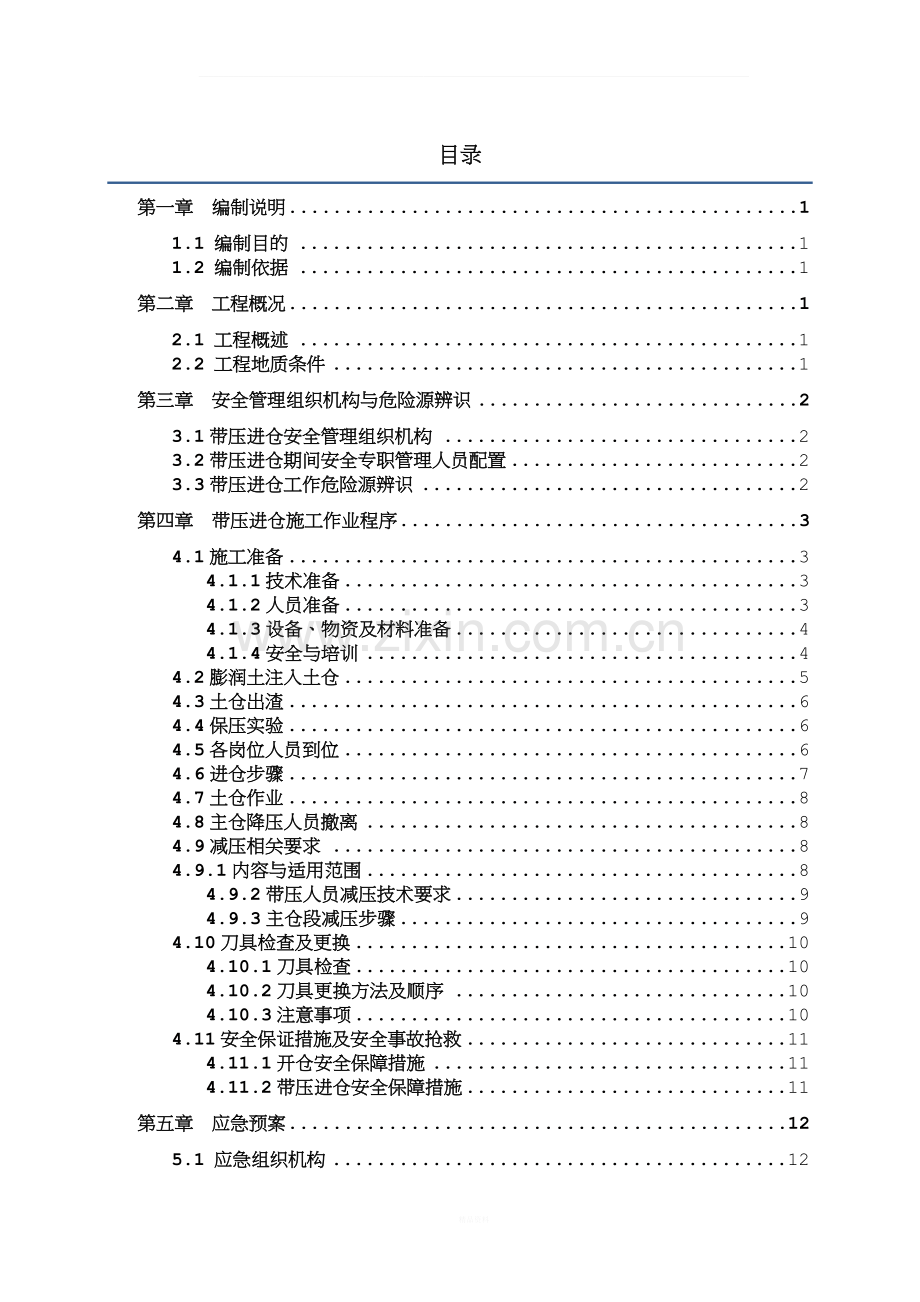

1、_深圳市轨道交通7号线BT项目7301-1标段深圳7号线7301-1标盾构区间带压进仓换刀施工方案编制: 审核: 审批: 中国水利水电第十三工程局有限公司 深圳地铁7号线BT项目7301-1标项目经理部 二O一四年四月精品资料目录第一章 编制说明11.1 编制目的11.2 编制依据1第二章 工程概况12.1 工程概述12.2 工程地质条件1第三章 安全管理组织机构与危险源辨识23.1带压进仓安全管理组织机构23.2带压进仓期间安全专职管理人员配置23.3带压进仓工作危险源辨识2第四章 带压进仓施工作业程序34.1施工准备34.1.1技术准备34.1.2人员准备34.1.3设备、物资及材料准备4

2、4.1.4安全与培训44.2膨润土注入土仓54.3土仓出渣64.4保压实验64.5各岗位人员到位64.6进仓步骤74.7土仓作业84.8主仓降压人员撤离84.9减压相关要求84.9.1内容与适用范围84.9.2带压人员减压技术要求94.9.3主仓段减压步骤94.10刀具检查及更换104.10.1刀具检查104.10.2刀具更换方法及顺序104.10.3注意事项104.11安全保证措施及安全事故抢救114.11.1开仓安全保障措施114.11.2带压进仓安全保障措施11第五章 应急预案125.1 应急组织机构125.2 应急救援指挥部的组成125.3 应急救援指挥部和专业处置组职责135.4突发

3、事件急救措施145.4.1管理制度145.4.2应急救援预案启动145.4.3相关应急电话145.4.4应急物资的准备15第六章 附件166.1人员舱技术说明166.1.1技术参数166.1.1人员仓设备166.2带压工作减压表166.3带压进仓作业签认表196.4自动保压系统气路图196.5人员仓气路图20_第一章 编制说明1.1 编制目的深圳地铁7号线7301-1盾构区间地质情况复杂,珠龙区间既存在多处孤石、孤石群,又存在长距离下伏基岩,且局部存在全断面硬岩,受此地质情况限制,已计划13处换刀点(左线6处,右线7处)。茶珠区间盾构主要穿越砾质黏性土、全分化花岗岩层,由于对刀盘、刀具的磨损程

4、度未知,局部地段无法在常压条件下对盾构刀具进行检查、更换,需要通过带压的方式进行进仓作业。如何根据地质资料合理的选择换刀里程,如何合理组织材料计划与人员安排,从而到达“快速、安全、顺利”完成换刀作业,是此方案编制的目的。1.2 编制依据(1)中华人民共和国安全生产法。(2)建筑工程安全管理条例。(3)深圳地铁7号线7301-1标土建工程项目设计图纸。(4)深圳地铁7号线茶珠区间和珠龙区间详细勘察阶段岩土工程勘察报告。(5)深圳地铁7号线茶珠区间和珠龙区间补充勘察阶段岩土工程勘察报告。(6)中华人民共和国国家潜水减压标准(GB 12521-90)第二章 工程概况2.1 工程概述深圳地铁7号线73

5、01-1标项目有2个盾构区间,即【茶光站珠光站盾构区间】和【珠光站龙井站】盾构区间。【茶光站珠光站盾构区间】盾构始发由珠光站出发,经过龙珠大道和龙井路交叉的十字路口,然后下穿大沙河,转至沙河西路下方,途经日立信电电信公司、丽源B座、丽源C座、永标大厦,最后到达茶光站。右线里程范围为:YDK3+230.162YDK4+125.525,区间长度896.364m;左线里程范围为:ZDK3+230.162ZDK4+058.775,短链24.564m,区间长度804.049m。区间左右线均设一条平曲线,曲线半径为400m,左右线线间距13.2m18.3m。在YDK3+773.000处设置联络通道兼污水泵

6、房一处。【珠光站龙井站】盾构区间自出珠光站后,沿龙珠大道由西向东行进,珠光站至龙井站区间起点为珠光站,终点为龙井站,为盾构隧道区间。左线起终点里程为:ZDK4+364.825ZDK5+670.461(长链9.913m)区间长为1315.549米;右线起终点里程为YDK4+364.825和YDK5+670.461(长链0.201m),区间长1305.837m。区间最小曲线半径为400m,线路间距13.6m30m之间,区间设置2个联络通道,线路为单坡无区间废水泵房。区间盾构隧道上方交通繁忙,周边环境复杂;珠龙盾构区间有多处不同大小的孤石侵入隧道内,并且左右线共存在730m的基岩部分或全部侵入隧道内

7、。2.2 工程地质条件茶珠区间:本区间范围内上覆第四系人工堆积层(Q ml/4)、冲洪积层(Qal+pl/4)、残积层(Qel/),下伏燕山期花岗岩(3/5),局部地段见辉绿岩。主要地层概述如下:1第四系:人工堆积素填土,冲洪积淤泥质粉质黏土、粉质黏土、粉砂、中砂、砾砂,残积砂质黏性土、砾质黏性土。2燕山期花岗岩:中粗粒结构,块状构造,主要成份为石英、长石、云母,按风化程度可分为全风化岩、强风化岩、中等风化岩、微风化岩。3辉绿岩:辉绿结构,块状构造,主要成份为辉石、斜长石,本区间仅揭露中等风化岩。珠龙区间:沿线所经地区的地层主要为第四系全新统人工堆积层(Q4ml)、海积层(Q4m)、海冲积层(

8、Q4m+al)、冲洪积层(Q4al+pl)、洪积层(Q4pl)、第四系上统更新统坡积层(Q3dl)、第四系残积层(Qel)、震旦系混合岩和花岗片麻岩(Z)、燕山期花岗岩(53)和加里东期混合花岗岩(M3)。受区域断裂构造影响,局部岩石碎裂岩化。断层破碎带上发育碎裂岩等构造岩。第三章 安全管理组织机构与危险源辨识3.1带压进仓安全管理组织机构项目部成立带压进仓安全管理小组,小组成员如下:组长:刘建平副组长:刘光明、段志宏、于政强组员:陈世鹏 赵云峰 张多斌 张其浩 刘文利 郑光超 牛玉强 李广伟 郑海文 奚宇航 张凯 黄昱 顾连强等3.2带压进仓期间安全专职管理人员配置为了保证带压进仓施工期间的

9、作业安全,防止各类意外事故发生,项目部在带压进仓期间配备专职安全管理人员24小时值班;同时值班工程师、工班长均作为项目部兼职安全员,协助专职安全管理人员抓好各班带压期间的作业安全,在值班期间应及时制止当班期间违章作业现象和及时消除各类安全隐患,确保带压进仓期间的安全。所有人员在作业期间,严禁违章作业和违章指挥,凡专职安全人员发现较大的安全隐患需要停工整改的,现场必须立即停止施工,待确认隐患消除后才允许继续施工。3.3带压进仓工作危险源辨识根据带压进仓工作的施工方案,结合现场作业环境、工程特点等进行危险源的辨识分析,如表3-1所示。表3-1 带压进仓危险源清单序号评价对象危险源及潜在风险事故类别

10、1开仓换刀开仓时未按照规章制度、相关程序作业,引起隧道坍塌、地表沉降。坍塌2开仓换刀仓内作业未按照要求使用低压防爆灯,或灯具未按照规范要求架设,引起人体接触造成触电事故。触电3开仓换刀易燃易爆、有毒气体,爆炸或导致人体中毒等。中毒和窒息4开仓换刀刀具运输,吊具不符合规范要求、老化,将人体砸伤等。物体打击5开仓换刀仓内环境潮湿,人员行走摔伤等。摔伤6开仓换刀减加压时间不足,导致意外事故等。其他伤害第四章 带压进仓施工作业程序4.1施工准备4.1.1技术准备(1)带压进仓里程点确定根据盾构掘进速度减小,刀盘扭矩增大,碴土温度升高等;选择附近自稳性较好地层。(2)碴土改良盾构到达预定进仓里程点之前的

11、两环,必须对渣土进行很好的改良,使其超出其塑性极限,几乎达到其液限,以便于螺旋输送机排渣。(3)盾构停止掘进,刀盘停止旋转,刀盘仓室内充满已经得到很好改良的渣土;同时从盾尾倒数第三环开始连续三环进行单液浆和双液浆密封回填,确保管片壁后空隙填充密实,无流水涌入刀盘。(4)根据地下水位和地质条件,确定进仓时仓室内需要保持的气压。(5)盾构各保压系统确保运行正常,且必须处于待命状态:气闸系统;低压空气系统;所有要求的注浆口、排浆口必须处于工作状态。(6)确认地层的稳定性,在不稳定地层中,要采取加入特殊添加液的方式在掌子面上形成一层薄膜,以达到土仓内部形成一种内闭的空间,保证保压系统的气体泄漏速度处于

12、正常的范围。(7)作业时要确保空压机正常工作,备用内燃空压机要能够确保气源。作业前必须检查仓内气体的含量,确保里面无有毒气体,氧气含量充足。(8)检查确认压力仓内外安装配置的各种仪表、按钮、开关阀、照明设施的性能和可靠性;对带压进仓所有仪表进行标定,确保仪表准确性,同时确保仓内密封的完好。(9)对人员仓、保压系统以及土仓密封性能进行调试,并采取相关应急措施。(10)检查盾构机配备的风、水、电路的情况,并保证洞外风机的正常运行和洞内的空气畅通。4.1.2人员准备(1)所有参与带压作业人员必须持证上岗。由工程部门统计人员,生产经理配合提前将人员进行编组(尽量新老手相互搭配),明确小组长,并提前调配

13、到位。(2)在带压之前,对进仓人员进行严格的体检以及带压进仓前的试压训练,确保带压人员的身体处于健康状态。(3)作业人员进仓时必须遵守和执行所有安全规则并熟悉刀盘及刀具的检查、刀具更换工作程序;必须严格遵守减压程序。(4)其他岗位人员,各部门、班组按照名单要求提前调配到位,确保换刀作业程序的有序进行。(5)结合以往开仓施工的具体情况,在充分考虑到施工安全方面及施工作业质量保证方面的问题,应安排体质好、有责任心和风险意识强的工人参与换刀作业。4.1.3设备、物资及材料准备(1)根据实际情况制定换刀计划,项目部根据计划购置相应的刀具配件,满足换刀需要。同时刀具修理人员及时对换下的刀具进行修理,保证

14、刀具的正常供应。(2)配备足够的更换刀具,及相关的配件和机具和材料,如表4-2所示。(3)检查气源空气压缩机的能力及性能,并配备二台13m3内燃空压机与储气罐相连接,对土仓的空气质量进行检测,确保无有害气体和空气置换正常;(4)刀具工程师根据地质情况,结合以往检查刀盘和刀具磨损速度制定刀具更换计划,作业人员根据计划准备更换刀具数量和换刀所需的相关机具,并依次提前存放人仓内外;(5)材料部门按照开仓换刀技术方案和交底要求,将换刀作业使用到的各种工具、设备及应急物资采购到位,并放至置顶位置,由设物部总工和安全总监牵头分别进行检查、确认。4.1.4安全与培训(1)安质部门要提前将气体检测仪准备到位,

15、确保电量充足,并保证备用一部,确保气体检测作业的连续进行,保证施工安全。(2)带压作业前所有人员到现场熟悉作业环境,详细了解带压作业的目的和内容,明确作业步骤和流程,熟悉人员仓和气垫仓内的结构以及确保各种开关、按钮、开关阀、压力表等的工作正常。(3)人员进行带压作业前,必须实行签认制、由现场负责人和带压进仓人员共同签认,确保各项保证措施的充分和可靠。(4)在开仓前针对施工过程中的操作注意事项组织施工人员进行培训学习,人员培训由设物部组织,工程部协助。(5)为了确保带压作业的安全可靠,特邀请长期从事高压作业的广州市打捞局专业人员到现场进行指导和协助,对带压进仓人员进行带压作业培训和安全教育。表4

16、-2 带压换刀工具清单表序号名 称规 格单 位数量备 注1风动扳手台22开口扳手46mm把23开口扳手50mm把24开口扳手41mm把25重型套筒M36个26重型套筒M46个27重型套筒M50个28撬棍1m根29撬棍0.6m根310手摇葫芦0.751.5T个411手拉葫芦1.5T个212钢丝绳81500MM根613锤头8磅把214钢板钻1700W台115安全带副416防水防爆电筒充电式把417钢丝钳200mm把218照明灯24V盏419对讲机个420风、水管20mm20根221干燥工作服套1/人自行准备22医疗用品套1专业单位23防毒面罩副5专业单位24氧气呼吸瓶个1专业单位25高压氧舱台1专

17、业单位26数码相机台14.2膨润土注入土仓(1)带压进仓前应提前24小时进行膨润土的拌制。浆液配比为高粘度泥浆膨润土I型III型:水=70:10:20:800,粘度93s,并对性能进行试验,确保膨润土注入土仓后可以形成较好的泥模。(2)根据带压进仓时间进行排渣,在排渣的同时,向土仓的顶部泵送膨润土泥浆(膨润土泥浆应为稠泥浆);膨润土泥浆的压力必须高于预定的进仓气压。(3)对仓室内的压力进行持续监测,确定泥模的质量。4.3土仓出渣(1)设定土仓气压确认设备正常及开仓机具、物资、配件、防护用品齐全后进行土仓出渣,首先根据地层埋深(7.5m14.1m)以及本段掘进参数土压值(预测0.9bar1.4b

18、ar),确定土仓压力,为确保地表及土仓安全,压力值取掘进参数的1.2倍即1.2bar1.8bar,将保压系统压力调节阀调整值设定在2.0bar后,打开保压系统开关阀进行土仓气压自动补充。(2)土仓出碴旋转螺旋输送机,通过土仓体积计算渣土方量,先将土仓内碴土排出1/3,停机30min观察土仓的气压及地表沉降情况,如果压力稳定(加气量正常),地表无沉降和气体泄露,继续再将土仓内渣土出至刀盘1/2的位置,再次停机30min观察土仓和地表变化情况,在所有数值变化正常时,将渣土排出至土仓2/3处停机,在此过程中应注意保压系统气压补充能力是否能与出碴同步。(3)启动加气系统后,立即通过仓室的排浆口(球形阀

19、)或螺旋输送机的排渣口排除膨润土,保持仓室内压力恒定。分步骤对仓室内的压力进行控制,以达到设定的进仓压力值。4.4保压实验在土仓渣土排出至规定值后,进行带压进仓前土仓和人员仓保压实验,首先将人员仓主副两仓的仓门关闭,进行舱内加压至2.0bar,停留1小时观察人员仓气压变化情况,确认无泄露后,将人仓气压排放并调整溢流阀参数值到带压要求值(1.1bar2.0bar),然后确认人仓气压值能否稳定在设定值。在人仓测试时间压力的同时,观察土仓压力密封效果,当所有系统及参数检测正常后,将进行开仓步骤。4.5各岗位人员到位(1)各岗位人员,各部门、班组按照名单要求提前调配到位,确保换刀作业程序的有序进行。(

20、2)带压进仓人员及分工带压进仓人员及分工如表4-1所示。表4-1 带压换刀人员及分工表序号项目人数分工备注1调度2工作联系与协调24小时换岗2班长2熟悉进仓施工流程3换刀人员16熟练工(持证)4班组内协助人员6包括材料供应、工具准备;风、水接入和保障等5电工2照明接入6刀具工程师2技术指导、刀具评估7土木工程师2地质评估、安全监督8机电工程师2设备故障排除9专职安全员2施工过程安全监督4.6进仓步骤(1)作业工具、作业人员进入主仓室。关闭主仓的空气仓门并确保它正确锁好。压力挡板上的卸压球阀关闭(在EPB模式下一般都是关闭的)。人仓管理员要通过对讲机一直与坐在主仓中的人员联系。(2)主仓加压之前

21、,再一次检查显示仪表、供暖装置、钟表、温度计、电话、紧急电话及阀门、舱门密封件是否干净;再一次检查作业所需工具设备材料是否齐备的放置在舱内。(3)关闭主舱舱门,确保关闭正确。(4)缓慢地打开进气阀,缓慢地升高主仓的压力,加压速率0.2bar/min,达到预定计算的工作压力,开启出气阀,建立主舱进出气平衡,气压稳定在+0.1bar的偏差之内;加压过程中,打开主仓外的卸压球阀以保证主仓内一定的通风量,流量计的流量值每人至少为:0.5m3/min。(5)当主仓室的压力等于盾构机土仓的压力时,主仓内人员缓慢打开主仓和土仓之间的卸压球阀开关。在主仓和土仓之间进行了压力补偿之后,作业人员打开压力挡板的门进

22、入土仓。(6)进入土仓后首先由土木工程师检查地质情况,确定安全后,由刀具工程师检查刀具磨损情况,根据刀盘检查情况及刀具磨损与损坏情况,确定更换的刀具。然后由作业人员进仓换刀。4.7土仓作业(1)人员在土仓作业期间由自动保压系统的恒压器向刀盘供气,保证土仓内气压保持在给定值。向土仓内接入单独的管路以供氧,同时必须定期检查流速计以保证土仓的通风并排出废气。流速计安装在人舱外的卸压阀上。(2)土仓内作业采用轮班制,根据施工工作压力选择合适的工作时间,每班34人,作业人员在土仓内作业达到规定的作业时间后通过降压程序离开加压仓,下一班人员按照以上作业程序进入主仓作业。(3)作业过程中若需向土仓内运送物资

23、,则启用副仓。副仓的操作和主仓类似。为作业人员安全考虑,每人每天带压工作不宜超过3个小时,但可根据工作量的大小按照带压工作减压表适当调整工作时间。4.8主仓降压人员撤离(1)主仓和土仓之间的空气仓门关闭。主仓内的人员通过电话及对讲机与仓外操作管理员联系。(2)人仓操作管理员通过门阀开始逐渐降低主仓中的压力,并同时观察主仓压力表和流速计,同时,人仓管理员通过门阀卸压阀开始对仓内通风,但此时不应再升高压力。(3)调节门阀和卸压阀直到主仓压力能稳定而缓慢的下降。(4)当主仓内的压力到达了第一阶降压的压力, 人仓操作管理员通过调节门阀和卸压阀将压力保持在这一阶段值上,确保舱内的通风。(5)在压力保持期

24、内和降压过程中空气仓人员可打开加热系统进行温度调节,推荐的温度范围在15-28之间。(6)工作人员离开主仓室,并休息。(7)第二组工作人员进入主仓室,按照第一组工作人员的作业程序进行加压、检查刀盘及减压离开主仓室。(8)以此类推,下一组工作人员开始工作。(9)作业人员作业过程中,由一直坐在人仓内的人员通过电话与人员仓管理员联系。如需要向主仓内运送材料,则启用副仓,副仓的启用和主仓相同。4.9减压相关要求4.9.1内容与适用范围减压程序规定了以压缩空气为呼吸介质的减压技术。本程序适用于工作压力3.6bar以内的空气减压方案的选择。4.9.2带压人员减压技术要求按下述各项分级要求,根据减压舱减压表

25、选择带压工作或减压方案。(1)选择的减压方案可采用主仓阶段减压。(2)各压力档中的横线表示该压力的工作适宜时间的限度。遇特殊情况需超过此限度时,应注意控制工作时间在表所列范围内并需有一定的保留量。(3)采取基本减压方案时,如果工作压力与表列某压力相同则应采用下一个工作压力;如果工作时间在表列的两个工作时间之间则应采用下一个工作时间。(4)遇不宜采用基本减压方案的情况,应选择较基本减压方案的工作时间下一、二档或工作压力下一、二档或工作时间及工作压力均下一、二档的方案作为减压方案。(5)采用减压舱减压时,各停留期的停留时间均按表内数字;采用氧气减压时,各停留期的停留时间均按表内数字减半,若表内数字

26、为奇数,则加1后再取半数。氧气减压期间连续吸氧30min需另加5min间隙呼吸空气。4.9.3主仓段减压步骤(1)人员进入主仓后,人员仓管理员根据工作人员的工作时间和工作压力选择减压方案。(2)关闭压力挡板上的小窗,压力补偿用压力挡板上的门阀。(3)空气仓内的人员通过电话与人仓管理员联系。(4)人员仓管理员打开条形记录器,(5)人员仓管理员通过门阀开始逐渐降低主仓中的压力至第一停留期压力,并同时观察测压计和流速计。(6)人仓管理员通过门阀卸压阀开始空气仓的通风,但此时不应再升高压力。(7)调节门阀和卸压阀直到通过给空气仓通风的方法使得压力能稳定而缓慢的下降。在降压过程中流速计的值必须至少0.5

27、m3/min每人。(8)当空气仓的内压力到达了第一停留期的压力, 人仓管理员通过调节门阀和卸压阀将压力保持在这一阶段值上,并同时记录时间。此外,还要定期检查流速计以检查空气仓的通风。(9)压力保持期内这一程序必须重复进行直到周围的压力变为正常。在降压过程中工作人员可打开加热系统。推荐的温度范围在15-28之间。(10)第一停留期结束后,人员仓管理员通过门阀开始逐渐降低主仓中的压力至第二停留期压力,操作方法以第一停留期减压方法相同。以此类推直至减压结束。此时,可打开主仓通往大气压室的空气仓的门。(11)人仓管理员停止条形记录器,将空气仓程序(日期、时间、压力、人数等)输入空气仓手册。4.10刀具

28、检查及更换4.10.1刀具检查为了能够快速、安全、高效地更换刀具,采取大面积或全部更换新总成刀的原则进行。(1)刀具外观检查检查刀盘上所有刀具螺栓是否有脱落现象;检查滚刀挡圈是否断裂或脱落,若挡圈脱落,还应检查刀圈是否发生移位;检查滚刀刀圈是否完好,有无断裂及偏磨现象;检查滚刀刀体是否漏油或轴承损坏现象等。(2)刀具磨损量的测量滚刀在没有断裂和损坏的前提下,正确地测量滚刀刀圈的磨损量是进行更换刀具及技术人员掌握目前刀具状况的依据。中心滚刀和正滚刀刀圈最大磨损极限为25mm,边滚刀最大磨损极限为15mm,所以当刀具达到最大磨损极限时必须更换。具体参见设备部刀具管理相关规定。4.10.2刀具更换方

29、法及顺序当检查完刀盘、刀具后,从中心刀开始依次往外圈更换刀具;把1.5T手动倒链悬挂在土舱顶部的吊耳上,吊起拆掉的刀具采用依次更换吊点办法把刀具运送出;在拆刀的同时,舱外的人员把所更换的新刀绑安装机头上旋转到正上方,再把1.5T手动倒链悬挂在顶部推进缸上,吊起新刀采用依次更换吊点把新刀运进土舱内;再采用拆旧刀的反顺序依次安装新刀,按刀具螺栓的紧固扭矩紧固螺栓。其它检查到磨损刀具按此顺序以次更换刀具。所有需要更换的刀具必须经过仔细的清洗并擦干;向刀盘上安装刀具时应事先将刀盘上的安装位置清理干净;刀具更换后应重新拧紧螺栓以达到要求的紧固扭矩。在拆刀时,如果遇到刀具螺栓因受力弯曲变形不易拆除,可采用

30、割除的办法拆除。4.10.3注意事项(1) 更换刀具前检查所使用工具等是否处于完好状态。(2)严格按照刀具的拆装工序工艺要求进行,保证装配面的清洁、刀具位置对中。(3)严格按照刀具螺栓的紧固扭矩紧固螺栓。(4)刀具更换完毕后认真检查更换时所用的工具,防止遗忘土舱内,盾构掘进时对设备产生破坏。(5) 做好详细的刀具更换记录。4.11安全保证措施及安全事故抢救项目部各部门、作业班组及人员获得预警信息后,对信息应认真加以分析,按照早发现、早报告、早处理的原则,缜密加以应对。安质部作为行为安全责任主管部门,要做好日常检查工作,发现安全隐患,必须坚决予以整改,对较大安全隐患,必须及时向项目部主管领导汇报

31、。项目部主管领导获得预警信息后,应立即研究部署应对措施,按照应急预案程序和会议决定,通知各相关方面,做好预防和应急的各项准备工作。4.11.1开仓安全保障措施(1)施工过程中,调度在现场24小时值班,协调材料人力。办公室安排人员在地面24小时值班,确保与洞内、洞外的联系;(2)开仓后先观察掌子面的稳定情况,经判断稳定后,再进入土仓作业;(3)开仓前及施工过程中,确保现场形成安全通道;(4)安排土木工程师在施工现场值班,在开仓过程中以及开仓后施工过程中必须由土木工程师对掌子面稳定情况进行观察评估,确认安全后,施工人员才可进入仓内施工。一旦发现异常及时撤出施工人员,并关闭仓门。(5)进入仓内的施工

32、人员不得超过5人;(6)换刀过程中施工人员加强自防、互防和协防,避免摔跌或砸伤;(7)做好开仓作业组织,确保施工的有序、连续,尽快完成施工。4.11.2带压进仓安全保障措施(1)有感冒或流感的人不能进入空气仓,因为可能有耳膜破裂的危险。(2)为了保障空气仓内人员的健康必须逐渐升高空气仓的压力,将压力缓慢上升到操作压力值。人员仓管理员必须认真履行带压作业人员的减压程序,并做好时间记录,坚决杜绝减少减压时间的现象与跳期减压的现象。(3)定期检查流速计以确保主仓通风。加、减压过程中确保舱内通风量,以保证舱内人员的安全。(4)随时观察仓内人员的健康状况。一旦出现任何不适现象立即中断压缩空气并降压让不适

33、人员离开空气仓。(5)带压进仓人员按照培训知识注意保护自己,仓内工作环境比较差,作业人员遇见突发事件要保持镇定。(6)刀盘作业时注意防止作业的工具、材料掉入到刀盘内。(7)地表人员24小时进行地表检测与观察,仓外人员和主机室人员要随时观察气压、刀盘仓压力的变化情况,如有变化,或遇突发情况,及时通知现场指挥人员,及时通知作业人员全部撤离至人员仓并第一时间关闭土仓门,然后通过减压程序出仓。(8)严禁带易燃、易爆(如打火机和手机)、带电或化学物质(如密封胶)、饮料(矿泉水除外)进仓。(9)按照进仓安全操作规程作业,压力升降按阶梯次序进行。(10)土压仓有人作业时必须确保土压仓门处于开启状态。(11)

34、仓室有主仓和副仓两个,当仓内人员需要材料、物品、工具等部件时,可通过外界将这些东西放置在副仓内部。通过升、降压,主仓内的人员可打开通道门拿取物品。(12)保证人行走通道的畅通,保证信息沟通能够迅速,准确。(13)事前联系好有高压氧仓的医院或单位,随时具备送往医院的保压的条件。(14)盾构供水、供电、盾构上的空压机、保压系统和照明系统处于良好的工作状态。(15)由项目经理负责带压进仓的总体指挥和协调,机电总工负责现场组织和调配人员以及下达相关操作命令,项目书记和土木总工现场协调指挥。生产经理和安全总监一起组织好人员、资源、安全的各项事宜。第五章 应急预案5.1 应急组织机构为了保证盾构区间带压进

35、仓换刀工作安全、快速、顺利进行,项目经理部特成立带压进仓换刀应急指挥部。5.2 应急救援指挥部的组成应急救援指挥部组成由项目经理部合同部、工程部、财务部、安保部、物资部、协调部、试验室、综合办公室等单位组成,设总指挥、副总指挥,下设专业处置组。救援组织机构联系方式如表5-1所示。总指挥:刘建平副总指挥: 段志宏、刘光明、于政强专业处置组包括:综合协调组、安全保卫组、应急救援组、医疗救护组、后勤保障组、事故调查组、专家技术组、善后处理组。主要成员: 陈世鹏 赵云峰 张多斌 张其浩 刘文利 郑光超 牛玉强 李广伟 郑海文 李磊磊 奚宇航 张凯 黄昱 顾连强等表5-1 救援组织机构联系方式序号职务负

36、责人电话1业主代表马庆辉138231320602总监理工程师夏中科138231687653监理安全工程师付光辉136626206024应急小组总指挥刘建平183190333995副总指挥刘光明183190587886副总指挥于政强187075512087综合协调组奚宇航187075519768安全保卫组张其浩187075519969应急救援组宋建国1870755191810医疗救护组赵云峰1831902589911后勤保障组奚宇航1870755197612事故调查组于政强1870755120813专家技术组段志宏1351068225114善后处理组陈世鹏1831905586615现场抢险张凯1

37、87075519895.3 应急救援指挥部和专业处置组职责(1)指挥部职责在发生事故时,负责事故现场应急处置和抢险救援及善后处理的组织指挥工作。总指挥是处置事故的组织者和指挥者,负责组织、指挥事故应急救援处置工作。(2)专业处置组职责综合协调组:由项目负责人奚宇航负责,承担事故的报告;通知指挥部成员立即赶赴现场;协调各专业处置组的抢险救援工作;按照事故报告的规定及时上报事故情况以及事故抢险救援的进展情况;落实上级和地方政府主管部门的指示和批示。安全保卫组:由安保部张其浩负责,组织安保人员对事故现场及周边地区和道路等进行警戒,控制,必要时组织人员有序疏散。应急救援组:事先组成由工程部部分人员组成

38、救援队。并由宋建国负责,组织协调现场紧急救援和处置工作。医疗救护组:事先组成由财务部、工程部部分人员等组成的医疗救护队。并由赵云峰同志负责,组织有关医疗人员对伤亡人员实施救治和处置,尽速联系医疗单位予以帮助。后勤保障组:由奚宇航同志负责,紧急组织协调调配交通车辆及相关物资。事故调查组:由于政强同志负责,会同有关部门进行现场勘查、取证,配合政府等有关部门开展事故的调查处理工作。专家技术组:由段志宏同志负责,组织有关人员为抢险救援等工作提供技术支持。善后处理组:事先组成由合同部、财务部、安保部等组成的善后处理组。并由陈世鹏同志负责,与总指挥保持及时的信息沟通,会同有关部门处理伤亡人员的善后工作。5

39、.4突发事件急救措施5.4.1管理制度(1)发现险情第一人应立即通知生产副经理,而后由生产副经理通知相关责任人,接到通知后应在最短时间内赶到险情发生地投入抢险之中。(2)任何人不得以任何理由而影响抢险工作。(3)抢险过程中应有专人进行指挥以免出现混乱现象发生。(4)抢险人员应服从领导,听从调配,认真进行抢险工作,如不积极参加安全知识培训或不积极参加抢险救援工作,给予罚款。(5)严格奖罚制度,对不服从协调、管理的人员按照相关规定进行处罚。5.4.2应急救援预案启动(1)调动一切可能的力量(含政府、社会力量),控制事故扩大,第一时间抢救受伤人员;(2)指导现场人员撤离危险区,维护救援秩序;(3)及

40、时保证救援物资、设备、器材的到位以及合理利用;(4)消除危险源,尽快恢复施工;(5)查明事故原因及经济损失情况;(6)配合政府有关部门进行事故的处理。5.4.3相关应急电话(1)施工区域就近医院、门诊部:深圳市西丽人民医院(如图5-1所示)地址:深圳市南山区留仙大道2051号 电话:0755-26528895西丽人民医院珠光站图5-1 珠光站至西丽人民医院路线图(2)对外联系电话紧急事故对外联系电话如表5-2所示。表5-2 紧急事故对外联络表单位联系方式深圳地铁7号线公司0755-88662086急救、火警、匪警、交通事故120、119、110、112深圳市自来水公司0755-82243235

41、深圳市燃气集团0755-25199999深圳市供电局95598深圳市交警局0755-25191022深圳市气象局12121深圳市城管办0755-83785777深圳市环保局12369深圳市有限电视抢修0755-83060333深圳市施工安全监督站0755-831341595.4.4应急物资的准备(1)通讯设备:包括固定电话、移动电话、对讲机。(2)交通工具:供指挥、联系、救援的用车。(3)急救药品及器材:止血带、颈托、担架等救援器材及灭火器等。应急物资设备如表5-3所示。表5-3 应急物资设备表序号应急物资设备应急功能和作用数量物资设备状态1担 架抢救伤员1套完好2面包车作为救护车1部完好3急

42、救箱急救药品1套完好4止血绷带纱布急救止血10卷完好5应急灯停电照明5套完好6对讲机应急联络4部完好7气体检测器有毒有害气体监测1部完好8电话/内线电话应急联络1批完好9水泵应急抽水4台完好10便携氧气瓶2台完好11内燃空压机保证仓内压力2台完好第六章 附件6.1人员舱技术说明6.1.1技术参数人员仓技术参数如表6-1所示。表6-1 人仓相关参数表型式双舱并联刀具运输导轨1道主舱容纳人数3个工作压力4bar副舱容纳人数2个设计压力6bar主舱规格 R815mm1810mm 副舱规格R815mm1390mm6.1.1人员仓设备人员舱考虑在压缩空气条件下工作,它包括下列设备:供通过人员舱用的压缩空气阀、气体调节器、压力表、钟表、温度计、绝缘凳、照明,包括应急照明、记录压力计、加热器。6.2带压工作减压表精品资料表6-2 带压工作减压表工作压力(bar)带压工作时间(min)到第一停留期的时间(min)停留期压力(bar)减压总时间(min)反复带压检索符号2.42.11.81.51.20.90.60.3停留时间1.2360221.510522M14521013M18021417O240231522Z30021016301.84523H60258K8021417L10521623N14522032Z1802

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
