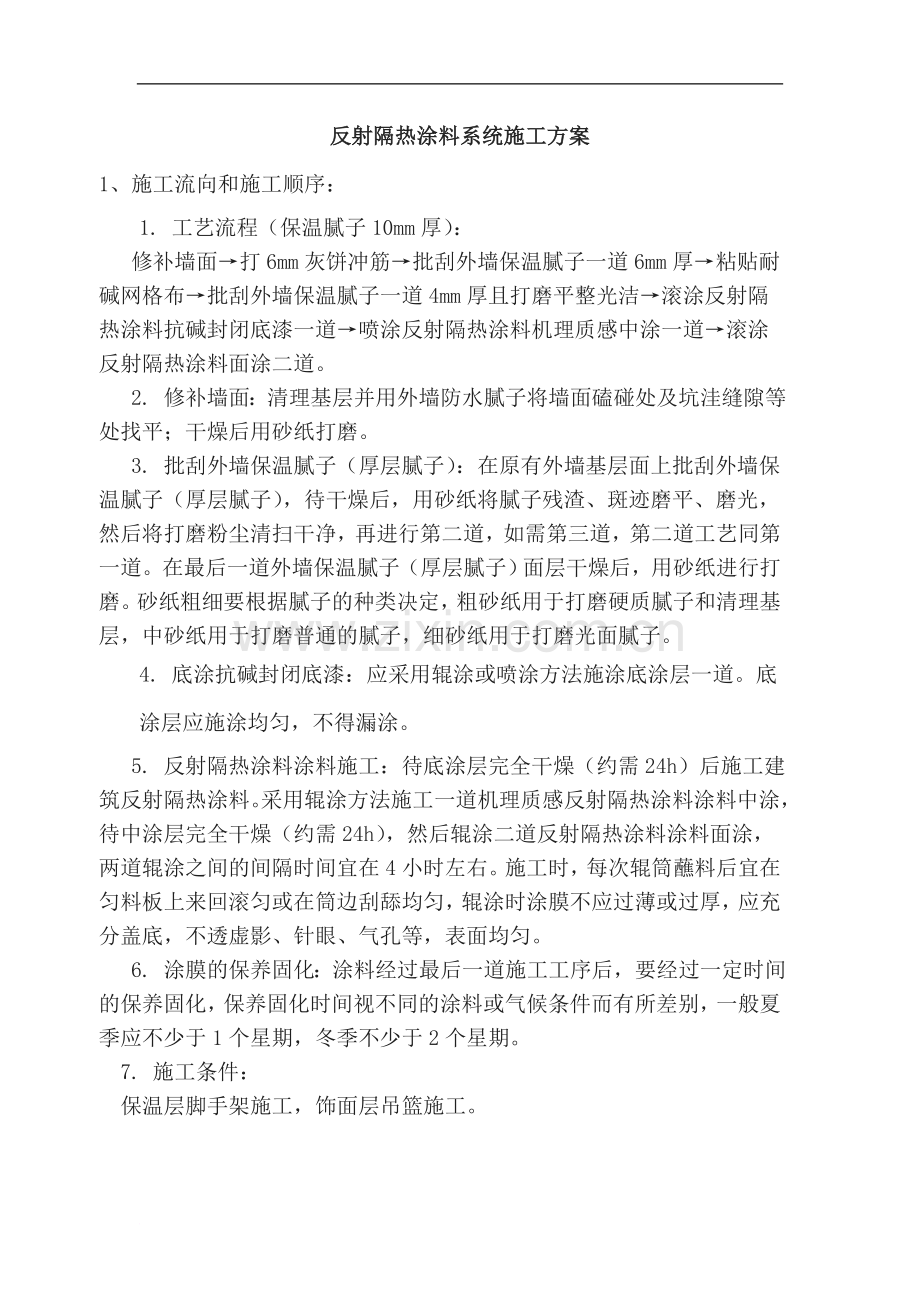

1、精选资料外墙反射隔热涂料系统项目施工组织方案材料 江苏塞尚低碳科技有限公司0512-53668988转859反射隔热涂料系统施工方案1、施工流向和施工顺序:1. 工艺流程(保温腻子10mm厚):修补墙面打6mm灰饼冲筋批刮外墙保温腻子一道6mm厚粘贴耐碱网格布批刮外墙保温腻子一道4mm厚且打磨平整光洁滚涂反射隔热涂料抗碱封闭底漆一道喷涂反射隔热涂料机理质感中涂一道滚涂反射隔热涂料面涂二道。2. 修补墙面:清理基层并用外墙防水腻子将墙面磕碰处及坑洼缝隙等处找平;干燥后用砂纸打磨。3. 批刮外墙保温腻子(厚层腻子):在原有外墙基层面上批刮外墙保温腻子(厚层腻子),待干燥后,用砂纸将腻子残渣、斑迹磨
2、平、磨光,然后将打磨粉尘清扫干净,再进行第二道,如需第三道,第二道工艺同第一道。在最后一道外墙保温腻子(厚层腻子)面层干燥后,用砂纸进行打磨。砂纸粗细要根据腻子的种类决定,粗砂纸用于打磨硬质腻子和清理基层,中砂纸用于打磨普通的腻子,细砂纸用于打磨光面腻子。4. 底涂抗碱封闭底漆:应采用辊涂或喷涂方法施涂底涂层一道。底涂层应施涂均匀,不得漏涂。5. 反射隔热涂料涂料施工:待底涂层完全干燥(约需24h)后施工建筑反射隔热涂料。采用辊涂方法施工一道机理质感反射隔热涂料涂料中涂,待中涂层完全干燥(约需24h),然后辊涂二道反射隔热涂料涂料面涂,两道辊涂之间的间隔时间宜在4小时左右。施工时,每次辊筒蘸料
3、后宜在匀料板上来回滚匀或在筒边刮舔均匀,辊涂时涂膜不应过薄或过厚,应充分盖底,不透虚影、针眼、气孔等,表面均匀。6. 涂膜的保养固化:涂料经过最后一道施工工序后,要经过一定时间的保养固化,保养固化时间视不同的涂料或气候条件而有所差别,一般夏季应不少于1个星期,冬季不少于2个星期。7. 施工条件:保温层脚手架施工,饰面层吊篮施工。8. 建筑反射隔热涂料涂层的施工工序见表项 次 工 序 名 称施 工 工序1基层清理2 填补缝隙、局部刮腻子找平、磨平3施涂底涂层(两道)4刮第一道柔性耐水腻子5磨平6刮第二道柔性耐水腻子7磨平8复补腻子9磨平10弹分色线11第一道涂料12第二道涂料13涂膜保养固化注:
4、表中“”号为应进行的工序;“”号为选择工序,即根据具体工程情况确定是否进行。2、施工阶段划分:施工程序流水段的划分,采取先上后下,先结构后装修的原则进行组织施工,根据本工程特点,各施工阶段流水交叉进行作业。3、施工方法和施工机械选择:脚手架及吊篮施工4、 安全施工设计:1、所有施工人员进入施工现场必须按要求正确使用安全保护用品,佩戴安全帽,上架施工必须穿防滑鞋,正确系挂安全带。2、外保温施工属于规定的特种作业,要求施工方不得使用没有特殊工种证的人员,施工人员必须与所提供的证件像对应。施工前必须对所有操作人员按要求进行安全技术交底,要求所有施工人员要重视安全,珍惜生命。3、本工程已为外保温施工预
5、留了施工脚手架,施工人员上架作业时必须检查架体牢固性,发现不安全隐患及时反映以整改,预防安全事故的发生。作业人员不得随意拆除架体,如发现某处确实影响施工的需要报施工管理人员经研究不影响整体架体安全性后才能拆除,严禁私自拆除。4、施工人员上架作业必须正确使用安全保护用品,正确佩戴安全帽并系好帽带,上架作业时要随时系挂好安全带,要穿着流利,不得衣衫不整,不得穿拖鞋等,上架施工必须穿防滑鞋。5、架上作业时严禁抛投物体,传递物品需直接交接,随身物品、工具等要保存好,预防掉落伤人,上料下料必须设安全警示区,有专人管理,使用塔吊时必须有专人指挥,不得违反塔吊安全施工规程,违规施工。6、架上作业操作层必须满
6、铺脚手板,不得出现探头板,且脚手板必须固定好,中间不得出现能容下人脚的缝隙,操作层需在该步架体的外排架中间加设防护栏杆,操作层脚手板外设置挡脚板。7、施工人员严禁酒后作业,施工承包方要做好施工人员的安全管理工作,做好交底,每天施工前做好班前安全活动记录,要施工人员做到三不伤害。8、施工人员不得违反现场临电使用规定,不得乱拉乱扯。现场用电必须由本工地电工操作,施工人员宿舍用电不得随意改变电路,不得违规使用电热毯等违反规定的用电器。5、环境保护内容和方法:在施工时及施工后24h内,建筑反射隔热涂料的施工现场环境温度和墙体表面温度不应低于5。夏季应避免阳光曝晒,必要时在脚手架上搭设临时遮阳设施,遮挡
7、墙面。在5级以上大风天气和雨天不得施工,如施工中突遇降雨,应采取有效遮盖措施防止雨水冲刷墙面。施工准备工作计划1、施工准备工作计划及时间安排:1、熟悉和审查施工图纸。1)检查施工图纸是否完整和齐全,施工图纸是否符合国家有关工程设计和施工的规范和要求。2)施工图纸与其说明在内容上是否一致,施工图纸的各组成部分间是否矛盾。3)建筑图同其相关的结构图,在尺寸、坐标、标高和说明方面是否一致,技术要求是否明确。4)掌握拟建工程的建筑和结构的形式和特点,需要采取哪些新技术。对于技术含量高、施工难度大的分部(项)工程,要审查现有的施工技术和管理水平是否能满足工期、质量要求。2、原始资料调查分析1)自然条件调
8、查分析:调查建设地区的气象、地形、工程地质、水文地质、施工场地地下和地上障碍物。2)技术经济条件调查分析:调查建材生产企业、地方资源的生产供应情况,交通运输和水电供应情况。3)根据施工图纸所确定的工作量,施工组织设计拟定的施工方法和建筑工程预算定额编制施工图预算。3、编制专项施工方案4、施工准备工作计划落实施工准备工作需分阶段、有组织、有计划、有步骤地进行,为了保证施工准备工作的顺利进行,应编制施工准备工作计划,明确其完成的时间、内容及责任人员,并纳入年度、月度、施工计划中,认真贯彻执行。具体时间安排根据项目实际情况执行计划。2、 技术指标及编制质量计划:1. 应根据选定的品种、工艺要求,结合
9、实际面积及材料单位用量和损耗,确定材料用量。2. 应根据选定的色卡颜色定货。超过色卡范围时,应由设计者提供颜色样板,并取得业主方认可后订货。3. 材料应存放在指定的专用仓库,并按品种、批号、颜色分别堆放。专用仓库应阴凉干燥且通风,温度在(540)之间。4. 材料应有产品名称、执行标准、种类、颜色、生产日期、保质期、生产企业地址、使用说明书和产品合格证,并具有出厂检验报告、型式检验报告。3、施工现场准备:1、做好“四通一平”,认真设置消火栓。2、建造施工设施按照施工平面图和施工设施需要量计划,建造各项施工设施,为正式开工准备好用房。3、组织施工机具进场根据施工机具需要量计划,按施工平面图要求,组
10、织施工机械、设备和工具进场,按规定地点和方式存放,并应进行相应的保养和试运转等项工作。4、组织建筑材料进场根据建筑材料、构(配)件和制品需要量计划,组织其进场,按规定地点和方式储存或堆放。5、拟定有关试验、试制新技术、新材料的计划建筑材料进场后,应进行各项材料的试验、检验。对于新技术项目,应拟定相应试制和试验计划,并均应在应用前实施。4、物质准备:(1) 材料的准备1)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作备料、供料和确定仓库、堆场面积及组织运输的依据。2)根据材料需求量计划,做好材料的申请、订货和采购工作,使计划得以落实。3)组织材料按计划进场,
11、并做好验收保管工作。5、资金准备: 根据工程项目进度及需求,配置财会部及总会计师,对项目进度及资金需求进行跟踪,及时申请资金的跟进。安全施工方案1、安全施工方案:1. 项目经理始终要贯彻“安全第一,预防为主”的安全生产工作方针,认真执行国务院、建设部关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促生产。2. 安全生产管理,要针对装修阶段的特点,关键是立体交叉作业的工作安排和安全防护,定期检查,认真整改,杜绝死亡事故,轻伤事故控制在零以内。3. 装修期间作业面增多,
12、人员增多。各级施工主要负责人签订安全生产责任状;工长再与分包队伍签订安全生产责任状。使安全生产工作责任到人,落实到人,层层负责。4. 在组织施工中,现场安全员实行“巡检制度”和“值班制度”即只要工程施工不停工,就必须保证有安全员、各级管理人员领导在现场值班,不得擅自离岗,以防事故发生。5. 严格按照施工现场安全防护的施工方案和技术措施作业。在执行中发现问题应及时向有关部门汇报。更改方案和措施时,应经原设计方案的主管部门领导审批签字后实施,否则任何人不得擅自更改方案和措施。6. 严格执行安全生产技术交底制度,安全技术交底主要分为书面形式和口头形式两种。施工员、安全员必须按施工进度分专业进行书面安
13、全技术交底,并在日常检查中随时进行口头安全技术交底。书面安全技术交底必须具有针对性并有交底人与被交底人的签字;口头安全技术交底要求交底人完后做好记录。7. 严格执行安全生产检查制度,由项目经理每半月组织一次由安全生产负责人参加的联合检查,主要针对现场文明施工的全部内容进行检查,并根据检查结果情况按“施工现场检查记录表”评比打分。对检查中所发现的事故的隐患问题和违章现象,向出事单位或个人开出“隐患问题通知单”。各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间,定人,定措施予以解决。现场安全员监督核查问题的解决、落实情况。若发现重大隐患问题,应下达停工令,待隐患问题排除,并经检查验收批
14、准后方可施工。8. 机械设备、临时设施和各类脚手架等防护设施,在安装完成后应请项目部安全负责人和公司生产部验收合格后且签署验收单,方可使用。未经过验收和验收不合格的防护设施严禁使用。9. 安全防护要求:做好“三宝、四口、五临边”的防护工作,减少五大伤害事故的发生。10. 安全网、护栏设置:做好洞口的防护工作,1.5m1.5m以上的孔洞四周设两道护身栏杆,中间支挂水平安全网,电梯门口要装好安全防护门,楼梯踏步及休息平台设两道牢固护栏杆。楼板上大于300mm的孔洞应采取通筋加盖板的防护措施。11. 临时漏电保护: (1)现场临时配电线路按规范架设,实行两级漏电保护装置,用电机具一机一闸。 (2)地下室照明用36v低压灯,所有用电设备电线要严格检查是否漏电破裂,此项工作要认真落实检查。 (3)电闸箱统一编号,电闸箱应装好漏电保护器,并设有护棚的防砸措施。THANKS !致力为企业和个人提供合同协议,策划案计划书,学习课件等等打造全网一站式需求欢迎您的下载,资料仅供参考,如有侵权联系删除!可修改编辑11 / 11
