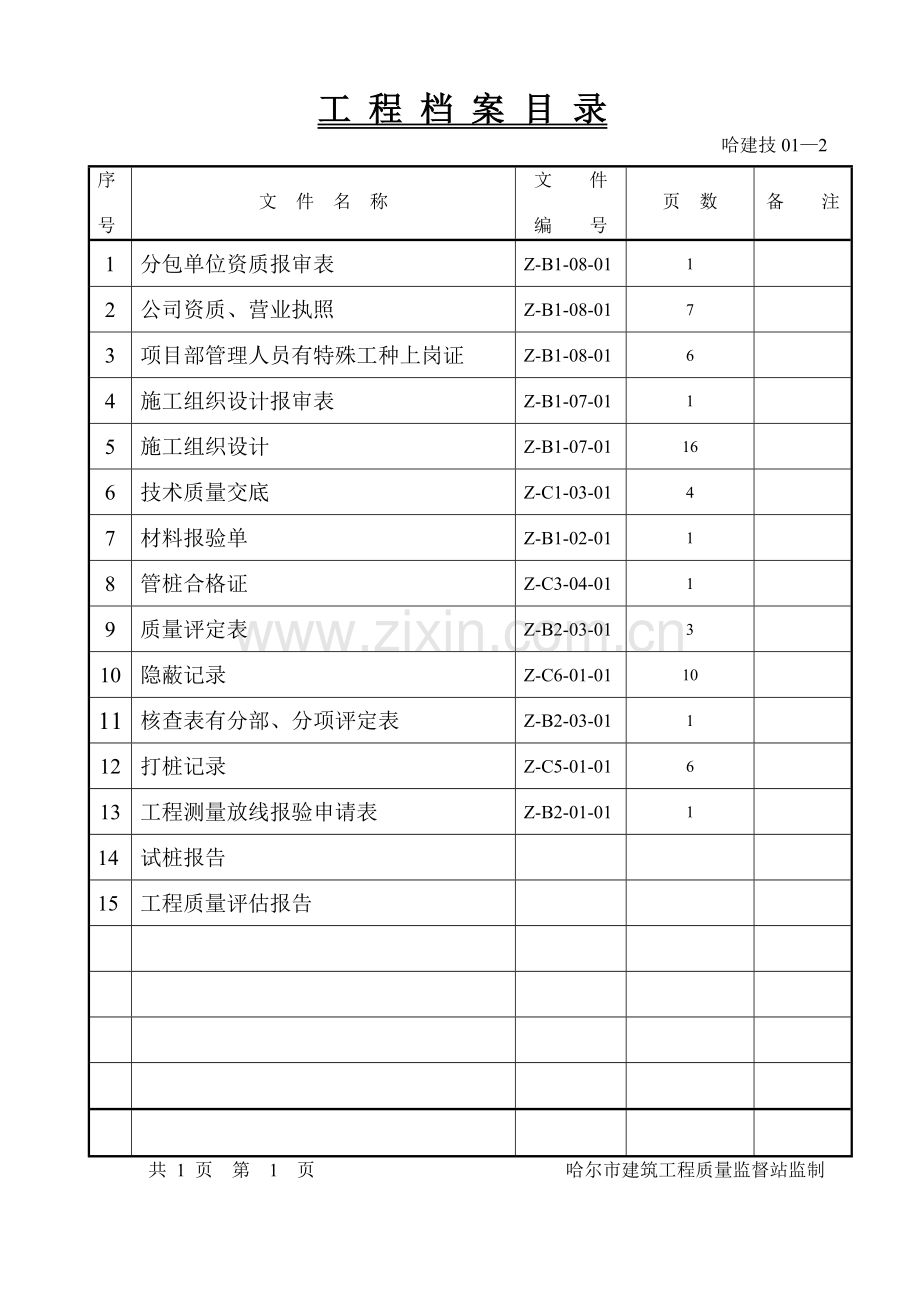

1、工 程 档 案 目 录 哈建技012序号文 件 名 称文 件编 号页 数备 注1分包单位资质报审表Z-B1-08-0112公司资质、营业执照Z-B1-08-0173项目部管理人员有特殊工种上岗证Z-B1-08-0164施工组织设计报审表Z-B1-07-0115施工组织设计Z-B1-07-01166技术质量交底Z-C1-03-0147材料报验单Z-B1-02-0118管桩合格证Z-C3-04-0119质量评定表Z-B2-03-01310隐蔽记录Z-C6-01-011011核查表有分部、分项评定表Z-B2-03-01112打桩记录Z-C5-01-01613工程测量放线报验申请表Z-B2-01-01

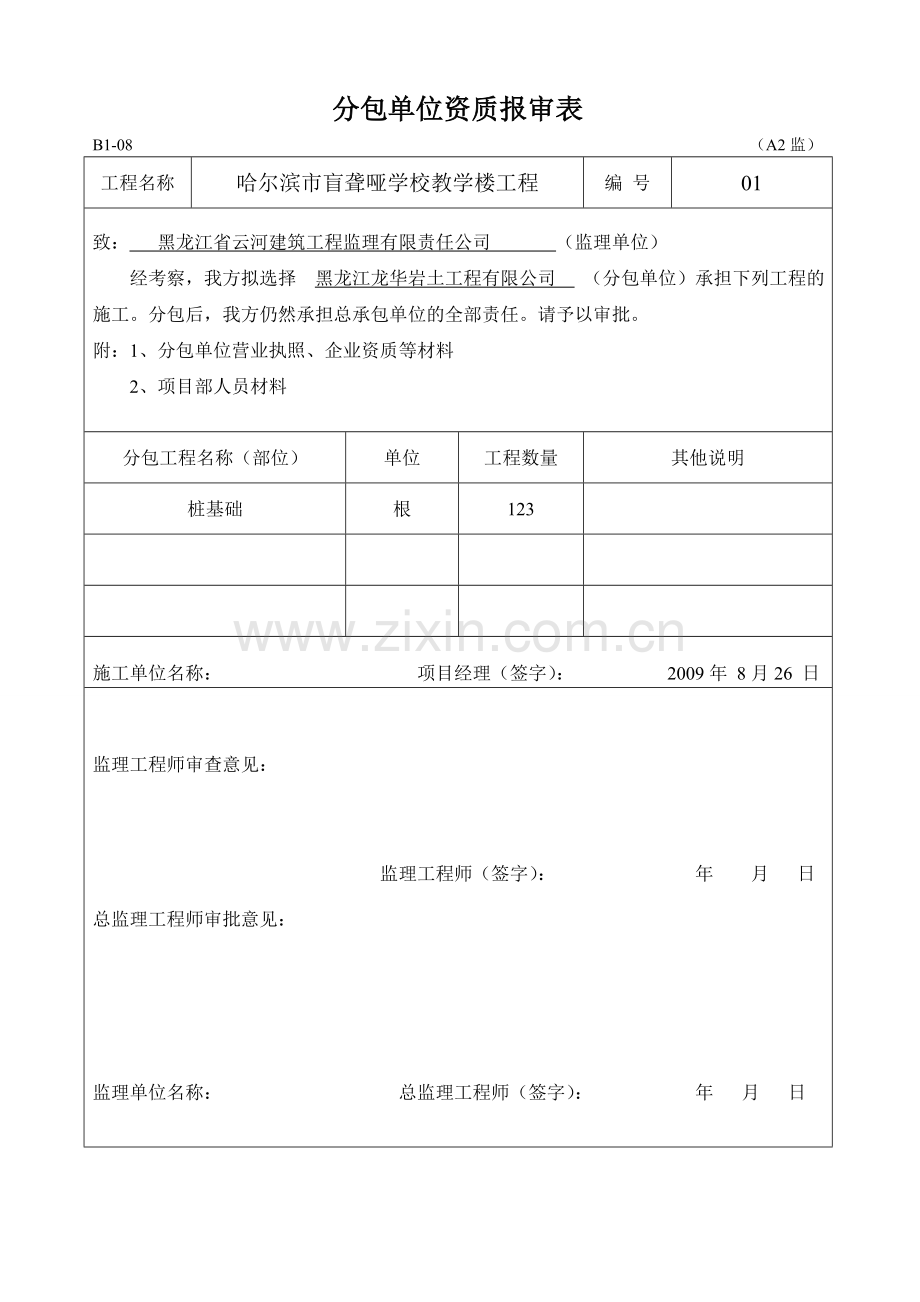

2、114试桩报告15工程质量评估报告共 1 页 第 1 页 哈尔市建筑工程质量监督站监制分包单位资质报审表B1-08 (A2监)工程名称哈尔滨市盲聋哑学校教学楼工程编 号01致: 黑龙江省云河建筑工程监理有限责任公司 (监理单位)经考察,我方拟选择 黑龙江龙华岩土工程有限公司 (分包单位)承担下列工程的施工。分包后,我方仍然承担总承包单位的全部责任。请予以审批。附:1、分包单位营业执照、企业资质等材料2、项目部人员材料分包工程名称(部位)单位工程数量其他说明桩基础根123施工单位名称: 项目经理(签字): 2009年 8月26 日监理工程师审查意见: 监理工程师(签字): 年 月 日总监理工程师
3、审批意见:监理单位名称: 总监理工程师(签字): 年 月 日 工程技术文件报审表B1-07 (A1监)工程名称哈尔滨市盲聋哑学校教学楼工程编 号01致: 黑龙江省云河建筑工程监理有限责任公司 (监理单位)现报上关于 哈尔滨市盲聋哑学校教学楼 工程技术文件,请予以审核。序号名称及类别编制人施工方案尚云龙 技术负责人(签字):施工单位名称:黑龙江龙华岩土工程有限公司 申报人(签字): 2009 年8月26 日监理工程师审查意见: 监理工程师(签字): 年 月 日总监理工程师审核意见:监理单位名称: 总监理工程师(签字): 年 月 日施工组织设计审批表C2-01-2 工程名称哈尔滨市盲聋哑学校教学楼
4、工程编制人尚云龙部 门审 批 意 见责 任 人项目经理部审批项目负责人: 2009年 8月26 日技术负责人: 年 月 日质量负责人:年 月 日安全负责人: 年 月 日公司级审批技术部门负责人: (公章) 年 月 日质量部门负责人: (公章) 年 月 日安全部门负责人: (公章) 年 月 日生产部门负责人: (公章) 年 月 日总工程师: (公章) 年 月 日监理(建设)单位审批监理工程师: 年 月 日总监理工程师:(建设单位项目负责人): (公章) 年 月 日安全施工措施审批表C2-01-2 工程名称哈尔滨市盲聋哑学校教学楼工程编制人尚云龙部 门审 批 意 见责 任 人项目经理部审批项目负责
5、人: 2009年 8月26 日技术负责人: 年 月 日质量负责人:年 月 日安全负责人: 年 月 日公司级审批技术部门负责人: (公章) 年 月 日质量部门负责人: (公章) 年 月 日安全部门负责人: (公章) 年 月 日生产部门负责人: (公章) 年 月 日总工程师: (公章) 年 月 日监理(建设)单位审批监理工程师: 年 月 日总监理工程师:(建设单位项目负责人): (公章) 年 月 日项目部组织机构项 目 经 理工 长技 术 负 责材 料 员质 检 员技 术 员安 全 员环 管 员压 机 班 组后勤班组桩运输班组粧焊接班组接班组、项目成员表项目经理尚德志工 长宗成志技 术 员尚云龙、
6、陈国清质检员 侯志刚安全员高喜武材 料 员刘佳环 管 员尚云龙一、施工方案编制依据本施工方案根据设计要求,参照桩基施工规范、省建工集团编制的静压预应力管桩工法、“质量、环境及职业健康”“三为一体”标准编制的。二、工程概述:(一)工程概况:建设单位:哈尔滨 岗区教育局设计单位:哈尔滨 筑设计研究院监理单位:黑龙江 工程监理有限责任公司施工单位:哈尔滨市 有限责任公司分包单位:黑龙江龙 土工程有限公司本工程哈尔滨 与宣化街中间。采用先张法预应力混凝土管桩基础工程,建筑物建筑面积约3491.78 平方米。总桩数约为123根。管桩采用PHC-A300 (70)15m,单桩竖向承载力特征值为550KN,
7、最终压力值以试验值为准。压桩采用静力压桩机一台。 管桩的运输工作采用4台25T板车,卸桩采用一台8T汽车吊。管桩吊运过程中应轻吊轻放,避免剧烈碰撞。单节管桩可用专用吊装工具勾住管桩的两端内壁直接进行水平吊运。严禁使用质量不合格及在吊运过程中产生裂缝的管桩。堆放场地应平整坚实。管桩应按不同规格、长度及施工流水顺序分别堆放。当场地条件许可时,宜单层堆放;叠层堆放时,外径为500600MM的管桩不易超过4层,外径为300400MM的管桩不宜超过5层。叠层堆放时,应在垂直于管桩长度方向 的地面上设两道垫木,垫土应分别位于距桩端0.2倍桩长处,底层最外缘的管桩应在垫木处用木楔塞紧以防滚动。垫木宜选用耐压
8、的长木方或枕木,不得 用有棱角的金属构件代替。工 程 量 一 览 表序 号名 称规 格单 位数量生产厂家1管桩PTC-A300(70)15根123天合管桩 (二)地质情况:1、位置和地形本工程位于哈尔滨市宣德街与宣化街中间,建筑物平面形式为矩形,地面高差小于1M。地貌类型为漫滩地区,地势较平坦、开阔。2、地层现场场地为漫滩地区,由上至下分述如下场 地 地 层 结 构 一 览 表地层编号岩土名称岩 性 描 述杂填土杂色,由碎砖块等建筑垃圾组成,欠固结,松散状。粘土黄褐色,硬塑,含少量钙质及铁、锰质成份,中压缩性无摇镇反应。稍有光泽,干硬度中等,韧性中等。粉质粘土黄褐色,软可塑,含铁锰结合,中-高
9、压缩性,无摇镇反应。稍有光泽,干强度低,韧性中等。中砂灰色,分选性好,稍密,饱和,矿物以长石、石英、云母为主。砾砂灰色,分选性差,中密,饱和,矿物以长石、石英为主。粘土灰色,软可塑,含铁锰结合及铁质渲染,高压缩性,中-高压缩性,无摇振反应,稍有光泽,干硬度低,韧性中等。三、施工准备: (一)技术准备图纸会审:(1)、技术人员收到图纸后,认真阅读图纸,并记录下图纸存在的问题以及合理建议。(2)、由公司负责人组织图纸内审,形成统一内部意见。(3)、参与有建设单位、监理单位、设计单位及施工单位参加的正式图纸技术交底和图纸会审,并形成记录。技术交底:(1)、由项目部负责人负责对施工员、质检员、施工班长
10、作图纸施工组织设计的技术交底。(2)、对施工中 静压桩机,按照设备保养维修规定,作好保养工作,以保证施工顺利进行。资料准备(1)、岩土工程勘察报告及水文地质资料。(3)、施工组织设计与季节性施工措施。(4)、建筑物周边地上、地下障碍物的勘察资料及建筑物周边的有关技术资料。(二)施工机具准备1、施工前,必须按施工组织设计所规定的垂直和水平运输方案组织机械进场,并做机械的组装调试工作。2、小型机具施工前应准备好。(三)场地准备1、场地、地下障碍物必须全部清除。2、施工现场作好“三通一平”,满足压桩机使用尺寸。(四)桩位放设1、桩基轴线从基准线引出,在桩基附近设置水准点,其位置不受打桩影响,数量不小
11、于2个。2、桩基轴线沿控制桩,其位置不受压桩影响,施工时经常复检并加强保护。3、桩位允许偏差10mm。四、试桩实验桩不少于总桩数的1.具体位置现场选定。 并且对实验桩采取分级加载的方式进行检测,每根桩检测时间为9小时。可用静力压桩机做为静载反力装置。五、接桩 由于此工程管桩长度为15M,必须采用两节桩焊接,在桩压至距地面0.6M左右时停止压桩,进行两节桩焊接工作,接桩时应保持上下桩轴线一致,轴线重合偏差不大于10MM,焊接时两桩端头板清理干净无杂物,将两端头面完全结合平整后,开始用普通焊机进行焊接。(首先对称焊4点固定,然后连续满焊),焊接完成后继续加压,压值终压值及设计标高。 由于地质原因导
12、致桩达不到终压值或压不到设计标高时,采用截桩接桩处理:(1)截桩采用专用截桩器进行,非操作人员不得使用截桩器。(2)、严格执行安全操作规程。(3)、操作时必须戴安全眼镜、安全帽。(4)、桩顶标高深于设计标高且小于500mm,则由施工单位用砼接至设计标高,接法与图纸设计灌心接桩相同。(5)、桩顶标高深于设计标高 500 mm以下,采用桩与桩焊接。 桩顶标高低于设计标高且小于500mm接桩示意图 六、施工方法:(一)施工工艺1、 施工工艺图桩机组装桩机就位调正垂直度对准桩点管桩质量检查校核垂直度、桩点校核垂直度、桩点压头就位管桩就位开始加压观察垂直度安装送桩器继续加压停止压桩接桩继续加压达到设计终
13、压值加压终止(二)静力压桩机施工方法1、桩架组装就位桩架平衡地架设在压桩位置并作好检查及调试。2、沉桩(压入)吊桩利用桩架上的吊车进行,采用单绳起吊,吊点距桩顶8001200,起吊速度均匀。桩下端超过水平钢梁后,将桩插入桩架送桩孔,使桩下端对准桩点,上端与压桩梁完全接触,并调整其垂直度,控制垂直度偏差不超过0.5%。严禁桩机在压桩过程中带桩移动桩机车位 。3、沉桩控制以终压值为主,桩长为辅。不满足终压值时,需将桩继续压至终压值以保证成桩质量。保证满足终压值承载力及桩长。达到设计标高和终压值后停止压桩。4、机械设备工作原理:由电控箱按钮进行起动和关闭,起动后高压泵产生的高压油,通过管路的控制阀件
14、流入全机11个油缸按要求进行工作。管路内总压力可由溢流阀进行调整、控制,油缸的动作可由室内操作手多路阀和手操作阀控制。1)、横向行走(沿大船方向)操纵多路阀手柄,先使大船支撑油缸升至使小船升离地面,然后大船上油缸推动大船小车,使机身随小船小车移动至所需位置。2)、纵向行走(沿小船方向)操纵多路阀手柄,先使大船支撑油缸活塞杆缩回,此时大船悬挂在机身上,然后小船油缸推动小船小车,使机身随小船小车移动到所需位置。3)、回转(指小车回转)当大船离地腾空小船着地情况下,操纵多路阀手柄使小船油缸处于一只油缸伸出,而另一只油缸没有伸出情况下用相反动作,此时实现机身回转状态。通过上述动作的不断重复,可使桩机达
15、到预定的压桩位置。首先将大身调平(以操作室内双向水平议为准),即压桩架处于垂直位置,然后将送桩器底面与原打入地面桩顶完全结合,操作手操阀使压油缸将桩柱压入地下。当压桩油缸行程达到满行程时,油缸自动缩回,当油缸缩回结束后,则压桩油缸再次压桩,如此多次重复,直到把桩压至所需深度。而送桩管仍然取出来。六、保证工程质量、安全的技术措施:1、管桩质量、管桩运至施工现场需有合格证,各项填写准确、真实,有原始实验。、现场逐根按合格证检查验收。、混凝土桩身质量:长度L=10m。砼强度为C70.、上下端板的平整度及圈板焊接质量。2、操作要点:、桩机应严格控制垂直度。、桩就位的垂直度。、到达终压值时应立即回油卸载
16、。3、成桩质量检查:、 制作允许偏差项次项 目允许偏差(mm)1直径52管壁厚度-53轴心圆孔中心线对桩中心线54桩尖中心线105上下节法兰对中心线倾斜26中节桩两个法兰对中心线、沉桩后平面位置允许偏差和检验方法项次项 目允许偏差(mm)检验方法1有基础梁的桩:(1)垂直基础梁的中心线方向(2)沿基础梁的中心线方向100+0.01H150+0.01H用经纬仪拉线或尺量2桩数为1-3根或单排桩1003桩数为4-16根1/2桩径或边长4桩数大于16根:(1)边缘桩(2)中间桩1/3桩径或边长1/2桩径或边长注:d桩的直径4、基桩的验收资料、工程地质勘察报告、桩基施工图、图纸会审纪要等。、经审定后的
17、施工方案。、桩位测量放线图及工程桩位复核签证单。、成桩质量检查报告。静载试桩报告。动载(小应变)检测报告。七、环境卫生、安全保证措施:1、 相关指标1) 噪声:昼间70db,夜间55db;2) 污水:PH值69;3) 粉尘1m以下;2、 控制措施:1) 工人进场前对其进行环境保护教育;2) 对噪声大的设备进行检修改造,控制噪声排放量;3) 电线布置合理,选用的电线截面符合要求,减少电能浪费;4) 生活垃圾统一送到卫生箱或垃圾站,电池等不可回收再利用的垃圾,设立专门的回收箱,统一处理,废弃液压油严禁随地倾倒;5) 在现场压桩时,要注意陡坡、和防止碾压桩机电缆,以免造成事故。6) 坚持安全工作制度
18、化,以文明施工严格管理现场,违章指挥。7) 压桩前,检查桩机各部件运转及润滑情况,桩机上吊车钢丝绳是否完好,禁止带病作业。8) 夜间施工,必须有足够的照明设施;雷雨天、大风、大雾天应停止施工作业。9) 本工程桩压至设计标高后,如超过现场基底标高1.5M,为保证工人安全, 防止地面人员和物体坠落桩孔内,桩孔处应加盖板(采用胶木板)封闭孔口后,用人工回填至基底标高处。暂停施工时,桩孔处应加盖板封闭孔口,并加0.81m高的围栏围蔽,以防止人、物滚入孔内。10) 现场管理专业化、有序化、正常化,民工服装统一,管理人员佩带明显标记。工作人员必须戴安全帽进入现场。八、工期保证措施:1)、每天连续24小时施
19、工,人休息,机械不停。2)、定期检查设备机具,发现问题及时处理,不能忽视大意;3)、组织好管桩的运输、调配;九、主要资源配置计划:(一)、主要劳动力计划:序号名 称数量备注1技术工人22操作司机23工 人244(二)、施工机具一览表:序 号机具名称规格型号单 位数量功率1压 桩 机YZY-150T台1110kw/h23(三)、主要材料计划:序 号名 称规 格 型 号数 量厂 家1管 桩PTC-A300(70)15m123天合管桩用桩数量以设计图纸为依据,以实际施工数量为准。 哈尔滨市盲聋哑学校教学楼施 工方案 黑龙江龙华岩土工程工程公司目 录一、施工方案编制依据二、工程概述三、施工准备四、施工
20、方法五、接桩六、保证工程质量、安全的技术措施七、环境卫生、安全保护措施八、工期保证措施九、主要资源配置计划施工进度计划报审表B3-02 (A8监)工程名称哈尔滨市盲聋哑学校教学楼工程编 号01致: 黑龙江省云河建筑工程监理有限责任公司 (监理单位) 现报上 2009 年 8 月工程施工进度计划,请予以审批。附件:施工进度计划(说明、图表、工程量、工作量、资源配备) 1 份施工单位名称:黑龙江龙华岩土工程有限公司 项目经理(签字): 2009年 8月26日审查意见:监理工程师(签字): 年 月 日审查结论:监理单位名称: 总监理工程师(签字): 年 月 日 大、中型施工机械设备报审表 B3-03
21、 (A8监)工程名称哈尔滨市盲聋哑学校教学楼工程编 号01 致: 黑龙江省云河建筑工程监理有限责任公司 (监理单位) 现报上 静力压桩机YZY-150 型机械,请予以审批。附件:合格证施工单位名称:黑龙江龙华岩土工程有限公司 项目经理(签字): 2009年 8月26日审查意见:监理工程师(签字): 年 月 日审查结论:监理单位名称: 总监理工程师(签字): 年 月 日 哈尔滨市盲聋哑学校教学楼工程日期楼号2008年8月9月1011121314151617181920212223242526272829303112345压 桩试 桩施工单位:黑龙江龙华岩土工程有限公司 技术负责人: 编制人:工程
22、物资进场报验表B2-02 (A4监)工程名称哈尔滨市盲聋哑学校教学楼工程编 号管桩-01致: 黑龙江省云河建筑工程监理有限责任公司 (监理单位)现报上关于 哈尔滨市盲聋哑学校 工程的物资进场检验记录,该批物资经我方检验符合设计、规范及合同要求,请予以批准使用。物资名称主要规格单位数量委托单编号使用部位管桩PHC30010m根185桩基础电焊条J422-4.0箱2管桩焊接附件: 名 称 页 数 编 号1、出厂质量证明文件 2 页 0107000002345 2、进场检验记录 页 3、进场试验报告 页 施工单位检验意见:符合要求,同意使用。施工单位名称:黑龙江龙华岩土工程有限公司 技术负责人(签字
23、): 09 年 08月 26日审查意见:监理单位名称: 监理工程师(签字): 年 月 日 桩基础 质量证明文件粘贴表C3-04质量证明文件编号 (粘贴页)施工技术负责人整理材料、构配件进场检验记录C3-01工程名称哈尔滨市盲聋哑学校教学楼工程检验日期2009年8月26日施工单位黑龙江龙华岩土工程有限公司序号名 称规格型号进场数量生产厂家外观质量结果合格证号1预应力管桩300 10m185哈尔滨天合管桩厂无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙合格 01070000023452预应力管桩无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙合格3预应力管桩无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙合格45
24、678施工技术 施 工 材料员负 责 人 质检员先张法预应力管桩工程检验批施工质量验收记录H010402 工程名称哈尔滨市盲聋哑学校教学楼工程验收部位静压管桩基础施工单位哈尔滨市第十建筑工程有限公司分包单位黑龙江龙华岩土工程有限公司总包项目经 理沈剑平分包项目经 理尚德志专业工长(施工员)宗成志施 工班组长高扬施工执行标准名称及编号黑龙江省建筑工程施工质量验收标准DB23/721-2003验收项目及要求允许偏差或允许值施工单位检验意见合格率(%)监理单位验收意见主控项目1桩体质量及强度检验(设计要求)符合要求2桩位偏差盖有基础梁的桩垂直基础梁的中心线(mm)100+0.0lH406060105
25、30307050303095沿基础梁的中心线(mm)150+0.0lH506040503011090909060100桩数为13根桩基中的桩(mm)10050604040110705045705090桩数为416根桩基中的桩1/2桩径或边长80803020304055305045100桩数大于16根桩基中的桩最外边的桩1/3桩径或边长中间桩1/2桩径或边长3 承载力(设计要求)符合要求一般项目1成品桩质量外 观无蜂窝、露筋、裂缝、色感均匀、桩顶处无孔隙符合要求外形尺寸桩径(mm)5-3-312-1-2-4234100管壁厚度(mm)5-3311-3-2132-4100桩尖中心线(mm)2100
26、0010110100顶面平整度(mm)102234434665100桩体弯曲l/1000L(L为桩长)2接桩焊缝质量上下节端部错口()外径700mm32121112212100外径1.03222332323100上下节平面偏差(mm)102332323232100节点弯曲矢高l1000L(L为两节桩长)0.20.30.30.30.20.20.20.30.30.31003最终沉桩标准(设计要求)符合要求4桩顶标高(mm)50202520-2515-3040-25-1025100施工单位检验结果符合设计要求及黑龙江省建筑工程施工质量验收标准DB23/721-2003的合格规定。项目质量检查员:(签
27、字盖章) 2009年09月04日监理单位验收结论结验收合格。监理工程师:(签字盖章)年 月 日 桩基础 隐蔽工程检查验收记录C6-01工程名称哈尔滨市盲聋哑学校教学楼工程验收时间2009年8月26日编号01施工单位黑龙江龙华岩土工程有限公司验收部位桩基础依据及内容1.本工程基础为预应力混凝土管桩基础。2.采用静力压桩机压桩,施工依据:岩土工程勘察报告,桩位图图纸。3.桩生产厂家:哈尔滨市天合管桩厂,强度为C80,壁厚70mm,管桩长度15m,桩径300mm。4.进场桩为300mm-10M,和300mm-5M。进行焊接。逐根检验,上下部错口小于2 mm,焊缝咬边深度小于0.5 mm,焊缝外观:无
28、气孔、焊瘤、裂缝。以下施工桩号均满足焊接要求。5.桩顶标高压至设计标高。6. 8月26日施工桩号:11、12、14、13、15、23、24、22、46、47、共计10根。主要材料规格及试验编号焊条型号:J422-4.0管桩合格证编号:0107000002345结论符合设计要求监理工程师 施工技术 施 工(建设单位代表): 负 责 人: 质检员: 填写人: 桩基础 隐蔽工程检查验收记录C6-01工程名称哈尔滨市盲聋哑学校教学楼工程验收时间2009年8月27日编号02施工单位黑龙江龙华岩土工程有限公司验收部位桩基础依据及内容1.本工程基础为预应力混凝土管桩基础。2.采用静力压桩机压桩,施工依据:岩
29、土工程勘察报告,桩位图图纸。3.桩生产厂家:哈尔滨市天合管桩厂,强度为C80,壁厚70mm,管桩长度15m,桩径300mm。4.进场桩为300mm-10M,和300mm-5M。进行焊接。逐根检验,上下部错口小于2 mm,焊缝咬边深度小于0.5 mm,焊缝外观:无气孔、焊瘤、裂缝。以下施工桩号均满足焊接要求。5.桩顶标高压至设计标高。6. 8月27日施工桩号:48、82、53、55、54、71、73、72、49、21、20、19共计22根。主要材料规格及试验编号焊条型号:J422-4.0管桩合格证编号:0107000002345结论符合设计要求监理工程师 施工技术 施 工(建设单位代表): 负 责 人: 质检员: 填写人: 桩基础 隐蔽工程检查验收记录C6-01工程名称哈尔滨市盲聋哑学校教学楼工程验
