收藏 分销(赏)

(预留洞)楼板预留洞施工组织设计.doc

上传人:xrp****65 文档编号:7595682 上传时间:2025-01-10 格式:DOC 页数:4 大小:48KB 下载积分:10 金币
下载 相关 举报
(预留洞)楼板预留洞施工组织设计.doc_第1页
第1页 / 共4页
(预留洞)楼板预留洞施工组织设计.doc_第2页
第2页 / 共4页

点击查看更多>>
资源描述

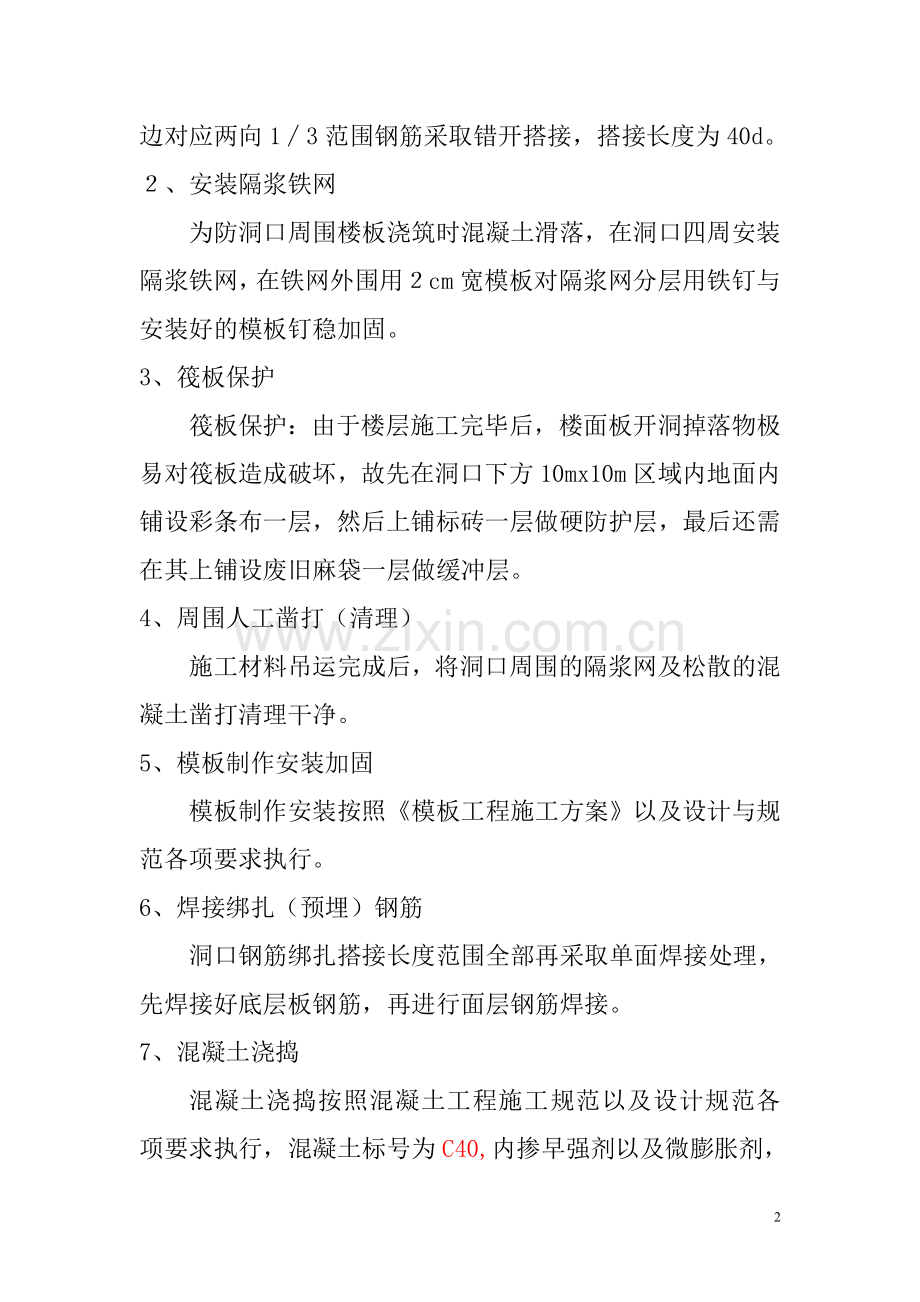

楼板预留洞口及修复施工方案 一、工程概况 本工程为阳江新都汇时代广场建材家居馆首层楼板施工材料吊运预留洞口及修复施工工程。 预留洞设置分别位于J轴~K轴×22轴~23轴;D轴~E轴×22轴~23轴;A轴~B轴×22轴~23轴;F轴~G轴×21轴~22轴。预留洞部位楼板厚180mm,敷设两层φ10的钢筋,间距为200mm,混凝土为P6抗渗C35。预留洞四周离梁200mm~300mm,洞口尺寸长5.5m,宽4.2m。 二、施工机械材料人员 1、材料:钢筋,混凝土以及架管模板等; 2、机械设备:钢筋加工机械,圆盘锯、电焊机等; 3、人员:相关专业操作人员,特种工持证上岗。 三、工艺流程 洞口楼板钢筋绑扎(预埋)→洞口周围安装隔浆铁网→筏板保护(铺设防护层)→洞口周围人工凿打(清理)→洞口模板制作安装加固→洞口焊接绑扎(预埋)钢筋→洞口混凝土浇捣→洞口混凝土养护→模板支架拆除→场地清理 四、施工工艺 1、钢筋绑扎(预埋) 按图纸设计要求绑扎(预埋)洞口楼板钢筋,在洞口宽边对应两向1∕3范围钢筋采取错开搭接,搭接长度为40d。 2、安装隔浆铁网 为防洞口周围楼板浇筑时混凝土滑落,在洞口四周安装隔浆铁网,在铁网外围用2cm宽模板对隔浆网分层用铁钉与安装好的模板钉稳加固。 3、筏板保护 筏板保护:由于楼层施工完毕后,楼面板开洞掉落物极易对筏板造成破坏,故先在洞口下方10mx10m区域内地面内铺设彩条布一层,然后上铺标砖一层做硬防护层,最后还需在其上铺设废旧麻袋一层做缓冲层。 4、周围人工凿打(清理) 施工材料吊运完成后,将洞口周围的隔浆网及松散的混凝土凿打清理干净。 5、模板制作安装加固 模板制作安装按照《模板工程施工方案》以及设计与规范各项要求执行。 6、焊接绑扎(预埋)钢筋 洞口钢筋绑扎搭接长度范围全部再采取单面焊接处理,先焊接好底层板钢筋,再进行面层钢筋焊接。 7、混凝土浇捣 混凝土浇捣按照混凝土工程施工规范以及设计规范各项要求执行,混凝土标号为C40,内掺早强剂以及微膨胀剂,其类型分别为钢筋无腐蚀类型早强剂和非铝盐类型微膨胀剂,其目的为提高混凝土早期强度发展以及减少混凝土收缩裂缝。 8、混凝土养护 按照设计及规范要求,混凝土养护时间不少于14天,模板拆除时间不低于15天,且同条件试块抗压强度不低于设计值的75%。 9、支架拆除以及场地清理 参考《模板工程施工方案》内支架拆除,必需做到工完场清。 五、劳动力、材料、施工机械设备等需要量计划 劳动力需用量计划 序号 工种 数量(人) 1 普工 10 2 瓦工 5 3 砼工 3 4 钢筋工 5 5 模板工 3 6 电 工 1 7 电焊工 3 8 架子工 5 机械、设备需用量计划 序号 机具名称 规格 单位 数量 用途 1 电焊机 电弧焊 台 1 钢筋焊接 2 平板振动器 ZH50 台 1 砼振捣 3 插入式振动器 ZH50 台 1 砼振捣 6 水 泵 扬程72M 台 1 养护用 7 水准仪 台 1 测量用 9 自卸车 8T 台 2 运输用 施工单位:广东省化州市建筑工程总公司 2012年8月17日 4
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
