等具喷漆工艺作业指导书
1 涂层防腐蚀参考的规程与标准
钢结构防腐蚀参考下面规程和标准:
ISO 12944:1998 色漆和清漆钢结构的防护涂料的腐蚀保护
GB 8923-88 喷涂前钢材表面腐蚀等级和除锈等级
GB 50205-2001 钢结构工程施工质量验收规范
2涂层配套方案
2.1涂层配套方案一(见表1)
表1 涂层配套方案一
品种
涂料
名称
颜色
光泽
建议
倒数
干膜厚/
(微米)
理论涂布
率/(㎡/kg)
底漆
有色金属
专用环氧底漆
铁红
无光
2
100
3.1
底色
面漆
丙烯酸聚氨酯
汽车漆(添加
适量超起砂面)
黑色
高光
1
35
12.0
珠光金
粉漆
丙烯酸聚氨酯
汽车罩光清漆
添(添加适量
金粉)
铜金色
高光
1
30
16.0
总膜厚
225
——
备注:建议在完成上述施工后加喷罩光清漆,以保持珠光金粉的耐久保色性。
罩光
清漆
半光丙烯酸
聚氨酯汽车
罩面漆
无色
半光
2
60
7.0
此配套方案的的设计年限为10-12年
2.2涂层配套方案二(见表2)

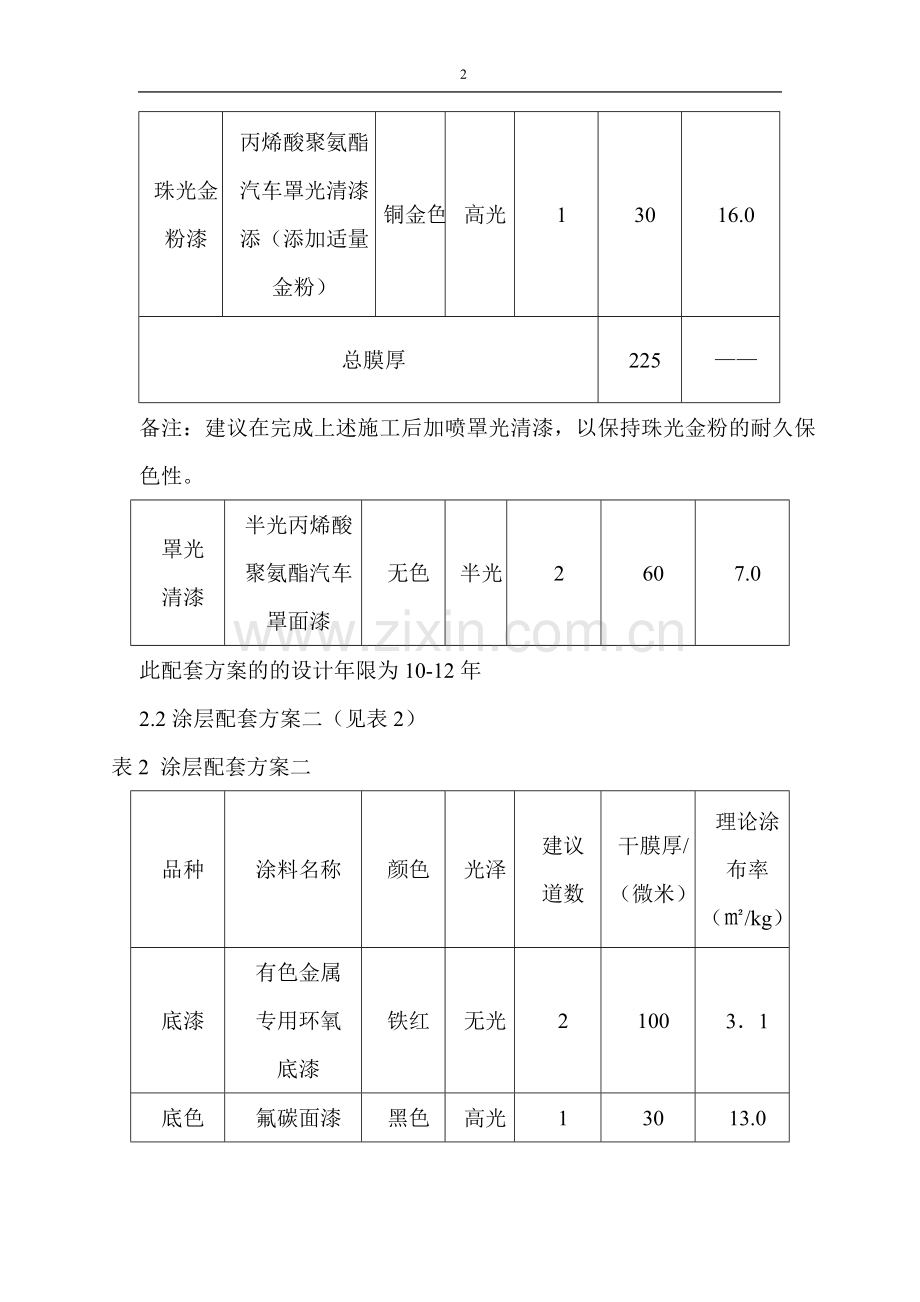

表2 涂层配套方案二
品种
涂料名称
颜色
光泽
建议
道数
干膜厚/
(微米)
理论涂
布率
(㎡/kg)
底漆
有色金属
专用环氧
底漆
铁红
无光
2
100
3.1
底色
面漆
氟碳面漆
(添加适
量起砂面)
黑色
高光
1
30
13.0
珠光
金粉漆
氟碳清漆
(添加适量
烛光金粉)
铜金色
高光
1
30
16.0
总膜后
220
—
备注:建议在完成上述施工加喷罩光清漆,以保持珠光金粉漆的耐久保色性。
罩光
清漆
半光氟碳
罩面漆
无色
半光
2
60
7.0
此套方案的设计防腐年限为15年以上。
3 施工指导
1涂装前的表面处理
底漆在喷涂时基材表面处理应满足《钢结构工程施工质量验收规范》
(GB50205—2001)中的各项基本要求。涂漆之前,钢结构表面应平整,施工前必须认真清除底材表而的氧化皮、焊渣、焊疤、灰尘、毛刺、浮锈、油污和水迹等。对尖角部位进行圆化处理,RZ= 2mm,基材表面粗造度Rz为40um~70um。
浮尘的处理——可用压缩空气吹净或干净毛刷扫净
旧漆膜处理——用刮刀铲除,填平打磨平整或视情况用其它方法。
油脂的处理——先用汽油或稀释剂消除,再用干净布擦干净。
经处理的底材及时喷涂底漆,间隔时间不超过4小时;已经处理的钢结构表面不得在次污染,当受到二次污染时,应再次进行表而处理;对受损的部位,
应重新清除,再进行表面处理,然后用同种涂料进行补漆。
3.2施工方法
适用于常规喷涂、无气喷涂。
建议使用的喷枪口径及风压(见表3)
表3.建议使用的喷枪L径及风压
方式
喷嘴口径
喷涂压力
无气喷涂
0.0.43—0.53mm
≥10Mpa
有气喷涂
1.5—2.0mm
0.3-0.5Mpa
3.3施工环境
湿度:涂装现场的相对温度一般规定不能超过85%;
温度:施工现场温度一般规定不能小于5℃。
被涂物表面温度应高于露点3℃以上,避免在雨、、雾和较大灰尘的条件下施工
3.4涂装工艺
3.4.1喷涂底漆
按比例将A、B组分配好,用底漆稀释剂将油漆调整到施工粘度(具体粘度指标按实际情况确定,按施方式与施工环境的的不同有所差异)后熟化20分钟,喷涂在经过处理的施工件上。要求两道湿碰湿涂装,干膜厚度100 μm左右。标准条件下自然干燥24小时或在80℃条件下烘烤60分钟。
3.4.2喷涂底色面漆
按比例将A、B组分配好,加入起砂面(比例在7%左右),用面漆稀释剂将油漆调整到施工粘度(具体粘度指标按实际情况确定,按施工方式与施工环境的不同有所差异)后熟化20分钟,喷涂在经过打磨(最好用240号以上砂纸水磨)、除尘处理的底漆表面上,要求干膜厚度35 μ m左右。标准条下自然干燥24小时或在80 ℃条件下烘烤60分钟。
3.4.3喷涂珠光金粉漆
按比例将A、B组分配好,加入珠光金粉(比例在6%左右),用罩光漆稀释剂将油漆调整到施工粘度(具体粘度指标按实际情况确定,按施工方与施工环境的不同有所差异)后熟化20分钟,喷涂在已经干燥的黑底色面漆表面上,要求干膜厚度30μm左右。标准条件下自然干燥20分钟左右。
3.4.4喷涂罩光清漆
按比例将A、B组分配好,用罩光漆稀释剂将油漆调整到施工粘度(具体粘度指标按实际情况确定,按施工方式与施工环境的不同有所差异)后熟化20分钟,喷涂在已经表干的珠光金粉漆表面。要求两道湿碰湿涂装,干膜厚度60μm左右。标准条件下自然干燥24小时或在80℃条件下烘烤60分钟干燥。
3.5施工现场质量控制
3.5.1漆膜厚度控制:湿膜厚度的控制可使湿膜厚度测定仪进行检测;干膜测定仪可使用各种磁性测定仪检测。80%的测定点应在规定的膜厚以上,余下膜后不足的部位,膜厚也应在要求膜厚的80%以上,否则应予补涂。
3.5.2附着力检测:参照(GB/9286-1988)。
漆膜在60μm一下,划格间距1mm;漆膜在61-120μm,划格间距2mm;
漆膜在121-250μm,划格间距3mm。
3.6注意事项
3.6.1施工前请仔细阅读涂料产品说明书。
3.6.2对双组分涂料,应严格按照产品包装桶标志A、B组分配比混合,
要进行充分的搅拌均匀,并熟化15-20分钟方可使用,混合后的漆必须在规定的时间内用完。开封后的A、B组分(未混合),请分别密封保存。
3.6.3针对不同产品,请选用我公司提供的相应稀释剂,不同漆种的稀释剂不可混用。
3.6.4再涂下道涂料前,对上到涂料的表面应清除油污、凝水、焊接溅滴和灰尘。
3.6.5涂料应放在温度较低、通风干燥的室内仓库,远离热源,避免日光直接照射。
3.6.6 施工人员应按规定穿戴劳保护具,施工现场及储存处应备有消防器材,严禁明火和吸烟,避免发生火灾。
