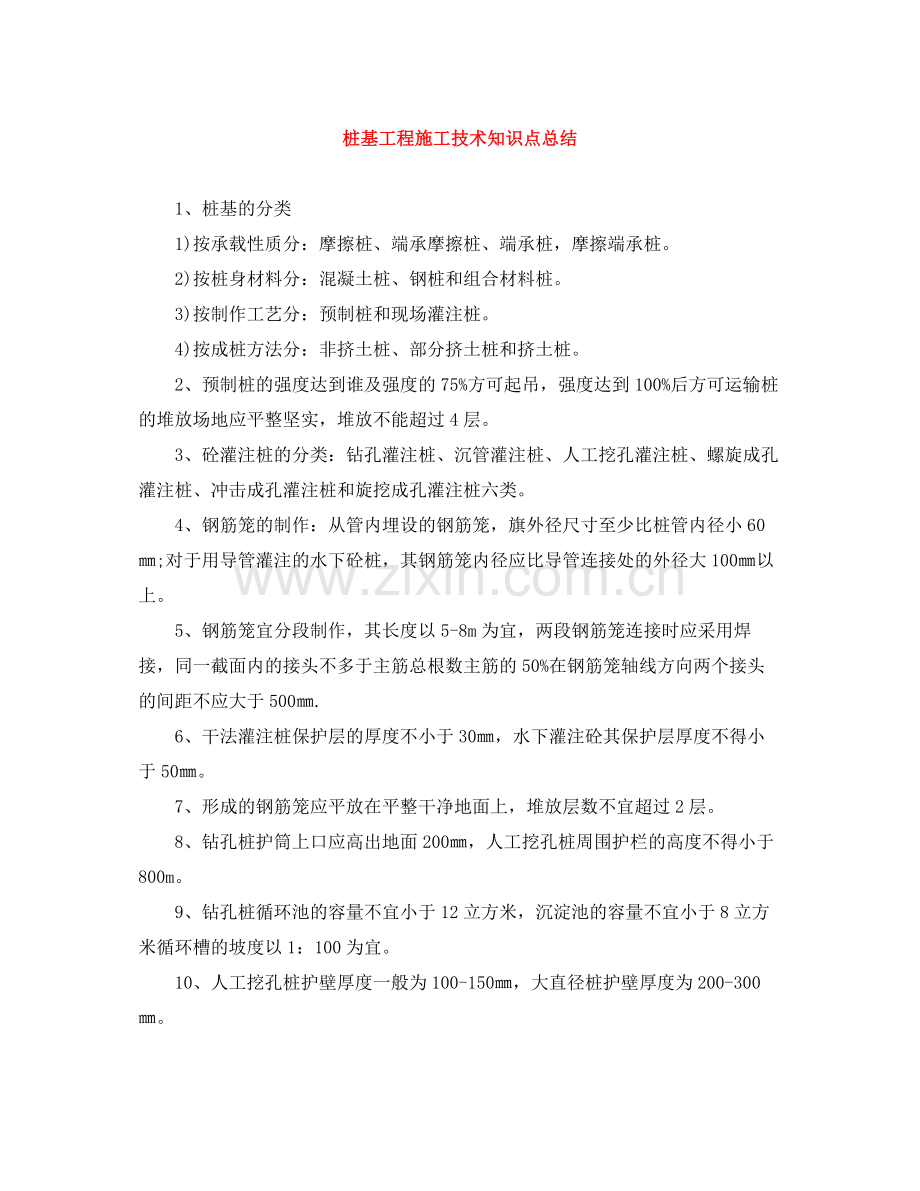

此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。 桩基工程施工技术知识点总结   1、桩基的分类   1)按承载性质分:摩擦桩、端承摩擦桩、端承桩,摩擦端承桩。   2)按桩身材料分:混凝土桩、钢桩和组合材料桩。   3)按制作工艺分:预制桩和现场灌注桩。   4)按成桩方法分:非挤土桩、部分挤土桩和挤土桩。   2、预制桩的强度达到谁及强度的75%方可起吊,强度达到100%后方可运输桩的堆放场地应平整坚实,堆放不能超过4层。   3、砼灌注桩的分类:钻孔灌注桩、沉管灌注桩、人工挖孔灌注桩、螺旋成孔灌注桩、冲击成孔灌注桩和旋挖成孔灌注桩六类。   4、钢筋笼的制作:从管内埋设的钢筋笼,旗外径尺寸至少比桩管内径小60㎜;对于用导管灌注的水下砼桩,其钢筋笼内径应比导管连接处的外径大100㎜以上。   5、钢筋笼宜分段制作,其长度以5-8m为宜,两段钢筋笼连接时应采用焊接,同一截面内的接头不多于主筋总根数主筋的50%在钢筋笼轴线方向两个接头的间距不应大于500㎜.   6、干法灌注桩保护层的厚度不小于30㎜,水下灌注砼其保护层厚度不得小于50㎜。   7、形成的钢筋笼应平放在平整干净地面上,堆放层数不宜超过2层。   8、钻孔桩护筒上口应高出地面200㎜,人工挖孔桩周围护栏的高度不得小于800m。   9、钻孔桩循环池的容量不宜小于12立方米,沉淀池的容量不宜小于8立方米循环槽的坡度以1:100为宜。   10、人工挖孔桩护壁厚度一般为100-150㎜,大直径桩护壁厚度为200-300㎜。   11、人工挖孔桩的孔径不得小于0.8m,当桩净距小于2倍桩径且小于2.5m时,应采用间隔开挖。桩孔开挖深度超过10 m时,应有专门想井下送风的设备,风量不宜少于25l/s.   12、人工挖孔桩挖出的土石方不能堆积在孔口周围1m范围内。   13、沉管灌注桩施工中常遇问题及处理方法。   1)断桩   原因:桩距过小,受邻桩施打时挤压影响;桩身砼终凝不久就受到振动和外力;以及软硬土层间传递水平力大小不同对桩产生切应力。   处理方法;拔去断桩,略增大桩截面面积或加箍筋后,再重新浇筑砼。在施工中可采取预防措施,控制桩中心距不小于3.5倍桩径,采用跳打法或时间间隔法,使邻桩砼的强度达到50%后,再施打中间桩。   2)瓶颈桩   原因:在含水率较大的软弱土层中沉管时,土受挤压产生空隙水压,造成缩颈或是拔管速度过快,砼量少,和易性不好,砼出管扩散性差。   处理方法:施工中应保持管内砼略高于地面,使之有足够的扩散压力,拔管时采用复打或反插法,并严格控制拔管速度。   3)吊脚桩   原因:预制钢筋砼桩尖承载力或钢活瓣桩尖刚度不够沉管时被破坏或变形,水或泥沙进入桩管;拔管时桩靴未脱出或活瓣未张开,砼未及时从管内流出。   处理方法:应拔出桩管,填砂后重打;或者可采取密振动慢拔,开始拔管时先反插几下再正常拔管等措施。   以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
