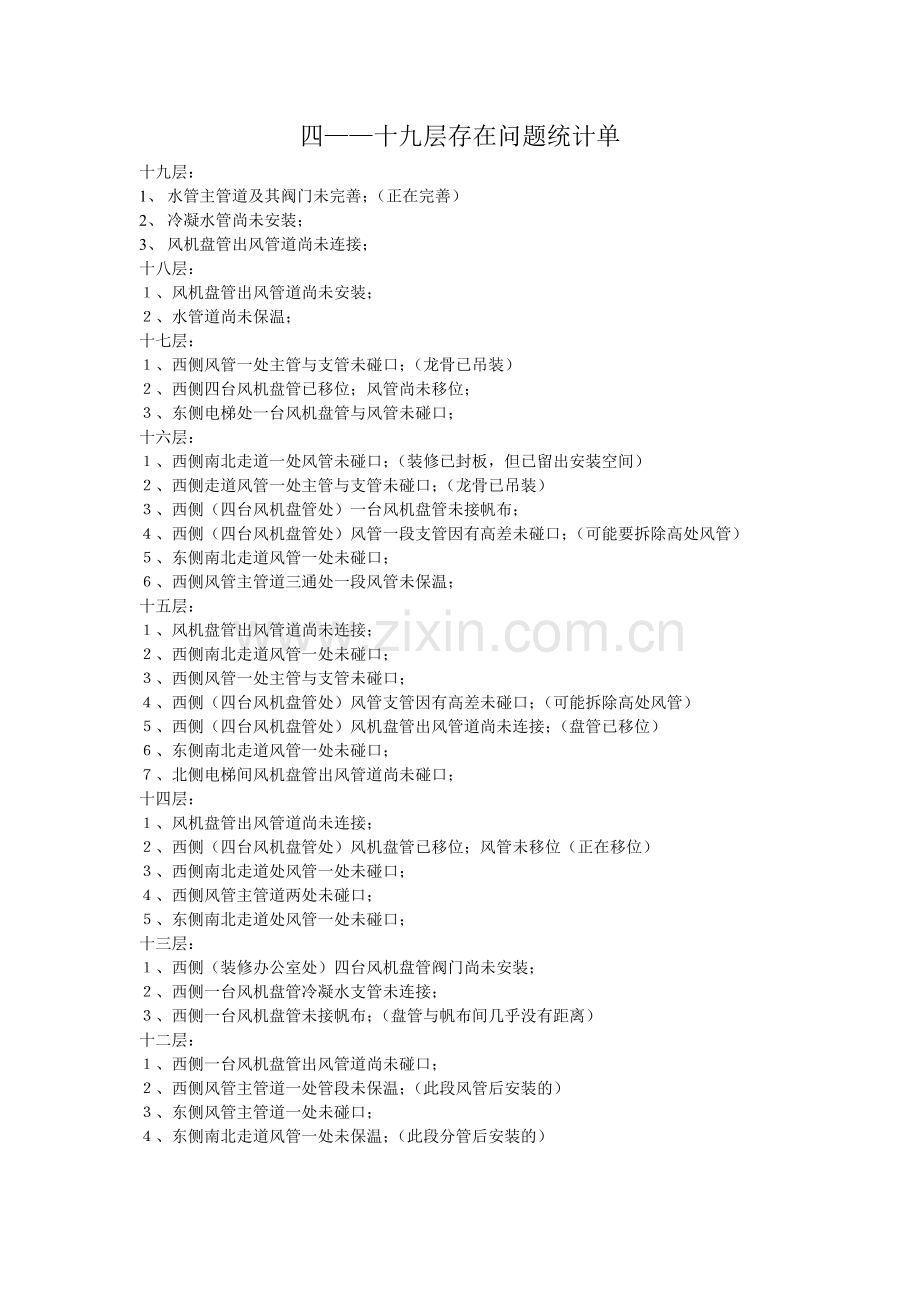

四——十九层存在问题统计单
十九层:
1、 水管主管道及其阀门未完善;(正在完善)
2、 冷凝水管尚未安装;
3、 风机盘管出风管道尚未连接;
十八层:
1、 风机盘管出风管道尚未安装;
2、 水管道尚未保温;
十七层:
1、 西侧风管一处主管与支管未碰口;(龙骨已吊装)
2、 西侧四台风机盘管已移位;风管尚未移位;
3、 东侧电梯处一台风机盘管与风管未碰口;
十六层:
1、 西侧南北走道一处风管未碰口;(装修已封板,但已留出安装空间)
2、 西侧走道风管一处主管与支管未碰口;(龙骨已吊装)
3、 西侧(四台风机盘管处)一台风机盘管未接帆布;
4、 西侧(四台风机盘管处)风管一段支管因有高差未碰口;(可能要拆除高处风管)
5、 东侧南北走道风管一处未碰口;
6、 西侧风管主管道三通处一段风管未保温;
十五层:
1、 风机盘管出风管道尚未连接;
2、 西侧南北走道风管一处未碰口;
3、 西侧风管一处主管与支管未碰口;
4、 西侧(四台风机盘管处)风管支管因有高差未碰口;(可能拆除高处风管)
5、 西侧(四台风机盘管处)风机盘管出风管道尚未连接;(盘管已移位)
6、 东侧南北走道风管一处未碰口;
7、 北侧电梯间风机盘管出风管道尚未碰口;
十四层:
1、 风机盘管出风管道尚未连接;
2、 西侧(四台风机盘管处)风机盘管已移位;风管未移位(正在移位)
3、 西侧南北走道处风管一处未碰口;
4、 西侧风管主管道两处未碰口;
5、 东侧南北走道处风管一处未碰口;
十三层:
1、 西侧(装修办公室处)四台风机盘管阀门尚未安装;
2、 西侧一台风机盘管冷凝水支管未连接;
3、 西侧一台风机盘管未接帆布;(盘管与帆布间几乎没有距离)
十二层:
1、 西侧一台风机盘管出风管道尚未碰口;
2、 西侧风管主管道一处管段未保温;(此段风管后安装的)
3、 东侧风管主管道一处未碰口;
4、 东侧南北走道风管一处未保温;(此段分管后安装的)

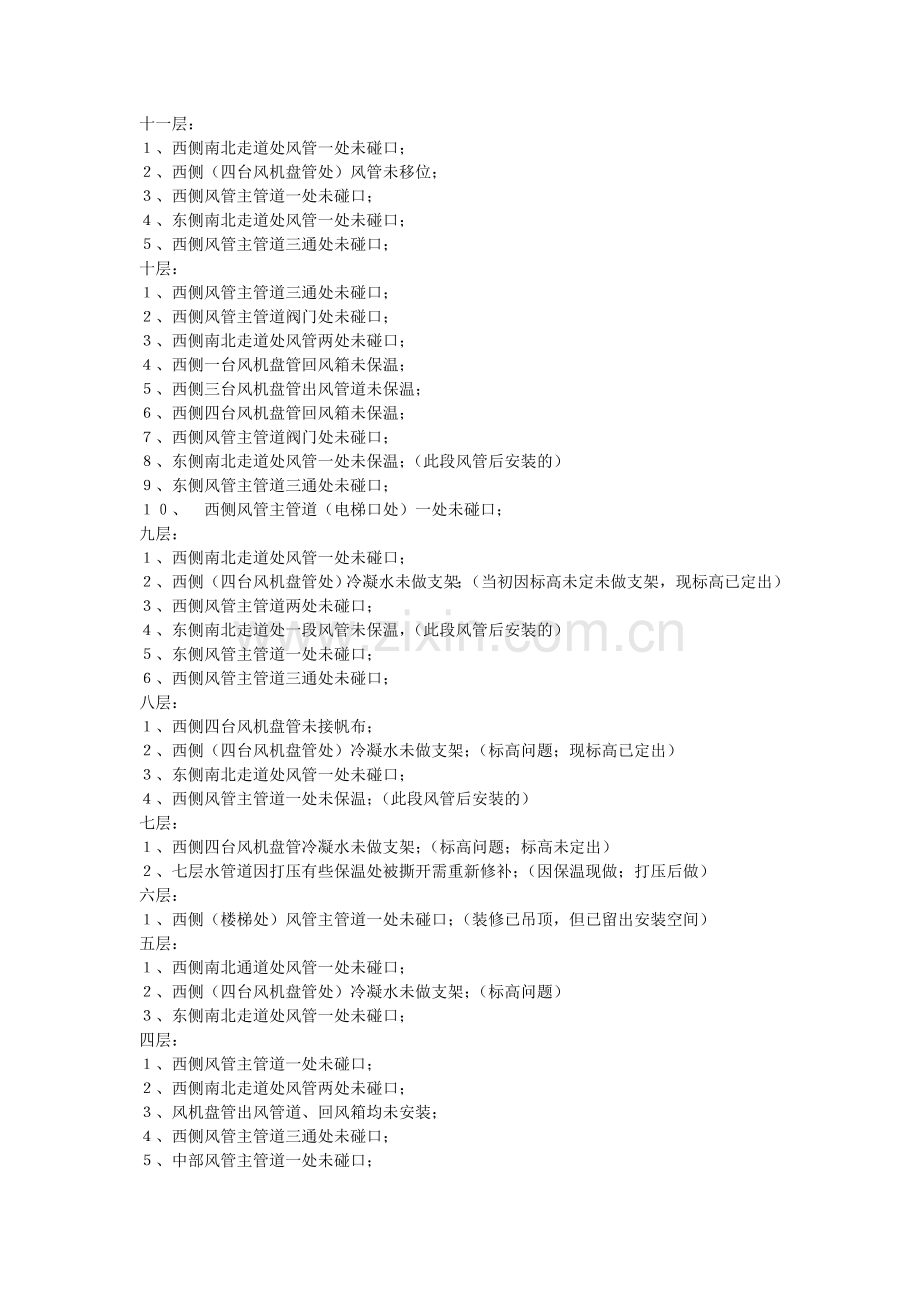

十一层:
1、 西侧南北走道处风管一处未碰口;
2、 西侧(四台风机盘管处)风管未移位;
3、 西侧风管主管道一处未碰口;
4、 东侧南北走道处风管一处未碰口;
5、 西侧风管主管道三通处未碰口;
十层:
1、 西侧风管主管道三通处未碰口;
2、 西侧风管主管道阀门处未碰口;
3、 西侧南北走道处风管两处未碰口;
4、 西侧一台风机盘管回风箱未保温;
5、 西侧三台风机盘管出风管道未保温;
6、 西侧四台风机盘管回风箱未保温;
7、 西侧风管主管道阀门处未碰口;
8、 东侧南北走道处风管一处未保温;(此段风管后安装的)
9、 东侧风管主管道三通处未碰口;
10、 西侧风管主管道(电梯口处)一处未碰口;
九层:
1、 西侧南北走道处风管一处未碰口;
2、 西侧(四台风机盘管处)冷凝水未做支架;(当初因标高未定未做支架,现标高已定出)
3、 西侧风管主管道两处未碰口;
4、 东侧南北走道处一段风管未保温,(此段风管后安装的)
5、 东侧风管主管道一处未碰口;
6、 西侧风管主管道三通处未碰口;
八层:
1、 西侧四台风机盘管未接帆布;
2、 西侧(四台风机盘管处)冷凝水未做支架;(标高问题;现标高已定出)
3、 东侧南北走道处风管一处未碰口;
4、 西侧风管主管道一处未保温;(此段风管后安装的)
七层:
1、 西侧四台风机盘管冷凝水未做支架;(标高问题;标高未定出)
2、 七层水管道因打压有些保温处被撕开需重新修补;(因保温现做;打压后做)
六层:
1、 西侧(楼梯处)风管主管道一处未碰口;(装修已吊顶,但已留出安装空间)
五层:
1、 西侧南北通道处风管一处未碰口;
2、 西侧(四台风机盘管处)冷凝水未做支架;(标高问题)
3、 东侧南北走道处风管一处未碰口;
四层:
1、 西侧风管主管道一处未碰口;
2、 西侧南北走道处风管两处未碰口;
3、 风机盘管出风管道、回风箱均未安装;
4、 西侧风管主管道三通处未碰口;
5、 中部风管主管道一处未碰口;
6、 东侧风管主管道一处未碰口;
7、 东侧风管主管道三通处未碰口;
8、 东侧南北走道处风管一处未碰口;
9、 东侧风管主管道(靠窗处)未碰口;
10、东侧(靠货梯处 )风管主管道一处未碰口;
以上问题为5月29日统计。
