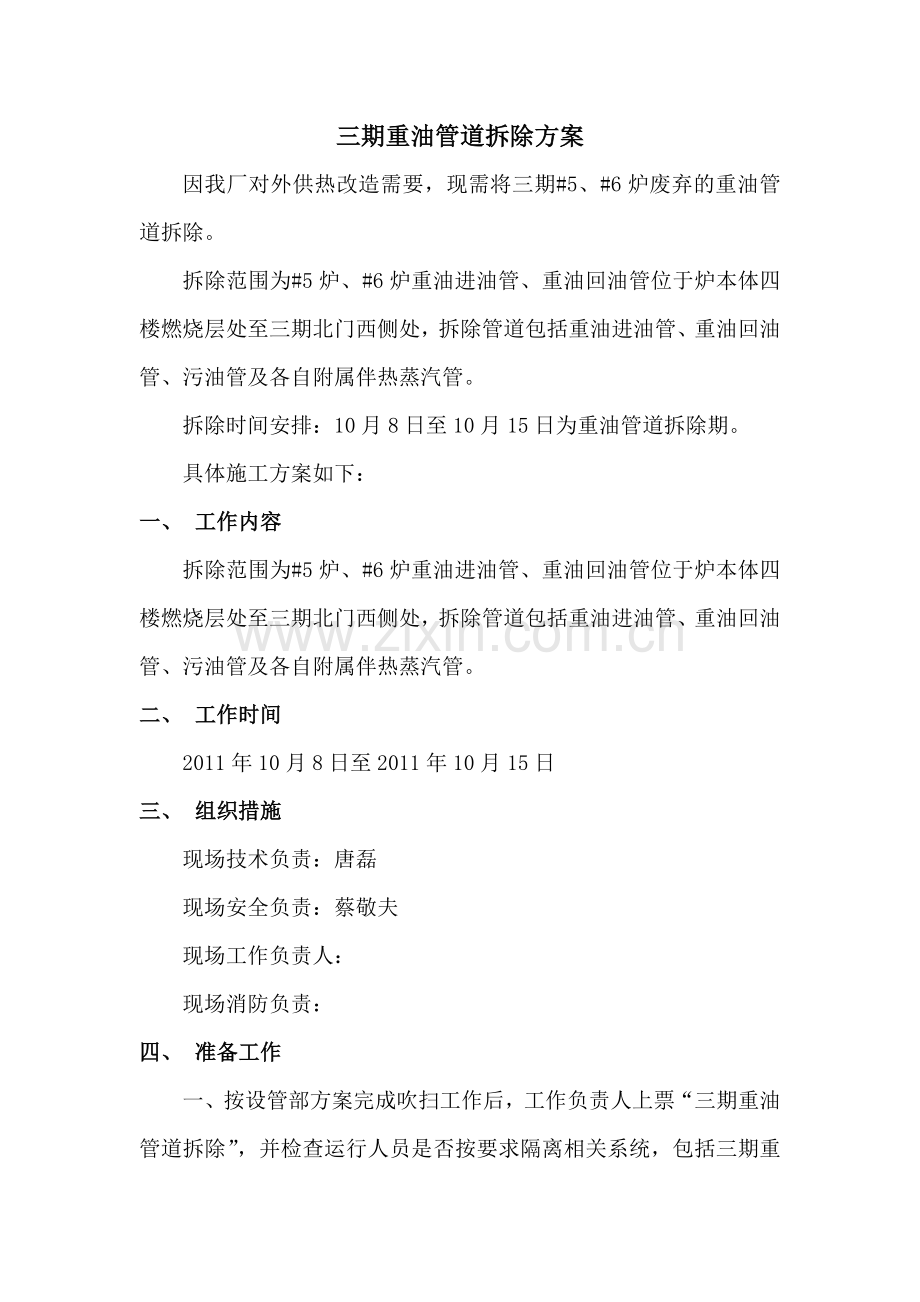

国电九江发电厂 三期重油管道拆除方案 编写:唐磊 审核: 批准: 检修部 2011年10月6日 三期重油管道拆除方案 因我厂对外供热改造需要,现需将三期#5、#6炉废弃的重油管道拆除。 拆除范围为#5炉、#6炉重油进油管、重油回油管位于炉本体四楼燃烧层处至三期北门西侧处,拆除管道包括重油进油管、重油回油管、污油管及各自附属伴热蒸汽管。 拆除时间安排:10月8日至10月15日为重油管道拆除期。 具体施工方案如下: 一、 工作内容 拆除范围为#5炉、#6炉重油进油管、重油回油管位于炉本体四楼燃烧层处至三期北门西侧处,拆除管道包括重油进油管、重油回油管、污油管及各自附属伴热蒸汽管。 二、 工作时间 2011年10月8日至2011年10月15日 三、 组织措施 现场技术负责:唐磊 现场安全负责:蔡敬夫 现场工作负责人: 现场消防负责: 四、 准备工作 一、按设管部方案完成吹扫工作后,工作负责人上票“三期重油管道拆除”,并检查运行人员是否按要求隔离相关系统,包括三期重油管道蒸汽吹扫系统、三期重油管道蒸汽伴热系统、#5炉、6炉燃烧层重油进油相关控制门、重油回油相关控制门。在确认运行人员已按要求执行隔离措施后,工作负责人才能组织人员开始作业。 二、搭设好脚手架,并将切割及焊接工具运送至现场,氧气瓶、乙炔瓶应垂直摆放并用铁丝等固定好,并保持安全距离(距离保持8米以上)。 五、 拆除工作 1、分别从#5、#6炉炉本体四楼燃烧层重油进油手动总门前及重油回油手动总门后将重油进、回管及各自伴热蒸汽管切断,并将靠炉本体侧切口封堵。 2、从三期北门西侧处将重油进油母管、重油回油母管、污油管及其各自伴热蒸汽管切断,并将西侧切口封堵。 3、将蒸汽母管至重油伴热蒸汽管进汽管(#5炉电除尘旁)切断,并对靠蒸汽母管端切口进行封堵。 4、将蒸汽母管至A、B、C段重油进油吹扫蒸汽进汽管切断,并对靠蒸汽母管端切口进行封堵。 5、将蒸汽母管至D段重油回油吹扫蒸汽进汽管切断,并对靠蒸汽母管端切口进行封堵。 6、将#5、#6炉炉本体四楼与三期北门西侧切口之间的管道分段切断并吊至地面。切断管道之前应先利用钢丝绳等工具将管道固定,防止其意外滑脱。 为方便管道吊装及设备再利用,切断工作需注意以下几点: 一、每段管道长度控制在5~6米左右 二、弯头部位需单独切断 三、各管道阀门应单独切除以备再利用 7、切除下来的废旧物资应及时联系物资部运走,禁止私自处理。 六、 安全技术措施 1、重油管道拆除时,动火作业必须开具动火工作票,做好相应的防火措施,准备好足够的消防器材,防止拆除时重油着火。 2、重油管道拆除时,做好现场的铺垫工作,防止重油污染现场。 具体措施:在管道切口下方必须衬垫铁板或石棉布,防止铁水引燃草坪及重油外泄污染地面。 3、高空作业时,施工人员按要求正确使用安全带及各类工器具,防止高空坠落及高处落物。 具体措施: 一、应使用检验合格、贴有合格证的安全带,按要求将安全带挂钩挂在结实牢固的构件上,安全带不得“低挂高用”,不得挂在轻油进回油管、压缩空气管道及煤泥烘干蒸汽管道上。 二、高处作业必须使用工具袋妥善装置工具,较大的工器具应用绳栓在牢固的构件上,不得随意摆放。 三、工作地点下方禁止无关人员通行或逗留,必要时应在工作地点下方设置围栏或采取其他保护性措施(如在醒目处悬挂警示牌等),该项工作应由专人负责。 4、施工现场布置有煤泥烘干蒸汽管道、轻油进回油管道、压缩空气管道,施工人员不得误割、碰撞、破坏以上管道。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
