资源描述
香溪左岸B-1#、B-2#、B-3#楼施
工
组
织
设
计
江苏国立置业有限公司
编制人
审核人

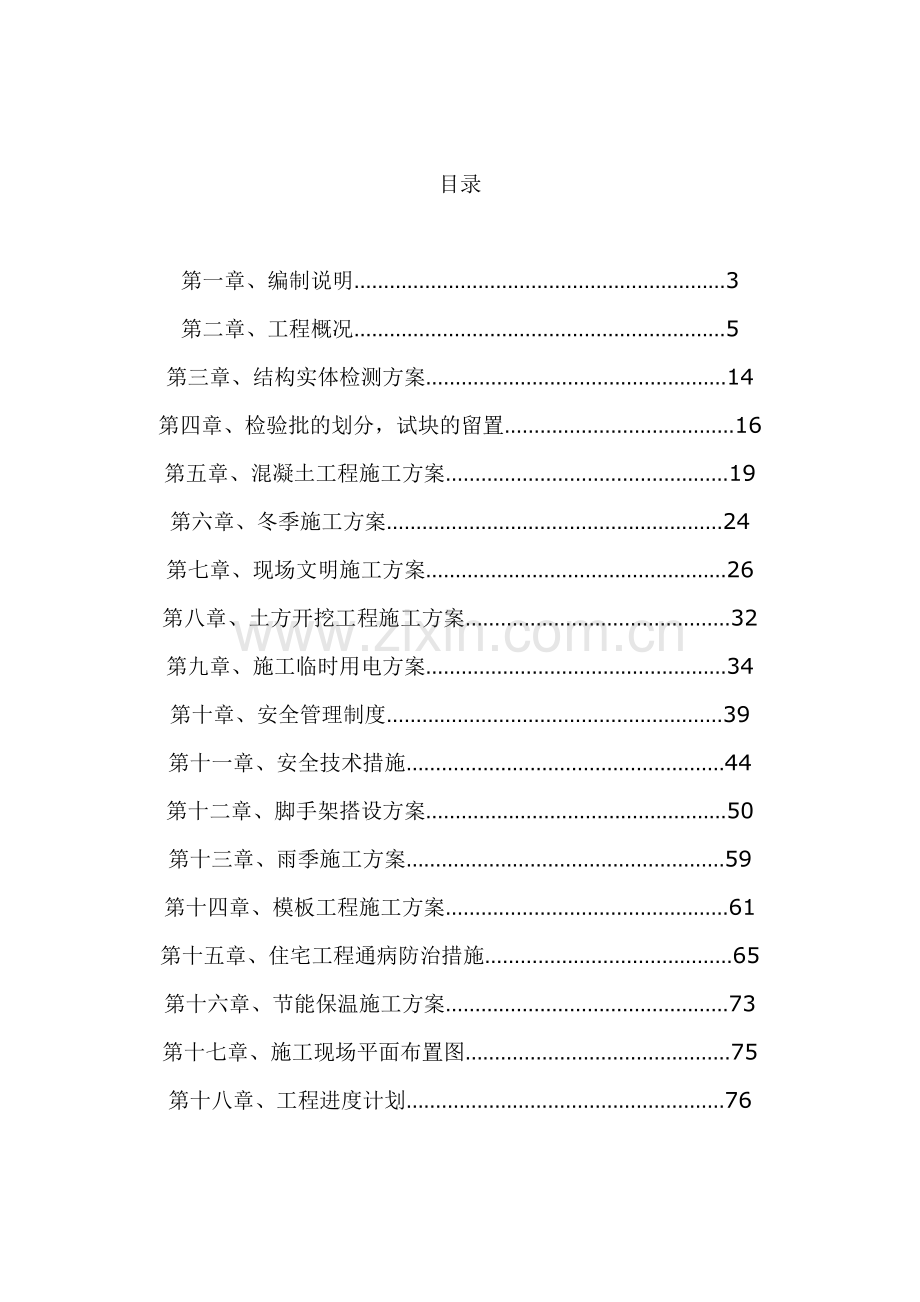

目录
第一章、编制说明………………………………………………………3
第二章、工程概况………………………………………………………5
第三章、结构实体检测方案……………………………………………14
第四章、检验批的划分,试块的留置…………………………………16
第五章、混凝土工程施工方案…………………………………………19
第六章、冬季施工方案…………………………………………………24
第七章、现场文明施工方案……………………………………………26
第八章、土方开挖工程施工方案………………………………………32
第九章、施工临时用电方案……………………………………………34
第十章、安全管理制度…………………………………………………39
第十一章、安全技术措施………………………………………………44
第十二章、脚手架搭设方案……………………………………………50
第十三章、雨季施工方案………………………………………………59
第十四章、模板工程施工方案…………………………………………61
第十五章、住宅工程通病防治措施……………………………………65
第十六章、节能保温施工方案…………………………………………73
第十七章、施工现场平面布置图………………………………………75
第十八章、工程进度计划………………………………………………76
第一章编制说明
一、指导思想
香溪左岸B-1# 、B-2#、 B-3#楼工程由江苏国立置业有限公司投资兴建,我们江苏江苏中盛建设集团有幸承担此工程的施工任务,将倍感自豪。施工中我们将以“为业主服务,让用户满意”为指导思想,以优良的工程质量建造业主满意的精品工程。以严格的成本管理,降低工料消耗水平,保证业主的每一分投入都得到满意的回报。我公司委派有多年施工经验的 卢振秋 担任项目经理, 担任项目副经理; 项目技术负责人; 担任专业质检员。
二、编制目的
科学合理地组织工程的施工,实现工程总体质量、工期、安全及环保等的目标,为施工提供指导性文件。
三、编制范围
香溪左岸B-1# 、B-2#、 B-3#楼工程全套施工设计施工图。
四、编制依据
1、现行国家施工验收规范、技术标准、操作规程,管理条例及地方法规等。
2、建设工程质量管理条例
3、建设工程安全生产管理条例
4、现行的有关安全生产、文明施工、环境保护的法律、法规和规定。
5、我公司的技术素质及施工能力。
6、我公司按照GB/T19001-2000质量管理体系要求、GB/T24001-1996环境管理体系规范及使用指南和GB/T28001-2001 职业健康安全管理体系规范编制的贯标程序文及各项施工、质量、安全、技术、环保等管理制度等。
五、遵循的法规、规范、规定
1、国家法规、规范
(1)《中华人民共和国建筑法》
(2)《中华人民共和国环境保护法》
(3)《中华人民共和国建设工程质量管理条例》
(4)《中华人民共和国安全生产法》
(5)《中华人民共和国建设工程安全生产管理条例》
(6)《建筑施工安全检查标准》
(7)《建设工程强制性标准条文》
(8)省市有关关工程承包、质量管理、环保及职业安全健康管理方面的法律、法规等
2、建筑施工技术规范
(1)《建筑工程施工质量验收统一标准》GB50300-2001
(2)《建筑地基基础工程质量验收规范》GB50202-2002
(3)《建筑基坑支护技术规程》JGJ120-99
(4)《地下防水工程质量验收规范》GB50208-2002
(5)《砼结构工程施工质量验收规范》GB50204-2002
(6)《钢筋焊接及验收规程》JGJ18-2003
(7)《砌体工程施工质量验收规范》GB50203-2002
(8)《人防工程施工及验收规范》GBJ134-90
(9)《建筑地面工程施工质量验收规范》GB50209-2002
(10)《装饰工程施工及验收规范》JGJ73-91
(11)《屋面工程质量验收规范》GB50207-2002
(12)《给排水管道工程施工及验收规范》GB50268-97
(13)《建筑给水排水与采暖工程施工质量验收规范》GB50242-2002
(14)《建筑电气工程施工质量验收规范》GB50303-2002
(15)《电气装置安装工程低压电气施工及验收规范》GB50254-92
(16)《电气装置安装工程电气接地装置施工及验收规范》GB50196-92
(17)《电气装置安装工程电线线路施工及验收规范》GB50168-92
(18)《电气装置安装工程电气照明施工及验收规范》GB50259-96
(19)《电气装置安装工程电气设备交接试验标准》GBJ50150-91
(20)《工程测量规范》GB50026-93
(21)《施工现场临时用电安全技术规范》JGJ46?88
(22)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001
(23)《建筑机械使用安全操作规程》JGJ33-2001
(24)《建筑工程项目管理规范》GB/T50326-2001
第二章 工程概况
一、概况
1、工程概况
1.1、工程名称:香溪左岸B-1# 、B-2#、 B-3#楼工程
1.2、设计单位:徐州市建筑设计研究院有限责任公司
1.3、建设单位:江苏国立置业有限公司
1.4、勘察单位;
1.5、监理单位:江苏华晟建筑监理有限公司
1.6、建筑面积:10854㎡
1.7、结构形式:框架结构
1.8、层数:地上四层、地下一层
1.9、计划开工日期:
1.10、计划竣工日期:
二、工程结构及特点和具体情况:
本工程为香溪左岸B-1#、B-2#、B-3#楼,建筑总高为13.100米(B-1#楼为13.50米),结构体系为框架结构,设计使用年限50年,结构安全等级为二级,结构抗震设防类别为丙类,地基基础设计为丙级。砌体施工质量控制等级为B级,混凝土构件裂缝控制等级为三级。抗震设防烈度为7度,建筑耐火等级为二级,混凝土浇筑量和砌体混合砂浆数量较小,砼试块和砂浆试块以每层为一个检验批进行随机取样,砼试块为标养和同条件养护,混合砂浆试块为标养。
本工程座落于和平路北侧,三道中和西侧,建筑面积10854㎡,为单元式住宅。
(一)地基与基础情况:
1、室内地坪标高+0.000相当于绝对标高34.250M。
2、基础埋深-3.20M,室内外高差0.80M,基础下100㎜的C15混凝土垫层。
3、地下室外墙、筏板采用C35抗渗等级S6混凝土浇筑。
4、地下室内墙砌MU10烧结煤矸石砖,M7.5水泥砂浆砌筑。
(二)主体结构情况:
主体结构为C30混凝土浇筑;砌MU5.0烧结煤矸石空心砖,M5.0混合砂浆砌筑,4层及以上为M7.5混合砂浆砌筑。
(三)装饰分部工程情况:
1)地面工程:
a、地下室地面为水泥砂浆面层、做出分仓缝。
b、卫生间楼地面为砼现浇板上30厚焦渣混凝土、20厚1:2水泥砂浆找平、聚氨酯三遍涂膜防水厚1.8、30厚C20细石混凝土地漏找坡、20厚1:2水泥砂浆面层搓毛。
c、水泥楼地面:20厚1:3水泥砂浆(预留管线沟槽)、30厚焦渣
混凝土、20厚1:2水泥砂浆面层搓毛。(二至四楼楼面)
d、水泥楼地面:50厚水泥基保温浆料、20厚1:2水泥砂浆(阳台禅5%防水剂)面层搓毛。
2)内墙粉刷工程:
a、卫生间、茶水间12厚1:3水泥砂浆打底扫毛、6厚1:2.5水泥砂浆压实搓毛。
b、楼梯间墙面:12厚1:3水泥砂浆打底扫毛、5厚1:1水泥细沙结合层、8厚地砖素水泥擦缝。
c、室内墙面:12厚1:1:6水泥石灰砂浆打底、5厚1:0.3:3水泥砂石灰砂浆粉面、满刮腻子、刷乳胶漆二度。
d、地下室防水墙面:15厚1:2.5水泥砂浆找平、聚氨酯涂膜防水1.8厚、20厚岩棉板。
e、涂料墙面:粘合剂辅以锚栓锚固、60厚FS复合保温外模板、5~7厚聚合物抹面砂浆、弹性底涂耐水腻子、外墙涂料一底两面。
f、面砖墙面:基层墙体清除表面浮灰、防水界面剂、20厚1:1:4混合砂浆、瓷砖粘贴剂粘贴面砖、勾缝剂勾缝。
g:石材墙面:在墙上安装L80*80*8竖向通长角钢、调平天平后焊接、竖向通长角钢间隔每1.5米左右加设水平撑通龙;在竖向龙骨上螺丝锚固L80*80*8承托角钢、其表面与装饰板材上部同一平面;在装饰板材与承托角钢上安装承托板;安装装饰板材20-30厚装饰板材上下方向各钻3个孔;通过承托板孔在板材孔内灌胶,插入不锈钢钉承托板后部穿孔部分用螺栓与承托角钢锚固。
3)、顶棚装修:大白两二度(地下室顶棚);刷素水泥浆一道、板底腻子刮平(地上房间顶棚)。
4)、门窗:进户门为防盗门,窗为塑钢窗。
(四)屋面工程:
1)有保温层刚性防水屋面;
2)斜屋面为平瓦屋面。
三、施工方法
(一)基础工程
本工程基础下挖深度为-3.30m,土方开挖采用机械开挖,人工配合清理基槽,砼施工连续浇筑,不留施工缝,模板采用组合钢模板,钢管,钢卡具固定。钢筋工程按照施工图纸及施工验收规范要求和强制性条文进行施工,确保钢筋的安装位置正确,采用塑料垫块垫保护层,基础施工时各种预留洞,预埋套管不得漏放及错放。
(二)主体工程
施工顺序:1、测量放线→绑扎框架柱→架梁底→支框架柱模板→支框架梁及现浇板的模板→安装绑扎框架梁及现浇板上的钢筋→现浇砼结构。本工程采用分段流水、交叉作业。各作业班组,各工种密切配合,不留施工隐患和尾巴的施工方法进行施工。土建必须和水电施工密切配合。
施工中的具体方法:
1)、砖砌体工程:严格按照02J102-2《框架结构框架结构填充墙小型空心砖砌块墙体建筑结构》进行施工。
应强调做到:
a、砌筑前对砖进行浇水湿润,含水率为10-15%,冬季施工按冬季施工措施进行施工。
b、砌筑时应在基面上根据弹好的轴线进行排砖,组砌方法要正确并正确设置皮数杆,铺灰应均匀饱满,灰缝一致,横平竖直,双面挂线,。
C、构造柱按设计要求留置,位置正确,上下通顺垂直,马牙槎先退后进,拉接筋放置正确,长度符合设计要求。。
2)钢筋加工及制作:
①钢筋加工前必须验看合格证和复试报告,保证所用型号的报告必须齐全。验看质保书或复试报告并核对其品种、规格、级别是否符合设计要求,直径10mm以下盘圆钢筋调直时其冷拉率不大于3%。
②钢筋加工切断前,把配料单和施工图纸再对照一次,钢筋加工成型时,必须符合施工规范的规定,钢筋绑扎前,首先检查模板确保无误。然后弹出钢筋的位置线,核对钢筋的级别、直径、形状、尺寸和数量是否和配料单、图纸相符。
③经常向班组长及工人进行技术交底(质量标准、安全措施、操作规程等),并经常检查钢筋的加工绑扎,钢筋保护层用塑料垫块。
④要确保钢筋的砼浇筑质量,必须把好四个关。
钢筋成型绑扎关。钢筋成型尺寸必须准确,偏差在允许范围内。钢筋绑扎关构造柱、首先看图要认真,主筋要到角,起步箍筋离地高度5cm,绑扎扣不松动。
2、梁、有时发生横向尺寸控制不住,使柱筋间距不均匀,使截面减小,因此绑扎时确保主筋到位、正确。
3、现浇板钢筋绑扎应坚持先弹线后绑扎的原则。现浇板应根据起步筋离支座侧面5cm。进行排挡,大于10cm则增加一根,板下排主筋伸入支座内锚固长度30d,负弯距筋或上通长筋,接头不允许在跨中。应在板跨1/3处。注意接头错开,上排钢筋不得弯曲,排距要均匀,上下排筋之间用马凳支撑双向钢筋,马凳间距不超过1.2m,就位后扎牢。
4、预埋铁件;预埋件按扶手栏杆设计要求施工。
3)、砼工程:
砼浇注前,水泥、黄砂、碎石的实验报告要齐全,配合比通知单要齐全,配合比挂牌公示,施工中严禁随意改变配合比,道路必须畅通。脚手架搭设安全牢固,模板钢筋经自检合格后报监理和建设单位代表检查无误;一切手续办好后方可浇筑,浇筑之前使带班班长及每个工人必须清楚质量标准、操作规程、安全措施等,严禁违章作业。砼采用商品砼,标高控制用水准仪在砼柱中的钢筋上用胶布贴上,抄平时,拉线用钢尺量出高度,在冬季施工按冬季施工技术方案处理。
A、钢筋成品保护;
a、钢筋绑扎完成后采用搭设小马凳铺设板的办法避免在扎好的钢筋上走动。
b、施工中若有破坏的,应及时调整。钢筋工专人看护,
C、随时随地将位移钢筋扶正和补强扎牢,固定在原来的位置上。
d、料斗及振动器具避免碰撞钢筋。
B、梁板柱砼接茬处的处理措施:a、在已浇筑的砼接茬处已硬化的砼表面上继续浇筑砼之前,应清除垃圾;水泥浆、薄膜,表面松动的砂石和软弱砼层,同时应凿毛,并用水冲洗干净并充分湿润,残留在砼表面的积水应清理。b、接茬处钢筋周围的砼松动损坏的、钢筋表面的水泥砂浆及其它杂物必须清理干净。c、梁、柱接茬处施工缝先铺上10-15mm与浇筑,与砼同成分的同等级水泥砂浆一层,砼不能直接靠近缝边下料,机械振捣时,向施工缝逐渐推进振捣,施工缝处细致振捣,使新旧砼紧密结合,浇筑时,模板工、钢筋工、砼工有专人负责,管理人员值班看守,砼搅拌机振动器及一切机具必须做到提前检修好,在砼浇筑完毕后,及时安排人养护。
4)、模板工程:采用竹胶木模板,组合钢模板及木方、钢管、钢卡具施工。经常向班组及工人进行技术交底,经常检查模板轴线及几何尺寸、标高以及加固情况等,模板验收合格后严禁乱撞,严禁松动或任意改变模板成品,严禁以模板代替脚手架支撑等。
C 必须确保模板刚度,平整度,确保成型后的砼质量。
D 尤其剪力墙,楼梯口的施工缝较多,改进支模方法施工,促使模板成型的质量,剪力墙阴角易产生偏差,必须加强阴角模板的刚度。
E 外墙模板拼缝处易跑模漏浆,必须在模板处采取加固措施,拼缝处尽量避免开在位于内墙的中轴线上。
F 门窗框侧模,将门窗框模板与大模板固定,形成整体刚度。
(三)装饰工程
(1) 装饰工程采取先外后内,先上后下,必须逐层完成,外粉采用双排脚手架,上料用塔吊,内粉门窗口及内墙阳阴角必须按设计要求做1:2水泥砂浆护角线,窗台的内口要高于外口,注意阴阳角顺直交汇。外墙分格缝采取塑料分格条,分格缝必须顺直平整,转角处要纵横交圈。
(2)门窗分部必须按设计要求和施工规范及验收规范施工。楼梯栏杆扶手,必须刷底漆,油漆、涂料及腐材必须符合质量要求。
(3)楼地面分部工程:细石砼或水泥砂浆面层施工前,首先将楼板面层清理干净。由质检员验收合格后报监理部复验,再坐标筋或贴饼,控制标高和平整度,刷水泥浆一遍,再铺摊细石砼或砂浆面层,细石砼找平层采用随捣随抹压实拉毛,厨房、卫生间等必须按排水方向留好排水坡度。
(四)屋面分部工程
(1)保温层必须按设计要求的厚度、坡度、配合比进行施工,施工时必须拍压密实。
(2)钢筋必须按设计要求绑扎,不得有锈斑,油污、分格缝处钢筋应剪开,钢筋位置正确。
(3)按设计要求留置排气道和排气孔。
(4)浇筑前应将基层清理干净,砼的浇筑按先远后近,先高后低的原则进行,砼应用铁滚滚实,泛浆之后用铁抹子压实抹平,初凝后及时取出分格条,用铁抹子第二次压光,分格缝处做到平直整齐,必须做蓄水试验并做验收记录。
(5)坡屋面按设计说明及相关规范施工,做到脊正瓦平,表面不受污染。
四.技术措施:
质量措施:坚持“百年大计,质量第一”和“预防为主”的方针,要精心施工,精心组织,精心指挥,管生产的各级领导必须重视质量,贯彻“谁施工谁负责质量”的原则,达到工程质量“合格”,必须执行下列措施:
1、坚持专业检查与群众检查相结合,认真贯彻班组自检,互检,交接检,及每月检查制度。严格执行隐蔽工程验收,加强分部工程质量评定,并作出测点记录。
2、坚持执行国家验收规范和操作规程。
3、必须按图施工,施工过程中如有工程变更,必须有工程变工通知书和技术核定单,经有关部门核定后方可得变更。
4、从抓质量意识教育入手,树立全新质量观念,因为建设项目本身的效益是由造价、质量、进度三个因素决定的质量的核心。
5、从提高企业素质入手,加强全面质量管理,对全体施工人员进行上岗前的技术素质教育和施工规范的教育,工程质量的好坏,在于施工人员的素质和施工队领导的素质结合在一起。
6、实践证明,只有从工序质量抓起,才能确保分部分项工程质量的合格。
7、搞好层层的技术交底,施工样板引路,作好事前控制,超前服务工作。
8、适时检查,总结正反两方面经验。
9、技术人员必须认真熟悉图纸,作好技术交底和技术资料的整理,并认真填写监理材料,作好归档工作。
10、现场推行样板引路,技术人员必须作好测量、放线和抄平工作,并经常检查和复查,以防出差错。
11、重视技术交底,为使工程在保证质量的前提下,有组织的进行施工,必须使每个参与施工的人员都了解各工种各部位的设计要求,对已确定的施工方法和措施不得更动,做到心中有数,标准明确,并进行逐工种各部位的技术交底。
12、为避免造成返工、浪费和质量隐患,在施工中再和图纸设计要求进行复核,作好记录,把所复核的施工项目部位、设计要求、施工偏差,材料操作人员及施工负责人等全面情况,记录在内。复核发现的问题,应及时纠正,指定专人进行修整,直至符合设计要求。
13、 各种材料进常设专人认真验收,对于无合格证明的材料不 得接收,拒绝不合格产品进入工地。加强对原材料的取样,测试工作。
14、 严格执行原材料检验和砼试配制度,砂浆、砼配合比要准确,现场必须计量,并按要求留置试块,必须随机取样,保证砂浆和砼配合比的准确性。浇筑完毕后必须按时养护。
五、 安全措施:
1、坚持贯彻执行国家颁布的“建筑安装安全技术操作规程”和省市有关安全规定。
2、作好现场施工管理工作,现场道路应平整畅通。材料构件堆放整齐、平稳。水源电源埋设合理安全。
3、现场朝天钉等应随时清理集中堆放。木工棚、易燃物品、仓库内严禁吸烟, 并设有消防器材。
4、施工人员对重要工程,应向生产班组进行安全技术交底,各班组应坚持班前安全检查,处、队每月、旬定期检查,查隐患,抓苗头,以预防为主避免发生事故,杜绝重大伤亡事故。
5、 用好安全“四件宝”。进入施工现场人员,必须带好安全帽, 系好带子,高空作业人员系好安全带,凡高空作业时按规定挂好安全网,机电设备应设安全防护罩,操作人员不准留长发,必须带安全帽。
6、挖土,应按规定放坡,以免塌方,到槽边堆放距离不得小于0.8m,堆放高度不得高于1m,雨后应检查边坡有否塌方现象,并及时处理加固。
7、施工前应检查脚手架、板的稳定性。脚手架立管着地部分必须垫板,脚手架上堆放材料不得超过270kg/m2,砖的堆放高度不37、 得超过三皮砖,砌砖时不得将断砖乱仍,砖墙上禁止走动。
8、动力照明电线必须架空,夜间施工要有足够的照明设备和夜间施工具体措施,电的设施必须有接地装置,使用振动器必须有良好的绝缘措施,动力开关闸刀箱并有专人管理,下班后加锁锁好。
9、机械设备应有专人操作,高层吊运应派专人指挥,吊装区域内非工作人员不得进入,吊钩下方人不得站立或行走。
10、 高空作业人员应经医务部门检查,患有严重高血压,心脏病,贫血症及其他不适合高空作业人员,不得从事高空作业。
11、 搞好防暑降温工作,预防中暑,现场应有凉棚及足够茶水。机械操作应搭设操作棚,根据气温变化灵活调整作业部位和时间。
12、 加强对特殊工种人员的岗位安全培训,无证人员不准上岗,未经安全教育的新工人一律不准操作。
13、 加强安全生产教育;工人进入施工现场的安全教育,提高安全生产的重要性和所有施工人员安全生产意识。做到“施工必须注意安全,安全放在施工的首位”,“安全在我心中”。
14、工地设一名专职安全员,定期或不定期组织安全检查,对安全事故隐患应及时整改并做好记录。
15、对每个工种,每道工序都要有安全技术措施和交接班安全技术措施。
第三章、结构实体检测方案
1、 钢筋保护层厚度的检验
钢筋混凝土的保护层厚度对其粘接锚固性及结构的耐久性和承载力都有重大影响,特别是受力钢筋的位移(因施工不当造成)往往容易引起质量事故。因此,对结构中的钢筋保护层厚度进行实体检测是保护结构安全所必须的。
1.1、 本工程采用钢筋扫描法、电磁波法进行保护层厚度检验。
1.2、 具体数量为梁、板类构件抽取总构件数量的2%且不少于5个构件,其中悬挑部位构件所占比例不宜小于50%,重点检测梁板钢筋受拉部位,且分布于各层。
1.3、 对梁类构件抽取总构件数量的2%且不少于2个构件。
1.4、 对选定的梁类构件,对全部纵向受力钢筋保护层厚度进行检验,对选定的板类构件,抽取不少于6根纵向受力钢筋保护层进行检验,对每根钢筋,均应在有代表性的部位测量一点(悬挑部位的根部、梁板支座处)。
1.5、 梁类构件保护层厚度允许偏差值为+10㎜、-7㎜;板类构件保护层厚度允许偏差值为+8㎜、-5㎜;每次抽样检验结果不合格点偏差值不应大于允许偏差值的1.5倍,即梁类为+15㎜、-10.5㎜;板类为+12㎜、-7.5㎜。
2、 钢筋保护层厚度的评定
2.1、当全部实测点测量完毕,进行统计评定合格率。
2.2、当合格率大于或等于90%时判定合格,当合格率大于或等于80%但小于90%时,再抽取相同数量的构件进行检测,按二次抽检总和计算合格率,为90%以上时仍判定合格,否则为不合格。以上所检项目均在监理旁站下进行,否则无效。
3、结构实体检测构件计划如下:
由检测人员随机抽样确定。
3、 室内标高、层高、轴线、板厚控制措施
4.1、由专人进行测量,各种测量仪器应定期校验。
4.2、主体施工阶段应及时弹出标高和轴线的控制线(如墙面的50线、地面方正控制线等),准确测量,认真记录,并确保现场控制线标识清楚。
4.3、严格控制现浇板厚度,在混凝土浇筑前应做好现浇板厚度的控制标识,每1.5~2M范围内应设置一处。
4.4、装饰阶段应严格按所弹出的标高和轴线控制线施工,发现超标时及时处理。
4.5、按检验批进行建筑物室内标高、轴线、楼板板厚的测量,每一层为一个检验批。测量后,认真填写《建筑物室内标高、轴线、楼板厚度测量记录》(附表4)。
4.6、室内标高、轴线位置的测量数量,每检验批按10%的房间数量且不少于5间进行抽查。
4.7、楼板厚度的检测数量,每检验批按10%的楼板数量且不少于5块板进行抽查。
第四章、工程质量检验批的划分;试块的留置
基础分部为一个检验批,主体分部每层为一个检验批,装饰分部每个单元为一个检验批,屋面分部为一个检验批。
1、 基础分部
序号
子分部、分部
工程部位
检验批数
2
土方开挖
基槽开挖
1
2
土方回填
室外回填
1
3
砂石回填
基坑碎石回填
1
4
基础模板安装、模板拆除
垫层;筏板;板墙;地下室构造柱、一层楼面;
7
5
钢筋加工、钢筋安装
基础地梁、筏板;板墙、半地下室构造柱;一层楼面
6
6
混凝土配合比设计、施工
垫层;筏板;板墙;一层楼面
8
7
现浇结构施工
筏板;板墙;一层楼面
4
8
砖砌体分项工程
地下室砌体;砖砌体保护层
1
9
配筋砌体分项工程
地下室砌体
1
10
地
下
室
防
水
子
分
部
防水混凝天分项工程
基础筏板、外墙防水混凝土
2
11
砂浆、混凝土找平风向工程
砂浆、混凝土找平层
2
12
防水混凝土细部构造
墙板部分
1
13
卷材防水分项工程
垫层上、地下室外墙
2
14
小计
37
5个子分部;13个分项;计38个检验批。
2、 主体分部
序号 子分部、分项 工程部位 检验批数
1 模板安装分项工程 1~阁楼层构造柱、顶板 7
2 模板拆除分项工程 1~阁楼层构造柱、顶板 7
3 钢筋加工分项工程 1~阁楼层构造柱、顶板 7
4 钢筋安装分项工程 1~阁楼层构造柱、顶板 7
5 混凝土配合比设计 1~阁楼层构造柱、顶板 7
6 混凝土施工 1~阁楼层构造柱、顶板 7
7 现浇结构施工 1~阁楼层构造柱、顶板 7
8 砖砌体分项工程 1~阁楼层砖砌体 7
9 配筋砌体分项工程 1~阁楼层砖砌体 7
小计 63
2个子分部;6个分项工程;计63个检验批。
3、 装饰分部
序号 子分部、分项 工程部位 检验批数
1 水泥砂浆地面 1~4单元楼地面 4
2 一般抹灰分项工程 1~4单元内墙;东、南、西、北立面外墙 8
3、 塑钢门窗安装 1~4单元外墙 4
4 门窗玻璃安装 1~4单元外墙 4
5 进户门安装 1~4单元 4
6 木门制作、安装 地下室 2
7 水性涂料涂饰 1~4单元内墙;东、南、西、北立面外墙 8
8 护栏和扶手制作、安装 1~4单元护栏和扶手制作、安装 4
9 熔剂性涂料涂饰 1~4单元护栏和扶手、地下室木门 5
小计 43
计4个子分部;43个检验批
4、 屋面分部工程
序号 子分部、分项 工程部位 检验批数
1 找平层分项工程 平屋面;斜屋面 2
2 保温层分项工程 平屋面;斜屋面 2
3 卷材防水层分项工程 平屋面;斜屋面 2
4 细石混凝土防水层 平屋面; 1
5 密封材料嵌缝分项工程 平屋面; 1
6 平瓦屋面分项工程 斜屋面 1
7 细部构造分项工程 平屋面;斜屋面 2
8 涂膜防水分项工程 卫、厨间 1
小计 12
计3个子分部,8个分项,12个检验批
5、混凝土试块的留置
序号 工程部位 标养组数 抗渗组数 同条件 拆模
1 基础垫层 1 / /
2 筏板基础 2 1 /
3 半地下室外墙 1 1 /
4 一层楼面 1 / / 1
5 一层构造柱、二层楼面 1 / 1 1
6 二层构造柱、三层楼面 1 / 1 1
7 三层构造柱、四层楼面 1 / 1 1
8 四层构造柱、五层楼面 1 / 1 1
9 五层构造柱、六层楼面 1 / 1 1
10 六层构造柱、阁楼层楼面 1 / 1 1
11 阁楼层构造柱、斜屋面 1 / 1 1
小计 12 2 7 8
6、砂浆试块的留置
序号 工程部位 标养组数 序号 工程部位 标养组数
1 半地下室砌体 1 6 五层砌体 1
2 一层砌体 1 7 六层砌体 1
3 二层砌体 1 8 阁楼层砌体 1
4 三层砌体 1
5 四层砌体 1 8
第五章、混凝土工程施工方案
工程概况:本工程为香溪左岸B-1# 、B-2#、 B-3#楼工程,地上四层,建筑总高度13.10M,结构形式为:框架结构。筏板基础,砼强度C35抗渗等级为S6。主体部分砼强度C30。采用商品砼浇筑。
一:施工方法
1、准备工作
(1)、钢筋的隐蔽验收工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定的情况无误。
(2)、模板的预检工作已经完成,模板的标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板稳定可靠,模板接缝严密,符合规范要求。
(3)由商品砼搅拌站实验室确定配合比及外加剂用量。
(4)、混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。
(5)、浇筑砼用脚手架、走道及工作平台,安全稳固,能够满足浇筑要求。
(6)、混凝土浇筑前,仔细清理泵管中残留物,确保泵管畅通。
(7)、各流水段结合部位施工缝均采用多层板(根据钢筋保护层厚度及钢筋间距切口)分隔。
(8)、提前签订商品砼供货合同,签订时由技术部门提供具体供应时间、强度等级、所需车辆数及间隔时间等。
2、 主要措施
(1)、为增强砼的可泵性,在砼中掺入适量的粉煤灰减水剂,掺量必须试验确定。为保证砼的缓凝时间达到4-6h,能够满足砼出机运至现场还具有泵送条件,在砼中掺入适量缓凝剂。严禁在砼中加水。混凝土入模坍落度控制在150mm以内。
(2)、施工缝留置位置:
墙体施工缝留在筏板上400mm处。楼梯施工缝留在楼梯所在楼层休息平台上梯长1/3处(三步)。
3、施工顺序
混凝土浇筑和振捣一般要求:
(1)本工程分区流水施工,每一流水段内混凝土连续浇筑,如必须间歇,间歇时间尽量缩短,并在下次混凝土初凝前将上层混凝土浇筑完毕。
(2)浇筑混凝土时为防止混凝土分层离析,混凝土由料斗,泵管内卸出时,其自由倾斜高度不得超过2m,超过时采用串筒或斜槽,下落混凝土浇筑时不得直接冲击模板。
(3)浇筑竖向结构混凝土前,底部先垫30~50mm厚的同配比去石子砂浆。
(4)浇筑混凝土时设专人看模,经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移位时立即停止浇筑,并在已浇筑混凝土初凝前修整完好。
(5)使用30或50插入式振捣器要快插慢拔,插点呈梅花形布置,按顺序进行,不得遗漏。移动间距不大于振捣棒作用半径的1.5倍(50棒应为52.5cm,取50cm;30棒应为40.5cm取40cm)。振捣上一层时插入下一层混凝土5cm以消除两层间的接缝。振捣时间以混凝土表面出现浮浆及不出现气泡、下沉为宜。
4、垫层混凝土浇筑
基槽验收合格后,钉控制桩(6×6m)用泵车进行混凝土浇筑。混凝土振捣采用平板式振捣器振捣,混凝土振捣密实后,以钢筋上标高及水平标高小棉线为准检查平整度,高的铲除,凹的补平,用水平刮杠刮平,表面再用木抹子搓平,最后用铁抹子压光、搓毛。混凝土养护采用养护膜养护。
5、基础混凝土浇筑:
(1)筏板基础混凝土采用商品混凝土,灌车运输,为保证底板整体性,混凝土一次连续浇筑完毕,不留垂直施工缝。
(2)尽量降低混凝土配合比中的用水量和水泥用量。
(3)柱混凝土浇筑前要先填以3~5㎝与混凝土同配比减石子砂浆。柱混凝土分层浇筑,分层振捣,每次浇捣高度根据现场使用振动棒(50棒或30棒)而定,为其有效长度的1.25倍(50棒应为43.75㎝,取40㎝;30棒应为33.75㎝,取30㎝),浇筑采用尺杆配手把灯加以控制。
6、梁、板混凝土浇筑:
梁板按框架格顺序浇筑,每框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时与板的混凝土一起浇筑,随着阶梯形的不断延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反。
梁帮及梁底部位要用Ф30或Ф50插入式振捣棒振捣密实,振捣时不得触动钢筋和预埋件。梁、柱接点钢筋较密时要用小直径振动棒振捣,并加密棒点。
浇筑板的混凝土虚铺厚度略落大于板厚,浇捣完毕后用1.5~4M刮杠刮平,并拉线检查板面平板高,严格控制平整度,尤其墙柱根部。应在终凝前,适时用抹子抹压两遍以上,在压光搓毛,并及时覆盖养护膜,以防止收缩裂纹产生。
(1)、楼梯混凝土浇筑
楼梯混凝土至下而上浇筑,先振实底板混凝土,达到踏步位置后再于踏步混凝土一起浇筑,不断连续向上推进,并随时用木抹子将踏步抹平。
(2)、混凝土浇筑完毕及浇筑过程中设专人清理落地灰及玷污成品上的混凝土颗粒(配水管接消防立管)
(3)、混凝土养护
、在楼面浇筑完后,立即铺设塑料薄膜对混凝土进行养护。
、养护时间不少于7d,大体积混凝土不少于15d。
7、试块制作
同一验收批混凝土常温时制作28d标养试块及备用试块,同条件试块。一组送实验室标养,一组拆模,一组同条件养护,日平均气温达到600度或14~60d内送实验室试压。
三、季节性施工
为做好雨季施工混凝土浇筑工作做好如下规定:
(1)搅拌站严格控制混凝土的用水量,计算时将砂石所含水量计算在内,严格控制坍落度,确保混凝土强度。
(2)下雨时不宜露天浇筑混凝土,开盘前要于气象部门联系,掌握天气变化情况,避免突然下雨影响浇筑混凝土。
(3)已入模振捣成型后的混凝土要及时覆盖,防止突然遇雨,受雨水冲淋。
(4)合模后如不能及时浇筑混凝土时,要在模板的适当位置预留排水孔,防止突然下雨模内积水。
(5)采取表面覆盖采条布,防止雨水直接冲刷模板致使脱模剂脱落、流失、影响拆模及混凝土表面质量。
(6)在浇筑混凝土时如突然遇雨,小雨不停,大雨搭设防雨棚或临设施工缝方可收口,雨后继续施工,要对施工缝进行处理。后再浇筑。
(7)雨季施工期间要加强防风紧固措施。
(8)所有施工机械采取相应防漏电措施。
四、安全措施
1、进入施工现场要正确系安全帽,高空作业正确系安全带。
2、现场严禁吸烟。
3、严禁上下抛掷物品。
4、泵车后台及泵臂下严禁站人,按要求操作,泵管支撑牢固。
5、振捣和接线人员必须穿胶靴带绝缘手套,以防触电。
6、在混凝土泵出口的水平管道上安装止逆阀,防止泵送突然中断而产生混凝土反相冲击。
7、泵送系统受压力时,不得开启任何输送管道和液压管道。液压系统的安全阀不得任意调整,蓄能器只能冲入氮气。
8、作业后,必须将料斗内和管道内混凝土全部输出,然后对泵机、料斗管道进行冲洗。用压缩空气冲洗管道时,管道出口端前方10M内不得站人,并用金属网篮等收集冲出的泡沫橡胶及砂石粒。
9、混凝土振捣器使用安全要求:
(1)、作业前,检查电源线路无破损漏电,漏电保护装置灵活可靠,机具各部件连接牢固,旋转方向正确。
(2)、振捣器不得放在初凝的混凝土、楼板、脚手架、道路和干硬的地面上进行试振。如检修或作业间断时,必须切断电源。
(3)插入式软轴的弯曲半径不得小于50㎝,并不得多于两个弯;操作时振捣器自然垂直地插入混凝土,不得用力硬插、斜推或使钢筋夹住棒头,也不得全部插入混凝土中。
(4)作业转移时,电动机的电源线保持足够的长度和松度,严禁用电源线拖拉振动器。
(5)电源线路要悬空移动,注意避免电源线与地面钢筋相磨擦及车辆的碾压。经常检查电源线的完好情况,发现破损立即进行处理。
(6)用绳拉平板振捣器时,拉绳干燥绝缘,移动或转向不得用脚踢电动机。
(7)振捣器与平板保持紧固,电源线必须固定在平板上,电器开关装在把手上。
(8)振捣人员必须穿戴绝缘胶鞋和绝缘手套。
(9)作业后,必须切断电源,做好清洗、保养工作。振捣器要放在干燥处,并有防雨措施。
第六章、冬季施工措施
为确保该工程的工程质量,提高施工进度,加强安全文明生产,若进入冬季施工阶段。我项目部采取以下措施:
⑴混凝土工程
1、首先对搅拌、运输、浇筑和养护做好技术交底。选用硅酸盐或普通硅酸盐32.5级水泥,按设计要求提高一个等级。
2、混凝土拌制掺用防冻剂必须按照国家标准《混凝土外加剂应用技术规范》规定执行。
3、冬季拌制混凝土时,采用水加热方法。水及骨料的加热温度:
4、当骨料不热时,水可以加热到1000C。但水泥不应与300C以上的水直接接触,投料顺序,先投骨料和已加热的水,然后投入水泥。
5、水泥在使用前运入暖棚内存放。
6、混凝土所用骨料必须清洁,不得含有冰雪等杂物。
7、搅拌机搭设保温棚,搅拌前用热水冲洗搅拌机,搅拌时间不小于2分钟,严格控制水灰比。
8、混凝土拌合物的出机温度不宜低于100C。入模温度不得低于50C。
9、浇筑前清理模板上和钢筋上的冰雪及杂物。
10、砼的初期养护温度不得低于防冻剂的规定温度,如达不到温度时,用稻草毡加塑料薄膜双层保温覆盖。
⑵砌体工程冬季施工措施
1、石灰膏应防止受冻,采取保温措施。
2、拌制砂浆不得含有冰块及大于10mm的冻块。
展开阅读全文
