收藏 分销(赏)

兰大2#生物楼临时用电专项方案.doc

上传人:pc****0 文档编号:7438920 上传时间:2025-01-04 格式:DOC 页数:23 大小:204.50KB 下载积分:10 金币
下载 相关 举报
兰大2#生物楼临时用电专项方案.doc_第1页
第1页 / 共23页
兰大2#生物楼临时用电专项方案.doc_第2页
第2页 / 共23页


点击查看更多>>
资源描述

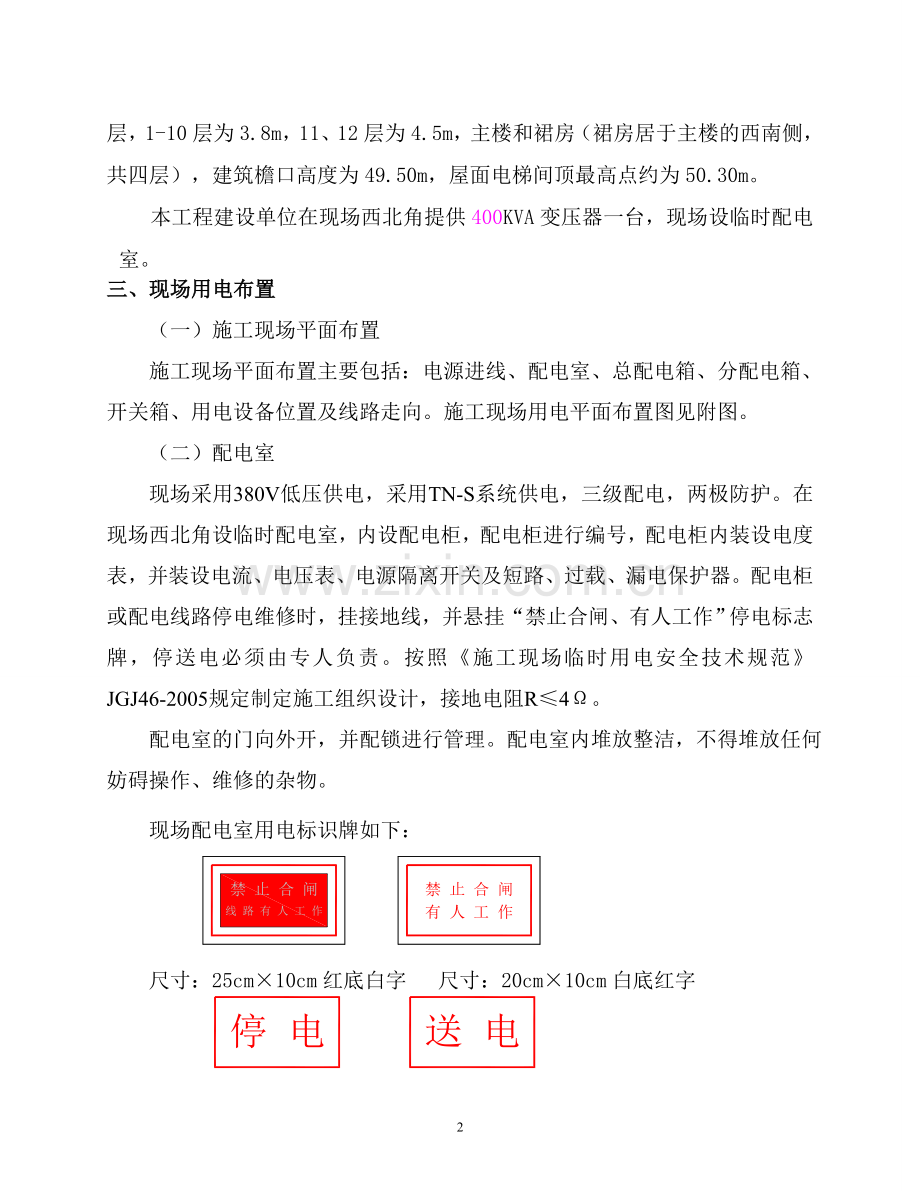

兰州大学2号楼生物楼 施工现场临时用电专项方案 一、编制依据 1、国家现行施工规范、规程和技术标准; 《低压配电设计规范》GB50054-95 《建筑工程施工现场供电安全规范》GB50194-93 《通用用电设备配电设计规范》 GB50055-93 《供配电系统设计规范》 GB50052-95 《施工现场临时用电安全技术规范》JGJ46-2005 《建筑工程施工安全检查标准》 JGJ59-99 2、施工图纸; 3、施工现场踏勘情況及勘察资料; 4、我单位的技术力量、机械设备条件; 5、我司已按照GB/T19001-2000 idt ISO9001:2000建立的品质保证体系,建立的程序控制标准,按照GB/T24001-2004 idt ISO14001:2004建立的环境管理体系,按照GB/T28001-2001建立的职业健康安全管理体系,按GB/T50326-2006建设工程项目管理规范,统称为“一体四标”管理体系,体系相对应的文件:《管理手册》;《程序文件》;《项目管理制度汇编》。 二、工程概况 本工程位于兰大本部校园内,项目总建筑面积为23521㎡;结构类型为钢筋砼框架-剪力墙结构,基础采用平板式筏板基础;地下一层,地上十二层;地下一层为消防泵房及设备机房,层高5.5m,地上不含出屋面楼电梯间共十二层,1-10层为3.8m,11、12层为4.5m,主楼和裙房(裙房居于主楼的西南侧,共四层),建筑檐口高度为49.50m,屋面电梯间顶最高点约为50.30m。 本工程建设单位在现场西北角提供400KVA变压器一台,现场设临时配电室。 三、现场用电布置 (一)施工现场平面布置 施工现场平面布置主要包括:电源进线、配电室、总配电箱、分配电箱、开关箱、用电设备位置及线路走向。施工现场用电平面布置图见附图。 (二)配电室 现场采用380V低压供电,采用TN-S系统供电,三级配电,两极防护。在现场西北角设临时配电室,内设配电柜,配电柜进行编号,配电柜内装设电度表,并装设电流、电压表、电源隔离开关及短路、过载、漏电保护器。配电柜或配电线路停电维修时,挂接地线,并悬挂“禁止合闸、有人工作”停电标志牌,停送电必须由专人负责。按照《施工现场临时用电安全技术规范》JGJ46-2005规定制定施工组织设计,接地电阻R≤4Ω。 配电室的门向外开,并配锁进行管理。配电室内堆放整洁,不得堆放任何妨碍操作、维修的杂物。 现场配电室用电标识牌如下: 尺寸:25cm×10cm红底白字 尺寸:20cm×10cm白底红字 尺寸:20cm×15cm白底红字 尺寸:20cm×10cm红底白字 尺寸:25cm×20cm白底红字 (三) 线路敷设 施工现场采用放射型配电线路,现场动力配电线路走向为:配电室(总配电箱)→现场分配电箱→开关箱→用电设备,照明配电线路走向为配电室(总配电箱)→现场照明配电箱→用电设备。总线采用电缆线埋地敷设,干线采用电缆线埋地敷设,电机线采用电缆线埋地敷设,严禁沿地面明设并避免机械损伤和介质腐蚀,埋地电缆路径设方位标志。 电缆沟敷设深度为0.7m,宽度0.3m,用土铺平,将直径150mmPVC管平铺,穿入电缆线,铺好后上下左右侧均匀敷设50mm厚的细砂,然后在细砂上面铺一层保护木板或平铺一层小红转,最后用土将沟填平,用打夯机夯实。穿越建筑物、构筑物、道路、易受机械损伤的场所及引出地面(从2m高度至地下0.2m处),应加设防护套管。 埋线地沟标记图 四、施工现场用电量统计表: (一)施工现场机具 序号 设备名称 型号 安装功率(kW) 数量 合计功率(kW) 1 塔式起重机 QTZ-5610 48 1 48 2 搅拌机 HJ-500L 13.5 1 13.5 3 施工电梯 54 1 54 4 砼输送泵 TB-60 60 1 60 5 电焊机 BX3-400 30 3 90 6 电 锯 MJ-1 2.5 2 5 7 钢筋调直机 4-14 2.8 1 2.8 8 钢筋切断机 GQ-60 5.5 1 5.5 9 钢筋弯曲机 GJ7-40 1 1 1 10 蛙式夯机 H-201 2.8 2 5.6 11 插入式振捣棒 ZN50 1.5 6 9 12 平板振动器 PZN20 2.5 2 5 13 砂轮切割机 1.5 2 3 13 水泵 YJ-15 3 10 30 14 镝灯 3.5 2 7 15 办公等照明 30 1 30 16 钢筋加工厂照明 8 1 8 合计 377.4 (二)现场临时用电量及变压器用量计算 除施工现场机具用电表里的机械为现场正常使用外,考虑我方临时增加个别机械设备,在原有的用电设备基础上增加一点开关容量。根据现场的用电设备,我们可以认识到几种运行情况。 1、各种用电设备不可能同时满载运行; 2、水泵是连续运行,而各种三相电动机是反复短时间的运行; 3、各用电设备运行都是伴随有功率损耗即存在设备效率问题; 4、用电设备的供电线路在运送功率时伴随有线路功率损耗,即存在线路效率问题。 施工用电包括动力用电和照明用电两种。根据以上施工用具用电表,施工现场用电计算如下: 1、 计算公式 P计=1.05(K1ΣP1/cosф+ K2ΣP2+ K3ΣP3+ K4ΣP4) 式中:—供电设备总需要容量(kW); 1.05—用电不均衡系数; ΣP1—全部电动机额定用电量之和; ΣP2—电焊机额定容量(kVA); ΣP3—室内照明设备额定用电量之和; ΣP4—室外照明设备额定用电量之和; —全部动力用电设备同时使用系数; —电焊机同时使用系数; —室内照明设备同时使用系数; —室外照明设备同时使用系数; cosф—用电设备功率因数,施工最高为0.75~0.78,本方案取0.75。 施工现场所用全部电动机总功率: ∑P1=48+27+54+60+5+5.6+6+2.5+18+7=233.1kw 电焊机的额定用量: 考虑室内外照明用电后,该工地总用电量容量为 P计=1.24(0.6×233.1/0.75+0.6×60)=275.8KVA 2、变压器容量可按下式计算: =1.05 P计 式中:—变压器容量(kVA); —功率损失因数。 变压器容量 P变=1.05×275.8=289.59KVA 建设单位在配电室提供一台型三相降压变压器,能满足我方使用。 五、配电导线截面计算 (一)干线1线路选择 干线1为西侧1#分配电箱,由配电室引到1#分配电箱处,设备是5013塔吊(1台)、砼泵(1台)、镝灯(1台)、蛙式打夯机(1台)、水泵(6台)、电焊机(1台)。 1、 计算施工用电量 ∑P1=48+60+3.5+2.8+18=132.3kw P计=1.1(0.6×132.3/0.75+0.6×30)=136.22KVA 2、确定配电导线截面 按导线的允许电流选择:该电路的工作电流为 式中:—线路工作电流值(A); —供电设备总用电量(kVA); —线路工作电压值(v),三相四线制低压时为380V; —电动机的平均功率因数,一般施工现场取0.75. 将,代入上式,可简化为 I线=2×136.22=272.44A 由计算电流查表可选用VV-3×50mm2+2×35mm2电缆线,可以满足施工要求。(二)干线2线路选择 干线2为现场东侧2#分配电箱,由配电室引到2#分配电箱处,设备是施工电梯(1台)、搅拌机(2台)、镝灯(1台)、插入式振捣器(4台)、平板振捣器(1台)、蛙式打夯机(1台)、电锯(2台)、电焊机(1台)。 1、 计算施工用电量 ∑P1=54+27+3.5+6+2.5+2.8+5=100.8kw P计=1.1(0.6×100.8/0.75+0.6×30)=108.5KVA 2、确定配电导线截面 按导线的允许电流选择:该电路的工作电流为 I线=2×108.5=217A 由计算电流可选用VV-3×50mm2+2×35mm2铜芯电缆,可以满足施工要求。 (三)干线3、4线路选择 干线3为3#照明分配电箱,由配电室开关柜内200A(兰州供电公司规定)照明专用空气开关引到我现场3#照明分配电箱处,干线4为4#照明分配电箱,由配电室开关柜内200A照明专用空气开关引到现场4#照明分配电箱处,照明分配电箱开关为HP5-200A。 1、计算施工用电量 室内外照明用电约占总用电量的10%,则 ∑P =0.1×293.1=29.31kw 2、确定配电导线截面 按导线的允许电流选择:该电路的工作电流为 I线=2×29.31=58.62A 由计算电流查表可选用BV-3×16mm2+2×10mm2铜芯导线,可以满足施工要求。 六、电线和电缆: (一)电线和电缆的选择,是施工现场临时用电线路设计的重要内容,选择的合理与否直接影响到有色金属消耗量与线路投资,以及电网的安全经济运行。施工现场一般采用铜线。施工现场的配电线路,无论是室外还是在室内,都必须采用绝缘电线和电缆。我施工现场办公照明和工具房照明全部采用铜芯型号为(BV)2.5㎜2单芯聚氯乙烯绝缘线,现场夜间临时施工照明碘钨灯1000W, 采用(YQW)3x2.5㎜2三芯轻型橡套电缆,连接交流220V及以下轻型移动电气设备,YQW型具有耐气候和一定耐油性能。现场夜间照明镝灯3.5KW, 采用(YZW)3×4 ㎜2三芯中型橡套电缆,连接交流380V及以下轻型移动电气设备,YZW型具有耐气候和一定耐油性能。电源线可根据电动机的功率来配置,现场交流电焊机29.1(KVA),全部采用(YCW)2x10㎜2+1x6㎜2三芯重型橡套线。 (二)配电线路的防治措施: 1、必须购买正规厂家生产的且有出厂合格证、生产许可证的产品。 2、废旧导线、电缆严禁使用。 3、电缆干线要采用埋地和个别处架空敷设。 4、埋地敷设时深度不小于0.7m,上下左右各均匀铺设50mm厚的细砂,上下再覆盖硬质保护层,埋地接头须设在能防水、防尘、防机械损伤的接线盒内。 5、电缆向上架设时,应充分利用竖井,垂直洞口并应靠近负荷中心,固定点每层不少于1处,沿墙或门洞固定时,最大弧垂不小于1.8m。 6、电缆穿越建(构)筑物、道路、易受机械损伤的场所及引出地面2m高度至地下0.2m处,必须加设防护套管。保护套管的内径不应小于电缆外径的1.5倍,保护套管的弯曲半径不应小于所穿电缆的允许弯曲半径。 7、电缆与热力管道平行间距不小于2m,交叉间距不小于1m。 七、总配电箱与开关箱的选择 (一)现场临时用电“三级配电”“二级保护”结构图 (二)现场总配电箱选择 现场总配电箱由建设单位提供,总隔离开关选用HR3-600/34型;干线1空气开关选用DZ15LE-400A/3N901,干线2空气开关选用DZ15LE-400A/3N901,干线3空气开关选用DZ20-250A/4300,干线4现场照明空气开DZ15LE-100A/3N901。 (三)分配电箱开关电器选择 1、1#分配电箱 2、2#分配电箱 3、3#分配电箱 4、4#分配电箱 (四)开关箱开关电器选择 1、塔吊开关箱 隔离开关选用HR5-200A型,D漏电保护器选用DZ20l-100A/4300。 2、砼输送泵开关箱 隔离开关选用HR5-200A型,D漏电保护器选用DZ20L-200/4300。 3、施工电梯开关箱 隔离开关选用HR5-100A型,D漏电保护器选用DZ15-100A。 4、搅拌机开关箱 隔离开关选用HR5-100A型,D漏电保护器选用DZ20Y-100A。 5、电焊机开关箱 隔离开关选用HK8-100A型,D漏电保护器选用DZ15LE-40/3901。 (7)现场各型电机开关箱 隔离开关选用HK8-100A型,D漏电保护器选用DZ15LE-40/3901 八、设计接地装置 (一)一般规定 本工程施工现场,采用TN-S接地保护系统,所有设备的金属外壳必须与专用保护零线联接,专用保护零线由配电室的零线端子引出。保护零线的统一标志为绿/黄色线,在任何情况下都不允许使用绿/黄双色线作负荷线。重复接地不少于三处,重复接地点选在总配电室、配电系统的中间和末端、塔吊处等。总配电箱的人工接地体,应垂直设置,接地采用DN50钢管,长度2.5m,间距5m,且至少3根。接地体采用40×4镀锌扁铁与钢管,长度为10m。扁铁与钢管搭接焊时,搭接长度≥80mm。接地连线距地面0.8m。接地线及其连接处如 位于潮湿或有腐蚀介质场所,应涂刷防潮防腐油漆。接地线与设备的连接可用焊接或螺栓连接。用螺栓连接时应设防松螺帽或防松垫片。 九、设计防雷装置 本工程施工现场1台塔吊,整个施工场地都在其保护范围之内,并且在塔吊拆除后,施工现场已安装完建筑物避雷针,因此施工现场不再设置其它专门的防雷装置,塔吊顶设避雷针,长度为1米。 十、安全防护措施 (一)外电线路防护 1、在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离应符合下表规定: 外电线路电压等级(kV) <1 1~10 35~110 220 330~500 最小安全操作距离(m) 4.0 6.0 8.0 10 15 2、施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的最小垂直距离应符合下表规定: 外电线路电压等级(kV) <1 1~10 35~110 最小垂直距离(m) 6.0 7.0 7.0 3、起重机严禁越过无防护设施的外电架空线路作业。在外电架空线路附近吊装时,起重机的任何部位或被吊物边缘在最大偏斜时与架空线路边线的最小安全距离应符合下表规定; 电压(kV) 安全距离(m) <1 10 35 110 220 330 550 沿垂直方向 1.5 3.0 4.0 5.0 6.0 7.0 8.5 沿水平方向 1.5 2.0 3.5 4.0 6.0 7.0 8.5 4、施工现场开挖沟槽边缘与外电埋地电缆沟槽边缘之间的距离不得小于0.5m。 (二)外电线路防护 1、电气设备现场周围不得存放易燃易爆物、污源和腐蚀介质,否则应予清除或作防护处置,其防护等级必须与环境条件相适应。 2、电气设备设置场所应能避免物体打击和机械损伤,否则应作防护处置。 十一、安全用电措施 安全用电技术措施包括两个方向的内容:一是安全用电在技术上所采取的措施;二是为了保证安全用电和供电的可靠性在组织上所采取的各种措施,它包括各种制度的建立、组织管理等一系列内容。 (一)安全用电技术措施 1、在施工现场专用的直接接地的低压电力线路中,必须采用TN-S低压供电保护系统。 保护零线应由配电室的保护零线或第一级漏电保护器电源侧的零线引出。 保护零线要与工作零线分开单独敷设,不作他用,保护零线PE必须采用黄/绿双色线。 保护接地线必须在总配电室出来的配电线路中间或末端做三处重复接地,重复接地应与保护接地线相连接。 保护接地线的截面与工作零线的截面相同,同时必须满足机械强度的要求,其中,架空敷设间距大于12m时,采用绝缘铜线截面不小于25mm2,与电气设备相连接的保护零线为截面不小于4mm2的绝缘多股铜线。 在TN系统中,下列电气设备不带电的外露可导电部分应作保护接零; (1)电机、变压器、电器、照明器具、手持式电动工具的金属外壳; (2)电气设备传动装置的金属部件; (3)配电柜与控制柜的金属框架; (4)配电装置的金属箱体、框架及靠近带电部分的金属围栏和金属门; (5)电力线路的金属保护管、敷线的钢索,起重机的底座和轨道、滑升模板金属操作平台; (6)安装在电力线路杆上的开关、电容器等电气装置的金属外壳及支架。 城防、人防等潮湿或条件特别恶劣施工现场的电气设备必须采用保护接零。 2、配置漏电保护器 (1)施工现场的总配电箱至开关箱应至少设置两级漏电保护器,而且两级 漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。 (2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。 (3)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧,不得用于启动电器设备的操作。 (4)漏电保护器的选择应符合先行国家标准《剩余电流动作保护器的一般要求》GB 6829和《漏电保护器安全和运行的要求》GB13955的规定,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s。 (5)总配箱中漏电保护器的额定漏电动作电流应大于30mA,额定漏电动作时间应大于0.1s,但其额定漏电动作电流与额定漏电动作时间的乘积不应大于30mA·s。 (6)总配电箱和开关箱中漏电保护器的极数和线数必须与其负荷侧负荷的相数和线数一致。 (7)配电箱、开关箱中的漏电保护器宜选用无辅助电源型(电磁式)产品,或选用辅助电源故障时能自动断开的辅助电源型(电子式)产品。当选用辅助电源故障时不能自动断开的辅助电源型(电子式)产品时,应同时设置缺相保护。 (二)安全用电组织措施 1、现场建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。 2、建立技术交底制度 向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。 3、建立安全检测制度 从临时用电工程架设开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好检测记录。 4、建立电气维修制度 加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。 施工现场所有配电箱、开关箱应每十天进行一次检查和维修、检查,维修人员必须是专业电工。 5、建立工程拆除制度 建筑工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。 6、建立安全检查和评估制度 施工管理部门和企业要按照JGJ59-99《建筑施工安全检查评分标准》定期对现场用电安全情况进行检查评估。 7、建立安全用电责任制 对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。 8、建立安全教育和培训制度 定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员必须持有劳动部门核发的上岗证书,严禁无证上岗。 9、强化安全用电领导体制,提高电气技术队伍素质。 十二、电气防火措施 (一)施工现场发生火灾的主要原因 1、电气线路过负荷引起火灾 线路上的电气设备长时间超负荷使用,使用电流超过了导线的安全载流量。这时如果保护装置选择不合理,时间长了,线芯过热使绝缘层损坏燃烧,造成火灾。 2、线路短路引起火灾 因导线安全部距不够,绝缘等级不够,所久老化、破损等或人为操作不慎等原因造成线路短路,强大的短路电流很快转换成热能,使导线严重发热,温度急剧升高,造成导线熔化,绝缘层燃烧,引起火灾。 3、接触电阻过大引起火灾 导线接头连接不好,接线柱压接不实,开关触点接触不牢等造成接触电阻增大,随着时间增长引起局部氧化,氧化后增大了接触电阻。电流流过电阻时,会消耗电能产生热量,导致过热引起火灾。 4、变压器、电动机等设备运行故障引起火灾 变压器长期过负荷运行或制造质量不良,造成线圈绝缘损坏,匝间短路,铁芯涡流加大引起过热,变压器绝缘油老化、击穿、发热等引起火灾或爆炸。 5、电热设备、照灯具使用不当引起火灾 电炉等电热设备表面温度很高,如使用不当会引起火灾;大功率照明灯具等与易燃物距离过近引起火灾。 6、电弧、电火花引起火灾 电焊机、点焊机使用时电气弧光、火花等会引燃周围物体,引起火灾。 施工现场由于电气引发的火灾原因决不止以上几点,还有许多,这就要求用电人员和现场管理人员认真执行操作规程,加强检查,可以说是可以预防的。 (二)电气防火技术措施 1、合理配置、鉴定、更换各种电气元件,对电路和设备的过载、短路故障进行可靠的保护。 2、在电气装置和线路周围不准堆放易燃、易爆和强腐蚀介质,不适使用火源。 3、在电气装置相对集中的场所配置绝缘性能好的灭火剂如干粉灭火器,二氧化碳灭火器,1211灭火器或干燥砂子。严禁使用导电灭火剂进行扑救。 4、在预留洞、孔或管道井口附近施焊时,要有防止火花顺预留管道井溅下的措施。 5、定期组织工人进行安全用电教育,组织工人认真学习《施工现场临时用电安全技术规范》、《建筑安装工人安全技术操作规程》等规范规程。 (三)电气防火组织措施 1、建立易燃、易爆物和强腐蚀介质管理制度。 2、建立电气防火责任制,加强电气防火重点场所烟火管制,并设置禁止烟火标志。 3、建立电气防火检查制度,发现问题,及时处置。 4、强化电气防火领导体制,建立电气防火队伍。 5、建立电气防火教育制度,经常进行电气防火知识教育和宣传,提高各类电气设备操作人员防火自觉性。 十三、事故应急预案 (一)组建临时用电事故发生应急小组 组长:任俊强 组员:杨荣山 胡家豪 水航 安柱平 张海芳 (二)电引起的火灾应急预案 发生火灾,应立即拨打119火警电话,同时积极组织现场人员用灭火器,消防水源进行扑救,并向应急预案小组汇报。由应急组长下达命令,组织义务消防队员、经警疏散人员、同时保护现场,就近抢救受伤人员。事故处理完后,由小组成员协同公司调查事故原因,并填写“事故记录报告”。 (三)突然停电 因各种外界未预知因素遇到突然停电情况时做好下列工作: ①由专职电工检查用电设备工作状态,并立即切断所有工作设备的电源; ②若有塔吊吊物悬在空中突然停电,应设安全警戒线,并设法使起吊物安全落地; ③向现场工作人员说明突然停电原因和需要做的弥补工作。 ④遇有突然停电情况,必须派专人做好情况记录。 (四)触电 1、发现有人触电,现场有关人员应立即报告现场负责人及事故应急救援组组长;同时,尽快使触电者脱离电源;然后根据触电者的具体症状进行对症施救;采取有效措施防止事故扩大和保护现场。 2、脱离电源的基本方法 (1)将出事附近电源开关刀拉掉,或将电源插头拔掉以切断电源。 (2)用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上拔离或者将触电者拔离电源。 (3)必要时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头以及锄头)切断电源线。 (4)救护人可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电者,使之脱离电源。 (5)如果触电者由于痉挛手指紧握导线或导线缠绕在身上,救护人员可先用干燥的木板塞进触电者的身下,使其与地绝缘来隔断入地电源,然后再采取相应的办法把电源切断。 (6)如果触电者及断落在地上的带电高压导线且尚未确证线路无电之前,救护人员不可进入断线落地点8~10m的范围内,以防止跨步电压触电。触电者脱离带电导线后应迅速将其带至8~10m以外立即开始触电急救。只有在确证线路已经无电,才可在触电者离开触电导线后就地急救。 3、在触电者脱离电源时应注意的事项 (1)未采取绝缘措施前,救护人不得直接触及触电者的皮肤和潮湿的衣服。 (2)严禁救护人直接用手推、拉和触摸触电者;救护人不得采用金属或其它绝缘性能较差的物体(如潮湿的木棒、布带等)作为救护工具。 (3)在拉拽触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。 (4)当触电者处于高位时,应采取措施预防触电者脱离电源后对坠落地摔伤或摔死(电击二级伤害)。 4、触电者未失去知觉的救护措施 应让触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。 5、触电者已失去知觉但尚有心跳和呼吸时的抢救措施 应使其舒适地平卧,解开衣服以利呼吸,四周不要为人,保持空气流通,冷天应注意保暖,同时立即请医生前来或送往医院诊治。若发现触电者呼吸困难或心跳失常,应立即实行人工呼吸或胸外心脏挤压。 6、对“假死”者的急救措施 当判定触电者呼吸和心跳停止时,应立即按心肺复苏法就地抢救。恢复正常心跳后,还应严密观察,防止心跳再度停止,并及时送当地医疗机构。 7、应急救援工具 施工现场应备有必要的应急救援工具,如:绝缘手套、绝缘棒、电工绝缘钳、药箱、担架等。 (五)雨雪、雷电天气的应急预案 1、切断施工机械设备电源,做好设备、材料的防护。 2、电焊机在小雨雪天施工必须做好次级电源的绝缘防护,并防止次级电源的短路。 3、遇强雷电天气时,高空作业人员应立即停止施工,禁止触摸高大的金属物体,以防雷电击伤。超高金属物体要有防雷电措施和设施。高大金属物体四周严禁存放可燃物体和气体。 十四、现场临时用电平面布置图(附图) 23
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
