浐灞半岛A3地块A3-10组团7#~10#楼各部位装修装饰做法说明
(住宅部分)
第一章 室内装修装饰材料及做法
第一节 楼地面
一、地下室及管道层
<1>、合用前室、通向车库走道
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、 水泥浆一道(内掺建筑胶)
5、 60厚C15混凝土垫层 (完成至线下1050)
6、 素土夯实
<2>、配电间、热计量间、进排风机房
1、20厚1:2水泥砂浆压实抹光 (完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、100厚C15混凝土垫层
4、素土夯实
<3>、有地漏房间(有防水)
1、20厚1:2水泥砂浆压实抹光 (完成至线下1000)
2、 水泥砂浆一道(内掺建筑胶)
3、 35厚C20细石混凝土随打随光
4、 1.5厚合成高分子防水涂膜或2厚聚合物水泥基防水涂料,四周卷起150高
5、 1:3水泥砂浆找坡层,最薄处20厚,坡向地漏一次抹平
6、 水泥浆一道(内掺建筑胶)
7、 60厚C15混凝土垫层
8、 素土夯实
<4>、其它房间
1、20厚1:2水泥砂浆压实抹光 (完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚C15混凝土垫层
4、 素土夯实
<5>、管道层
1、1:2.5水泥砂浆,压实抹光,并以0.5%的坡度坡向地漏,最薄处20厚
2、 水泥一道(内掺建筑胶)
3、 现浇钢筋混凝土楼板
(二) 、1层~27层及机房层
<6>、楼梯间、电井
1、20厚1:2.5水泥砂浆,压实抹光 (完成至线下1000)
2、 水泥浆一道(内掺建筑胶)
3、 现浇钢筋混凝土楼板

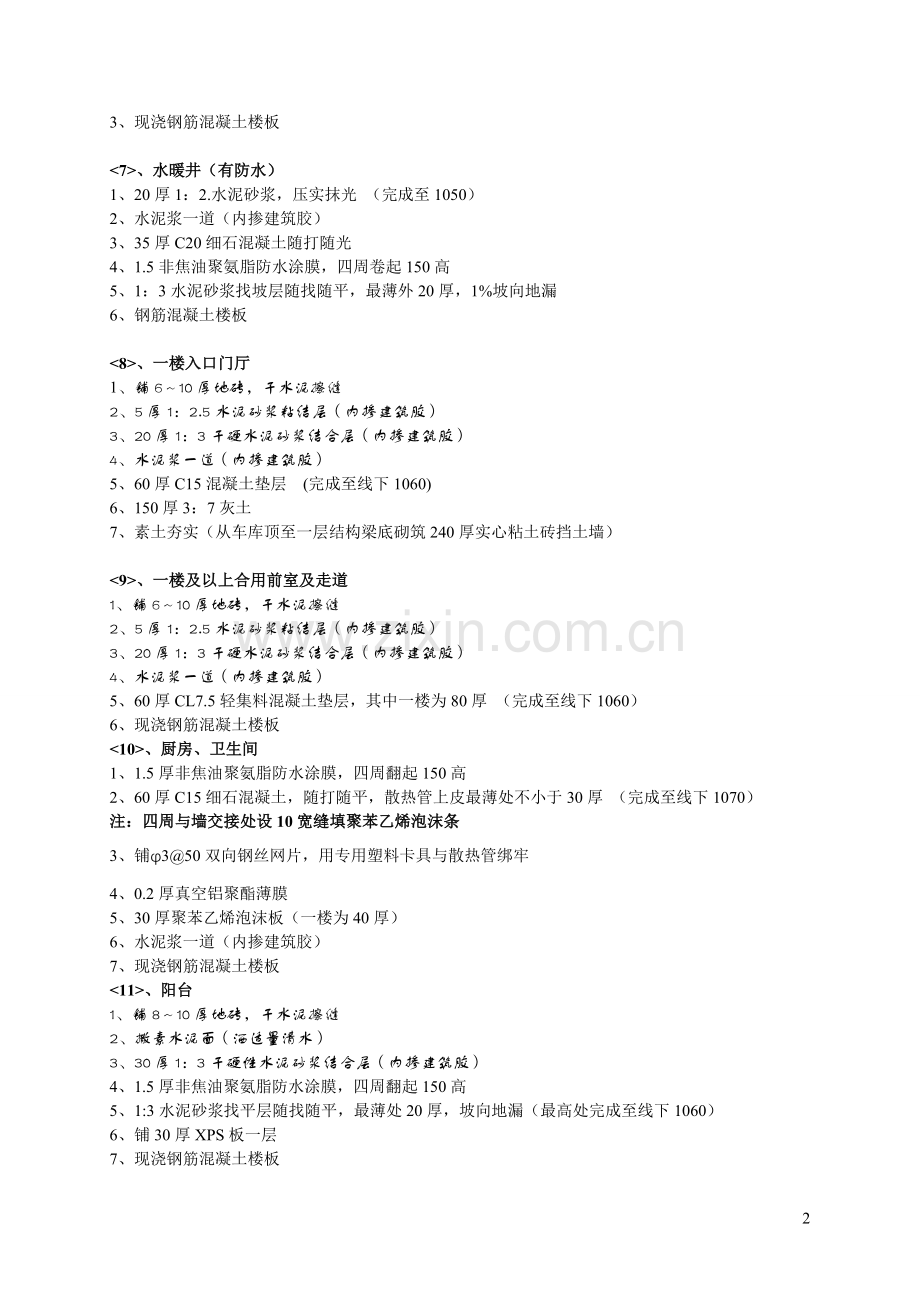

<7>、水暖井(有防水)
1、20厚1:2.水泥砂浆,压实抹光 (完成至1050)
2、 水泥浆一道(内掺建筑胶)
3、 35厚C20细石混凝土随打随光
4、 1.5非焦油聚氨脂防水涂膜,四周卷起150高
5、 1:3水泥砂浆找坡层随找随平,最薄外20厚,1%坡向地漏
6、 钢筋混凝土楼板
<8>、一楼入口门厅
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、60厚C15混凝土垫层 (完成至线下1060)
6、150厚3:7灰土
7、素土夯实(从车库顶至一层结构梁底砌筑240厚实心粘土砖挡土墙)
<9>、一楼及以上合用前室及走道
1、铺6~10厚地砖,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、60厚CL7.5轻集料混凝土垫层,其中一楼为80厚 (完成至线下1060)
6、现浇钢筋混凝土楼板
<10>、厨房、卫生间
1、1.5厚非焦油聚氨脂防水涂膜,四周翻起150高
2、60厚C15细石混凝土,随打随平,散热管上皮最薄处不小于30厚 (完成至线下1070)
注:四周与墙交接处设10宽缝填聚苯乙烯泡沫条
3、 铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢
4、 0.2厚真空铝聚酯薄膜
5、 30厚聚苯乙烯泡沫板(一楼为40厚)
6、 水泥浆一道(内掺建筑胶)
7、 现浇钢筋混凝土楼板
<11>、阳台
1、 铺8~10厚地砖,干水泥擦缝
2、 撒素水泥面(洒适量清水)
3、 30厚1:3干硬性水泥砂浆结合层(内掺建筑胶)
4、 1.5厚非焦油聚氨脂防水涂膜,四周翻起150高
5、 1:3水泥砂浆找平层随找随平,最薄处20厚,坡向地漏(最高处完成至线下1060)
6、 铺30厚XPS板一层
7、现浇钢筋混凝土楼板
<12>、其他房间(卧室、客厅及餐厅)
1、50厚C15细石混凝土,随打随平,散热管上皮最薄处不小于30厚 (完成至线下1050)
注:四周与墙交接处设10宽缝填聚苯乙烯泡沫条
2、铺φ3@50双向钢丝网片,用专用塑料卡具与散热管绑牢
3、0.2厚真空铝聚酯薄膜
4、20厚聚苯乙烯泡沫板(一楼为40厚)
5、水泥浆一道(内掺建筑胶)
6、 现浇钢筋混凝土楼板
<13>、电梯机房(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光 (完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、现浇钢筋混凝土楼板
<14>、机房走道抬高部分(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光 (完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚CL7.5轻集料混凝土垫层
4、540厚1:6水泥焦渣填充层
5、现浇钢筋混凝土楼板
<15>、机房走道落低部分(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光 (完成至线下1000)
2、水泥浆一道(内掺建筑胶)
3、60厚CL7.5轻集料混凝土垫层
4、40厚1:6水泥焦渣填充层
5、现浇钢筋混凝土楼板
(三) 、屋面
<16>、上人屋面(露台)
1、40厚C20细石混凝土捣实压光,内配φ6 双向@150钢筋网片,双向3~6米设20宽分格缝,缝中钢筋断开,缝内用建筑防水密封膏封严
2、干铺350g沥青卷材隔离层一层
3、4厚SBS防水卷材一道
4、25厚1:3水泥砂浆找平层
5、70厚XPS保温板
6、1:6水泥焦渣找坡最薄处30厚
7、钢筋混凝土屋面板
<17>、不上人屋面(机房顶、入户门厅顶和出屋面楼梯顶)
1、4厚SBS防水卷材一道(自带保护层)
2、3厚SBS防水卷材一道
3、25厚1:3水泥砂浆找平层
4、70厚XPS保温板
5、1:6水泥焦渣找坡最薄处30厚
6、钢筋混凝土屋面板
第二节 内墙面
一、地下室及管道层
<1>、无地漏的人防区域(粉刷石膏抹灰涂料墙——由外及里)
1、白色无机涂料一道
2、2厚粉刷石膏罩面压光(石膏与水和重量比为1:0.42)
3、10厚粉刷石膏砂浆打底抹平(石膏、砂、水的重量比为1:2.5:0.64)
4、 墙面先用水润湿,除去浮灰杂物
5、 刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<2>、进排风机房(玻璃棉毡铝板网吸声墙——由外及里)
1、4*20铝压条
2、 铝板网面层
3、 玻璃布一层绷紧钉牢于轻钢龙骨表面
4、 40厚玻璃棉毡,建筑胶粘结剂贴于轻钢龙骨格档内
5、 50*50轻钢龙骨(A级)双向中距600与墙体基面预埋木砖固定
6、 高聚物改性沥青涂膜防潮层
7、 墙缝原浆抹平(混凝土墙面还需用聚合物水泥砂浆修补墙面)
8、 墙体基面预埋40*60*60防腐木砖,双向中距600(混凝土墙面用聚合物水泥砂浆挤紧卧牢)
<3>、地下室其他区域、管道层和所有楼梯间
1、 白色无机涂料一道
2、 6厚1:2.5水泥砂浆抹面、压实抹光
3、 10厚1:3水泥砂浆打底
4、 刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
二、地上部分
<1>、水暖井、电井和电梯井道
1、白色无机涂料一道
2、6厚1:2.5水泥砂浆抹面、压实抹光
3、10厚1:3水泥砂浆打底
4、刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<2>、电梯井道
1、6厚1:2.5水泥砂浆抹面、压实抹光
2、10厚1:3水泥砂浆打底
3、刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<3>、住宅入口门厅、扩大前室、合用前室和其他公用部位
1、 9厚1:3水泥砂浆打底压实抹平
2、 素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<4>、厨房、卫生间
1、1.5厚非焦油聚氨酯防水涂膜(高度及范围待定)
2、9厚1:3水泥砂浆打底压实抹平
3、素水泥浆一道甩毛,内掺建筑胶(仅混凝土墙面有)
<5>、阳台及外墙做法
1、12厚1:2.5水泥砂浆找平与混凝土墙面接平(仅砖墙面有)
2、5厚1:3水泥砂浆打底扫毛(仅砖墙面有)
3、聚合物砂浆修补平整(仅在不平整的混凝土墙面有)
<6>、住宅其他区域(包括客厅、餐厅、卧室等)
1、5厚1:2.5水泥砂浆找平
2、9厚1:3水泥砂浆打底扫毛
3、 刷素水泥浆一道甩毛,内掺建筑胶(仅混凝土墙面有)
<7>、电梯机房
1、 白色无机涂料一道
2、 6厚1:2.5水泥砂浆抹面,压实抹光
3、 10厚1:3水泥砂浆打底
4、 刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
第三节 顶棚
第四节
一、地下部分
<1>、合用前室、通向车库走道(铝合金方板吊顶——从下至上)
1、 铝合金方板575*575与配套专用龙骨固定
2、 与铝合金方板配套的专用下层副龙骨联结,间距不大于750
3、 与安装型式的专用上层主龙骨,间距不大于1500用吊件与钢筋吊杆联结后找平
4、 Φ8钢筋吊杆,双向中距不大于1500,吊杆上部与板底膨胀螺栓固定
<2>、进排风机房(穿孔石膏板吸声吊顶——从下至上)
1、600*600穿孔板材
2、50厚超细玻璃丝棉吸声层,玻璃丝布袋填于龙骨间
3、 T型轻钢龙骨TB24*28,间距600,与主龙骨插接
4、 T型轻钢龙骨TB24*38(或TB24*28),间距不大于1200,用吸顶吊件联结
5、 龙骨吸顶吊件,中距横向不大于1200、纵向不大于600与膨胀螺栓与钢筋混凝土板固定
<3>、人防区域、水暖井(所有层)
1、 白色无机涂料饰面一道(仅人防区域有)
2、 2厚面层耐水腻子找平
3、 板缝用1:0.3:3水泥石膏砂浆嵌实抹平
4、 用水加10%火碱将混凝土板底油腻清洗干净
<4>、电井(所有层)
1、3厚1:2.5水泥砂浆
2、5厚1:3水泥砂浆打底扫毛
3、素水泥浆一道甩毛,内掺建筑胶
<5>、所有层楼梯间(所有层)
1、 白色防火型乳胶漆二道(每道间隔2h)
2、 白色封底漆一道(干燥后再做面涂)
3、 3厚1:0.5:2.5水泥石膏砂浆找平
4、 5厚1:0.5:3水泥石膏砂浆打底拉毛
5、 素水泥浆一道,内掺建筑胶
<6>、配电间、热计量间、管道层等其他区域
1、白色无机涂料饰面一道
2、2厚面层耐水腻子找平
3、3厚底层防裂腻子分遍找平
4、 刷素水泥浆一道,内掺建筑胶
5、 板缝用1:0.3:3水泥石膏砂浆嵌实抹平
6、 用水加10%火碱将混凝土板底油腻清洗干净
二、地上部分
<1>、住宅入口门厅、合用前室及走道
1、 饰面板
2、 满刮2厚面层耐水腻子找平(无饰面板时此条也取消)
3、 9厚592*592板材
4、 T型轻钢龙骨TB24*28,间距600,与主龙骨插接
5、 T型轻钢龙骨TB24*38(或TB24*280,间距不大于1200,用挂件与钢筋吊杆联结后找平
6、 U型轻钢龙骨CB50*20(或CB60*27),中距不大于1200,用吊杆与钢筋吊杆联结后找平
7、10号镀锌低碳钢丝(或Φ8钢筋)吊杆,双向中距不大于1200(1500),吊杆上部与板底膨胀螺 栓固定于现浇钢筋混凝土板底
<2>、各楼层公共部分
1、 喷涂白色防火型乳胶漆二道
2、 白色封底漆一道
3、 3厚1:0.5:2.5水泥石膏砂浆找平
4、 5厚1:0.5:3水泥石膏砂浆打底扫毛
5、 素水泥浆一道甩毛,掺建筑胶
<3>、厨房、卫生间
1、 面浆饰面墙四周下翻100(材料由业主定)
2、 3厚1:2.5水泥砂浆找平
3、 5厚1:3水泥砂浆打底扫毛
4、 素水泥浆一道,内掺建筑胶
<4>、阳台
1、刷白色乳胶漆面浆饰面
2、2厚面层耐水腻子刮平
3、5厚粉刷石膏,内压中碱玻纤网格布一层
4、 聚合物砂浆粘贴30厚EPS板(B1级),并用大垫圈膨胀螺栓(双向中距700)固定于楼板底
5、 钢筋混凝土楼板用水加10%火碱清洗油渍、刷界面剂一道。
<5>、套内其他区域
1、喷涂合成树脂乳液涂料面层二道(品种、颜色由甲方定)
2、封底漆一道(品种、颜色由甲方定)
3、3厚1:0.5:2.5水泥石膏砂浆找平
4、5厚1:0.5:3水泥石膏砂浆打底扫毛
5、素水泥浆一道甩毛,掺建筑胶
<6>、电梯机房
1、刷白色无机涂料饰面
2、3厚1:2.5水泥砂浆找平
3、5厚1:3水泥砂浆打底扫毛
4、 素水泥浆一道,内掺建筑胶
(9#、10#楼商业部分)
第一章 室内装修装饰材料及做法
第一节 楼地面
<1>、商业营业厅(磨光大理石地面——从上至下)(仅9#房外挑部位做)
1、60厚C15混凝土垫层
2、150厚3:7灰土
3、素土夯实
<2>、候梯厅、走道及楼梯间(铺地砖楼面——从上至下)
1、铺6~10厚地砖楼面,干水泥擦缝
2、5厚1:2.5水泥砂浆粘结层(内掺建筑胶)
3、20厚1:3干硬性水泥砂浆结合层(内掺建筑胶)
4、水泥浆一道(内掺建筑胶)
5、现浇钢筋混凝土楼板
<3>、楼梯踏步及中间休息平台(水泥砂浆楼面——从上至下)
1、20厚1:2.5水泥砂浆,压实抹光
2、水泥浆一道(内掺建筑胶)
3、现浇钢筋混凝土楼板
<4>、卫生间、公共厕所(铺地砖楼面——从上至下)
1、铺8~10厚地砖,干水泥擦缝
2、撒素水泥面(洒适量清水)
3、30厚1:3干硬水泥砂浆结合层(内掺建筑胶)
4、1.5厚非焦油聚氨酯防水涂膜,四周翻高150
5、1:3水泥砂浆找坡层、最薄处20厚,坡向地漏,一次抹平
6、现浇钢筋混凝土楼板
第二节 内 墙
<1>、商业营业厅(乳胶漆墙面——由外及里)
1、 乳胶漆两道
2、 满刮腻子两道
3、 刷稀释乳胶漆一道
4、 局部刮腻子找平
5、 5厚1:2.5水泥砂浆找平
6、 9厚1:3水泥砂浆打底扫毛
7、刷素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<2>、侯梯厅、走道和楼梯间(水泥砂浆涂料墙面——由外及里)
1、 白色无机涂料一道
2、 6厚1:2.5水泥砂浆抹面、压实抹光
3、 10厚1:3水泥砂浆打底
4、素水泥浆一道,内掺建筑胶(仅混凝土墙面有)
<3>、公共厕所、卫生间(彩釉砖墙面——由外及里)
1、 白水泥擦缝
2、 6~12厚仿石砖(或彩釉砖)
3、 8厚1:2建筑脱水泥砂浆粘贴层
4、 素水泥砂浆打底压实抹平
5、9厚1:2水泥砂浆打底压实抹平
6、素水泥浆一道甩毛,内掺建筑胶
第三节 顶棚
<1>、商业营业厅(板底防火型乳胶漆顶棚——从下至上)
1、合成树脂乳液涂料面层二道(每道间隔2h)
2、封底漆一道(干燥后再做面涂)
3、3厚1:0.5:2.5水泥石膏砂浆找平
4、5厚1:0.5:3水泥石膏砂浆打底扫毛
5、素水泥浆一道,内掺建筑胶
<2>、候梯厅、走道和楼梯间(板底刮腻子涂料顶棚——从下至上)
1、 白色无机涂料一道
2、 2厚面层耐水腻子找平
3、 3厚底层防裂腻子找平
4、 刷素水泥浆一道,内掺建筑胶
5、 板缝用1:0.3:3水泥石膏砂浆嵌实找平
6、 钢筋混凝土板底用水加10%火碱清洗干净
<3>、卫生间、公共厕所(铝合金方板吊顶——从下至上)
1、铝合金方板600*600(575*575)与配套专用龙骨固定
2、与铝合金方板配套的专用下层副龙骨联结,间距不大于600(750)
3、与安装型式的专用上层主龙骨,间距不大于1200(1500)用吊件与钢筋吊杆联结后找平
4、10号镀锌低碳钢丝(或Φ8钢筋)吊杆,双向中距不大于1200(1500),吊杆上部与板底膨胀螺栓固定
(地下车库)
第一章 室内装修装饰材料及做法
第一节 楼地面
<1>、汽车坡道(金刚砂耐磨地坪地面——从上至下)
1、20厚C20细石混凝土、金刚砂耐磨地坪面层
2、 素水泥浆一道,内掺建筑胶
<2>、汽车库(混凝土地面——从上至下)
1、100厚C20混凝土随捣随抹,内配Φ8@200双向钢筋网,表面撒1:1水泥砂子,压实抹光
2、60厚C15混凝土垫层
3、150厚3:7灰土
4、素土夯实
<3>、热计量间(有防水水泥砂浆地面——从上至下)
1、20厚1:2水泥砂浆压实抹光
2、 水泥砂浆一道,内掺建筑胶
3、 35厚C20细石混凝土随捣随抹平
4、 1.5厚高分子涂膜防水层,或2厚聚合物水泥基防水涂料,四周卷起150高
5、 1:3水泥砂浆找坡层,最薄处20厚,坡向地漏一次抹平
6、 水泥浆一道,内掺建筑胶
7、 60厚C15混凝土垫层
8、150厚3:7灰土
9、素土夯实
<4>、风机房(水泥砂浆地面——从上至下)
1、20厚1:2水泥砂浆压实抹光
2、 水泥砂浆一道,内掺建筑胶
3、 60厚C15混凝土垫层
4、 150厚3:7灰土
5、 素土夯实
<5>、配电间、消防器材、走道、楼梯间、前室、值班室和连通口(水泥砂浆地面——从上至下)
1、20厚1:2水泥砂浆压实抹光
2、水泥砂浆一道,内掺建筑胶
3、60厚C15混凝土垫层
4、150厚3:7灰土
5、 素土夯实
<6>、楼梯台阶(水泥砂浆面层台阶——从上至下)
1、20厚1:2.5水泥砂浆压实抹光
2、水泥砂浆一道,内掺建筑胶
3、60厚C15混凝土垫层,台阶面外坡1%
4、300厚3:7灰土
5、素土夯实
<7>、楼梯间屋面(水泥砂浆面层屋面——从上至下)
1、20厚1:2.5水泥砂浆保护层、每1m见方半缝分格
2、4厚SBS防水圈材两道
3、25厚1:3水泥砂浆找平层
4、30厚XPS板保温层
5、1:6水泥陶料或焦渣找坡最薄处30厚
6、 钢筋混凝土屋面
第二节 内墙面
<1>、汽车坡道(水泥砂浆涂料墙面——从外及里)
1、 白色无机外墙涂料
2、 6厚1:2.5水泥砂浆抹面、压实抹光
3、 10厚1:3水泥砂浆打底
3、 素水泥浆一道,内掺建筑胶
<2>、风机房(玻璃棉毡铝板网吸声墙面——从外及里)
1、4*20铝压条
2、 铝板网面层
3、 玻璃布一层绷紧钉牢于龙骨表面
4、 40厚玻璃棉毡
5、 40*40龙骨
6、 高聚物改性沥青涂膜防潮层
7、 墙缝原浆抹平
<3>、热计量室、配电室、消防器材室、汽车库等其他区域(水泥砂浆涂料墙面——从外及里)
1、 白色防水、防霉、防火型无机内墙涂料
2、6厚1:2.5水泥砂浆抹面、压实抹光
3、10厚1:3水泥砂浆打底
4、 素水泥浆一道,内掺建筑胶
第三节 顶 棚
<1>、汽车坡道、汽车库(板底抹水泥砂浆顶棚——从下至上)
1、面浆饰面
2、3厚1:2.5水泥砂浆找平
3、5厚1:3水泥砂浆打底扫毛
4、素水泥浆一道,内掺建筑胶
<2>、风机房(矿棉吸声板顶棚—从下至上)
1、12厚矿棉吸声板
2、5厚1:0.5:2.5水泥石灰膏砂浆找平压光
3、5厚1:3水泥砂浆打底扫毛
4、 素水泥将一道,内掺建筑胶
5、现浇钢筋混凝土板
<3>、热计量室、配电室、楼梯间等其他区域(板底抹水泥砂浆顶棚——从下至上)
1、 白色防霉、防水、防火型涂料面层二道
2、 封底漆一道
3、 3厚1:0.5:2.5水泥石灰膏砂浆找平
4、 5厚1:0.5:3水泥石灰膏砂浆打底扫毛
5、 素水泥浆一道
6、 内掺建筑胶
