1、精选资料目 录第一章 编制说明及编制依据第一节 编制说明第二节 编制依据第二章 工程概况第三章 施工目标及施工组织一、 主要管理目标二、 施工组织准备三、 机构组成成员职责第四章 施工准备一、 施工技术准备二、 物资条件准备三、 施工现场总平面布置第五章 施工组织方案及技术措施一、 施工方案(一) 施工总顺序流程图(二) 施工计划安排二、 施工方法及技术措施(一) 排水工程施工技术措施(二) 道路工程施工技术措施(三) 施工注意事项(四) 环保措施(五) 质量要求三、 主要施工工艺流程图1、 基坑开挖施工流程图2、 模板工程工艺流程图3、 钢筋绑扎与安装工艺流程图4、 水泥稳定层施工工艺流程图

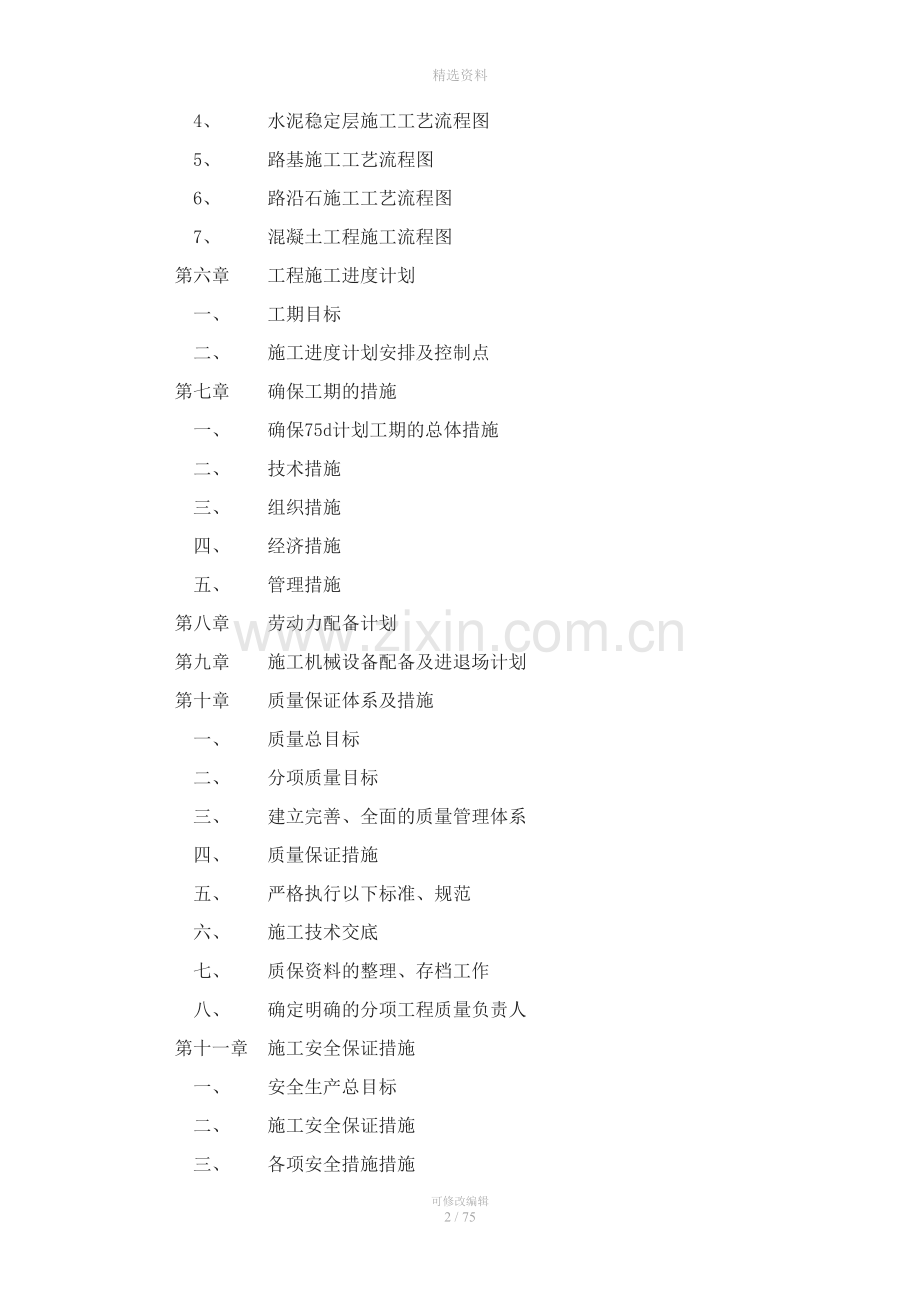

2、5、 路基施工工艺流程图6、 路沿石施工工艺流程图7、 混凝土工程施工流程图第六章 工程施工进度计划一、 工期目标二、 施工进度计划安排及控制点第七章 确保工期的措施一、 确保75d计划工期的总体措施二、 技术措施三、 组织措施四、 经济措施五、 管理措施第八章 劳动力配备计划第九章 施工机械设备配备及进退场计划第十章 质量保证体系及措施一、 质量总目标二、 分项质量目标三、 建立完善、全面的质量管理体系四、 质量保证措施五、 严格执行以下标准、规范六、 施工技术交底七、 质保资料的整理、存档工作八、 确定明确的分项工程质量负责人第十一章 施工安全保证措施一、 安全生产总目标二、 施工安全保证

3、措施三、 各项安全措施措施四、 对易燃、易爆物品的保管和使用的安全措施五、 对防火、防雷的安全措施六、 预防工伤事故的安全措施七、 施工用电安全措施八、 主要分项工程施工操作安全措施第十二章 现场安全消防、保卫、健康保证措施一、 现场消防、保卫、健康目标二、 组织管理三、 管理措施第十三章 文明施工与环保措施一、 文明施工与环保的目标二、 文明施工主要措施三、 环保措施四、 施工现场文明生产、文明施工的具体做法第十四章 季节性施工措施第十五章 针对本工程情况采取的特殊措施第十六章 各分项分部工程间的配合与搭接第十七章 环境保护措施第十八章 与业主、监理单位的配合措施第十九章 工程回访、保修措施

4、第二十章 附表、附图一、 施工进度计划横道图二、 施工现场平面布置图第一章 编制说明及编制依据第一节 编制说明 根据重钢新区1X360m2烧结项目厂区排水、道路及绿化工程的施工承包合同的规定,依据本工程特点及质量和工期要求,我公司除将积极响应施工合同要求外,我们还将使用名厂大厂优质建材,电脑资料管理,科学、合理布置施工现场平面。施工组织设计中的有关工程质量、文明、安全、雨期施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。针对该工程的特点及建设单位的要求,我公司响应如下:一、本次工程采用流水施工作业,确保重点分项工程和关键工序的施工进度,整个工程分施

5、工段流水作业。二、施工进度计划编制科学合理,即突出主要工序的施工路线,又兼顾其他支线,具有高度的实施性,采用横道图表述清晰易读。三、安全生产、文明施工措施完善齐全,针对性强,切合本工程实际。四、针对工程的特点和建筑设计意图,充分合理地利用现场场地,做到生产、办公、仓储设施等布置科学合理,互相干扰少,交通顺畅,联系方便,同时也较好地为安全生产、文明施工、优质高速创造有利的条件。五、我们的工程质量、安全、工期和文明施工目标分别是:序号项目目标1质量目标全部达到工程施工质量验收规范合格标准2安全目标实现安全“五无”目标、轻伤事故频率在1之内3工期目标总工期为103日历天4文明施工目标确保文明施工、达

6、到市级文明示范工地要求为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现公司计划的各项工程目标,为此,我公司特委任具有经理资质的优秀项目经理为首,组成精明强干的项目经理部。按照国家有关规范、规程要求严把工程质量关。七、为在保证安全生产、文明施工的前提下优质高速地完成施工任务,采取的赶工期措施如下表:序号分项项目赶工措施1沥青混凝土工程采用一台500型强制搅拌机进行混凝土搅拌,混凝土运输采用机动翻斗车和自卸车。2施工流水科学合理利用时间和空间进行全方位立体交叉流水施工作业3施工质量管理保证各工序的施工质量,避

7、免返工4建筑材料杜绝劣质材料,既保证了优良又能保高速5施工劳动力合理调配施工人力物力,避免窝工现象发生,充分发挥和调动全体员工的劳动热情,以对安庆市的建设做贡献的精神工作八、水泥、钢材采用正规厂生产的名优建材,并按规范要求做好检验工作。遵守国家有关法律法规,信守承诺,履行合约,坚持以顾客为中心的原则,不断提高服务质量,满足用户的需要。实施有效措施以确保满足使用功能;以过程控制保质量、科学管理促工期、周密预防保安全、统筹协调顾大局为原则,最终实现按质按期完成施工任务。第二节 编制依据1、重钢新区1X360m2烧结项目厂区排水、道路及绿化工程承包合同;2、重钢新区1X360m2烧结项目厂区排水、道

8、路及绿化工程图纸及答疑文件;3、建设单位提供的其他工程有关资料;4、国家规定的现行(但不现于以下)工程建设标准、规范:(1)城市道路路基工程施工及验收规范(CJJ44-91)(2)沥青混凝土路面施工及验收规范(GBJ97-87)(3)给排水管道工程施工及验收规范(GB50268-97)第二章 工程概况一、工程建设概况:建设单位重庆钢铁集团备注工程名称重钢新区1X360m2烧结项目厂区排水、道路及绿化工程工程地址重钢新区1X360m2烧结项目厂区内工程内容6米、4米道路及HDPE雨、污排水工程施工设计单位重庆钢铁集团设计院投标工期103日历天工程质量符合工程施工质量验收规范合格标准二、施工条件:

9、(一)工程地点:施工现场位于重庆市长寿区江南镇重钢集团厂区内。(二)地层岩性:本次排水工程、道路工程沿线场地地层岩性主要页岩、砂岩构成。(三)施工用水用电情况:施工用水、用电:由建设单位提供的电源点和水源点引出。施工用电采用电揽由电源点架设到施工现场,施工用水采用镀锌管由水源点接到施工现场。三、主要工程构造情况:(一)道路工程总概:1、工程说明:本次道路工程主要有6米、4米道路组成,道路采用沥青凝土面层,设计使用年限8年;本次道路工程采用雨污分流制,雨水由单箅雨水口经DN200分别排入厂区周边道路的DN600、DN500、DN400、DN300雨水管道,经雨水管道排入厂区排水管。(1)、DN6

10、00雨水管长度约182米。(2)、DN500雨水管长度约77米。(3)、DN400雨水管长度约160米。(4)、DN300雨水管长度约856米。(5)、DN200水箅子雨水支管及手孔井雨水之支管约419米。(6)、DN200污水管道长度约112米。(7)、1000砖砌雨水检查井51个。(8)、1000钢筋砼污水检查井7个。2、道路规模:(1)6米道路:总共约为396米(道路主干道)。(2)4米道路:总共约为790米(道路主干道)。(3)接各生产区平交路口。(4)道路总面积约8797.49平方米。(5)路缘石采用规格1000mmX300mmX150mm的C30砼路缘石。路缘石长度约3050.1米

11、;路边石长度约2429.22米(6)方形人行道彩砖铺设(用地红线内约3202.61 m2、用地红线外约282.09 m2 )3、水泥稳定级配碎石基层:(1)25厚水泥稳定级配碎石基层采用重量配合比(石子粉:石子:水泥=70:24.5:5.5)。(2)20厚水泥稳定级配碎石基层采用重量配合比(石子粉:石子:水泥=70:26:4)。4、路基等:路基填土不得使用腐殖土、生活垃圾、淤泥,填土分层填筑压实(每层250mm),路基压实标准按下列要求: 压实度(重型击实试验)填挖类型路面底以下深度(cm) 压实度填方路基上路床03094下路床308094上路堤8015093下路堤150以下90零填及路堑03

12、094(二)道路工程结构构造1、道路做法:路面容许弯沉值LR=0.349mm,其路面结构做法如下:(1)4cm厚SMA13沥青砼上面层+0.30.5Kg/m2,改性乳化沥青粘层。(2)6cm密级配沥青砼AC-20-I下面层+0.30.5Kg/m2。改性乳化沥青粘层。(3)0.5cm厚改性沥青稀封尘+0.8 1Kg/m2,稀释沥青透层。(4)25cm厚水泥稳定级配碎石基层(水泥含量5.5%),重量配合比(石子粉:石子:水泥=70:24.5:5.5)。(5)20cm厚水泥稳定级配碎石基层(水泥含量4%),重量配合比(石子粉:石子:水泥=70:26:4)(6)原土路基压实2、路面横坡2%:其中5m以

13、下(含5m)采用2%单坡路面,其余采用2%双坡路面。3、路缘石采用规格1000mmX300mmX150mm的C30砼路缘石。(三)排水工程1、本工程室外排水管道采用雨、污水分流制,雨、污水排水管最大允许流速为5m/s,最小允许流速为0.6m/s。雨水管按满流计算,污水管最大充满度为0.7。2、本工程室外地坪绝对标高为232.000米,管网标高以232.000米为0.000米进行换算。雨水管(X10)起点井内底标高(管内底)为-1.8米,污水管(X3)起点井内底标高(管内底)为-2.1米。3、检查井:雨水检查井(1000)材质为砖砌(具体做法详见02S515/11);污水检查井(1000)材质为

14、混凝土(具体做法详见02S515/22);所有井盖及井座均采用高分子复合材料,其荷载不小于360KN;井盖中央分别注明有“雨水”、“污水”字样。4、排水管道:雨、污水排水管道采用HDPE双壁波纹排水管,环刚度8KN/m2,承插连接,“0”型橡胶圈密封。HDPE双壁波纹排水管管道基础及沟槽断面按标准图集04S520-57施工,管道基础及回填密实度按04S520-16、17中的6.6.2和6.6.3施工。5、雨水口采用单箅雨水口,设置于距雨水检查井最近的道路边沿,雨水口深度不小于1.0米,雨水口连接管DN200的HDPE双壁波纹管,坡度0.1%,雨水箅子采用高分子复合材料,按05S518施工。6、

15、雨、污水管连接均采用管顶平接方式;雨水管排水坡度0.5%;污水管排水坡度0.8%。第三章 施工目标及施工组织一、主要管理目标1、质量目标:确保重钢新区1X360m2烧结项目厂区排水、道路及绿化工程的质量等级达到“合格”标准,即分项工程一次验收合格率100%,一次验收优良率100%以上,分部工程一次验收合格率100%,一次验收优良率85%以上。2、质量方针:质量为本,永让用户满意。精心施工,创建名牌产品。科学管理,赢得最佳信誉。3、工期目标:我司计划施工总工期:为103日历天。4、安全文明施工目标:确保施工期间,重大安全事故、人身死亡事故为零。5、成本管理目标优化设计,科学管理,降低造价,节约投

16、资。二、 施工组织准备:1、组织机构的设置重钢新区1X360m2烧结项目厂区排水、道路工程施工管理将以项目经理部为核心,以项目经理负责制为原则,依托我单位管理力量和后勤人员为本项目服务,并抽调技术骨干组成“高效、精干”的项目部,项目部下设:施工部、后勤部等部门,为充分调动全单位力量及时优质地为本项目部服务,由公司负责行政工作的领导组织公司所属后勤生产部门组成后勤部,充分发挥本单位的人力、机械和资金等优势为本项目服务。并根据工程现状及工期的需要,计划由2个施工班组进行施工,第一施工班组负责厂房车间区段排水工程;第二施工班组负责道路工程施工2、具体机构详见施工组织机构(图3-1)及人员配备表(表3

17、-1)。图3-1 施工组织机构设置:项目副经理施工部后勤部测量组质检组施工组计划统计组材料供应组机械设备管理组财务组安全保卫组施工班组施工班组施工班组项目经理部项目经理现场施工管理机构及人员配备 表3-1部门岗 位人员职 称职 责项目经理部组工程管理项目经理何湛川一级建造师负责全线施工管理,对外联系接洽,对内指挥协调技术负责人翁世文高级工程师主要负责现场施工技术管理工作质检员符云刚工程师负责本工程的二级质量检查与监督以及内业资料收集、整理工作施工员杨晓勇工程师负责及对各施工班组的施工管理,并负责周、月等计划、进度、统计工作安全员曹兴英工程师负责本工程的安全技术等工作材料员赵德全工程师负责本工程

18、的材料进场等工作资料员罗川川工程师负责本工程技术资料的收集、整理工作三、机构组成成员职责:1、项目经理:项目经理受公司总经理的领导,接受公司各职能管理部门的监督和指导。并对工程质量、安全、生产进度、文明施工、经营管理、新技术的推广与应用等全面负责。项目总工程师具体负责本工程的技术质量工作。(1)认真贯彻国家和上级的有关方针、政策、法规及单位颁布的各项规章制度,自觉保护企业和职工的利益,加强与业主和监理的合作,确保单位下达的各项经济技术指标的全面完成。(2)组织编制工程项目施工组织设计,包括工程进度计划和技术方案,制订安全生产和保证质量措施,并组织实施。(3)根据单位本工程总进度度施工生产计划,

19、组织编制月度施工计划,包括劳动力、材料、构件和机械设备的使用计划。据此与有关部门签订供需和租赁合同,并严格履行。(4)科学组织和管理进入项目工地的人、财、物资源,做好人力、物力和机械设备的调配与供应,及时解决施工中出现的问题。(5)组织制定项目经理部各类管理人员的职责权限和各项规章制度,搞好与单位机关各职能部门的业务联系和经济往来,定期向单位经理报告工作。(6)严格财经制度,加强财务、预算管理,正确处理国家、企业、集体、个人四者之间的利益关系。(7)对工程项目有经营决策和生产指挥权,对凡进入现场的人、财、物有统一调配使用权。(8)与有关部门协商的基础上,有聘任项目管理班子成员和施工班组权力。(

20、9)有对项目管理班子及施工班组的工资、资金的分配权,以及按合同的有关规定对工地职工辞退、奖惩权。(10)履行合同规定的质量、工期、文明施工等要求。2、技术负责人:(1)负责贯彻执行国家的技术法规、标准和上级的技术文件、制度以及施工项目的技术管理制度。负责图纸会审和项目质量计划的编制。(2)组织有关人员熟悉图纸及招标文件等技术文件,对图纸及施工中出现的问题,及时与设计单位、建设单位及监理部门协商解决,并及时办理文字洽商手续。组织施工方案的编制,待上级审批后向有关人员贯彻落实,并定期检查施工方案的实施情况。(3)检查工程技术档案资料的管理情况。监督检查施工记录、材料试验记录及施工试验记录,看是否符

21、合规范及有关规定,对可能出现的问题及时采取解决措施。(4)组织好接到工程后的第一次设计交底,并做好对各专业交叉较多、设计要求较高的复杂部位的交底。(5)工程竣工后,组织项目技术人员绘制竣工图,编写施工总结报告。(6)监督隐、预检的实施和执行情况,要求此项工作按部位及时、真实、认真的完成本工程。(7)处理项目工程质量缺陷,发生质量事故应以书面形式及时在公司总工程师领导下具体处理本工程质量问题。(8)组织开展技术培训、学习,总结交流技术经验。对于技术要求复杂的项目,应组织参观学习和技术培训,并编制工艺流程。3、施工员:(1)认真编制生产计划和施工方案,组织落实施工工艺、质量及安全技术措施。(2)参

22、加图纸会审、隐蔽工程验收、技术复核、设计变更签证、中间验收竣工结算等,督促技术资料整理归档。(3)切实做好操作班组任务交底和技术交底,检查把关混凝土、砂浆级配及其他成品、半成品的制作成本、质量,力求降低消耗。(4)定期召开班组质量、安全动态分析会,贯彻落实三级安全教育和季节性的施工措施和“谁施工谁负责安全”的原则。(5)组织脚手架、提升架、电气及机械设备等的安全技术验收,落实保养措施。(6)协调各工种的衔接及各职能人员的管理,保证施工项目按质按期交付使用。(7)参加半月一次的安全检查并做好整改工作。4、质检员:(1)向所有检查范围的工作内容、各工种进行规范和质量要求进行质量交底。(2)及时进行

23、隐蔽工程验收和复核,同时按质量评定要求,评定分项、分部工程质量等级、做到项目齐全、真实、准确。(3)对不符合要求的分项及时指导返工,做到不合格部位不隐蔽、不漏检并重新评定质量等级。(4)组织管辖区域内的质量互查,按细则实施奖罚。(5)对各种材料、成品、半成品使用前进行验收、禁止不合格材料的使用。(6)负责监督对砂浆、混凝土试块的及时制作、养护、送检、并负责其他原材料的复试送检。5、安全员:(1)贯彻安全生产的各项规定,并模范遵守。(2)参与施工组织设计中安全技术措施的制订及审查。(3)经常深入施工现场检查、监督、指导各项安全规定的落实,消除事故隐患,分析安全动态,不断改进安全管理和安全技术措施

24、。定期向项目经理汇报安全生产具体情况。(4)负责对职工进行安全生产的三级教育,做好施工中的安全技术交底和平时的宣传工作。会同有关部门搞好特殊工种工人的技术培训和考核工作。(5)正确行使安全否决权,做到奖罚分明,处事公正,同时做好各级职能部门对本工程安全检查的配合工作。(6)负责对现场安全设施的检查与验收,指导维护工作。(7)督促有关部门按规定及时发放职工劳动防护用品,并指导合理使用。(8)参与企业工伤事故的调查和处理,及时总结经验教训,防止事故的重复发生。6、材料员:(1)遵纪守法,拒腐、抵歪风。(2)及时了解市场信息,要做到四勤“眼、耳、嘴、腿勤”,材料要三比一算“比质量、比价格、比运距、算

25、材料的价格”。(3)根据工程进度、材料计划、及时进足施工材料的数量。(4)配合质量员对进场材料进行检查验收,杜绝以次充好的劣质建材进场用于工程。(5)及时提交有关的材料质量证明书。(6)根据安全措施所需的安全材料,编制安全材料供应计划,并及时提供;负责进场材料的安全性能并符合部颁标准。(7)根据施工进度,确保材料不影响施工生产,对所有材料把好质量关,做好材料检验复试工作,按规定提供有关资料。7、统计、预算员:按公司要求做好工程成本核算及有关报表工作,对工程不合理的开支,应进行监督。8、文明施工员:负责现场文明施工,现场施工人员调度、各工序施工阶段均按铜陵金桥县文明施工管理条例做好工程的安全、文

26、明施工。9、材料取样员、送检员:及时做好各种材料的复试工作。第三章 施工准备一、施工技术准备:1、作好调查工作:为了顺利组织施工和编制切实可行的施工组织设计,针对以下内容作出调查:(1)水文地质情况的调查:排水管槽工程的施工,需要详细掌握地质、地形情况,如地质条件等,以便于采取有效的施工措施。(2)地上、地下情况的调查:为了确保本工程施工的顺利进行,应对施工现场及其周围的地上建筑物的位置、地下构筑物、高压输变电线路和各种地下管线的位置和走向等情况进行调查,以便在施工前采取有效措施,及时进行保(防)护。施工时,还要积极采取环保措施,降低施工噪声和粉尘污染,防止扰民及妥善解决污水处理等问题。2、技

27、术力量保障:工程施工前,按施工布署中的组织机构及岗位设置,在我公司主管领导的主持下,尽快落实人员上岗。在准备工作期间,对上岗人员进行岗位培训,熟悉有关图纸规范,优化施工组织设计,施工前做好设计图纸、施工组织设计、施工安全生产等有关规范、技术交底工作。3、施工现场控制网点的测量:(1)水准点:进场后,立即进行角桩控制点的复核、保护工作,根据施工现场的实际情况进行临时水准点的布设(应设置在相对固定点),并用铺筑水泥沥青混凝土等方法,作好引桩等保护工作。(2)组织测量,进场前施工人员根据现场角桩点定出沟槽中线、道路中线、边线,以及各检查井的位置,以使进场后能立即开展施工。二、物资条件准备:1、材料准

28、备:施工材料对工程的施工质量、施工进度影响较大,材料申请计划及时拟出,并报材料供应部门及时备料。材料备料遵循“有计划、保质量、按进度”的原则,材料选择时遵循“多联系、比质量、择优质”的原则。做好后勤保障工作,为工程的顺利进行创造必要的条件。(1)本工程的主要材料为HDPE双壁波纹排水管(分别为DN600、DN500、DN400、DN300、DN200)钢筋、水泥、粘土砖、碎石、人行道彩砖等,根据施工方案中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆料场面积及组织运输的依据。2、施工机具准备:(1) 根据施工方案中确定的施工方法,对施工机具配备的要

29、求、数量以及施工进度安排,编制施工机具需用量计划。(2) 由本企业内部负责解决的施工机具,根据需用量计划组织落实,确保按期供应。(3)施工机具进场详细情况详见施工机械设备进场计划表(见第九章)。(4) 机械和工具准备:根据施工现场的资源需求量计划,本工程的大型机械主要为装载机、挖掘机、强制沥青混凝土搅拌机、平地机、沥青砼摊铺机、汽车式起重机等机械设备,施工前认真做好进场机械设备的检查、维修和必要的保养工作。3、运输准备:(1) 施工前,应安排施工顺序计划,综合考虑施工运输机械进场安排。(2) 根据上述三项需用量计划,编制运输需用量计划,并组织落实运输工具、本工程计划考虑现场运输所需的机具如:双

30、轮手推车、2t 自卸车、1t 翻斗车等。(3) 按照上述三项需用量计划明确的进场日期,联系和调配所需运输工具,确保材料、构配件和机具设备按期进场。三、施工现场总平布置:根据施工平行流向和施工工艺及现场布置的特点,来建盖各项临时设施,做好施工平面部署(详见后附图:施工总平面布置图)。1、搭设临时生产、生活设施:从现场考察来看重钢新区1360m2烧结项目靠北用地红线内搭设活动板房办公室,在重钢厂区外租民房作为员工生活区域。2、施工用电计划:(1)施工中可能同时采用的主要用电设备见下表设备名称数量单位单位功率(kW)合计功率(kW)强制沥青混凝土搅拌机1台1515水泵2台1.52*1.5=3切割机1

31、台61*6=6照明灯10个1.510*1.5=15合计功率(kW)39根据用电容量,导线采用断面为10mm2 的BV 型铜芯橡皮线,并且电缆从电源点接出后采用立杆架空布设,电杆间距2030m,在每根电线杆下设一二级开关箱。3、施工用水计划:本工程施工用水主要是沥青混凝土搅拌用水和水泥稳定级配碎石基层养护用水,施工用水由建设单位提供。用50 镀锌管接入施工现场,搅拌点采用25 橡皮管接入。4、施工排水计划:施工过程除了做好施工现场和临时道路的排水与生活污水的排放工作外,还注意以下排水工作。(1) 管槽施工的排水:施工现场排水主要为沟槽、基坑排水,采用在槽底边侧挖一条0.3m0.3m 的土渠,把地

32、下水或雨水排向积水坑后用潜水泵抽上排除,积水坑间距60m。除此之外还应做到路基、路床的表面积水排除。(2) 施工现场排水:拟在施工临时设施、搅拌点、水泥仓库、钢筋仓库、地材堆放点等临时搭设处周边砌30cm40cm 排水沟,与场地排水渠连接,形成排水系统,排除地表水。(3) 其他排水:施工结束后,对洗刷运输翻斗车和搅拌机的污水,先除出杂质再排入地下管网中或作回收使用,再进行其他的处理(如沉淀处理)。第五章 施工组织方案及技术措施一、施工方案:(一)施工总顺序流程图(见图4-1)施工准备6米道路4米道路雨污水管雨污水管路基、垫层、稳定层路基、垫层、稳定层路沿石路沿石沥青混凝土路面施工其他排管人行道

33、沥青混凝土路面施工人行道清理场地竣工退场图4-1 施工总顺序流程图(二)施工计划安排:针对本工程以上的特点和存在的问题,我公司制订如下具体的施工方案。1、 施工作业安排: 考虑工期安排的紧凑性,安排2个作业队进场施工,施工作业分别安排如下:第一作业队负责排水工程;第二作业队负责道路工程。2、6米、4米等路施工:(1) 路基路槽 :本次工程原地貌土质情况为部分页岩层,部分为砂岩层。平场高程为232.000米,根据设计文件路面顶标高为231.85米;路床顶标高为231.295(以上为厂区道路结构层),因此需要将平场标高降低0.705米,拟采用卡特320凿岩机破碎、挖掘机,自卸车运出厂区。(2)排水

34、工程:(A)各路雨污水管道施工原则,由下游管段向上游管段进行施工,这样下游已建成的管道可以作为上游管槽排水用,不至施工断面积水,同时还可保证各施工段的交通畅通。(B) 雨、污干管施工完成以后,立即进行各支管的施工,并尽可能快地在保证工程质量的前提下,抓紧回填,减少施工时间,以保证施工场地道路的通行。(3)道路工程:(A)雨污水管道施工结束后开始进行路基平整、水泥稳定碎石基层及沥青砼面层施工等工序项目施工。(B) 水泥稳定碎石基层施工随路基施工进度进行。(C)沥青混凝土面层施工安排在稳定层和路沿石施工结束并达到养护期后经验收合格后开始施工。沥青混凝土面层采用集中拌制,运输车辆运至施工现场。(4)

35、路沿石、人行道施工:(A)路沿石施工,在路面石子粉稳定层施工后安排施工。(B)人行道施工,跟随路沿石施工同步安排进行施工。二、施工方法及技术措施:(一)排水工程施工技术措施 :本工程雨污水管道管径为DN200DN600 不等。均为雨污管单槽施工。施工前认真学习图纸,并进行现场调查,了解施工段的土质、地下水位、地下构筑物,沟槽附近地上建筑物以及施工环境等情况,校对道路设计中线、水准点,并在以后施工的每隔一段时间都要进行复核一次,以确保整个施工段的测量精度在允许误差的范围以内。1、沟槽开挖:沟槽开挖之前弄清与施工相关的地下情况,已建管道情况,沟槽以逆流方向进行开挖,使已铺设的下游管道先期投入使用,

36、供后段工程的施工排水。根据施工设计图纸、现场地质情况及场地条件,沟槽采用机械开挖,单槽开挖采用直槽开挖,根据厂区内地质情况(为页岩和砂岩组成)基槽开挖拟采用卡特320凿岩机破碎、挖掘机开挖,沟壁放坡系数为1:0.25。挖至槽底高程以上20cm 左右时,采用人工清槽,以保证槽底土壤结构不被扰动或超挖,认真控制槽底高程和宽度,同时及时进行管道的基础施工,以免槽底土壤暴露过久,若出现超挖现象,则及时进行处理。在沟槽开挖的同时注意地下水的排放,施工中采用槽底边侧挖一条30cm30cm 的流水渠,在流水渠的下游设集水坑,把地下水排向集水坑后用潜水泵把水抽上排除。沟槽开挖允许误差见下表 表4-1项次项 目

37、允许偏差检验频率检验方法范围点数1槽底高程-30mm两井之间3用水准仪测量3槽底中线不小于规定两井之间6挂中心线用尺量,每侧计3 点3每侧宽度3沟槽边坡不陡于规定两井之间6用坡度尺检验每侧计3 点2、碎石灌砂垫层及管基:先铺上碎石,灌入中砂,配以平板振捣器夯实。基础垫层厚度为0.1米。基础垫层压实度为80%90%。3、管道运输:管道由供货单位运至现场,并由人工辅助吊车卸至使用地段,具体注意以下几点:(1)管材在装卸、运输和堆放时应避免撞击,严禁抛摔。(2)管材成批运输时,承口、插口应分层交错排列,并应捆扎稳固。(3)管材应尽可能运至待安装管道的沟槽边,若施工场地条件不允许,可将管材集中堆放于业

38、主指定场地,再二次转运。(4)管材堆放时应有木垫块,垫块宽度应不小于20厘米,间距不大于1.5米。(5)管道的起吊可采用一个支撑点或两个支撑起吊,严禁用绳子贯穿或铁链吊装管道。(6)严禁将管道放在尖锐的硬物上,所有堆放管道需加本防止滚动。短距离运输不得在坚硬不平地面和碎石面层上拖动或滚动。(7)管材堆放中应避免日光暴晒,并保持管间通风。橡胶圈应储存在通风良好的库房内,堆放整齐不得受到扭曲损伤。4、管道检查(1)在运输前和货到现场后应对管道进行验收,检查厂商的生产许可证和质量合格证。(2)检查管道的内表面、外表面及接口处是否损坏,管材要求外观一致,管身不得有裂缝,管口不得有破损、裂口等缺陷。(3

39、)管材端面应平整,与管中心轴线垂直。管材插口外径、承口内径的尺寸及圆度必须符合才产品标准的规定。(4)管材耐压强度及刚度应满足设计要求(5)管道接口用橡胶圈性能、尺寸应符合设计要求。橡胶圈外观应光滑平整,不得有气扎、裂缝、卷皱、破损、重皮和接缝现象。5、塑料管道铺设该道工序是整个管道施工中关键的一道工序,应认真组织,精心施工。(1)管材现场应由人工搬运,搬运时应轻抬轻放。(2)下管前,凡规定须进行管道变形检测的断面的管材,应预先量出该断面管道的实际直径,并做出记号。(3)下管采用起重机吊装人工配合进行。起重机下管吊装时,应用非金属绳索扣系住,不得串心吊装。严禁将管材由槽顶边滚入槽内。(4)安管

40、时为控制好管底标高和坡度,拟架设坡度板一道,在其上设置制点。在坡度板上标定管道中心点,并测定高程。相邻两坡度板上管中心点顶面应较设计管底高1米,以便核查。在安装管道时,可以在坡度板上的中心连线上随时挂垂球,控制管道定位。管材应将插口顺水流方向、承口逆水流方向安装,安装应由下游往上游进行。6、各类井: 各类检查井及雨水进水井均按设计位置、尺寸规格施工,砌筑时砂浆饱满,上下砌体交错,内外搭接,墙体抹面应压实压光,不得有空鼓,裂缝等现象。留槽在井壁砌到管顶以下即行铺筑,表面平顺,圆滑。安装井圈井盖牢固平稳,座浆饱满,注意与路面高程、坡度相一致。7、闭水试验:污水管道在回填前进行闭水试验,沟槽内无积水

41、现象,采用管井注水浸泡12 昼夜再进行,按规定认真做好记录,试验合格后及时打掉管道两端堵头,清理干净。8、回填:沟槽回填严格按设计要求,采用天然中细砂分层每层20cm,浇水振捣夯实,每层达到设计密实度后再填第二层,并做好密实度测定记录。管道两肋侧密实度应达到90%,管顶50cm 范围内回填密实度85%,管顶50cm 以上部位密实度达到95%。9、勤测量:排水施工中坚持勤测量,在每道工序施工前,测量工作要跟上要求标高正确无误复检复核二次合格后方能施工,施工完成一道工序后再复核一次。(二)道路工程施工技术措施:1、路基工程:(1) 准备工作:首先对路基的高程、中线、边线进行检测,清理场地,表面清洁

42、无杂物,并对清理后留下的坑沟按设计要求进行回填夯实等处理,挖临时排水沟,疏干路基范围内积水,保持基底干燥。(2)路基碾压:路基碾压采用振捣式压路机配合钢轮静压路机使用,压实遍数根据测试资料确定。(3)检测:路基碾压后进行宽度、坡度顶面高程及密实度、弯沉值的测试,均达到设计要求后再进行基层的填筑施工。(4)路基回填土,分层洒水夯实,密实度达到设计要求后方可进行下道工序。2、5.5%(4%)水泥稳定层施工:按设计本工程车道稳定层分两层:下层厚度为20cm(加4%水泥),上层厚25cm(加5.5%水泥)用于底基层和基层的集料应满足下列性能要求: 项 目 要 求 扁平颗粒含量% 20压碎值基层30底基

43、层40用于基层底基层的集料的级配应满足下列表的要求:结构层次底基层基层通过下列方筛孔的质量百分率(%)37.510031.59310010019.07590901009.5507060804.75295029492.36153515320.66206200.0750505 液限2828 塑性指数99注:05mm的细集料有塑性指数时,0.075mm的筛孔的通过率不应超过5%。水泥稳定级配碎石的压实度、7天无侧限抗压强度应满足下表要求,且不宜超过上限,当达不到强度要求时应适当增加水泥含量,但水泥的最大用量不宜超过6%。层位 压实度7d无侧限抗压强度(MPa)基层 98 34底基层 97 2.0(1)准备下承层:水泥稳定层的下承层即路基层表面应平整、坚实,没有任何松散的材料和软弱地基,如发现低洼和坑洞,及时填补及压实,搓板和辙槽应及时刮除。用6t三轮压路机对下承层进行34 遍碾压检测,发现表层松散,应适当洒水。(2)施工放样:根据设计在下承层上恢复中线及边线,直线段每1015m测一点,平曲线段每510m 测一点,进行水平测量。(3)材料的选用:砂砾的级配,一般大于4cm 的颗粒不应超过4%,小于0.25cm 的颗粒不大于40%,通过0.075cm 的粉料不大于10%,水泥的剂量为混合料的5.

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
