收藏 分销(赏)

河道整治方案.doc

上传人:pc****0 文档编号:7238750 上传时间:2024-12-28 格式:DOC 页数:96 大小:485KB 下载积分:10 金币
下载 相关 举报
河道整治方案.doc_第1页
第1页 / 共96页
河道整治方案.doc_第2页

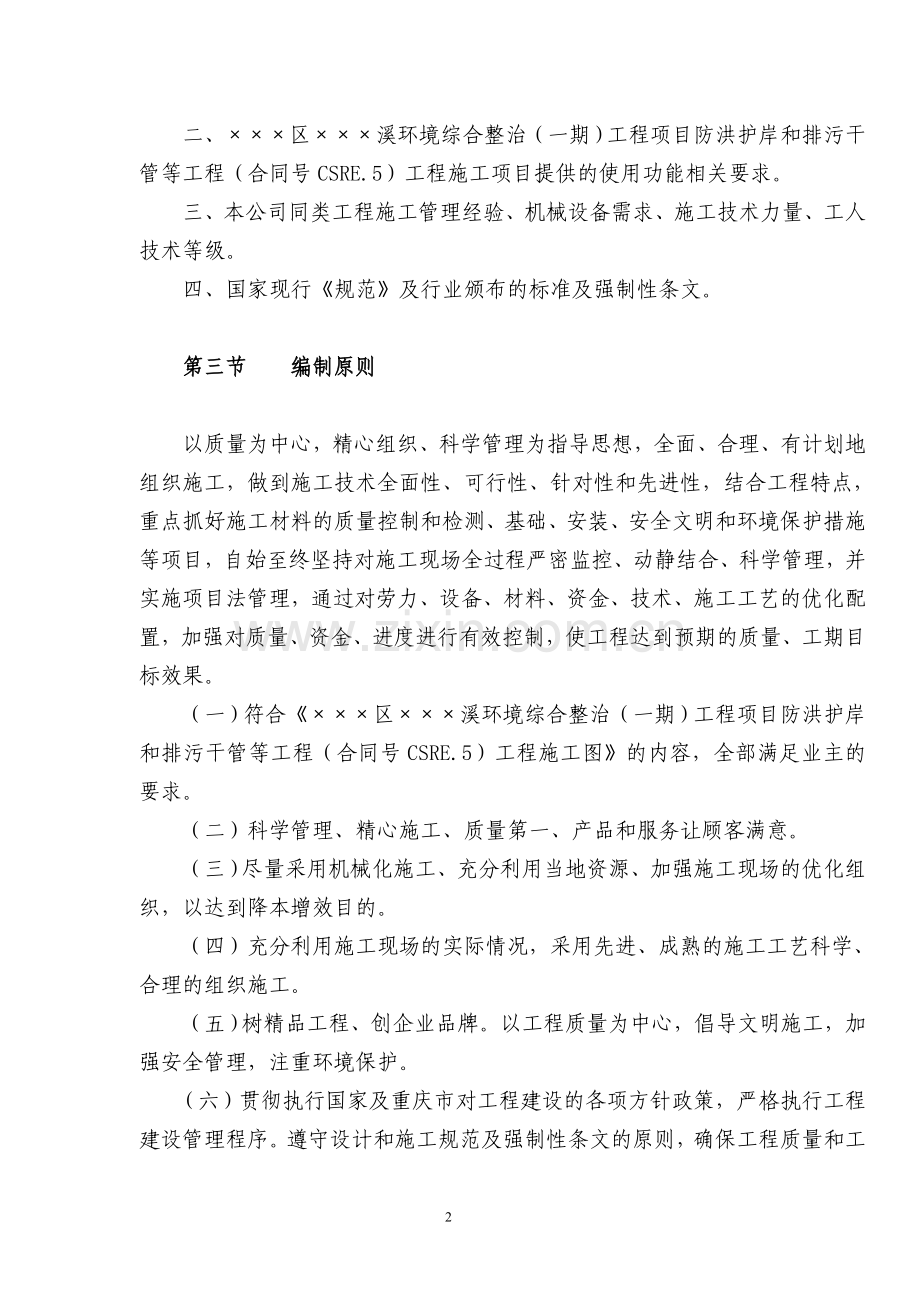

第2页 / 共96页


点击查看更多>>
资源描述
第一章 综合说明 第一节 编制内容、范围及说明 一、本施工组织设计供投标用,若有幸中标,亦将作为施工组织设计的主要依据,并根据施工图纸变更、现场实际施工情况,从施工措施、安全、文明施工、施工组织、施工顺序等作适当的修补和纠正。 二、针对本次招标实际情况,施工招标文书、×××区×××溪环境综合整治(一期)工程项目防洪护岸和排污干管等工程(合同号CSRE.5)施工技术和图纸要求,我司针对施工部署中的施工组织与策划,施工流水段的划分、施工顺序及施工进度、施工临时设施、定位放线、基础、结构、干管安装工程等进行周密、合适的安排。 三、施工准备、施工计划是本工程提前或按时竣工的先决条件,技术、设备、劳动力及材料的组织、施工临时用水、用电等作为重点准备及部署对象。 四、主要施工方法是本工程的技术保证,基础开挖、护岸工程、人行道路面工程、排水涵洞工程、雨水、污水安装等分项施工作为重点阐述,其它分项施工只作一般阐述。 五、工程质量、工期、安全、文明施工、环境保护及防止挠民措施的技术保证措施在本施工组织设计中作为重点阐述对象,其它常规性组织、技术措施仅作一般性的阐述。 六、本施工组织设计还编制了推广应用“四新”技术的计划、目标及有利于工程顺利施工、节约成本、缩短工期的合理化建议,并使用计算机辅助管理技术,对工程进行全过程的跟踪管理。 第二节 编制依据 一、×××区×××溪环境综合整治(一期)工程项目防洪护岸和排污干管等工程(合同号CSRE.5)工程施工招标文书的相关要求及图纸图说。 二、×××区×××溪环境综合整治(一期)工程项目防洪护岸和排污干管等工程(合同号CSRE.5)工程施工项目提供的使用功能相关要求。 三、本公司同类工程施工管理经验、机械设备需求、施工技术力量、工人技术等级。 四、国家现行《规范》及行业颁布的标准及强制性条文。 第三节 编制原则 以质量为中心,精心组织、科学管理为指导思想,全面、合理、有计划地组织施工,做到施工技术全面性、可行性、针对性和先进性,结合工程特点,重点抓好施工材料的质量控制和检测、基础、安装、安全文明和环境保护措施等项目,自始至终坚持对施工现场全过程严密监控、动静结合、科学管理,并实施项目法管理,通过对劳力、设备、材料、资金、技术、施工工艺的优化配置,加强对质量、资金、进度进行有效控制,使工程达到预期的质量、工期目标效果。 (一)符合《×××区×××溪环境综合整治(一期)工程项目防洪护岸和排污干管等工程(合同号CSRE.5)工程施工图》的内容,全部满足业主的要求。 (二)科学管理、精心施工、质量第一、产品和服务让顾客满意。 (三)尽量采用机械化施工、充分利用当地资源、加强施工现场的优化组织,以达到降本增效目的。 (四)充分利用施工现场的实际情况,采用先进、成熟的施工工艺科学、合理的组织施工。 (五)树精品工程、创企业品牌。以工程质量为中心,倡导文明施工,加强安全管理,注重环境保护。 (六)贯彻执行国家及重庆市对工程建设的各项方针政策,严格执行工程建设管理程序。遵守设计和施工规范及强制性条文的原则,确保工程质量和工期。 (七)坚持实事求是的原则,根据我方的综合施工生产能力组织施工,坚持科学组织、合理安排,确保高质量、高效率、高速度完成工程建设。 (八)严格执行国家、地方行业主管部门制定的现行标准、规范、规程、法律法规。 (九)维护附近居民正常生活秩序,确保现场内外安全文明施工,防止噪声,保护环境卫生。 (十)选择先进合理的施工方案,统筹全局,安排切实可行的施工顺序,推广小流水段施工,确保施工均衡,缩短工期。 (十一)自始自终对项目按GB/T19001—IS09001质量保证模式进行过程严密监控,用计算机辅助管理技术实施动态管理。 第二章 工程综述 第一节 工程概况 一、建筑概述 1、建设内容为:本标段内相应的护岸工程、人行道(兼防洪抢险通道)路面工程、排水涵洞工程、雨水、污水工程等。 2、×××溪左岸:k4+227-k5+081m,护堤总长854m,人行道(兼防洪抢险通道)总长860m,道路宽5M;×××溪右岸:k4+412-k5+282m,护堤总长870m,人行道(兼防洪抢险通道)总长860m,道路宽5M,雨水排水涵洞7座,雨水管网长1905m,污水管网长1400m. 3、本标段大部分为农田,未有现存的道路,需新建施工便道,沿工程抢险道路布置,与CSRE.4及CSRE.6施工便道接入。右岸为规划区域,,可利用城市道路建设时的施工便道。 二、气象资料 ×××区属×××盆地中亚热带湿润气候区。气候温和,降雨充沛,四季分明,大陆性季风气候显著。具有冬暖春早,初夏多雨,盛夏炎热多伏旱,秋冬多阴雨,无霜期长,湿度大,云雾多,日照少的气候特点。 三、水文资料 1、×××市×××区×××溪环境综合整治工程起于×××街头洞堰,止于鲤鱼湾桥,设计河段长6.30km。经1/50000地形图算量,该工程控制流域面积354.9 km2 河长60.5 km,河道平均比降3.12‰。 2、×××溪流域地处川东平行岭谷区,地势由东北向西南倾斜,西面为明月峡背斜(×××称之为西山山脉),最高海拔高程1063.2m,中部为浅丘平坝,东部以新市阶地为界,为浅丘地形。×××溪流域洪水由暴雨形成,洪水发生时间与暴雨一致。洪水历时短,峰型尖瘦,陡涨陡落,属山溪性河流洪水特性。 四、工程地质资料 1、工程区位于河谷两岸沿线及岸坡地带,属河流侵蚀堆积地带。 2、工程区上覆地层为第四系全新统残坡积、冲洪积层及少量的人工填土和崩坡积土层,下伏基岩为侏罗系中统沙溪庙组泥岩,砂岩。 3、工程区位于×××复向斜南段西翼近轴部,岩层呈单斜层状产出,地层产状105-1140∠7-100。工程区内地表未见断层、断裂等构造。 4、工程区内地下水类型为第四系松散岩类孔隙水、基岩风化带网状裂隙水和碎屑岩类孔隙裂屑水。 第二节 施工特点及应对措施 一、×××市×××区×××溪环境综合整治工程(一期)堤防线长,沿河岸线、岸坡工程地质条件不尽相同,岩土物理力学性质也有差异,都直接影响到堤防工程的设计和施工。故根据堤基地质结构,结合堤防工程特征对工程区工程地质条件进行分段评价。进行分段评价按×××溪左、右两岸分段分析评价。 二、环境特殊,对施工要求严格 1、根据环境污染及噪声控制要求,对环境噪声要求严格,防尘降噪,安全防护是施工中控制的重点。 2、应对措施: 施工期间作好人、车疏通,安全防护,粉尘污染、噪音控制等污废排放工作,合理安排施工作业时间,减少夜间作业避免噪声影响居民的休息,生活及施工污水经过处理进行排放,最大限度地降低施工对附近原有环境的影响。 该工程施工中为杜绝不良事故发生,在施工前加强对入场人员的教育,务必做到文明施工,礼貌待人,注意企业形象,言谈举止文明。 施工现场周围修建临时围挡,进行全封闭施工,杜绝施工扰民与施工伤害事故的发生。 三、加强各专业施工班组的配合及协调管理 本工程包括护堤基础土方开挖、挡墙基础处理、浆砌条石、道路路面、排水涵洞、污水管网及环境工程,由于工期紧,各专业施工班组多,交叉作业量大。因此,针对工程施工的具体要求,制订周密详尽的施工技术措施,合理划分施工流水段,合理安排施工顺序及各专业班组间的交叉作业。实行工程进度、质量统一控制,各班组签订质量保证合同,用合同进行约束管理,实行例会协调制度。 四、部分施工难度高,施工质量须进行重点监控 本工程的重点在于基础及污水管网的连接质量、其标高控制、防水,特别是污水管网不漏不渗,必须得下功夫。因此,在结构施工时,要严把关键工序操作质量关,特别是对污水管道套管等防水薄弱环节和易漏部位,必须派专职施工员精心组织施工,严格按施工操作规程作业,制订一系列的质量保证措施及质量预控对策。 五、工程工期紧,物资供应一次性投入多,平面布置合理性强 由于工程工期紧,相应劳动力及周转材料一次性投入多,场地又小,对临设布局和材料堆放皆要求精心安排,合理布局,以满足施工需要。因此,首先应做好入场准备,各种资源的准备和个环节相应投入工作,施工临设规范,以满足生产及安全文明施工要求,周转材料及工程材料入场加强计划统筹及预见性管理,进行合理储备及分期入场,平面布置随工程进展作动态调整,同时充分发挥组织协调能力。配备充足的劳动力,合理分组分段,安排施工顺序及交叉流水作业,全力以赴,积极配合业主、监理工程师实现工程目标。 六、加强质量控制,防止质量通病 本工程施工中应制定详细周密的质量保证体系和施工技术措施,实行严格的工序交接质量,监督制度,分部分项阶段做好质量控制。 应对措施:工程施工以国家质量标准贯穿始终,加强重点部位,关键环节,特殊过程的质量控制,采取切实可行的技术措施消除质量通病,保证工程细部质量。 第三节 施工条件 一、交通情况 由于堤防工程施工战线长,摊多面广,场内运输根据其施工特点,在拟建的沿江道路和规划的城区内街道上先修建通往施工现场的临时施工便道,并和现有公路相连接,以保证施工场地内的材料及机械设备的运输。 二、场地周围过往车辆的安全 主动与交管部门联系,取得协助,采取安置安全交通警示标志用,设专人指挥疏导来予以保证行人车辆安全。 三、现场工序交叉作业的安全 由于工期紧,许多工作必然有交叉作业,在施工交叉及配合作业过程中要加强安全管理工作,设置安全防护体系来予以保证,确保工程施工进度。 四、市政设施 实施本工程所需的基础开挖所引起的市政设施的保护等,必须向业主提交建议,在未取得相关部门批准前不能施工。 五、公共财产的保护 我司在施工过程,将维修及保护有关公共财产、道路、市政设施,并承担施工时自己造成损坏所需修复的一切费用。开工前,仔细检查并记录邻近建筑物的结构及其它情况。 六、尘埃及噪音控制 施工时,我司将努力减少尘埃和噪音对市民的影响,分段派专人经常洒水以减少尘埃,机械设备尽可能配消声器。 第三章 施工部署 第一节 主导思想 本工程一旦中标,我们将以“一流管理、一流质量、一流速度、一无流服务”为主导思想,严格按照招标文书和双方签定的建设工程施工合同的规定,并将其作为我公司的重点工程,集中我公司最优势资源,对合同范围内的工作内容按“项目法”进行科学管理和精心组织施工,确保该工程施工达到高速优质,并承诺按期交付给业主。为此,我们将做到: 一、组建最佳项目管理领导班子,全面履行对业主的承诺和本工程的施工承包合同。 二、认真搞好施工准备,创造良好的施工条件和内外部良好环境。 三、实行动态的目标管理制度,围绕方针目标开展动态管理,并层层落实。 四、按ISO9001标准建立全面质量管理体系,以此为中心点,开展质量管理工作,自始自终将施工质量控制在受控状态。 五、认真落实各项规章制度,建立调度会、分析会、交底会和检查考核制度,并建立资料档案制度。 六、以科学技术为先导,推广应用新技术、新工艺、新材料、新设备,以此来提高效率、缩短工期、保证质量。 第二节 施工组织机构 一、项目班子设置 针对本工程的范围、内容、数量与特点,根据现代科学工程管理理论,结合我公司多年来在项目法工程管理中积累的施工经验,组建一支精明强干、反应快速、经验丰富、工作负责的项目管理领导班子,进行本项目的施工管理,全面履行合同内容,从组织上为实现本工程各项目标打下坚实的基础。项目部设六部一室,施工组织机构网络图。 96 项目经理 项目经理部 技术负责人 项目经理部 施工负责人 项目经理部 技术部 工程部 物资部 质安部 经营部 设备部 各作业班组 项目经理部 办公室 二、项目班子职责 1、项目经理 A、项目经理负责项目的全面管理工作,是本项目质量安全文明施工第一责任人,代表公司履行与业主合同及分包合同相关的职责;签发项目对内,对外文件及各类通告。 B、负责项目成本分析、资金预测,制定控制成本措施; C、主持项目工作会议及生产例会,协调各专业之间的配合工作,编制项目工作计划,填写项目报告; D、负责审核施工进度计划,并监督计划的实施情况; E、组织协调现场施工及工程管理人员之间的工作关系; F、负责审核项目物资采购计划及工程物资需要量计划; G、安排、指导项目各级管理人员进行日常工作; H、协调安排使用施工场地及临设,负责资源管理; I、负责与甲方、监理协调关系; J、负责组织现场安全文明施工,有权处罚未按要求操作的人员; 2、项目付经理职责 协助项目经理指挥施工生产,搞好计划调度和质量管理,与技术负责人一道落实施工组织设计中和各项要求,制定具体的实施方案,确保工程质量目标实现,对工程质量负重要责任。 3、项目技术负责人 A、组织并编写施工方案及技术措施,负责对技术方案的审定,制定施工方案计划,监督方案执行情况; B、组织编制总进度计划及计划的修改、调整;提前做好施工技术准备工作。 C、负责与业主、监理及设计单位协商施工图纸中的技术问题、图纸会审和各专业间技术接口的处理,办理或审定变更、洽商单的工作量; D、负责编制关键工序、特殊过程的质量保证措施; E、根据需要召开质量会议; F、负责组织解决各项施工技术问题,参与质量事故分析; G、指导各级技术负责人、资料员的工作,审核上报监理的各种技术资料。 4、技术部单项工程技术负责人、技术员 A、参与编制技术方案及技术措施,协助主任工程师进行施工技术准备及开展各项技术工作。 B、负责管理施工方案、施工图纸等受控文件; C、具体办理工程洽商、变更手续,参与解决各项施工中技术问题; D、负责本单项工程的施工技术工作,负责编制本单项工程的总、月、周、日进度计划。 E、项目经理或主任工程师安排的其它工作。 5、工程部土建工长、施工员 A、按图纸及会审记要,按施工方案和《规范》组织施工管理; B、负责责任范围内工作的质量、进度、安全及配合预算员做好经营核算; C、监督检查责任范围内计划的执行情况; D、责任范围内的材料进场验证及组织检验、试验工作; E、责任范围内的原材料加工、制作工艺检查,并检查其材料、半成品、成品保护情况; F、责任范围内从原材料到半成品以及成品加工过程中的计量管理工作,并检查相关机械、计量器具、工具的完好情况,并做好记录; G、技术方案的制定,参加图纸会审、设计交底; H、物资采购人员检查施工用料的准备及使用管理; I、安全员检查责任范围施工过程中的安全措施的执行情况,并参与专项工作的安全事故处理,作好记录; J、项目经理或主任工程师交给的其它工作。 6、工程部安装施工员 A、项目现场安装施工管理工作,组织解决工程施工中的现场管理及技术工艺问题; B、各专业之间的配合工作; C、编制机电月、周施工进度计划,并监督实施情况,负责计划的审核; D、协凋现场施工及工程管理人员之间配合的工作关系; E、安装验收; F、项目安装物资采购计划及工程物资需用量计划编制; G、安装分部、分项施工方案和质量保证措施; H、任范围内的材料进场验证及组织检验,试验工作; I、安装施工技术方案的制定,参加图纸会审、设计交底,审核施工技术交底; J、项目经理交给的其它工作。 7、物管部材料员 A、组织采购项目经理部购买的物资; B、监督验证各种材料计划的实施,组织有关人员检查各类物资进场情况,并做好材料进场验收记录和各类物资的标识工作; C、每月人、机、料动态月报,统计并报主任工长或项目经理; D、材料的验证工作,收集、整理、归档各类物资合格证、试验报告等; E、验收业主供货材料的验证并做好相关记录,负责对分包采购物资的进场检查,并督促分包方进行材料检验,审查检验结果; F、检查现场物资库存情况。 G、进场物资在使用过程中的监督工作; H、项目经理交给的其它工作。 8、质安部质量负责人、质检员 A、质量是企业命脉的原则,执行质量否决权制度,按图纸要求和国家现行质量标准严格执行,监督管理,确保工程质量达到国家施工验收规范的要求; B、对甲方、监理的报验,对达不到质量要求的,发质量整改通知单; C、工程质量通病,制定质量通病预防措施; D、需要向主任工程师建议召开质量会议,重点解决质量问题; E、填写质量情况报表公司质检处和全质办; F、将质量目标分解,制定质量创优计划。 9、质安部安全员 A、公司要求及有关规章制度,结合现场情况,制定安全活动计划,做好安全宣传工作; B、安全生产、文明施工的管理工作,监督检查安全规章制度的执行情况。对进场工人进行三级教育、做好安全技术交底、特殊工种培训、考核工作,并及时做好安全活动记录; C、不定期检查现场的平面布置及施工现场安全情况,对不安全因素提出并签发整改意见; D、不合格安全问题的整改落实情况; E、特殊工种设施,如塔吊、外用电梯、施工架子的验收工作,并负责日常维修检查; F、目经理的领导下,做好临水、临电、消防、保卫、环卫等文明样板工地检查内容,并做好内业资料整理; G、编制与分包的安全、文明施工、消防保卫协议; H、项目经理交给的其它工作。 10、技术部资料员 A、根据有关整编规定,随工程进度及时整理技术资料; B、负责工程分阶段验收及竣工验收资料的整编; C、定期检查资料的完整性、连续性、及时到位情况,并对有关人员进行工程技术资料交底; D、完成技术负责人交办的其它工作。 11、经营部预算员 A、根据施工图及及招标文件的相关要求,编制施工预算,随工程进度及时整理技术资料; B、随工程进度及技术资料编制月进度报表及跟踪成本核算; C、根据竣工图及技术变更、合同、以及相关文件要求编制竣工结算。 三、项目班子保证 1、组织机构必须落实并保持相对稳定,以利施工技术管理的专业性、连续性、一致性。 2、现场施工管理系统中所有人员,开工后必须全部到位到岗,凡是组织机构网络图中所列各职能人员,均应保持稳定,恪尽职守。 3、所有管理人员要求思想、业务素质过硬,全部持证上岗。 四、项目组织协调 项目组织协调的目的是排除障碍,解决矛盾,保证项目目标的顺利实现。通过组织协调疏通决策渠道,命令传达渠道以及信息沟通渠道,避免管理网络的梗阻或不畅,提高管理效率和组织运行效率;组织协调可以避免和化解各利益群体,组织各层次之间、个体之间的矛盾冲突,提高合作效率、增强凝聚力,使得各层次、各部门、各个执行者之间增进了解,互相支持,共同为项目目标努力工作,保证项目的目标顺利实现;组织协调工作质量的好坏、直接关系到一个项目的管理水平和整体素质,减少甚至避免了各种不必要的内耗,既保证了业主利益,又保证了企业利益,也保证了社会发展的总体要求。 组织协凋分为内部关系协调,近外层关系协调和远外层关系的协调。 第三节 工程总体施工方法 一、垂直提升设备 根据工程特点及环境状况,对特殊部位采用吊车吊装外,其余大部分均用葫芦吊装作垂直水平提升设备,加快施工进度。 二、模板、架料支撑系统 1、模板采用复合光面竹胶板和钢模板并存使用。 2、架料采用钢管扣件支撑。 三、拌制设备 1、现场设置二台JDY-350砼搅拌机,供零星砼搅拌用 2、砂浆制作;四台灰砂搅拌机。 第四节 施工顺序和流水段的划分: 根据工程设计特点及平面组合,本着合理安排工序,精心组织施工的原则,以确保各工序质量实现优良,有效控制施工进度,实现工期目标为目的,确定本工程施工中以护岸整治工程施工为先导,以污水管网的输送干管为主体进行。 一、施工顺序:根据工程特点,先施工右岸,后施工左岸。先施工护岸基础、浆砌条石,后施工污水管网及道路路面。 二、施工流水段的划分 要求每200米为一个施工段。 第四章 施 工 准 备 施工准备工作分三手抓:一是在项目技术负责人的主持下,技术内业负责人、施工工长、施工员、质检员,认真熟悉图纸、设计说明、准备图纸绘审和技术交底,编制特殊过程作业指导书及设备、材料周转、半成品供应和加工计划;二是由项目经理带领各土建、安装负责人、主任工长、施工员负责现场各种临时设施搭设、定位放线等,为工程开工创造良好的条件;三是由项目经理负责,配合建设方办理该工程的招标通知书,施工许可证等相关手续。 第一节 组织准备 序号 工作内容 完成时间 责任部门或个人 1 建立现场组织、网络人员就位 接中标通知书后2天 公司经理 2 施工认可证等有关手续 开工前10天 项目经理 3 建立、健全各种规章制度,落到人 开工前8天 项目经理 4 组织大型机械设备入场 随工程进度 公司设备处、项目部 5 组织劳动力班组进场 开工前3天 项目经理 6 组织周转材料进场 随工程进度 项目部 7 与周边关系协调 开工前6天 保卫、项目经理 拟投入本项目的管理人员如下表 序号 职 务 名称 职 称 综合素质 备 注 1 项目经理 高级工程师 强 均 持 有 效 上 岗 证 2 总工程师 高级工程师 强 3 项目副经理 工 程 师 强 4 施工员 工 程 师 强 5 安装专业施工员 工 程 师 强 6 施工员 工 程 师 强 7 质检员 助理工程师 强 8 质检员 工 程 师 较强 9 安全员 工 程 师 强 10 安全员 助理工程师 较强 11 试验员 工 程 师 强 12 材料员 经 济 师 强 13 预算员 助理工程师 强 14 计划统计员 助理工程师 强 15 机械员 助理工程师 较强 16 财务员 会 计 师 较强 第二节 技术准备 1、技术准备工作:项目经理组织施工技术人员阅读施工图,写出读图记要,并汇总施工图中的问题,在设计图会审和交底会上解决。 准备本工程需用的施工验收规范和技术标准及其图集。 由项目副经理组织各专业工长,各职能部门参加,在项目技术负责人的领导下将作业指导书和施工组织设计(经审定后的)、设计施工图、规范、标准、图集组织各有关人员认真熟习与学习,确保工程施工质量。 确定施工安全措施;写出砼、砂浆等的试配委托单,急早进行砼、砂强度试配工作。 写出原材料进场及采购计划和半成品加工计划,为工程顺利进展提供有利条件。具体准备详下表 序号 工作内容 完成时间 责任部门或个人 1 熟悉与会审施工图 施工图到后10天 总工程师、技术负责人、主任工长、施工员、内业人员、质检员、安全员 2 编制施工组织设计 施工图会审后 项目技术负责人编制,总工程师审查 3 编制施工成本预算 图纸会审后25天 公司预算处 4 编制成品半成品计划 基础开工后10天 项目技术内业 5 编制施工进度网络计划 开工前6天 项目部、公司技术处 6 各种砼强度等级试配 开工前6天 技术负责人、项目试验员、质量检测所 7 新技术新材料的使用准备 随进度进行 项目技术负责人、主任工长 8 特殊工种培训 中标后5天 项目技术负责人 2、施工仪器及通讯设备计划表 序号 名称 规范型号 精度 数量 厂家 用途及说明 1 经纬仪 J2 ±2″ 1 北光 放线测量 2 水准仪 SD2 ±2mm 3 北光 水准高程测量 3 塔 尺 5m ±5mm 3 苏州测绘厂 水准高程测量 4 钢 尺 50m ±1mm 2 自贡钢卷尺厂 定位放线、距离测量 5 钢 尺 50m ±1mm 10 自贡钢卷尺厂 定位放线、距离测量 6 索佳全站仪 SET22B 2 索佳全站仪 定位放线、距离测量 7 游标卡尺 0-150mm ±0.02mm 1 北京量具厂 测量钢筋、管材直径 8 氧压表 0=25Mpa 1 重庆 钢筋等氧割 9 乙炔表 0-4Mpa 1 东方 钢筋等氧割 10 交流电流表 ±0.2% 1 重庆 电度计量 11 水平尺 RT500 ±0.3mm 2 重庆 施工检查用 12 检测尺 1 南京测绘厂 施工检查用 13 砼坍落度筒 2 砼检查用 14 温度计 HT300Hg ±0.2℃ 2 重庆 砼试块测量 15 数码照相机 富仕S602 1 日本 收集图片资料 16 摄相机 松下DS40 1 日本 收集声相资料 17 微机 联想P4 1 中国 施工管理 18 喷墨打印机 惠普 1 日本 各种资料打印 19 复印机 理光 1 日本 各种资料打印 20 市内电话机 2 工作联系 21 垂球 4 检查用 22 墨斗 4 放线施工 3、本工程执行的国家规范、标准明细表 序号 标准编号 标准名称 1 GB50026-93 工程测量规范 2 GBJ107-2001 砼强度检验评定标准 3 GB50104-93 建设工程施工现场供用电安全规范 4 GB50204-2002 混凝土结构工程施工质量验收规范 5 GB50209-2002 建筑地面工程施工及验收规范 6 GBJ201-83 土方及爆破工程施工及验收规范 7 GB50164-92 混凝土质量控制标准 8 GB50202-2002 建筑地基础工程施工质量验收规范 10 JGJ33-2001 建筑机械使用安全技术规程 11 JGJ59-99 建筑施工安全检查标准 12 GBJ50300-2001 建筑工程质量验收统一标准 13 JGJ46-88 施工现场临时用电安全技术规程 14 SL260-98 堤防工程施工规范 15 SL239-1999 堤防工程施工质量评定及验收规程 16 GBJ201-83 水利水电工程施工地质规程 17 GB6722-86 爆破安全规程 18 GB50203-2002 砌体工程施工及验收规范 19 SL47-94 水工建筑物岩石基础开挖工程施工技术规范 20 SL237-1999 土工试验规程 21 SL/T255-98 水利水电工程土工合成材料应用技术规范 22 SDJ213-83 碾压式土石坝施工技术规范 23 GB50208-2002 地下防水工程施工质量验收规范 24 GB50108-2001 地下工程防水技术规范 第三节 施工现场准备 序号 工作内容 完成时间 责任部门或个人 1 施工场地的移交接收 开工前7天 分公司、项目部经理 2 现场控制网点的复核、设立 开工前7天 工长、项目部经理 3 现场临时设施的搭设 开合同签订后进行 工长、项目部经理 4 施工道路、排水设施修建 开工前5天 5 临时水、电线路敷设 开工前5天 工长、项目部经理 6 通讯呼叫设施的设置 开工前3天 行政保卫 7 消防设施的设置 开工前3天 专职消防员 第四节 施工机械设备准备 根据本工程平面组合尺寸及工程量,采用葫芦能满足材料垂直运输要求和水平运输要求;选用二台JZC-350砼搅拌机及三台AC-43砂浆搅拌机,满足临星砼及砂浆搅拌,其它机械设备准备详机械设备需用计划表。 第五节 需用材料准备 根据本工程实际工程量考虑主材和其它材料随工程施工进度提前十天提出材料需用计划,提前两天采购到位,采运至施工现场。 本工程拟定使用的主要材料细目表 序号 材料名称 规 格 单位 需用量 入场 时间 1 水 泥 P.032.5 T 2 钢 材 详采购计划 T 3 条石 M3 4 砂 渠河特细砂 T 5 碎 石 5-10,10-20,20-40 T 6 SL型U-PVC管 D200-D500 M 7 污水管道 DN200-DN600 M 8 广场地砖 M2 9 土工布 M2 10 页岩砖 M2 11 片石 M2 12 盲道砖 M2 13 其它安装材料多,中标后根据投标预算书编制 第六节 劳动力准备 根据本工程进度要求,提前作好劳动力安排,确保工期顺利进行。 劳动力的配置,根据施工进度,技普工比例,流水作业情况,其它资源等方面进行。本工程劳动力计划以一个流水段为例见下表,其余各段按此配置。 序号 工种 施工阶段 基础 结构 安装、环境 1 石工 40 10 10 2 钢筋工 20 20 6 3 木工 20 20 4 架子工 15 15 5 砼工 20 20 5 6 砖工 10 20 12 7 抹灰工 20 8 镶贴工 20 9 油漆工 5 10 10 电焊工 5 5 2 11 电工 5 5 5 12 机操工 2 3 3 13 指挥工 4 4 4 14 调试工 4 4 15 普工 30 20 20 16 试验工 1 1 1 17 放线工 4 4 小计 141 156 157 第七节 各施工班组与土建的穿插配合 一、预留预埋配合:各专业所有预留预埋要严格遵守各专业图纸要求进行,预留人员随土建施工进度进行预留预埋,不得随意损伤结构钢筋。需土建留孔洞的由专业工长根据安装施工图画出并填写技术联系单,交监理认可后送土建单位施工,专业工长负责检查。 二、成品保护的配合,安装施工不得随意打洞,因特殊原因必须打洞,应与建设单位、监理及土建协商,并确定位置及孔洞尺寸。安装施工中应注意对墙、地面的保护。土建施工人员不得随意搬动已安装好的管道、线管、开关、阀门等。 第五章 工程施工计划及其说明 第一节 工程施工进度计划说明 一、施工进度总体控制 招标文书要求,工程绝对总工期为365天,根据我公司相应多个类似工程施工实际经验总结、雄厚的技术力量、机械程度及认真测算后组织编制的详细施工方案,在实施时对工序的安排,穿插的合理性和先进性等施工方面的一套特点,同时结合劳动定额用工参考,保证从开工至竣工验收时日为止,总工期不超过360天,实现优质高效的工期目标,见施工工期计划网络图。 二、工期保证措施 1、一旦中标后,将组织有同类工程施经验的项目领导班子和施工队伍组织施工,从施工准备做起,做好扎实的基础工作,按制定的分部工程计划和网络计划实施,每天设专人检查计划的落时情况,发现问题,分析原因,及时向监理工程师汇报,提供修改方案,调整计划,确保各分部分项工程的工期按期完成。 2、公司将全力确保该工程的人、财、物供应,并提供完好的设备。 3、密切与建设、设计、监理等单位的联系,加强协调、搞好配合,以及各项工作的顺利开展,确保工期顺利进行。 4、采取一些强有力的措施,抓晴天,战雨天,买棚布、雨具等。 5、在农忙期间,提前10天组织各工长班组与现场工人协商补贴农时费,农忙现场工不停。 6、采用先进的施工技术和方法,在砼里掺用高效减水剂等一些措施,提高砼早期强度,提前拆模,加快模板周转。 7、把好材料质量检查关和进货时间,提前落实各种材料的试验与检测工作。 8、制定好切实可行的季节性施工措施,保证连续施工,确保工程进度。 9、时时与气象部门取得联系,及时提供气象预报,以利生产安排。 三、工期进度管理措施: 根据我司多年来对施工进度管理的经验,对本工程将按“三个控制”的管理模式进行进度管理。 1、公司计划进度管理:根据合同工期要求,确定各分部工程控制日期以及涉及其它未列项目的关键日期,由公司编制,它是进度计划的总方针。 2、月进度计划管理:它是一个很详细,较具体的进度计划,分项目、部位、工序、月份地编制,根据工作量,确定开工和完工日期,流水穿插顺序分明。详细读解施工图、计算工程量,根据施工规范及操作工艺程序要求,分施工阶段,确定施工方法,使工序合理化,体现合同对该计划工期的要求,另外各种材料、设备、加工供应量的能力和时间。管理人员和操作工人是否能满足要求也是一个关键,所以要分析所有因素,有针对性的将工程所要遇到的各种问题和矛盾,考虑在先,解决在前,所编制出来的计划施工目标才能实现。该进度计划由项目技术负责人编制报项目经理审批。 3、周进度计划管理:由项目部内业人员编制,第一周为本周的执行计划,第二周为下周执行计划,到了下周把第二周的计划提上来,作为执行计划,(第二周计划开始时,可以检查上周计划执行情况,周计划可能会遇到一些其它不正常因素,未完全按计划运行,根据实际情况可调整周计划,直到达到预期目的),完成上一周计划前,编制下一周计划,因此,周计划是滚动计划,周计划是在月计划控制范围内,月计划在合同计划内,月计划保证“合同计划”。 四、计划管理的实现: 1、根据计划任务编制相应的人力资源、材料、设备需用的资源计划,(如劳动力、钢材、架材、水泥、砂石、模板、构配件和其它材料的供应计划及大型设备的运行情况)等进行定期大检查。盘存和每天检查,确保人力、材力、设备都能满足整个计划执行的需要,为计划的执行得以实现提供可靠保证。 2、定期和不定期召开联系会,检查计划的执行情况,如有延期误,找出原因,有针对性的采取纠正措施,加强薄弱环节力量,使计划动态平衡,使施工进度与合同工期计划终点同步。 3、安排追赶计划;有时可能由于难以预见的因素拖延周计(月计划)工期,发现施工进度赶不上计划要求时,立即进行研究,分析原因,立马编制追赶计划,并随时检查追赶计划的实施情况。 4、施工中影响进度及各专业协调的问题在例会上要及时解决。如实际工期与目标工期发生偏差要及时找出原因制定并采取纠偏措施,确保目标工期的实现。编制施工进度计划的同时也应编制相应的人力,资源需要用量,如劳动力计划、现金流量计划、材料构配件,加工、装运计划等并派人追踪检查,确保人力资源满足施工进度计划执行的需要,为施工进度计划的执行提供可靠的资源保证。 五、施工进度计划完成的保障措施 1、施工组织保障措施 (1)为保证施工进度计划的完成,我们将选派曾担任类似工程的项目经理担任该工程的项目经理,该同志有丰富的现场施工组织管理经验,同时集中我们经验丰富、精力充沛、能吃住在施工现场的项目副经理,项目总工程师常驻现场。 (2)采用微机技术加强调度管理。合理安排工序穿插和工期,建立主要形象进度控制点,运用网络计划跟踪技术和动态管理方法,坚持月平衡、周调度,确保施工总进度控制计划的实施。为了充分利用施工空间、时间,采用流水段均衡施工工艺,合理安排工序,在绝对保证施工安全和工程质量的前提下,充分利用施工空间,科学组织施工测量、基础、主体、安装、装饰的交叉作业。 (3)严格工序施
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
