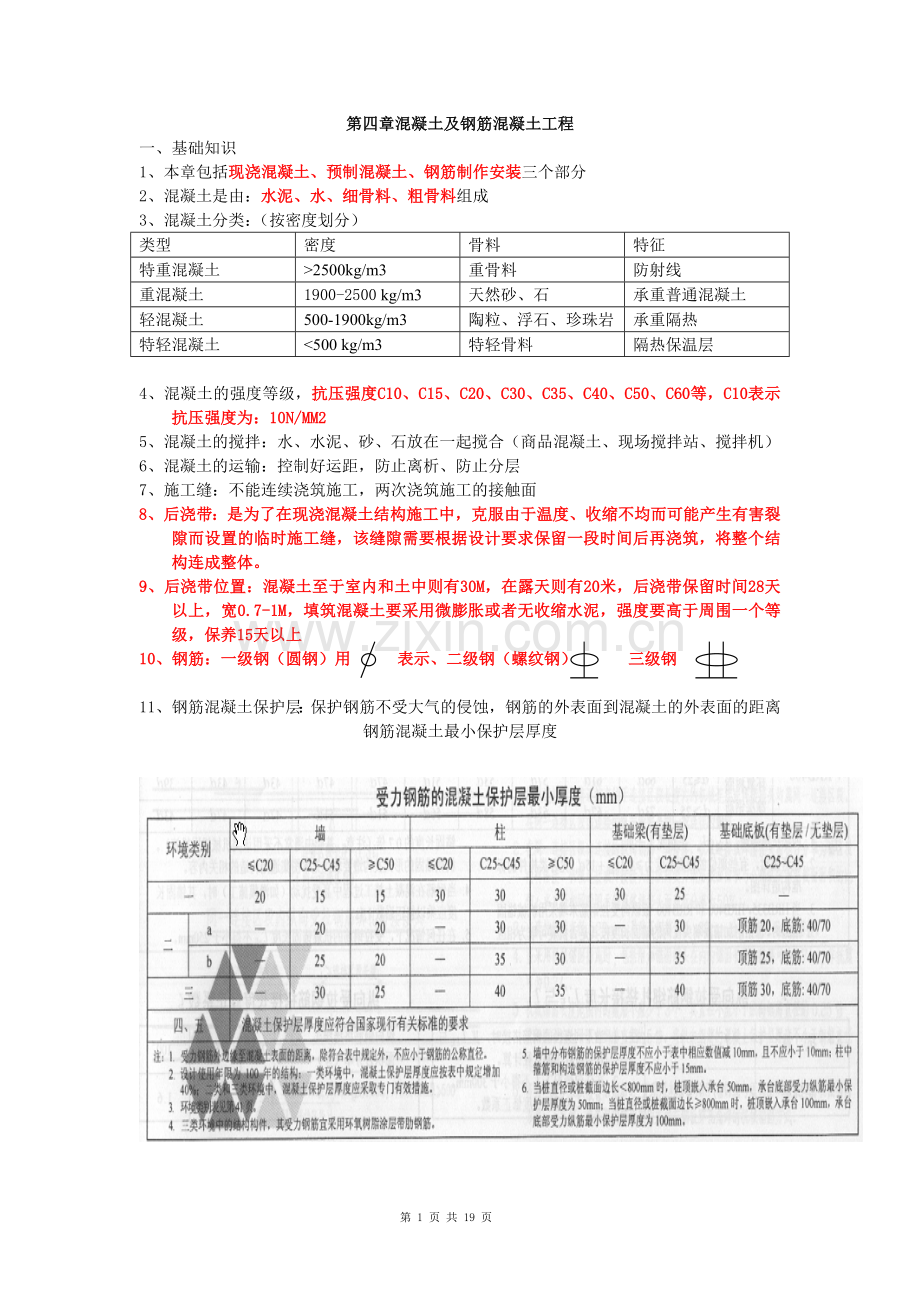

第四章混凝土及钢筋混凝土工程
一、基础知识
1、本章包括现浇混凝土、预制混凝土、钢筋制作安装三个部分
2、混凝土是由:水泥、水、细骨料、粗骨料组成
3、混凝土分类:(按密度划分)
类型
密度
骨料
特征
特重混凝土
>2500kg/m3
重骨料
防射线
重混凝土
1900-2500 kg/m3
天然砂、石
承重普通混凝土
轻混凝土
500-1900kg/m3
陶粒、浮石、珍珠岩
承重隔热
特轻混凝土
<500 kg/m3
特轻骨料
隔热保温层
4、混凝土的强度等级,抗压强度C10、C15、C20、C30、C35、C40、C50、C60等,C10表示抗压强度为:10N/MM2
5、混凝土的搅拌:水、水泥、砂、石放在一起搅合(商品混凝土、现场搅拌站、搅拌机)
6、混凝土的运输:控制好运距,防止离析、防止分层
7、施工缝:不能连续浇筑施工,两次浇筑施工的接触面
8、后浇带:是为了在现浇混凝土结构施工中,克服由于温度、收缩不均而可能产生有害裂隙而设置的临时施工缝,该缝隙需要根据设计要求保留一段时间后再浇筑,将整个结构连成整体。
9、后浇带位置:混凝土至于室内和土中则有30M,在露天则有20米,后浇带保留时间28天以上,宽0.7-1M,填筑混凝土要采用微膨胀或者无收缩水泥,强度要高于周围一个等级,保养15天以上
10、钢筋:一级钢(圆钢)用 表示、二级钢(螺纹钢) 三级钢
11、钢筋混凝土保护层:保护钢筋不受大气的侵蚀,钢筋的外表面到混凝土的外表面的距离
钢筋混凝土最小保护层厚度
12、绑扎骨架中的圆钢除轴心受压构件外,均应在末端作弯钩,螺纹钢筋、焊接骨架、焊接网中的圆钢末端不用作弯钩;纵向受压钢筋在跨中截断时,伸至界面外,伸出长度La应不小于15d,但对于绑扎骨架中的末端无弯钩的圆钢不应小于20d;
13、纵向受压构件的钢筋的最小锚固长度见表
二、混凝土钢筋混凝土清单
A.4.1 现浇混凝土基础。工程量清单项目设置及工程量计算规则,应按表A.4.1的规定执行。
表A.4.1 现浇混凝土基础(编码:010401)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010401001
带形基础
1.混凝土强度
等级
2.混凝土拌和料要求
3.砂浆强度等
级
m3
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积
1.混凝土制作、运输、
浇筑、振捣、养护
2.地脚螺栓二次灌浆
3.垫层
010401002
独立基础
010401003
满堂基础
010401004
设备基础
010401005
桩承台基础
A.4.2 现浇混凝土柱。工程量清单项目设置及工程量计算规则,应按表A.4.2的规定执行
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010402001
矩形柱
1. 柱高度
2. 柱截面尺寸
3.混凝土强度等
级
4.混凝土拌和料
要求
m3
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积
柱高:
1.有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算
2.无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算
3.框架柱的柱高,应自柱基上表面至柱顶高度计算
4.构造柱按全高计算,嵌接墙体部分并入柱身体积
5.依附柱上的牛腿和升板的柱帽,并入柱身体积计算
混凝土制作、运输、浇筑、振捣、养护
异形柱
A.4.3 现浇混凝土梁。工程量清单项目设置及工程量计算规则,应按表A.4.3的规定执行。
表A.4.3 现浇混凝土梁(编码:010403)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010403001
基础梁
1.梁底标高
2.梁截面
3.混凝土强度
等级
4.混凝土拌和料要求
m3
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内
梁长:
1.梁与柱连接时,梁长算至柱侧面
2.主梁与次梁连接时,次梁长算至主梁侧面
混凝土制作、运输、浇筑、振捣、养护
010403002
矩形梁
010403003
异形梁
010403004
圈梁
010403005
过梁
010403006
弧形、拱形梁
A.4.4 现浇混凝土墙。工程量清单项目设置及工程量计算规则,应按表A.4.4的规定执行。
表A.4.4 现浇混凝土墙(编码:010404)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010404001
直形墙
1.墙类型
2.墙厚度
3.混凝土强度等级
4.混凝土拌和料要求
m3
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积计算内
混凝土制作、运输、浇筑、振捣、养护
010404002
弧形墙
A.4.5 现浇混凝土板。工程量清单项目设置及工程量计算规则,应按表A.4.5的规定执行。
表A.4.5 现浇混凝土板(编码:010405)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010405001
有梁板
1.板底标高
2.板厚度
3.混凝土强度等级
4.混凝土拌和料要求
m3
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个面积0.3m2 以内的孔洞所占体积。有梁板(包括主、次梁与板)按梁、板体积之和计算,无梁板按板和柱帽体积之和计算,各类板伸入墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
混凝土制作、运输、浇筑、振捣、养护
010405002
无梁板
010405003
平板
010405004
拱板
010405005
薄壳板
010405006
栏板
010405007
天沟、挑檐板
1.混凝土强度等级
2.混凝土拌和料要求
按设计图示尺寸以体积计算
010405008
雨篷、阳台板
按设计图示尺寸以墙外部分体积计算。包括伸出墙外的牛腿和雨篷反挑檐的体积
010405009
其他板
按设计图示尺寸以体积计算
A.4.6 现浇混凝土楼梯。工程量清单项目设置及工程量计算规则,应按表A.4.6的规定执行。
表A.4.6 现浇混凝土楼梯(编码:010406)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010406001
直形楼梯
1.混凝土强度等级
2.混凝上拌和料要求
M2
按设计图示尺寸以水平投影面积计算。不扣除宽度小于500mm的楼梯井,伸入墙内部分不计算
混凝土制作、运输、浇筑、振捣、养护
010406002
弧形楼梯
A.4.7 现浇混凝土其他构件。工程量清单项目设置及工程量计算规则,应按表A.4.7的规定执行。
表A.4.7 现浇混凝土其他构件(编码:010407)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010407001
其他构件
1.构件的类型
2.构件规格
3.混凝土强度等级
4.混凝土拌和要求
m3
(m2、m)
按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积
混凝土制作、运输、浇筑、振捣、养护
010407002
散水、坡道
1.垫层材料种类、厚度
2.面层厚度
3.混凝土强度等级
4.混凝土拌和料要求
5.填塞材料种类
m2
按设计图示尺寸以面积计算。不扣除单个0.3m2 以内的孔洞所占面积
1.地基夯实
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.变形缝填塞
010407003
电缆沟、地沟
1.沟截面
2.垫层材料种类、厚
度
3.混凝土强度等级
4.混凝土拌和料要
求
5.防护材料种类
m
按设计图示以中心线长度计算
1.挖运土石
2.铺设垫层
3.混凝土制作、运输、浇筑、振捣、养护
4.刷防护材料
A.4.8 后浇带。工程量清单项目设置及工程量计算规则,应按表A.4.8的规定执行。
表A.4.8 后浇带(编码:010408)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010408001
后浇带
1.部位
2.混凝土强度等级
3.混凝土拌和料要求
m3
按设计图示尺寸以体积计算
混凝土制作、运输、浇筑、振捣、养护
A.4.16 钢筋工程。工程量清单项目设置及工程量计算规则,应按表A.4.16的规定执行。
表A.4.16 钢筋工程(编码:010416)
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010416001
现浇混凝土钢筋
钢筋种类、规格
t
按设计图示钢筋(网)长度(面积)乘以单位理论质量计算
1.钢筋(网、笼)制作、运输
2.钢筋(网、
笼)安装
010416002
预制构件钢筋
010416003
钢筋网片
010416004
钢筋笼
A.4.17 螺栓、铁件,工程量清单项目设置及工程量计算规则,应按表A.4.17的规定执行。
项目编码
项目名称
项目特征
计量单位
工程量计算规则
工程内容
010417001
螺栓
1.钢材种类、规格
2.螺栓长度
3.铁件尺寸
t
按设计图示尺寸以质量计算
1.螺栓(铁件)制作、运
输
2.螺栓(铁件)安装
010417002
预埋铁件
6 现浇挑檐、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外边线以外为挑檐、天沟、雨篷或阳台。
7 整体楼梯(包括直形楼梯、弧形楼梯)水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
8 现浇混凝土小型池槽、压顶、扶手、垫块、台阶、门框等,应按A.4.7中其他构件项目编码列项。
其中扶手、压顶(包括伸入墙内的长度)应按延长米计算,台阶应按水平投影面积计算。
19 现浇构件中固定位置的支撑钢筋、双层钢筋用的“铁马”、伸出构件的锚固钢筋、预制构件的吊钩等,应并入钢筋工程量内。
三、混凝土及钢筋混凝土定额
说 明
一、现浇
1.小型混凝土构件系指每件体积在0.05m3以内的且未列子目的构件。
2.混凝土只列出常用强度等级配合比及碎石粒径,设计要求不同时,可以换算。膨胀水泥混凝土,只换算水泥,其他材料不变。防水混凝土中设计采用的防水材料与子目取定不同时,可以换算。
3.现浇钢筋混凝土斜板混凝土浇捣,当坡度≤11°时按照平板子目执行;当坡度>11°时按照拱形板执行。
4.现浇钢筋混凝土斜梁(垂直方向)按照矩形梁子目执行。现浇钢筋混凝土加腋梁、边截面梁,断面为矩形的均按矩形梁计,断面中有一个角不是90°及梯形截面,均按异形梁子目执行。
5.凸出墙面的钢筋混凝土窗套混凝土浇捣时,窗上下挑出板按挑檐计算,窗左右侧挑出板按栏板计算。
6.外围体积在0.2m3以内的池槽按小型池槽子目执行,0.2m3以上的池槽按大型池槽子目执行。
二、钢筋制作、安装工程说明。
1.钢筋制作、安装子目按照钢筋的不同品种、不同规格,按照现浇构件钢筋、预制构件钢筋、预应力钢筋及箍筋分项编制。
2.预应力混凝土构件中的非预应力钢筋按照预制钢筋相应子目计算。
3.设计图纸未注明的钢筋接头和施工损耗,已在相应子目中综合考虑。
4.绑扎铁丝、成型点焊和接头焊接的电焊条已在相应子目中综合考虑;防雷接地的连接焊,按照“安装工程消耗量标准”相应规定执行。
5.钢筋工程工作内容包括:制作、绑扎、安装以及浇灌混凝土时维护钢筋用工。
6.钢筋绑扎以手工绑扎为主,如实际施工方式时不同,不得换算。
筋直径相差两倍以上时,子目中人工乘以系数1.25。
7.下表所列的构件,其钢筋工程子目可按照表4-1列系数调整人工、机械用量:
钢筋工程子目系数调整表 (表4-1)
项目
预制钢筋
现浇钢筋
构筑物钢筋
系数范围
拱梯型 屋架
托架梁
小型 构件
小型 池槽
烟囱
水塔
贮仓
矩形
圆形
人工、机械调整系数
1.16
1.05
2.00
2.52
1.70
1.70
1.25
1.50
工程量计算规则
一、现浇混凝土工程量按以下规则计算。
(一)建筑物现浇混凝土工程量按以下规则计算。
1.建筑物现浇混凝土制作,按照相应建筑物现浇混凝土浇捣子目中的混凝土含量(已包括损耗率)计算。
2.建筑物现浇混凝土浇捣、养护,除另有规定者外,均按实体体积以m3计算,不扣除构件内钢筋、预埋件及墙、板中单孔面积0.3m2以内的孔洞所占体积。
3.混凝土及钢筋混凝土基础与墙(柱)身的划分以设计图纸规定为准。如图纸未明确表示时,则按照基础的扩大顶面为界;无扩大顶面时,可按照墙(柱)脚分界。
4.设备基础的二次灌浆是指设备基础与设备间空隙及地脚螺栓孔洞浇灌砂浆,按实体体积以m3计算。
5.圈梁通过门窗洞口时,按门窗洞口宽加500mm的长度作过梁计算,其余作圈梁计算。
6.同时支撑高跨和低跨屋面的钢筋混凝土柱,其高度按高跨计算,若超高则计算超高费用。
7.钢筋混凝土矩形柱、T形柱、L型柱与混凝土墙按照以下规则划分:以矩形柱、T形柱、L型柱长边(h)与短边(b)之比r(r=h/b)为基准进行划分,当r≤4时按柱计算;当r>4时按墙计算。
8.正八边形柱、工字型柱、十字型柱、T形柱按照异形柱计算,L型柱按照矩形柱计算。
9.基础:
(1)有肋带形混凝土基础,其肋部高宽比在4∶1以内的,肋部和底部均按照带形基础计算;高宽比大于4∶1时,其底部按照带形基础计算,肋部按照墙计算。
(2)箱式基础,分别按顶板、墙、底板有关规定计算,墙与顶板、底板的划分以顶板底、底板面为界。边缘实体体积按照底板计算。
(3)设备基础除块体以外,其他类型设备基础按照基础、柱、梁、板、墙有关规定分别计算。
10.柱:按图示断面面积乘以柱高以m3计算。柱高按照以下规定计算:
(1)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
(2)框架柱的柱高,应自柱基上表面至柱顶之间的高度计算。
(3)构造柱按全高计算,与墙体嵌接部分的体积并入柱身体积内计算。
(4)依附在柱上的牛腿,并入柱身体积内计算。
11.梁:按图示断面面积乘以梁长以m3计算。伸入砌体内的梁头、梁垫并入梁体积内计算;伸入混凝土墙内的梁部分体积并入墙计算。梁高为梁底至梁顶面的高度,与板相接的梁其梁高算至板底(梁两侧与不同厚度楼板连接时,应取平均板厚)。挑檐、天沟与梁连接时,以梁外边线为分界线。梁长按照以下规定计算:
(1)梁与柱连接时,梁长算至柱侧面。
(2)主梁与次梁连接时,次梁长算至主梁侧面。
12.墙:外墙按照图示中心线长度、内墙按照图示净长乘以墙高及墙厚以m3计算,应扣除门窗洞口及单孔面积0.3m2以外孔洞所占的体积,墙垛(附墙柱)、暗柱、暗梁及墙突出部分并入墙体积计算。
13.板:按照图示面积乘以板厚以m3计算。其中:
(1)无梁板,其体积按照板和柱帽体积之和以m3计算。
(2)平板,其体积按照板的体积以m3计算。
(3)天沟、挑檐与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。
(4)雨蓬、阳台板按墙外部分体积以m3计算,包括伸出墙外的牛腿和雨蓬反檐的体积,伸出墙外150mm的以内并入板计算。
(5)各类板伸入砌体内的板头并入板体积内计算;与混凝土柱、墙相接的板部分体积分别并入柱、墙计算。
14.墙:外墙按照图示中心线长度、内墙按照图示净长乘以墙高及墙厚以m3计算,应扣除门窗洞口及单孔面积0.3m2以外孔洞所占的体积,墙垛(附墙柱)、暗柱、暗梁及墙突出部分并入墙体积计算。
15.梁、板、墙工程量均应扣除后浇带体积,后浇带工程量另按图示体积以m3计算。
16.整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步板、踏步按体积以m3计算,伸入混凝土墙内部分体积并入墙计算。
17.阳台、雨蓬(包括带反檐的雨蓬)、挑檐(悬挑板)按伸出墙外的实体体积以m3计算。栏板(包括其伸入砌体内部分)按体积以m3计算。
18.悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁按照相应的子目另行计算。伸出墙外150mm以内的挑板仍按照板计算,伸出墙外500mm以内的挑板按照挑檐计算,伸出墙外500mm以上的挑板按照雨蓬计算,伸出墙外1500mm以上的阳台、雨蓬并入楼板计算。
19.板边反檐:高度超出板面600mm以内的檐板按反檐计算;高度在600mm至1000mm的按栏板计算,高度超出1000mm以上的按墙计算。
22.单个容量在50m3以内的屋面(房上)水池,按房上水池计算,超过50m3容量的水池,按柱、梁、墙、板分别计算。
墙 1000mm
栏板
600mm
反檐
150mm 500mm 1500mm
板 挑檐 雨蓬 楼板
23.单件体积在0.05m3内的构件按小型构件计算。
三、钢筋制作、安装工程量按以下规则计算。
1.钢筋笼、网片、插筋、锚筋制作、安装区分现浇、预制构件、不同钢种和规格,按设计图示钢筋(网)长度(面积)乘以单位理论重量以t计算,其加工搭接和施工损耗已包括在子目含量内。人工挖孔桩护壁钢筋制作、安装按现浇混凝土钢筋制作、安装相应规则计算。
2.锚杆制作、安装按设计图示长度乘以单位理论重量以t计算。
3.钢筋电渣压力焊接头、套筒锥形螺栓钢筋接头、冷挤压钢筋接头以个计算。
4.计算钢筋工程量时,钢筋搭接长度按照设计、规范规定计算。设计、规范规定以外的施工损耗和搭接,已包括在钢筋制安子目损耗内,不另计算。
5.现浇混凝土构件预埋铁件,按设计图示尺寸以t计算。
6.固定预埋螺栓及预埋铁件的支架工程量并入预埋螺栓及预埋铁件工程量内计算;固定双层钢筋的马凳铁、垫铁的工程量按照审定的施工组织设计中的规定计算,并入相应钢筋制安工程量中。
四、计算
(一)现浇混凝土项目:
1.基础:带形基础,独立基础,满堂基础,杯形基础
2.柱:矩形,圆形,异形,多角形柱,构造柱,
3.梁:基础梁,单梁连续梁,异形梁,圈梁,过梁,弧形梁,拱形梁
4.墙:混凝土墙,电梯井壁,弧形墙
5.板:有梁板,无梁板,平板,拱板
6.其他:楼梯,阳台,雨蓬,栏板,扶手,台阶,压顶,池槽
7.现浇构件钢筋:圆钢筋(Ø 10以内、 Ø 10以外)、
螺纹钢筋( Ø 20以内、 Ø 20以外)、
特种接头钢筋、钢筋笼子制作等。
8.基础垫层与砼基础按砼的厚度划分,砼厚度在12cm以内者执行垫层子目,厚度在 12cm以外者执行基础子目。
(a)、无梁式 ( b)、有梁式 (c)、箱式式
(一) 基础:
基础与柱或墙的分界线:
—以基础的扩大顶面为界。以下为基础,以上为柱或墙。
柱下钢筋砼独立基础
墙下钢筋砼条形基础
基础扩大顶面
内墙基础净长
内墙中心线
内墙基础净长线
梁间净长度
内墙净长线
有肋(梁)带形混凝土基础,其肋高与肋宽之比在h/b=4:1以内的按有梁式带形基础计算。超过h/b=4:1时,起肋部分按墙计算,肋以下按无梁式带形基础计算。
③带形基础设计断面计算
1)有梁式(带肋)带形基础 (h3≤4b)
计算公式:
其中:
梁部分:bh3
梯形部分:(B+b)/2*h2
底板部分:Bh1
例题:某工程基础平面图如图所示,试计算钢筋砼带形基础工程量。
解:
外墙基础中心线长度: (长+宽) ×2+8e
(5.4+4.5+3.3+4.2) × 2+8× 0.06=35.28 m
内墙基础净长:
(5.4+4.5-1.14× 2)+(3.3+4.2-1.14× 2-1.8)=11.04 m
外墙基础断面面积:
(0.46+2.4)×0.25 ×1/2+0.25 ×2.4=0.96 m2
内墙基础断面面积:
(0.34+1.8) ×0.25 ×1/2+0.25 ×1.8=0.72 m2
外墙基础体积:
V 外=35.28 ×0.96=33.78 m3
内墙基础体积:
V 内= 11.04 ×0.72=7.92 m3
交接处增加体积:
V搭=1/6 ×(1.14-0.12-0.05) ×0.25 ×(2 ×0.34+1.8)×4
+ 1/6 ×(0.9-0.12-0.05) ×0.25 ×(2 ×0.34+1.8) ×2=0.552 m3
带形基础体积合计: V= V 外+ V 内+ V搭= 33.78+7.92+0.552=42.25 m3
钢筋混凝土柱下单独基础常用断面尺寸有四棱锥台形、杯形、踏步形等。其工程量按图示尺寸以 m3 计算。
柱:—钢筋混凝土现浇柱在定额内分为矩形柱、圆形柱、多角形柱、异型柱和构造柱。
· 1.工程量计算方法:按图示尺寸以 m3 计算,依附于柱上的牛腿,应并入柱身体积之内。
有梁板柱高,算至上一层楼板上表面
无梁板柱高,算至柱帽的下表面
框架柱柱高,算至柱顶高度
3.构造柱:
⑴施工方法:构造柱一般是先砌砖后浇砼。在砌墙时,一般每隔五皮砖(约300mm)两边各留一马牙槎缺口以便咬接,槎口宽度为60mm。
V=(墙厚×墙厚+0.03 ×墙厚×马牙槎边数)×构造柱全高
构造柱与砖墙咬接部分(马牙槎)应合并在构造柱体积内。计算柱断面积时,按每面马牙槎增加30mm计算。
计算方法如下:S=(d1+0.03)×(d2+0.03) S=(d1+0.03 ×2)×d2
梁:—现浇梁包括基础梁、单梁、连续梁、圈梁、过梁、异型梁等。
1.计算公式: V=梁长×梁断面面积
2.梁长的取法: 断梁不断柱、断次梁不断主梁。
4.圈梁与过梁连接时,应分别套用圈梁、过梁定额,圈梁体积应扣除伸入圈梁内的梁的体积。其过梁长度按门、窗、空洞洞口外围宽度两端共加50cm计算。
钢筋砼现浇板包括:有梁板、无梁板、平板及叠合板。
1.有梁板系指梁与板整浇成一体的梁板结构,如肋形楼盖、密肋楼盖、井式楼盖等。 其工程量按梁板体积之和计算。
计算公式:V = V板+V主梁+V次梁
解:板:V1=(9+0.15 ×2)×(6+0.125 ×2)×0.1 = 5.68 m3
主梁:V2=0.3×(0.3+0.3)×(6+0.125×2)×2= 4.15 m3
次梁:V3=0.25×0.3×(9-0.15×2–0.3×2)×3= 1.95 m3
有梁板工程量:V= V1 + V2 + V3 = 5.68 +4.15 +1.95 = 11.78 m3
墙:现浇钢筋砼墙包括:电梯井壁、大钢模板墙、直形墙(剪力墙)和弧形墙等。
(1)计算方法:按图示尺寸以m3计算。应扣除门窗洞口及单个面积0.3m2以外孔洞所占体积,墙垛及突出墙面部分并入墙体积内计算。
(2)计算公式
V=(墙长×墙高×墙厚-0.3m2以外的门窗洞口面积 )×墙厚+墙垛等体积。
墙长——外墙按中心线长(L中) ,内墙按净长线(L内) ;
(有柱者均算至柱侧)
墙高——自基础上表面算至墙顶;
墙厚——按图示尺寸计算。
1.楼梯工程量计算方法:
分层按设计图示尺寸以水平投影体积计算。不扣除宽度小于500mm的楼梯井,深入墙内的部分不计算。
2.楼梯计算公式:⑴当C ≤ 50cm 时: V=LBh ×(层数-1)
⑵当C > 50cm时: V=(LB – Cx)h ×(层数-1)
(1)楼梯的水平投影面积中包括:踏步板、梯井斜梁、支撑梯井斜梁的平台梁和梯口梁(楼梯与楼面相连接的梁)楼梯间两端的休息平台。
(2)楼梯与楼板的划分:以楼梯梁的外侧为分界。
⑶当整体楼梯与现浇楼板无梯梁连接时,以楼板的最后一个踏步边缘加300mm为界。(深圳定额规定)
⑷楼梯基础、室外楼梯的柱以及与地坪相连接的混凝土踏步等,按基础、柱、踏步另列项目计算。
计算公式:当b≤50cm时: S=LBh ×(层数-1)
V=(6.24-1.2-0.12) ×(5.6-0.24)×0.15×(2-1)=3.96m3
1.雨棚、阳台板按设计图示尺寸以墙外部分体积计算。包括伸出墙外的牛腿和雨棚反挑檐的体积。嵌入墙内的梁应按相应子目另列项目计算。凡墙外有梁的雨棚,执行有梁板基价。
求图示有梁板现浇钢筋砼雨棚的工程量。
v ⑴雨棚板工程量:
V1= {4.6×(2.2×2+3.2)+0.5×[(4.6-0.04)×2+(7.6-0.08)]}×0.08=3.47m3
v ⑵雨棚梁工程量:
V2=[0.3×0.3×(4.6-0.08)×2+0.2×0.2×(7.6-0.08×2-0.3×2)]=1.09m3
v ⑶有梁板现浇钢筋砼雨棚的工程量:
V= V1+ V2 =3.47+1.09=4.56 m3
1.常用钢筋符号与图例
带半圆弯勾的钢筋
RRB400钢筋
HRB400钢筋
HRB335级钢筋
HPB235级钢筋
名 称
图例或符号
带直弯勾的钢筋
无弯勾的钢筋
(一)计算规则:
1.钢筋工程量应区分现浇、预制构件及不同钢筋类别、钢种和直径分别以吨(t)计算其重量。
2.定额中钢筋以手工铁丝绑扎、部分电焊及点焊编制的,设计采用埋弧焊、帮条焊、电渣压力焊接、套筒锥形螺栓接头、套筒冷挤压连接方法者,按设计规定以特种接头按“个”计算,套用相应定额,不再计算钢筋的搭接量。
电楂压力焊 套筒挤压连接
第 19 页 共 19 页
