资源描述
寿县草席街商住楼A型、B型楼
工
程
测
量
方
案
寿县草席街商住楼项目部
二〇一一年八月八日

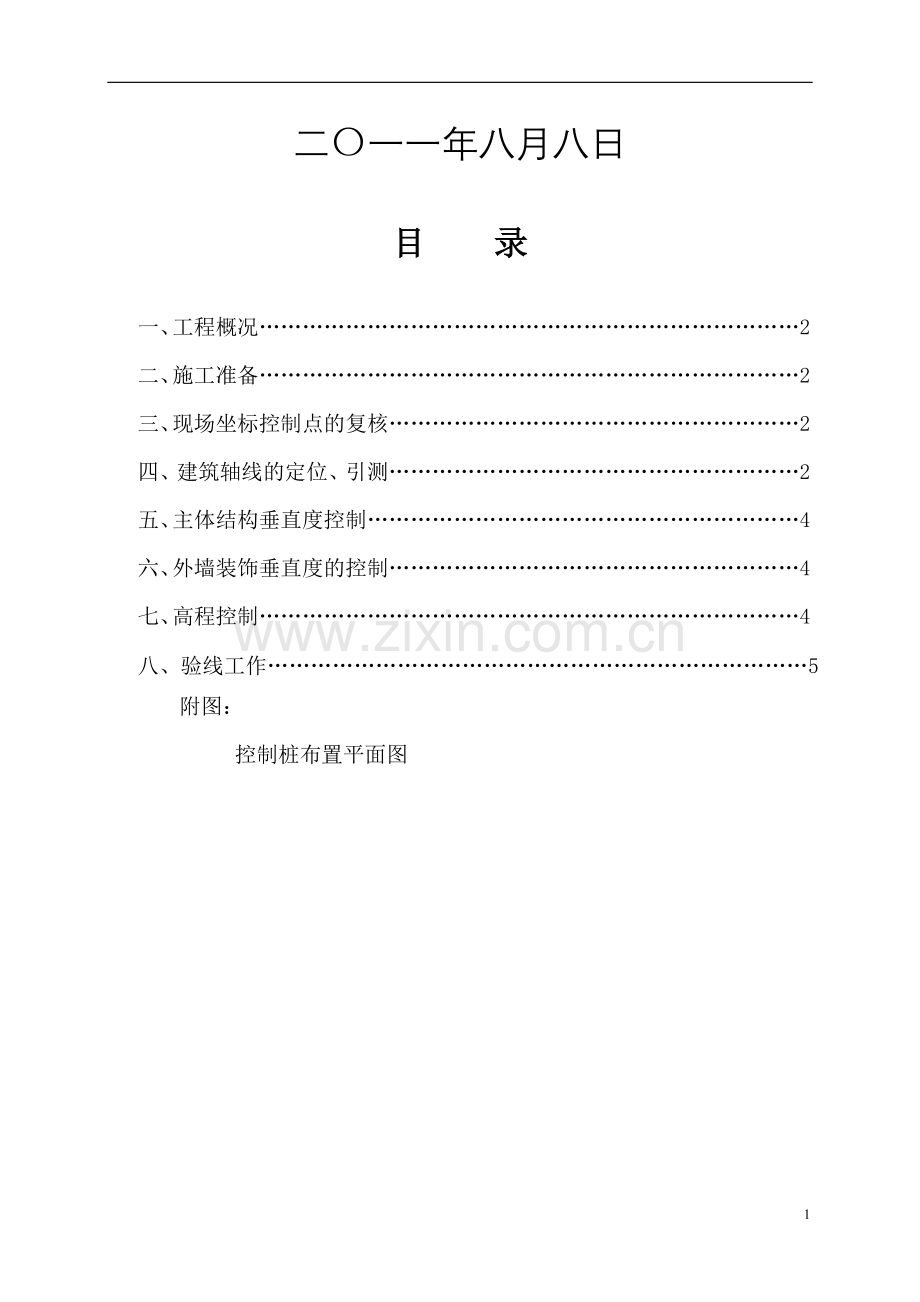

目 录
一、工程概况…………………………………………………………………2
二、施工准备…………………………………………………………………2
三、现场坐标控制点的复核…………………………………………………2
四、建筑轴线的定位、引测…………………………………………………2
五、主体结构垂直度控制……………………………………………………4
六、外墙装饰垂直度的控制…………………………………………………4
七、高程控制…………………………………………………………………4
八、验线工作…………………………………………………………………5
附图:
控制桩布置平面图
一、工程概况:
寿县草席街商住楼工程位于位于寿县板桥镇草席街路南侧。建设单位为寿县谐和置业有限公司,设计单位为安徽省电子工业设计院有限公司,勘探单位为寿县城建勘测工程有限责任公司,监理单位为霍邱县建信监理咨询有限公司。
寿县草席街商住楼A型、B型楼工程为框架结构,基础为柱基。层数地上5层,建筑面积分别为6660、6608平方米,高度15.60m。
二、施工准备:
⑴人员配备:项目成立测量组,项目部管理机构配备专职测量员一名。
⑵仪器设备配置:电脑一台、RST238/538系列全站仪一台、J2经纬仪一台、DSZ3水准仪一台、50m钢卷尺一把,线锤、铅笔、墨斗等其它放线用具。全站仪、经纬仪、水准仪、钢卷尺并经有资质的检测单位校准复核,具有检测证书。
⑶技术准备:项目各相关人员认真熟悉图纸,并由技术负责人对放线工进行交底。
三、现场坐标控制点的复核
⑴对现场建设单位提供的三个轴线控制点采用经纬仪进行复核,并要求边长相对误差小于1/10000,角度误差小于3″;在满足以上两条要求后方可用其进行轴线控制网的测设,否则应会同建设单位等有关部门协商解决。
⑵根据建设单位提供的高程控制点在现场定出永久坐标控制点,现场永久控制点不宜少于3个,主体结构施工后,并能保证三个永久控制点能通视,以便于室外工程的施工。
⑶根据建设单位提供的三个轴线控制点,可用经纬仪定出建筑物的红线范围点位和基坑控制点位。
四、建筑轴线的定位、引测
⑴根据本工程现场的实际情况,将轴和轴作为本工程的主轴线,建设单位给出轴线控制点后,立即采用经纬仪将主轴线控制点引出基坑范围以外,其主轴线上的点落在位置较稳定的构造物上,便于定线、量距和标识的保护。
⑵对±0.000以下的结构施工轴线采用经纬仪投测轴线;±0.000以上的主体结构采用内控法施工。
⑶主轴线的初步定位:以甲方提供的测量控制点按图纸测出主轴线。在主轴线上的测设点上进行实地埋设永久标桩,在埋设标桩时,应尽量保证其初步测设点在标桩顶的中部,以便在精确测定时的校正。
⑷建筑轴线控制网的布设
①根据调整好的长轴线(主轴线)进行测设短轴方向线即短轴线。
②短轴线的方向调整好后,应从交点向两端点进行精密量距,并根据实量长度确定短轴线。
③根据已建立的主轴线和短轴线进行加密其它轴线,定出建筑的每道轴线。
⑸轴线的方向标志用红漆刻划在基坑顶端边缘开阔地带或围墙、砼道路之类的临近建筑物上(图刻标记符“▼”),以便基础施工。
⑹建筑的主轴线进行一次投递,应及时采用经纬仪及钢卷尺进行检查校核。
五、主体结构垂直度控制
主体结构在选择内控点时应注意:
内控点的相邻的两点之间能相互通视;
内控点尽量避免卫生间、厨房及有防水要求的结构;
各内控点的留设应在原有结构上将该处加强。
⑴根据主轴线把内控点投测到地面上进行定位测量。按方案布置埋设预埋铁。预埋铁是建立在由长100mm的Φ20钢筋支顶的钢板(200×200×10)上划十字丝,该线交点直径0.5mm,各个内控点上做好强制对中装置,可有效减除安置仪器时产生的对中误差。
⑵各楼层板在投测位置预留200×200mm孔洞,其留孔位误差小于50mm,在留孔处四周砌设150mm高阻水圈,利用200×200mm方格有机塑胶分划板向上垂直方向的投测和传递。
⑶各层根据引测点与各轴线平面关系放出轴线及控制线。
⑷主体砼结构在施工过程中,应经常对建筑物的垂直度及轴线进行检查复核。
六、外墙装饰垂直度的控制
±0.000以下部分的施工中采用吊线球的方法做好墙柱大面的垂直控制。
待工程施工至屋顶后,采用“吊线坠法”,即在屋顶向下用线坠吊通线,然后将钢丝固定,作为进行外墙装饰的垂直度的控制线。
七、高程控制
基础部分的高程控制全部采用钢卷尺及水准仪,现场应加强保护甲方提供的高程控制点,以防外界破坏。控制点在引测时测量人员应细心、准确操作,控制点引出后立即采取回测法,按原步骤反方向重新引回到原始控制点,检查是否能重合,误差是否在规范要求范围内。
⑴钢尺竖向传递法
±0.000以上的主体结构部分为保证高程的有效传递及高层建筑的精度要求,本工程采用一种传递方式即:50米钢尺竖向传递。
①工程的高程(标高)传递,选择在电梯井筒内进行,向上引测至少应有两个水准点位,严格测设,并作出醒目的标志。
②测设标高或水平线时,应尽量做到前后视距等长。
③用钢尺传递高程(标高)时,所用钢尺必须经过检定。
④均应以原始点传距,尺身保持垂直,整尺传递,绝不能逐层传递。避免累积误差超限。
⑵高程的标定
随着工程进度在每层的墙体和柱子上,标出1.000M的标高线,并用墨线弹出,装修和安装工程均以此标高线为高程控制线进行施工。
八、验线工作
⑴建立合理的复核制度,每一工序均有专人复核。
⑵验线所用的仪器、工具应另行备量,按计量法要求检定。
⑶独立验线:验线人员、仪器、测设方法要尽量以放线时有所区别。
⑷验线的主要部位:原始坐标基准点及定位轴线。所建立的轴线控制网。原水准点及辅助水准点。
①基础部分的验线部位包括:基础粱、承台的开挖线、垫层线;基础梁、承台的轴线及外框控制线;一层墙柱的轴线等。每道工序在施工前及施工后都应对该部位的标高进行检查。
②基础以上的主体结构部分每施工完一层砼后,及时对该层轴线及标高进行检查,同时对砼梁板的标高进行检查;主体填充墙在施工前应首先弹出填充墙的轴线及控制线,检查验收后方可施工。
③装饰阶段抹灰前每一间弹方正线,对开间、进深尺寸进行复核。地坪施工前根据标高控制线对楼层净高进行复核,施工结束后再次进行检查。
④基础、主体部分的每道工序的验线程序为:
测量员放线→施工部门配合技术部门验线→检查无误后通知监理及业主代表,同时验线资料上报→三方共同验收,合格后方可进入下道工序施工。
1
展开阅读全文
