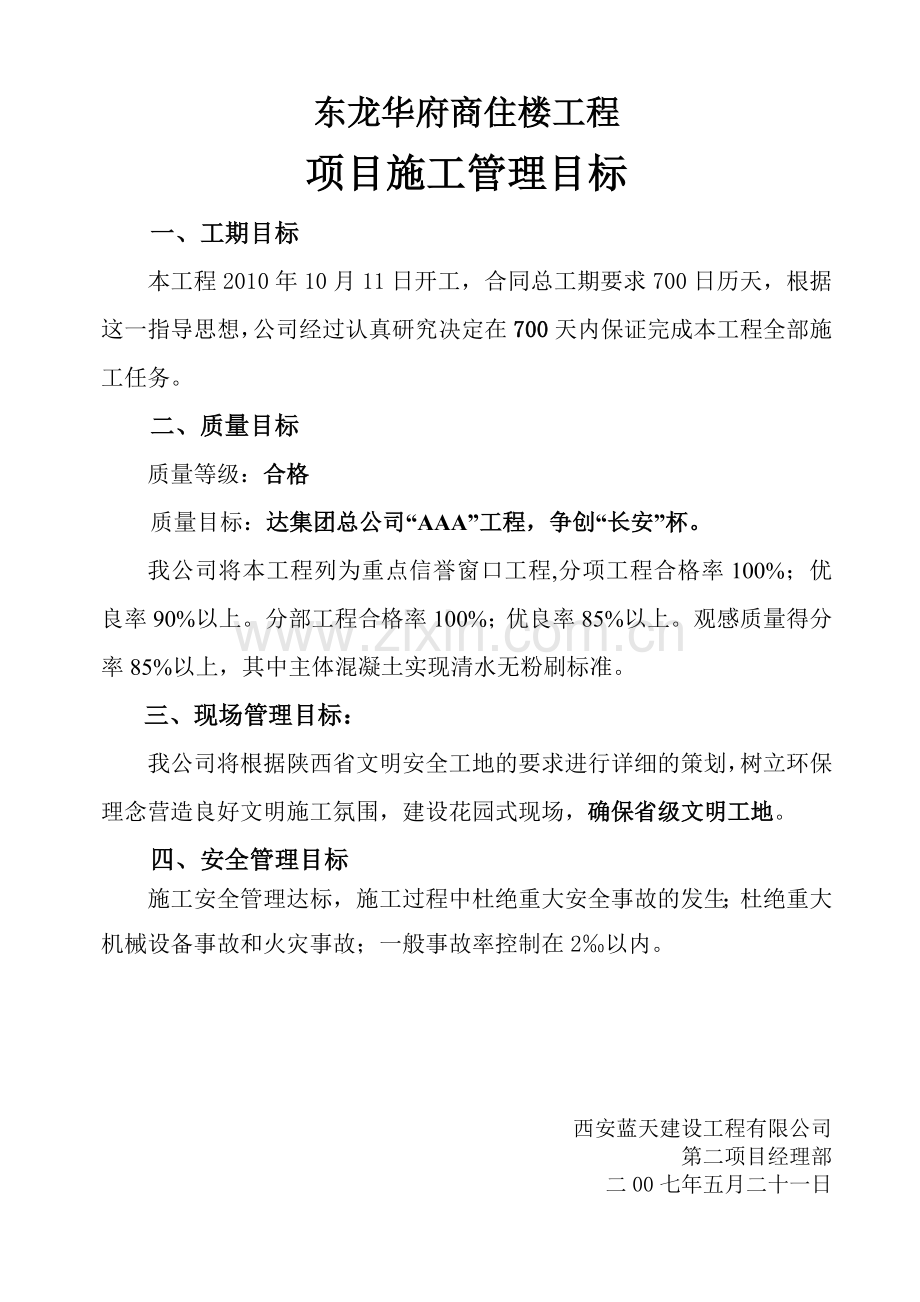

1、东龙华府商住楼工程省级文明工地创建策划书东龙华府商住楼工程项目施工管理目标一、工期目标本工程2010年10月11日开工,合同总工期要求700日历天,根据这一指导思想,公司经过认真研究决定在700天内保证完成本工程全部施工任务。二、质量目标质量等级:合格质量目标:达集团总公司“AAA”工程,争创“长安”杯。我公司将本工程列为重点信誉窗口工程,分项工程合格率100%;优良率90%以上。分部工程合格率100%;优良率85%以上。观感质量得分率85%以上,其中主体混凝土实现清水无粉刷标准。三、现场管理目标:我公司将根据陕西省文明安全工地的要求进行详细的策划,树立环保理念营造良好文明施工氛围,建设花园式
2、现场,确保省级文明工地。四、安全管理目标施工安全管理达标,施工过程中杜绝重大安全事故的发生;杜绝重大机械设备事故和火灾事故;一般事故率控制在2以内。西安蓝天建设工程有限公司第二项目经理部二00七年五月二十一日目 录工程概况项目部创建文明工地的意义新技术、新工艺应用计划创建文明工地实施细则:(一)施工现场管理规范(二)施工安全达标(三)工程质量创优(四)办公设施整洁(五)营造良好文明氛围附图一:创建省级文明工地管理体系图附图二:施工总平面图一、工 程 概 况(一)工程概况长安大学青年教工公寓工程,位于西安市小寨东路长安大学建筑学院院内,本工程东西长78米;南北宽17.79米,建筑面积20751.
3、5,其中地下室1403.1。地下一层,地上十八层,建筑总高度58.2m。钢筋混凝土框支、剪力墙结构。地下室为人防工程,一、二层为商业用房,三层至十八层为住宅,一梯两户,共计128户。层高为3.0米。在一、二层设六部楼梯,三层以上设四部楼梯和四部电梯。地下室为六级人防地下室,二等人员掩蔽所,按一个防护单元,两个抗爆单元,平战结合设计。设计使用年限50年,基础设计等级甲级,抗震设防烈度为八度。(二)工程特点与控制重点:1、场地条件:本工程场地面积较小,临设布置尽量不占用工程场地,以及施工距离方便,实际可用范围必须精心合理布设,对材料堆放、机械布置及临设规划有较高要求:整个现场地势呈东高西低,雨水、
4、污水排入学校管道,施工现场的排水、排污规划对于保证施工的顺利进行至关重要。2、施工工期要求;本工程合同工期480天,计划用388天完成,后期装饰工程阶段时间内资源投入大、对项目的管理、协调、组织能力要求高。5、施工质量要求高:工程的质量目标为创“长安杯”,主体结构实现砼清水无粉刷,对钢筋、模板、砼要求高:砼板要求无缝施工,因此保证砼施工的连续性控制是项目管理的重点;装饰工程档次高,装饰设计与装饰施工质量必须加强控制。6、雨期及冬期的影响:施工总工期内逢冬雨期,其中基础工程在雨季;主体施工和后期装饰收尾在冬、雨期均有,因此合理的安排和组织是项目管理中的重点之重。7、施工配合;本工程的土建工程、室
5、内外装璜工程、电梯工程等分项工程将分阶段进行,分项工程项目多、专业性强,因此作为总包单位如何加强总包施工的管理,组织与协调各工种之间的配合,是本工程项目管理的重点。8、施工现场地处小寨繁华地段,施工环保工作对开发区的形象的影响尤为重要。二、创建省级文明工地的目的及意义文明施工就是科学组织施工,提倡工程质量优良和施工安全,营造良好舒适的生产、生活和办公环境,保持施工场地整洁卫生,创造工地良好的文明气氛,组织严格管理的一项施工活动。创建文明工地活动是建筑行业落实国家政策,把社会主义精神文明和物质文明一齐抓的结合点,也是开展城市环境治理,创建文明城市的重要组成部分。创建文明工地对于施工企业树立良好的
6、企业形象,提高企业效益、保证施工安全、保证工程质量,培养一支高素质的施工队伍等,具有不可估量的积极作用。创建文明工地是对建筑行业中的“脏、乱、差”违章作业,野蛮施工强有力的冲击,是对简单粗放管理,乱堆乱放,丢失损坏、浪费严重、危险作业、打架斗殴等不文明行为和愚昧落后的管理敲响警钟。创建文明工地是企业展示实力的一个窗口,是自我提高和进步的进行曲。对增加企业在社会上的知名度、竞争力,提高企业的规范化管理,发扬企业热情上进、诚实守信的精神具有很大的促进作用。通过创建文明工地,可以锻炼一批高素质的管理人才,使职工的素质和企业的综合施工水平不断提高。创建文明工地同样是一种发展的战略思想。具有深远的影响意
7、义。我公司自开始实施创建文明工地活动至今,已建成一大批省级文明工地。工地建设彻底改变过去脏、乱、差、野的现象,施工管理水平及工程质量明显提高。然而,随着市场竞争的日益激烈,在同行业的对比中,一系列的问题又暴露出来。如工人整体水平不高,工程细部质量不精、管理方式没有形成系统化,管理中“人治”现象严重,文明施工科技含量低下等。如何更好解决以上问题,以成为影响企业发展的关键因素。结合公司以往经验,公司及项目部提出创建省级文明工地、力创“长安杯”、“科技示范工程”三大奋斗目标,并以创建文明工地为突破口全面进行施工部署。我们之所以全方位投入,确保文明工地目标的实现,是因为创建文明工地目标的实现是三大目标
8、实现的关键,更是因为本工程对于项目部乃至公司发展的战略影响作用。创建文明工地充分体现了全省创建文明工地思想:以“三个代表”重要思想为指针,坚持以人为本,以科技创新为动力,以科学管理为手段,以落实责任制为核心,以提高企业整体素质为目的,推动工程质量出精品,施工安全上水平,促进企业两个文明建设全面发展。创建文明工地充分体现了“以人为本”的经营管理理念。组织的发展始终决定于人的因素。创建文明工地不仅营造了文明的工作环境,更为职工创造出科学高效的学习氛围。随着文明工地创建活动的深入开展及科技投入的不断加大,对职工也相应提出更高的要求,职工素质的提高,带动项目整体素质的飞跃。创建文明工地的过程是项目部在
9、安全及质量管理工作上出新的过程。安全是企业发展的有效保证,质量是企业的生命线。创建文明工地有效的促进了安全生产及工程质量的提高。文明工地是对观念的一次全面更新,是对管理水平的一次自我突破,为机制创新及管理革新打开新的局面。通过文明工地活动的开展,可以全方面提高员工的工作能力及管理水平,从而培养出一批新的施工管理人才,为项目部的可持续发展积聚人力资源。充分发挥文明工地学习的窗口作用,放远眼光,加强同行业内技术及管理的交流。坚持“走出去、请进来”,积极借鉴他人的成功做法,吸收精华部分为我所用,全方位提高项目部管理水平。创建文明工地积累了丰富的施工管理经验,同时依靠科技创新及技术进步,可以进一步提高
10、文明工地水平,从而实现项目部的上升发展。创建文明工地作为一种战略思想,可以创造较大的社会效益,取得丰富的社会回报。由于我们自始至终以高标准要求,精心组织施工,全力打造业主满意产品,因此赢得了企业内外的好评,并相继承接了一批重点工程。创建文明工地正是实施企业CI策划的一项重大举措,为公司的发展及市场拓宽进行最有力的广告宣传。总之,创建文明工地就是企业市场竞争力的一次全面提高过程。项目部投入一切力量,确保目标的实现,体现了项目部及公司走发展道路的决心。三、创建文明工地的基本内容1、施工现场管理规范;2、施工安全达标;3、工程质量创优;4、办公生活设施整洁;5、营造良好文明氛围。四、新技术 新工艺
11、新产品应用计划项次项目名称项目内容项目质量控制及目标得分标准1高强高性能砼技术预拌砼应用微机控制自动计量,均方差处于一般以上10粉煤灰超细掺合料的应用符合规范要求,并以试验配合比为准6补偿性收缩砼应用添加AEA复合膨胀剂,抗渗等级达到设计要求42新型建筑防水三元聚乙稀丙纶复合防水卷材防水材料质量合格,铺贴质量合格率达100%103粗直径钢筋连接技术直螺纹连接、电渣压力焊技术竖向粗直径钢筋接头数量100%质量合格各种试验资料完整144新型模板的应用高强酚醛覆膜镜面竹胶合板新型模板应用10全钢可调截面柱模有专门设计,使用效果明显4采用北京大模板砼质量达到清水砼要求65建筑节能和新型墙体应用技术框架
12、轻质隔墙材料应用应用非承重空心砖,并按规范要求施工2轻质隔板墙的应用应用ASA轻质隔墙板,并按规范要求施工4外墙内保温技术应用挤塑泡沫保温板并按规范要求施工26型钢悬挑外架主体防护和装修操作架搭设合格107计算机应用和管理技术施工技术应用质量控制资料档案建立48五、 创建文明工地实施细则(一)施工现场管理规范1. 围档: (1)沿工地四周砌筑砖砌围墙,南边墙高3.0米,其余三面墙高2.2米,水泥砂浆压光,并刷白色外墙涂料。(2)大门为焊制双扇钢门,宽5米,高2.5米,其上设1米宽人员通行小门,大门刷蓝、白色,门上为红色染印制:“蓝天建设”四个大字及公司标志。(3)工地入口5米至北围墙搭设防护,
13、防护入口处上方装印制有“蓝天建设第二项目部”,两侧有“高高兴兴上班来 平平安安回家去”的灯箱。(4)大门口设门卫值班室,制定门卫制度,并挂在醒目位置,建立工地人员、车辆出入登记薄。人员出入须登记,材料凭出门证出场。2. 现场道路及场地现场道路由小寨东路进入工地。所有道路及场地全部采用120厚C20混凝土硬化,因现场东高西低,道路两侧不设置排水明沟,采用地面排水,排入雨水井;建筑物四周雨水排向道路设置的雨水井排放。在大门内设洗车台一处,并设有沉淀池和排水沟。3. 场容场貌: (1)材料堆放:现场材料必须按照现场总平面布置图堆放,材料严格按分类、分批堆放整齐,不得混杂。砖垛成行,高度不得超过2.0
14、m,砌块码放高度不超过1.8M。要求防潮的材料按规定入库保管。钢筋必须堆放在指定地点,分规格、品种堆放整齐,挂牌标明,现场使用后各型号钢筋及时清理归堆,主体结束后钢筋料场应及时清理干净。现场需要的周转材料按平面图要求分门别类堆放整齐。脚手架管一头齐,扣件、配件要如库,架板、模板按规格堆放整齐。拼装大模板摆放须搭设牢固可行的支架,以防倾斜。钢、木模板、架板严禁铺垫通道移做它用。木制构件、成型钢筋、预埋铁件等材料应分类、分型号、分规格堆放整齐、稳固,木制品应防雨、防潮、防火、特殊材料、装饰材料按保管要求分类堆放整齐。水泥应分强度入库,专人管理,限额发料,并按规定做好记录及状态标识,做到库容整齐。办
15、公室及门前绿化(2)大门北偏西设置办公区,一层设办公室、微机室、医疗室、监理办公室、甲方办公室。二层设会议室、财务室、管理人员宿舍。办公区道路全部进行混凝土硬化。生活区设在现场东边,工地设花坛两个、黑板报一个、阅报栏一个。(3) 钢筋半成品及模板堆放进行标识挂牌。(4)施工做到工完场清。施工现场要做到边施工边清理,日做日清,工完场清。现场专门设置垃圾堆放点,垃圾及时运出现场,并派专人进行管理。(5) 楼层及施工面严禁集中堆放大宗材料。4. 标牌标识: (1)正对大门北围墙处布置“八牌二图”。 (2)施工区域安全标志醒目,安全标志应有:当心触电必须戴安全帽、禁止吊篮载人、禁止烟火、禁止入内、必须
16、系安全带、当心落物等,分别悬挂于相应位置。(2)施工区入口、作业面、临边及危险作业点悬挂醒目提示警告、禁止等标牌。(3)仓库、配电房、电气焊操作间、危险区域、木工棚、危险品存放点等张贴管理制度及禁令标志。(4)机械设备处按一机二牌设挂,写清安全操作规程及操作人员的岗位责任。(5)外架及所有栏杆、跑道等钢管一律刷为黄色并满挂密目网。(6)现场人员统一挂牌上岗,管理人员安全帽为红色,工人安全帽为黄色及蓝色。(7)施工现场悬挂安全文明施工标语,建筑外架上悬挂“蓝天建设”字样,临街围墙做文化墙,书写文明礼貌、创卫标语及公司宣传标语。(8)在生活办公区与生产区结合处设有“进入施工现场请戴好安全帽”在安全
17、通道处设置“请您注意安全”、“安全通道”的提示牌。(9)八牌三图企业介绍公司质量方针施工标牌安全生产管理网络图质量保证体系网络图施工现场平面布置图公司向顾客承诺施工现场管理规定施工现场纪律施工十项安全措施施工现场防火规定5. 作业条件环境保护:(1)施工用的砼搅拌机、沙浆搅拌机要搭建防雨作业棚,钢筋加工场、木材加工场搭建钢管作业棚。(3)现场污水统一排放污水坑,楼层污水及时清理。(4)施工现场及时洒水以防起尘。(5)对噪音机械加工场地进行封闭,防止噪音污染。(6)作业面照明灯在满足施工的前提下尽可能减少对周围住户的干扰。6. 防火防爆防毒(1)消防器材的数量及布置符合规范要求,在不同区域配备不
18、同的消防器材,由保卫部门统一管理,定期检查。保证消防器材有效,并对有关人员进行培训,正确使用消防器具。(2)有毒材料设专门库房存放,专人保管,建立保管制度。标明“有毒”标志,并且标志醒目。(3)易燃、易爆材料的存放要符合规定,要求分类,分库存放。并建立建全相应管理制度,责任落实到人。(4)生活用火符合安全规定。(5)现场设吸烟室,作业点设吸烟点,其它地方严禁吸烟。(6)有毒材料建立保管、发放、使用管理制度,作业中采取个人保护措施。7. 施工组织设计与管理:(1)施工组织设计根据本工程的特点和本单位的实际情况,编制了科学合理的施工组织设计,在人力物力、技术和组织上,作出了比较全面合理的安排,能够
19、起到有效指导施工的作用。本工程在施工组织设计中,采用了一些新技术、新工艺,方案中制定了较为详细可行的工期控制措施、质量控制措施、安全技术保证措施、创建文明工地目标及保证措施,对施工测量、垂直运输、土方工程、模板工程、钢筋工程、砼工程、双排外架、屋面工程、装饰装修工程、水电暖安装工程 、冬雨季施工、主要施工方法进行可详细的安排。(2)施工手续审批齐全。(3)施工组织设计执行审批会签制度。(4)施工中严格执行施工组织设计,未经批准严禁私自更改方案。(5)项目经理、施工员、质量员、安全员及特殊作业人员一律持证上岗。(6)结合现场情况进行合理的布置,由于本工程施工过程较长,施工场地较小,在施工中将进行
20、一定的调整。(二)施工安全达标1、安全管理: (1)建立安全保证体系从项目经理、安全员到施工班组建立安全生产控制网络。(2)制定安全生产责任制度a安全教育制度:项目经理部制定安全教育制度,对参加施工的人员均应进行入场安全教育和岗位安全技术教育,对所有进场的工人由项目经理、专职安全员、各专业工长组成三级教育,采取入场观看公司安全生产教程录象、周一安全例会、班前教育等多种教育方式,提高员工的安全生产意识。并对全体场内施工人员进行上岗后的经常性安全教育。主要内容有:各岗位的安全技术操作规程;操作现场安全规章制度;特殊工种的安全知识及自我保护措施;新工艺、新技术实施中制定的安全技术规定;特殊环境中的安
21、全注意事项;施工组织设计中针对性的安全技术要求;事故发生后的安全再教育。在工程分包合同中应明确安全教育的形式、内容及相关责任。外分包工享受同等的安全教育。本工程施工组织设计中制定了较为详细的安全技术措施。b分部(分项)工程安全技术交底严格按施工组织设计组织施工,建立分部(分项)工程安全技术交底制度。在分部(分项)工程正式施工前,由生产经理对参与的有关管理人员、技术人员进行一次安全技术交底,使参与施工的有关管理人员对施工对象从设计情况、建筑结构特点、技术要求到施工工艺等方面有一个较详细的了解,做到心中有数,以便科学的组织施工和合理的安排工序,避免发生技术指导错误或操作错误。在分部(分项)工程及每
22、项任务施工前,由项目工程师和主管工长对有关施工人员进行施工工艺、规范规程、材料使用、质量标准及技术安全措施的交底。特别是新技术、新工艺和重点部位、特殊要求等,更要着重技术交底,使施工人员能抓住重点,把住关键部位的质量、技术、安全关。安全技术交底除口头交底、文字交底外,必要是还可以用图表、实样、小样、现场示范操作等形式进行,同时填写“安全技术交底记录单”,有关人员签字存档。c特种作业持证上岗制度特殊工种作业持证上岗:特殊作业人员必须持有效证件上岗,操作证不得过期,安全部门要建立特殊作业人员名单档案,并负责这些人的培训换证工作。上岗证由安全部门统一保管,接受检查时由安全部门提供原件。d安全检查制度
23、项目部制定了安全检查制度,主要内容有:项目部必须坚持有项目经理亲自带队的每旬一次的安全检查;现场安全必须进行每日巡逻;检查必须有书面记录,对查出的问题和事故隐患能够做到定时、定人、定措施及时整改。项目专职人员及各分包安全员每天必须进行安全巡查,发现问题及时解决,定期会同有关部门对易发生问题的部位重点检查,对有隐患的部位限期整改,所有进场机械设备进行检查,杜绝带病的机械进入现场,安全员不定期对机械设备进行抽查,发现问题及时解决,做好各项检查记录,对发现的安全问题或隐患,除向项目经理汇报外要签发整改通知书,“定人、定时、定措施”处理,并在期限整改后进行复查。e班前安全活动、遵章守纪项目部制定了班前
24、安全活动制度,主要内容有:班组每天开展上岗安全活动,时间不少于10分钟。班前安全活动有班组长主持进行,或由班组安全及技术熟练,重视安全生产的老工人讲解。班前安全活动的内容和出席情况应明确班内专人逐日记录、备查。项目安全管理人员对班前安全活动的情况负有指导、督促的责任。班前活动的基本内容及要求:交底要做到有针对性和及时性,可从“五看”、着手:看“天”(天气)、看“地”(环境)、看“人”(思想情绪)、看“物”(机械设备)、看“对象”(任务)。必须要求个人上岗安全自查,查安全意识、查自身安全风纪、查同接受任务相关的安全用具是否完好齐全。坚持岗位安全设施检查,每日上岗操作前,要求每位成员对本岗位的安全
25、设施做例行常规检查,发现问题及时提出,如不戴好安全帽,高空作业不系好安全带等,反对不做安全检查就操作。f务分包方(外用工)管理制度:所有进场的分包队伍(包括外用工)均要于项目部签订安全、质量、治安合同,必须双方签字归档。制定对分包队的管理制度,包括施工劳动纪律、治安、生活等奖罚制度。2、工伤事故处理若发生重大安全事故,项目部负责人应及时向有关部门报告(企业主管部门、行业安全管理部门,当地劳动、检查部门,当地劳动、检察部门)与此同时,由项目部专职安全员负责按以下工伤事故处理程序图所示程序处理:抢救伤员,排除险情,保护现场组织调查组开展事故调查现场勘察,拍照、绘做笔记分析事故原因,确定事故性质,提
26、出防止事故发生措施写出事故调查报告,报有关部门批准按“三不放过”的原则进行事故处理,由当地劳动部门结案报上级主管部门。3、脚手架与转料平台: (1)脚手架与转料平台搭设由项目工程师编制方案,进行设计验算,施工时由项目工程师、工长、安全员、架子工共同验收,验收合格后方可使用。(2)全钢转料平台不得与外脚手架架体连接,且有限载标识。(3)架体基础硬化:先施工散水垫层砼,不做面层,设排水沟,架子立杆、大横杆、间距接头、扫地杆、小横杆、剪力撑设置要符合规范要求,脚手板铺设不能有空头板。(4)本工程采用双排扣件式钢管脚手架,项目经理部专门编制了外架施工方案,对外架平面布置、搭设及拆除的注意事项、安全防护
27、等进行了详细的安排。4、施工用电(1)本工程编制的施工组织设计规定了施工用电设计,施工人员应严格按方案进行临时用电的施工,若需要变动,必须经电器工程师同意后方可变动。(2)本工程临时用电所有的电闸箱、电缆、电线,全部为合格产品,从硬件为用电安全奠定基础。(3)现场配备专业电工,持证上岗。在“用电管理”、“施工现场与周围环境”、“接地与防雷”、“配电室与自备电源”、“配电线路”、“配电箱及开关箱”、“电动建筑机械与手持电动工具”、“照明”的用电方面均应严格按照“三相五线制”系统配电,确保用电安全。(4)采用TNS系统配电,沿四周墙埋设电缆线引至生产区配电箱,设备用电处和楼层二级配电箱。(2)配电
28、室位置设在施工区东北角,配电系统做到规范合理,无隐患。(3)施工现场临时用电符合JGJ88规定,活动电线必须用绝缘电缆线。(4)由项目工程师编制临时用电施工组织设计,平面配电图,包括埋地或架设示意图,用线容量要通过计算,建立检查检测记录,工作巡查记录。(5)各种机械用电做到三级配电二级保护,做到一机一箱一闸一漏。(6)施工照明电压采用220V,照明线严禁用花线或塑料皮线,且不得随地拖拉或绑在脚手架上,室外照明灯具地面不得低于3米,室内距地面不得低于2.4米。碘钨灯固定在架子上,有绝缘隔离措施。(7)电箱(配电箱、开关箱)采用铁制标准箱,电箱要有门、锁、警示标志和统一编号。电箱内开关、电器必须按
29、标准配制,完整无损、接线正确,漏电保护器灵敏可靠,电箱进出线和箱体绝缘性好,同一配电箱内严禁配380V和220V两种电压等级,配电箱要接零保护。5、“三宝”、“四口”、“五临边”防护(1)安全帽、安全网、安全带、密目网使用劳动局指定合格产品,符合质量标准,准用证、质保证等证件齐全。必须经有关部门检验合格后方能使用(2)安全帽正确使用安全帽并扣好帽带。不准把安全帽抛、扔、坐、垫等。不准使用缺衬、缺带及破损的安全帽。(3)安全带安全带使用一段时间后,必须全面检查一次,不合格的不准使用。安全带应储存在干燥、通风的仓库内,不准接触高温、明火、强酸碱或尖锐的坚硬物体。安全带应高挂低用,不准将绳打结使用。
30、安全带上的各种部位不得任意拆除,更换新绳时要注意加绳套。(4)安全网外脚手架满铺架板,外架外围从二层开始均用密目安全网围护。首层建筑标高处隔离层采用木架板,上面满铺一层彩条布。施工层防护设防护栏杆、踢脚板,外脚手架用安全网要高出施工层一步架,网之间拼接严密,和架体连接牢靠。(5)“四口”、“五临边”防护a板与墙的洞口必须设置牢固的防护栏杆、安全网或其它防坠落的防护措施。b施工现场通道附近的各类洞口及坑槽等处,除设置防护设施与其安全标志外,夜间应设红灯示警。c楼板、屋面和平台等面上边尺寸大于25cm的孔口,必须用坚实的盖板盖设,盖板应防止移位。d楼板面等处边长为25cm50cm的洞口, 安装预制
31、构件时的洞口,可用竹木等作盖板,盖住洞口。盖板须能保证四周搁置均衡,并固定其位置。e边长50150cm的洞口,必须设置扣接钢管形成的网格,并在其上满铺竹笆或脚手架板。也可采用贯穿于砼板内的钢筋构成防护网,钢筋网格间距不得大于20cm。f边长在150cm以上的洞口,四周设防护栏杆,洞口下设安全平网。g管道井施工时,除按上款办理外,还应加设明显的标志。h墙面等处的竖向洞口凡落地的洞口应加装开关式、工具式或固定式防护门,门栅网格的间距不应大于150mm,也可以采用防护栏杆,下设挡脚板。i对临近的人与物有坠落危险性的其它竖向的孔,洞口均应予以盖板或加以保护,并有固定其位置的措施。j基坑周边,尚未安装栏
32、杆或栏板的阳台、料台与挑平台周边、雨蓬与挑沿边、无外脚手架的屋面与楼层周边等处,都必须设置防护栏杆。k分层施工的楼梯口和楼梯段边,必须安装临时护栏。顶层楼梯口应随工程结构进度安装正式防护栏杆。l井架、脚手架、建筑物通道的两侧边必须设防护栏杆。顶层楼梯口应随工程结构进度安装正式防护栏杆。m各种垂直运输接料平台,除两侧设置防护栏杆外,平台口还应设置安全门或活动防护栏杆。n防护栏杆应有上下两道横杆及栏杆柱组成,上杆距地高度为1.0m1.2m,下杆距地高度为0.3m0.5m。横杆长度大于2.0m时,必须加设栏杆柱。(15)防护栏杆用红白相间的警示栏杆或安装安全门。6、模板支撑、施工荷载(1)项目工程师
33、负责策划编制清水砼模板施工方案。(2)项目工程师对超过4米的支撑体系进行计算,施工方案通过公司总工审批签字,且组织按方案实施。(3)模板支撑:纵横向必须拉结且和外架分开,支撑下部稳定,不能垫砖。(4)模板的施工必须经过项目工程师、质量员、工长、安全员共同验收,形成记录,合格后方可进行下道工序,拆除要报项目工程师审批并由工长进行安全交底,在安全员监督下进行。7、塔吊提升设备(1)塔吊、提升设备安装单位要有资质,操作人员要有上岗证、附着连接,技术性能有保证,不能有隐患。(2)提升设备要有准用证、图纸、出厂合格证,安装后要验收,提升有措施、有监护。(3)设备基础坚实,周围有排水措施,四周要安全防护,
34、不能和脚手架连接。(4)本工程所用主要机械有:塔吊、搅拌机、电焊机、电锯、电刨、打夯机、震动棒、平板震动器、钢筋加工机械、水泵及电焊设备等。(5)以上设备安装、使用、维修等均应遵照JGJ3386建筑机械使用安全技术规程中有关规定。(6)操作以上机械的特殊工种均持证上岗。做到一机二牌,定岗定人,责任明确。保证机械的正常安全运转。8、中小型机械设备(1)中小型机械从公司租用,不使用淘汰的机械设备。(2)设备进场由设备员及安全员验收,按施工总平面图位置安装就位,搭设好防护棚。(3)设备要有传动防护保险,有保护零线,有过载保护。(4)保养、维修、运转使用建立台帐。(5)搅拌机:必须搭设防雨操作棚,机体
35、安装坚实稳定,各离合器、制动器、钢丝绳、防护罩必须安全有效,有良好的单独接地装置,操作杆有保险装置。木工平刨、木工圆锯、钢筋机械、电焊机及手持电动工具外露传动部分必须有防护罩和单独接地保护,并接安装漏电保护器。平刨刀刃处设立防护装置。压刨设有刀口回弹装运置。木工圆锯要有防护挡板及月牙罩,且使用单相开关。手持电动工具使用绝缘线不得有破损。(三)工程质量创优1、质量管理:建立健全质量保证体系,制定分项工程质量管理制度、质量预控措施,施工中严格执行质量管理制度及质量预控措施。建立以工程总经理为首、总工程师负责的工程质量监督站、项目经理部负责实施、施工工段班组三级工程质量检查,监控体系:总经理总工程师
36、项目经理项目工程师施工工段班组,通过三级质量管理和质量目标,计划的控制规定要求明确各方面的职责,规范各方的行为,通过卓有成效的内审、检查,使项目施工的全过程处于动态有效的控制之中。2、计量管理:(1)砼、砂浆严格控制配合比。(2)监视测量装置定期进行检测,操作严格按照操作规程进行使用。3、工程质量责任制项目经理部根据建设部印发的工程项目管理责任制(试行)结合本工程的具体情况,制定项目各级人员的质量责任制,总分包质量责任制,技术交底制度,材料进场检验制度,样板引路制度,施工挂牌制度,过程三检制度,质量否决制度,成品保护制度,质量文件记录制度,工程质量等级评定、核定制度。工程质量事故报告及检查制度
37、等,制定了奖罚措施。4、质量目标工程质量达到优质标准。5、质量计划单位工程分部分项实行目标计划管理,在施工前期根据质量目标建立质量计划,施工中狠抓落实,认真执行建设工程质量管理条例,严格按照规范和操作规程施工,加强施工过程中的质量控制,确保质量目标达到预期目的。6、质量检查严格执行有关技术质量标准和规范、规程,认真进行“三检”、“互检”,不合格产品不能进入下道工序施工,有自检、交接检、互检制度和检查记录。坚持质量专检、专职检查员直接向项目经理负责。7、制定消除工程质量通病的措施施工前结合工程实际情况,项目经理部制定出消除工程质量通病消灭不合格工程的措施。如:钢筋位移、负筋踩踏变形、砼蜂窝麻面、
38、露筋,成品保护、地面起皮、起砂、抹灰空鼓、安装漏水及细部处理工程质量通病,提前做出预防措施,消除质量通病。8、资料管理(1)工程施工技术资料必须真实地反映工程的实际情况,保证真实、完整、准确,按规范的规定填写。且各类技术资料必须由各级施工技术负责人及时审核,该填写的内容必须齐全,各部门人员签字不得遗漏,更不能代签。(2)项目资料管理由专人负责,且管理人员需经培训和考核合格后,方可从事该项工作。(3)工程技术资料的编目按照陕西省建筑工程资料总编手册要求,以时间先后顺序和特性进行排列、编目,编目应合理、完整、易查、易找,每卷(盒)资料有总、分目录和封面,资料位置在分目录中标明,分目录位置在总目录中
39、标明。采用统一规格尺寸的塑料资料盒,保证资料在整个过程中保持平衡,资料盒的封面和侧面标明工程名称、案卷题名、案卷编号、编制单位、负责人、编制日期,以便归类、查找。(4)技术资料的借阅建立借阅台帐,由专人管理。(5)资料管理严格按陕西省建筑工程技术资料整编评定统一规定整理工程资料,资料必须真实有效,资料整理要齐全,资料同工程进度同步进行收集整理。其中保证资料无缺项,得分率打90%以上。(6)资料签字资料签字应及时、齐全,没有签字的资料不能归档。9、原材料的质量控制(1)对进场原材料按有关规定进行取样送检,检测单位具有相关的资质,并在当地建筑行政主管部门备案认可。(2)材料进场后由试验员负责送检,
40、并及时取回试验报告。(3)材料进场后,应按公司文件规定程序做好标记。(4)水泥、钢筋等影响工程结构安全的材料未经抽样送检合格严禁使用。(5)建设方所供材料也应按规定进行抽样送检。10、施工工艺质量控制(1)严格按施工图纸和施工技术规范的要求进行施工。(2)需经配制或加工后使用的材料,应事先进行试验工作。确定出施工配合比或工艺参数,并在施工中严格按配合比和工艺参数进行控制。(3)钢材焊接施工前,应进行试焊,若试件的力学性能能满足设计要求时,方可用于施工。(4)对施工半成品必须进行检验和有效的保护,具体细节参照公司质量体系程序文件要求。(5)各分项工程在施工前,施工员应对作业班组进行技术交底、质量
41、交底,明确分项工程质量要求以及操作时应注意的事项。(6)在分项工程施工的过程中,施工员应根据施工验收规范的要求,随时检查分项工程质量,工程施工中严格执行三检制度:检验不合格的要求进行整改,出现质量事故的按质量事故处理办法执行,决不允许上道工序转入下道工序。(7)施工员对负责的分项工程质量进行检查,确认达到质量要求的应及时按项目质量控制程序填写分项工程质量评定表并送交项目工程师核定。(8)对项目施工中的特殊工序,应由项目工程师组织制定工艺卡,并在施工中认真执行。11、计量器具(1)现场计量设施完善准确,并严格按重量比计量。(2)工程所使用的计量器具,特别是测量用具如:钢尺、水准仪、经纬仪等应按规
42、定进行检验、校验,以确保工程质量。12、自检、互检、交接检按照生产责任制的原则,所有生产班组必须对本班组的操作质量负责。完成或部分完成施工任务时,应及时进行自检,如不合格的项目应及时进行返工处理,达到合格标准。经工长与质量检查员组织下道工序的生产班组进行交接检查,确保质量合格后,方可进行下道工序施工。自检、互检、交接检应做好记录。13、主要分部分项质量已完的分部分项工程,确保每项都达到合格,其中有85%以上要达到优良标准。本工程所有分项工程均实施过程精品策划。精品工程策划编制计划如下表:序号策划名称责任部门截止日期审批1防水施工精品策划项目工程师2007 5公司总工程师2钢筋施工精品策划钢筋
43、工长2007 53模板施工精品策划木工 工长2007 54砼施工精品策划砼 工 长2007 55架子施工精品策划项目工程师2007 56屋面施工精品策划项目工程师2008 27室内外装饰工程施工精品策划项目工程师2007 108门窗安装精品策划项目工程师2008 39实验精品策划项目工程师2007 510安装施工精品策划项目工程师2007 64、工程技术资料: (1)工程施工技术资料必须真实地反映工程的实际情况,保证完整、准确,且各类技术资料必须由各级施工技术负责人及时审核,该填写的内容必须齐全,各部门人员签字不得遗漏,更不能代签。(四)办公生活设施整洁1. 办公环境(1)现场办公楼采用二层彩
44、钢板活动房。并与施工区进行隔离。(2)现场购置二台电脑用于各部门辅助办公。(3)办公室内桌椅资料柜统一规划、布置,整洁、明亮、舒适。(4)办公室一层铺地砖,二层铺地板革,每日安排专人打扫,夏季安装空调、冬季安装电暖器。(5)办公区定时进行洒水、清扫。(6)会议室内主要规章制度、岗位责任制、施工平面图、天气晴雨表、进度表、网络图等图表张挂上墙。(7)各办公室门前挂明标志牌。(8)安全帽、记录表等在办公室统一布置挂起。2. 职工宿舍(1)职工宿舍为活动房,统一编号挂牌。(2)使用双层钢架子床,实行单人单铺。统一购置更衣柜,保证一人一柜。(3)实行半军事化公寓化管理,定期分批由后勤负责组织被褥床单的
45、清洗。(4)宿舍选出舍长,舍长、职工名单上墙。(5)建立卫生值日制度,做到宿舍清洁卫生,美观舒适,被褥摆放整齐。(6)每月对宿舍进行评比,选出文明卫生宿舍,发流动红旗。(7)宿舍内安装日光灯,窗户设计利于空气对流。(8)宿舍有管理制度并要严格执行。3. 食堂(1)食堂为一层砌砖彩钢板屋面房,地面满铺地砖,墙面贴瓷片。做到锅台、售饭窗台、水池子全部贴白瓷片。且有卫生许可证。(2)饭厅干净卫生,有专人打扫,有防蝇、防鼠措施,饭厅统一摆放桌凳。(3)食堂工作人员定期进行健康检查,必须持有健康合格证,穿戴工作服、工作帽。(4)餐具、炊具均应经过严格消毒,操作间、储藏室等须保持清洁卫生。(5)生熟食物应
46、有标记并分案作业。夏季,为防止食物中毒和便于中毒抢救,中晚两餐六样,每种留样不少于50G,保持24小时,并做好记录。食品容器上有生熟标记,餐具应严格消毒。(6)现场及生活用水要充足,职工饮水桶加盖加锁。(7)食堂采用柴油灶,无烟尘污染。(7)制定食堂管理制度,并严格执行。4. 厕所(1)现场厕所应达到卫生要求,采用水冲式厕所,装饰采用瓷砖到顶。(2)厕所有专人管理,专人清扫。(3)厕所地面水泥砂浆地面。(4)楼层每隔三层设置一个活动式厕所。每天安排专人打扫。(5)制定卫生管理制度,专人负责管理。5. 浴室(1)生活区浴室须符合安全、卫生标准要求。(2)建立浴室管理制度,全天免费开放。6. 场地垃圾(1)堆放在指定地点,设有垃圾箱,定时清理。(2)生活垃圾,由后勤设一名人员专管,清理外运。7. 卫生与急救(1)工地建立卫生医务室,设专职医生一名,保证必要的医疗条件,并建立应急急救预案。(2)现场设电热水器二台,全天供应开水,办公室统一购置饮水机。6. 生活环境(1)生活区、办公区与马路之间为绿化树和草皮,通道铺标准砖或炉渣路面。(2)每天派专人随时清扫,并适量洒水压尘,达到环保要求。(3)生活区设垃圾堆放点,每日清扫两次。(4)生活区设洗衣房,并设晾、晒架。
