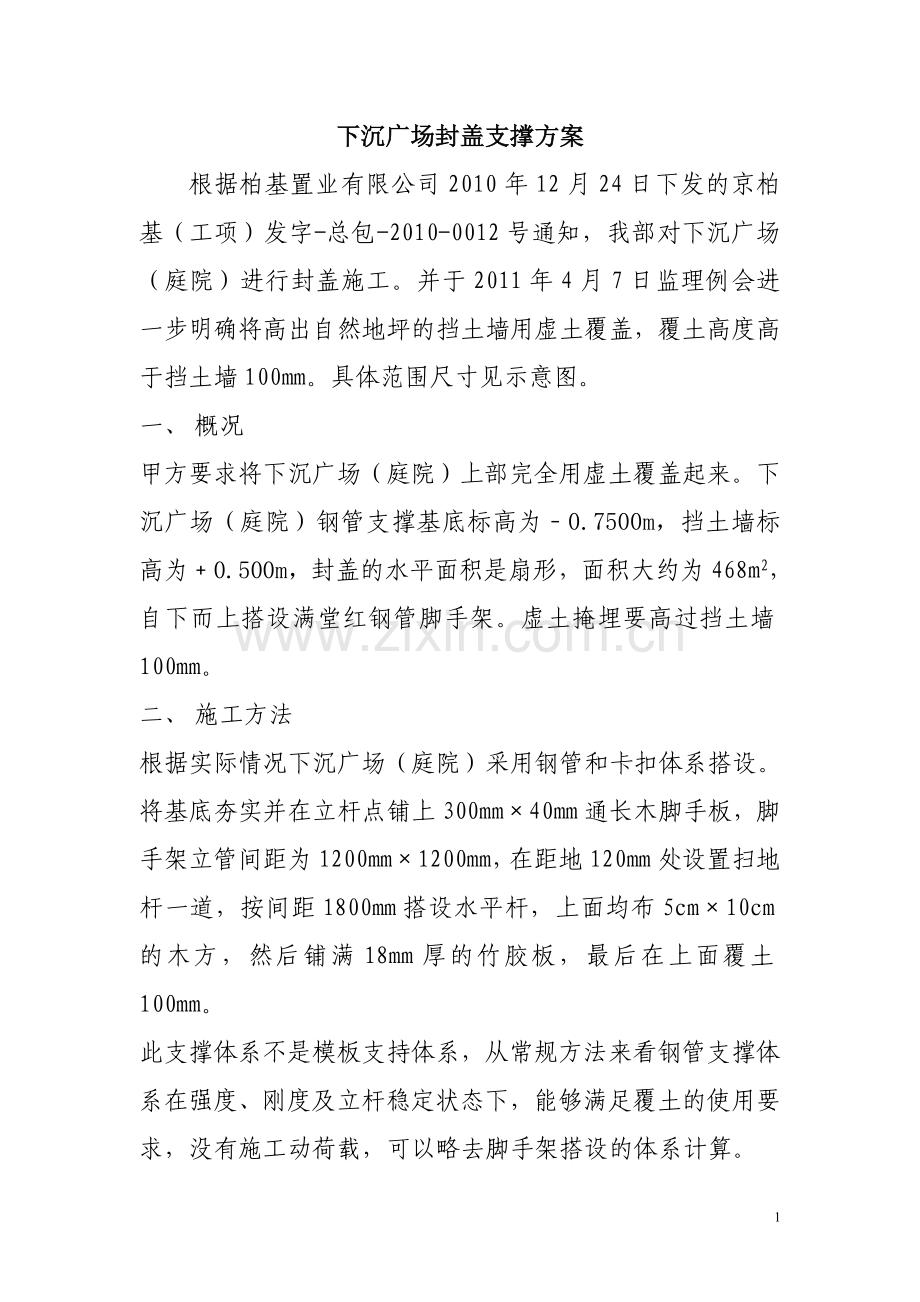

下沉广场封盖支撑方案 根据柏基置业有限公司2010年12月24日下发的京柏基(工项)发字-总包-2010-0012号通知,我部对下沉广场(庭院)进行封盖施工。并于2011年4月7日监理例会进一步明确将高出自然地坪的挡土墙用虚土覆盖,覆土高度高于挡土墙100mm。具体范围尺寸见示意图。 一、 概况 甲方要求将下沉广场(庭院)上部完全用虚土覆盖起来。下沉广场(庭院)钢管支撑基底标高为﹣0.7500m,挡土墙标高为﹢0.500m,封盖的水平面积是扇形,面积大约为468m2,自下而上搭设满堂红钢管脚手架。虚土掩埋要高过挡土墙100mm。 二、 施工方法 根据实际情况下沉广场(庭院)采用钢管和卡扣体系搭设。将基底夯实并在立杆点铺上300mm×40mm通长木脚手板,脚手架立管间距为1200mm×1200mm,在距地120mm处设置扫地杆一道,按间距1800mm搭设水平杆,上面均布5cm×10cm的木方,然后铺满18mm厚的竹胶板,最后在上面覆土100mm。 此支撑体系不是模板支持体系,从常规方法来看钢管支撑体系在强度、刚度及立杆稳定状态下,能够满足覆土的使用要求,没有施工动荷载,可以略去脚手架搭设的体系计算。 三、 施工安排 此脚手架的搭设由具有架子工操作证的专业人员搭设。在搭设前进行安全技术及交底,尽管不是模板支撑体系,但还要按照相关的规范搭设,以保证下沉广场(庭院)封盖的安全、可靠性。 四、 施工顺序 基底素土夯实→在立杆位置铺垫脚手板→将立杆用水平扫地杆锁紧→按要求搭设水平杆→将4边水平杆件牢固的支顶在墙壁上→在最上面的横杆上均布在50mm×100mm木方→满铺18mm脚手板→四周及上部覆土。 五、钢管材质要求: 1、严重锈蚀、弯曲、有裂缝的钢管严禁使用,使用的钢管应先作好防锈处理,使用的钢管应符合国标3号钢的技术要求,外径不小于48mm,壁厚不小于3.5mm。 2、有脆裂、变形、滑丝的扣件,禁止使用,扣件使用前漫泡柴油作防锈处理后,才能使用,扣件活动部位应灵活转动,当扣件夹紧钢管时,开口处的最小距离应不小于5mm,直角扣件大于500件,旋转及对接扣件大于150件,批量在场350件以内,应用一批量验收,直角扣件的数量大于3000件时,还应进行扭转刚度试验,样本数量为10件。扣件的紧固是否符合要求,可用力矩板手实测,要40-60N.M过小则扣件易滑移,过大则会引起扣件的铸铁断裂,在安装扣件时,所有扣件的开口必须向外,。 六、 安全注意事项 1) 作业人员进场前,必须学习现场的安全规定,遵守业主、监理、总包等各单位制定安全操作规章制度,进行安全技术交底;广泛宣传、教育作业人员牢固树立 “安全第一”的思想,提高安全意识; 2)必须随时携带和使用安全帽和安全带,防止机具、材料的坠落; 3)作业时要穿整洁合体并适合作业特点的工作服,不得裸身作业,要穿适合作业特点的工作鞋,不 得穿凉鞋和拖鞋; 4)不得随意拆除脚手架等临时作业设施,拆除脚手架或搭板时,需得到安全管理人员的允许,作业结束务必按脚手架拆除规范进行施工。 3
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
